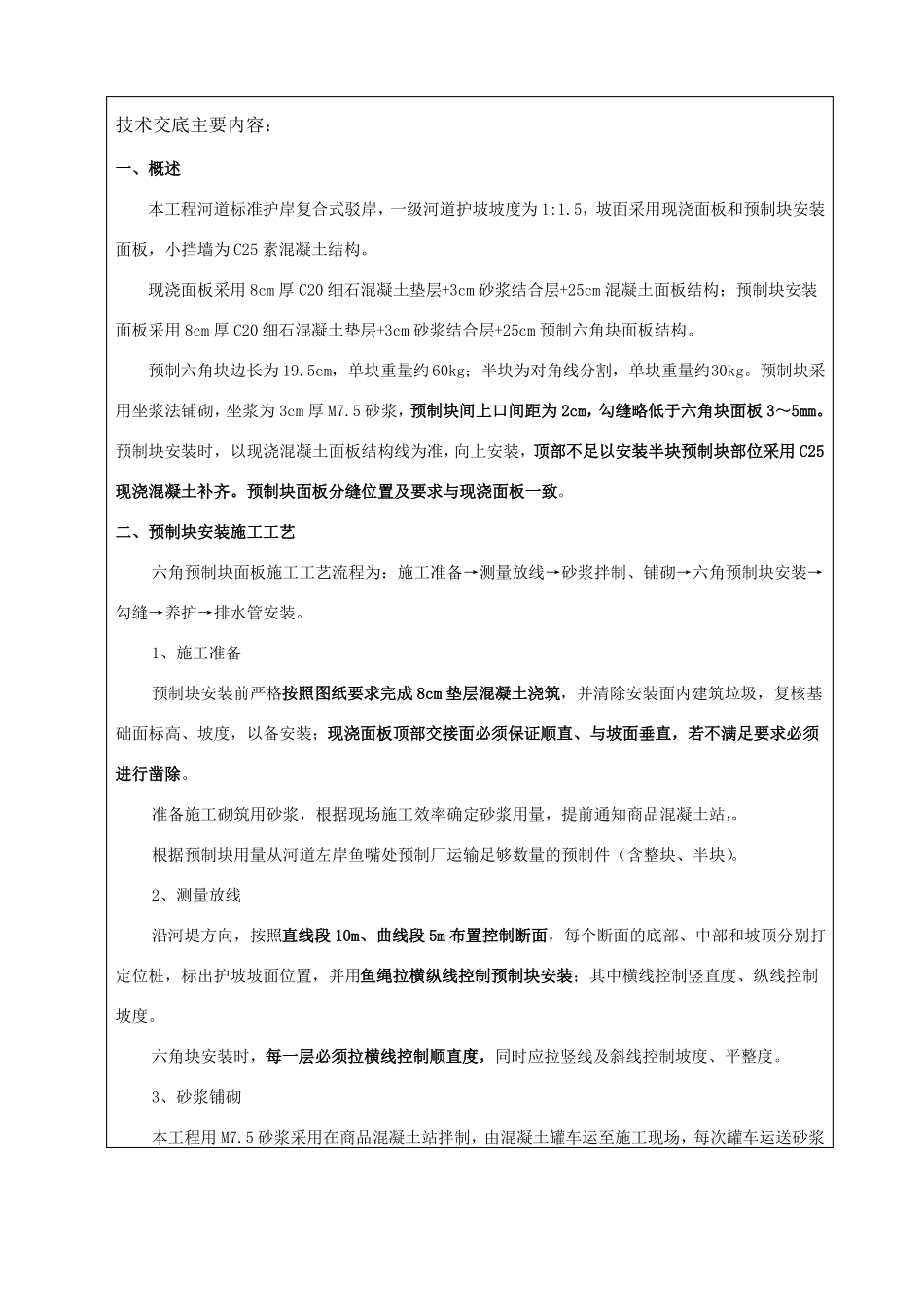

技术交底主要内容:一、概述本工程河道标准护岸复合式驳岸,一级河道护坡坡度为1:1
5,坡面采用现浇面板和预制块安装面板,小挡墙为C25素混凝土结构
现浇面板采用8cm厚C20细石混凝土垫层+3cm砂浆结合层+25cm混凝土面板结构;预制块安装面板采用8cm厚C20细石混凝土垫层+3cm砂浆结合层+25cm预制六角块面板结构
预制六角块边长为19
5cm,单块重量约60kg;半块为对角线分割,单块重量约30kg
预制块采用坐浆法铺砌,坐浆为3cm厚M7
5砂浆,预制块间上口间距为2cm,勾缝略低于六角块面板3~5mm
预制块安装时,以现浇混凝土面板结构线为准,向上安装,顶部不足以安装半块预制块部位采用C25现浇混凝土补齐
预制块面板分缝位置及要求与现浇面板一致

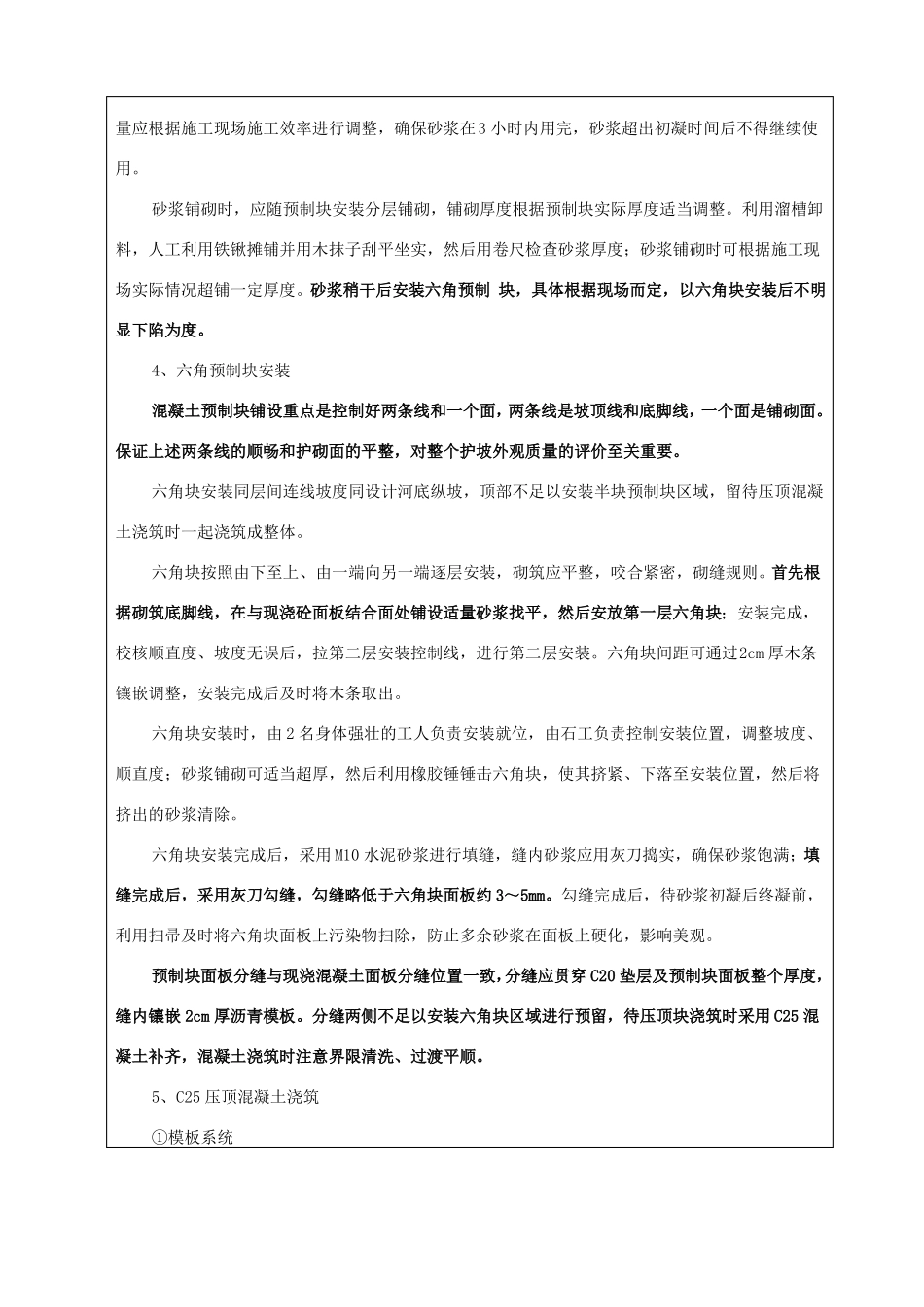

二、预制块安装施工工艺六角预制块面板施工工艺流程为:施工准备→测量放线→砂浆拌制、铺砌→六角预制块安装→勾缝→养护→排水管安装
1、施工准备预制块安装前严格按照图纸要求完成8cm垫层混凝土浇筑,并清除安装面内建筑垃圾,复核基础面标高、坡度,以备安装;现浇面板顶部交接面必须保证顺直、与坡面垂直,若不满足要求必须进行凿除
准备施工砌筑用砂浆,根据现场施工效率确定砂浆用量,提前通知商品混凝土站,
根据预制块用量从河道左岸鱼嘴处预制厂运输足够数量的预制件(含整块、半块)
2、测量放线沿河堤方向,按照直线段10m、曲线段5m布置控制断面,每个断面的底部、中部和坡顶分别打定位桩,标出护坡坡面位置,并用鱼绳拉横纵线控制预制块安装;其中横线控制竖直度、纵线控制坡度
六角块安装时,每一层必须拉横线控制顺直度,同时应拉竖线及斜线控制坡度、平整度
3、砂浆铺砌本工程用M7

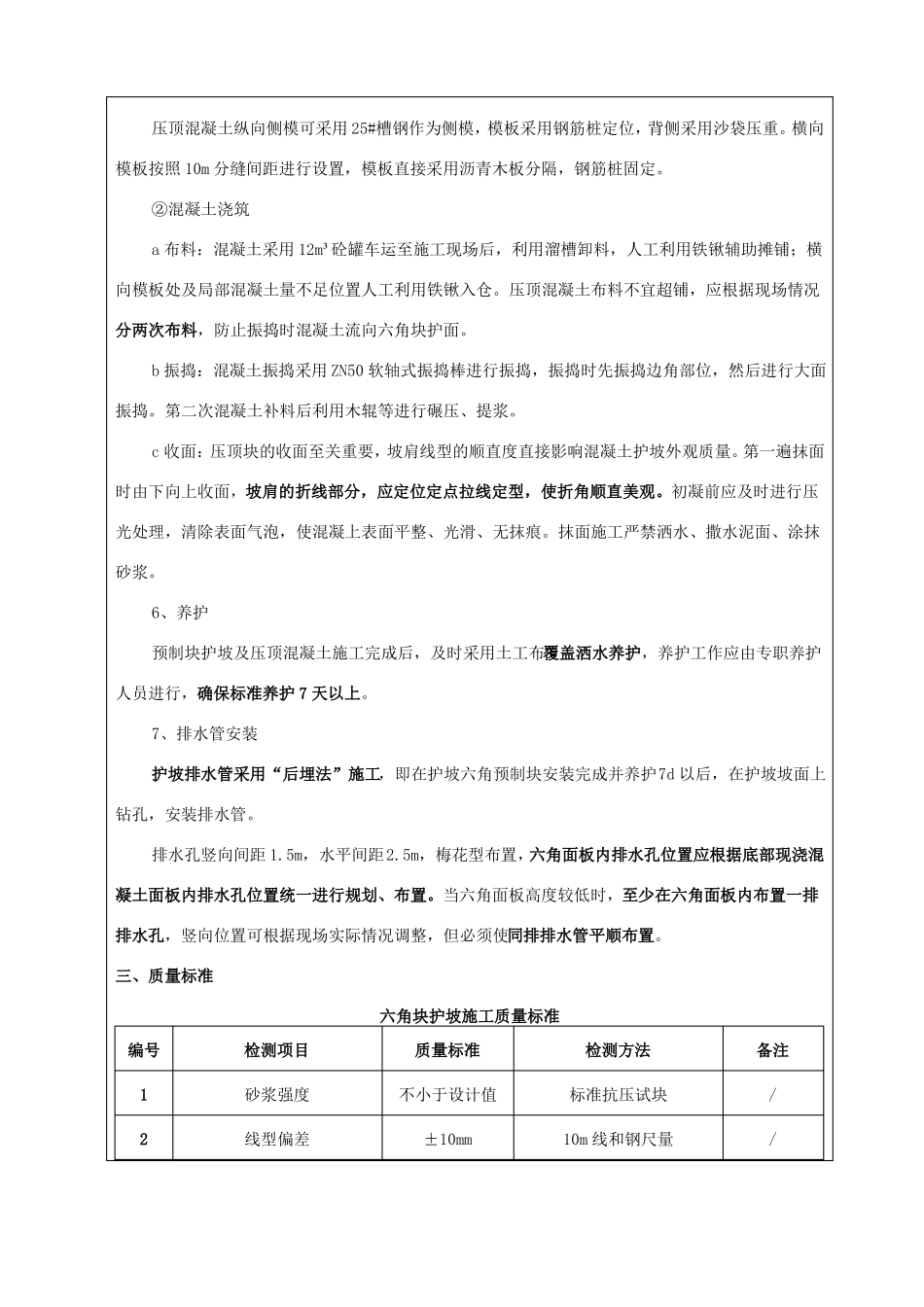

5砂浆采用在商品混凝土站拌制,由混凝土罐车运至施工现场,每次罐车运送砂浆量应根据施工现场施工效率进行调整,确保砂浆在3小时内用完,砂浆超出初凝时间后不得继续使用
