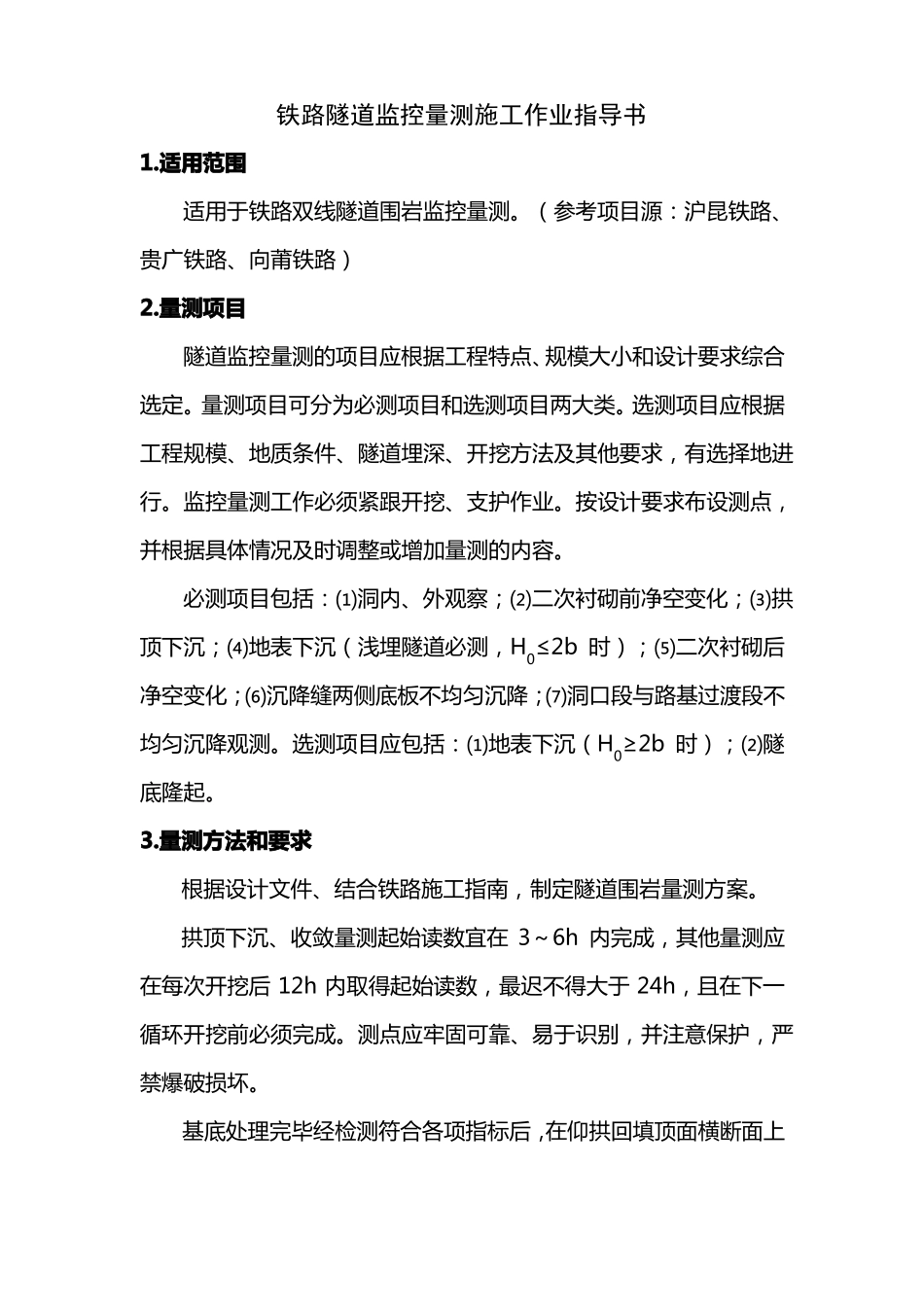

铁路隧道监控量测施工作业指导书1
适用范围适用于铁路双线隧道围岩监控量测
(参考项目源:沪昆铁路、贵广铁路、向莆铁路)2
量测项目隧道监控量测的项目应根据工程特点、规模大小和设计要求综合选定
量测项目可分为必测项目和选测项目两大类
选测项目应根据工程规模、地质条件、隧道埋深、开挖方法及其他要求,有选择地进行
监控量测工作必须紧跟开挖、支护作业
按设计要求布设测点,并根据具体情况及时调整或增加量测的内容
必测项目包括:⑴洞内、外观察;⑵二次衬砌前净空变化;⑶拱顶下沉;⑷地表下沉(浅埋隧道必测,H0≤2b时);⑸二次衬砌后净空变化;⑹沉降缝两侧底板不均匀沉降;⑺洞口段与路基过渡段不均匀沉降观测
选测项目应包括:⑴地表下沉(H0≥2b时);⑵隧底隆起
量测方法和要求根据设计文件、结合铁路施工指南,制定隧道围岩量测方案
拱顶下沉、收敛量测起始读数宜在3~6h内完成,其他量测应在每次开挖后12h内取得起始读数,最迟不得大于24h,且在下一循环开挖前必须完成
测点应牢固可靠、易于识别,并注意保护,严禁爆破损坏

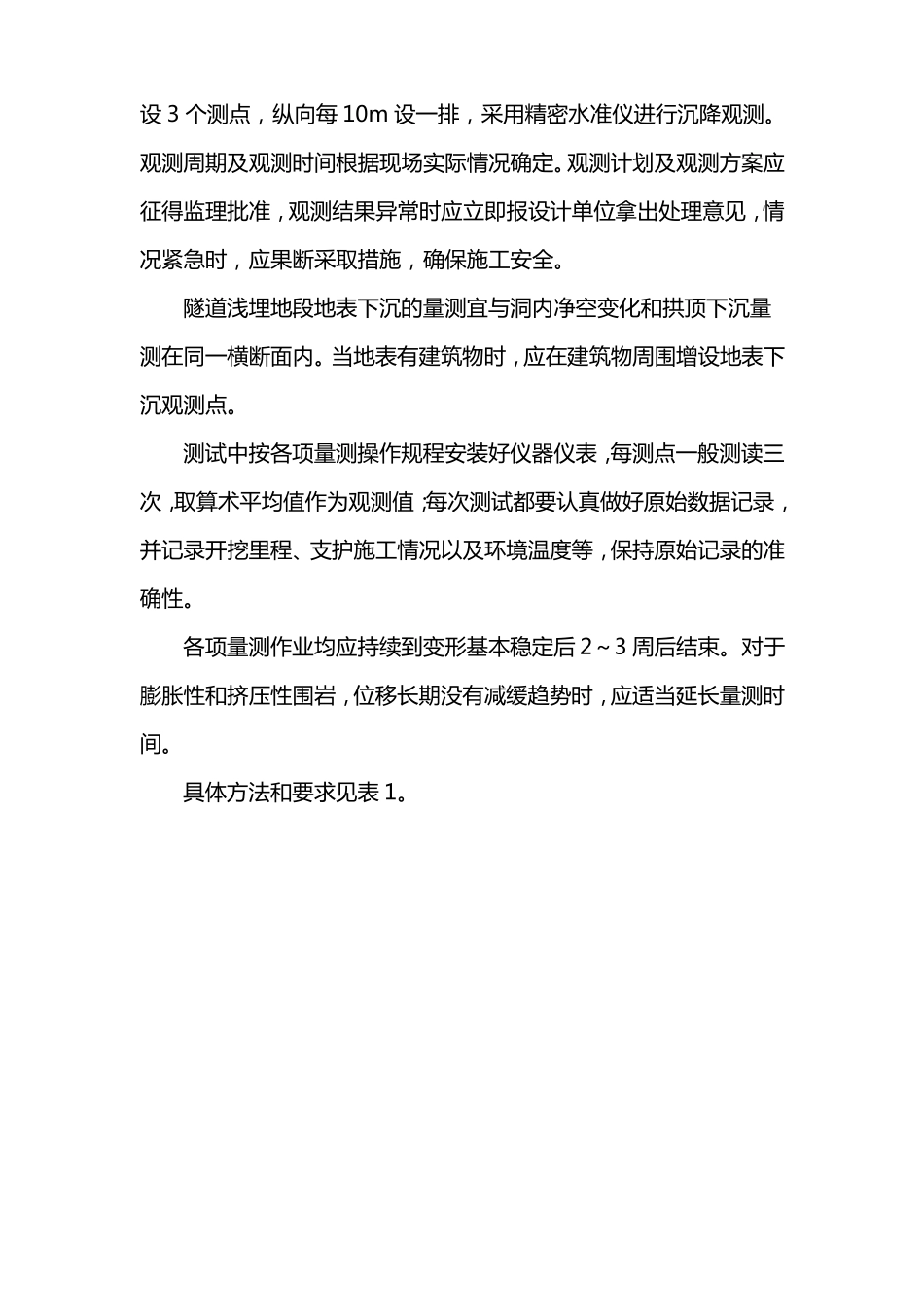

基底处理完毕经检测符合各项指标后,在仰拱回填顶面横断面上设3个测点,纵向每10m设一排,采用精密水准仪进行沉降观测
观测周期及观测时间根据现场实际情况确定
观测计划及观测方案应征得监理批准,观测结果异常时应立即报设计单位拿出处理意见,情况紧急时,应果断采取措施,确保施工安全
隧道浅埋地段地表下沉的量测宜与洞内净空变化和拱顶下沉量测在同一横断面内
当地表有建筑物时,应在建筑物周围增设地表下沉观测点
测试中按各项量测操作规程安装好仪器仪表,每测点一般测读三次,取算术平均值作为观测值;每次测试都要认真做好原始数据记录,并记录开挖里程、支护施工情况以及环境温度等,保持原始记录的准确性
各项量测作业均应持续到变形基本稳定后2~3周后结束
对于膨胀性和挤压性围岩,位移长期没有减缓趋势时,
