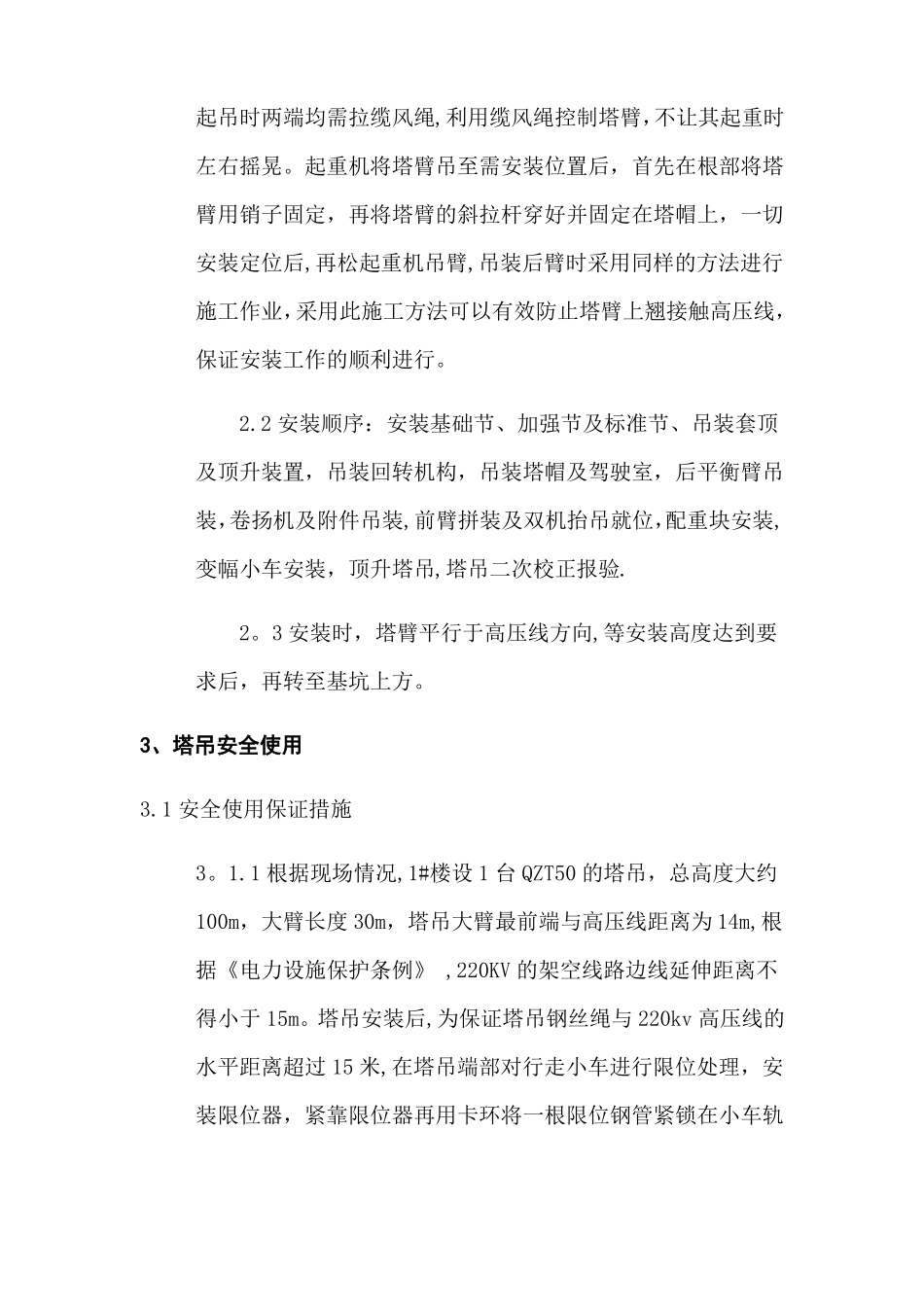

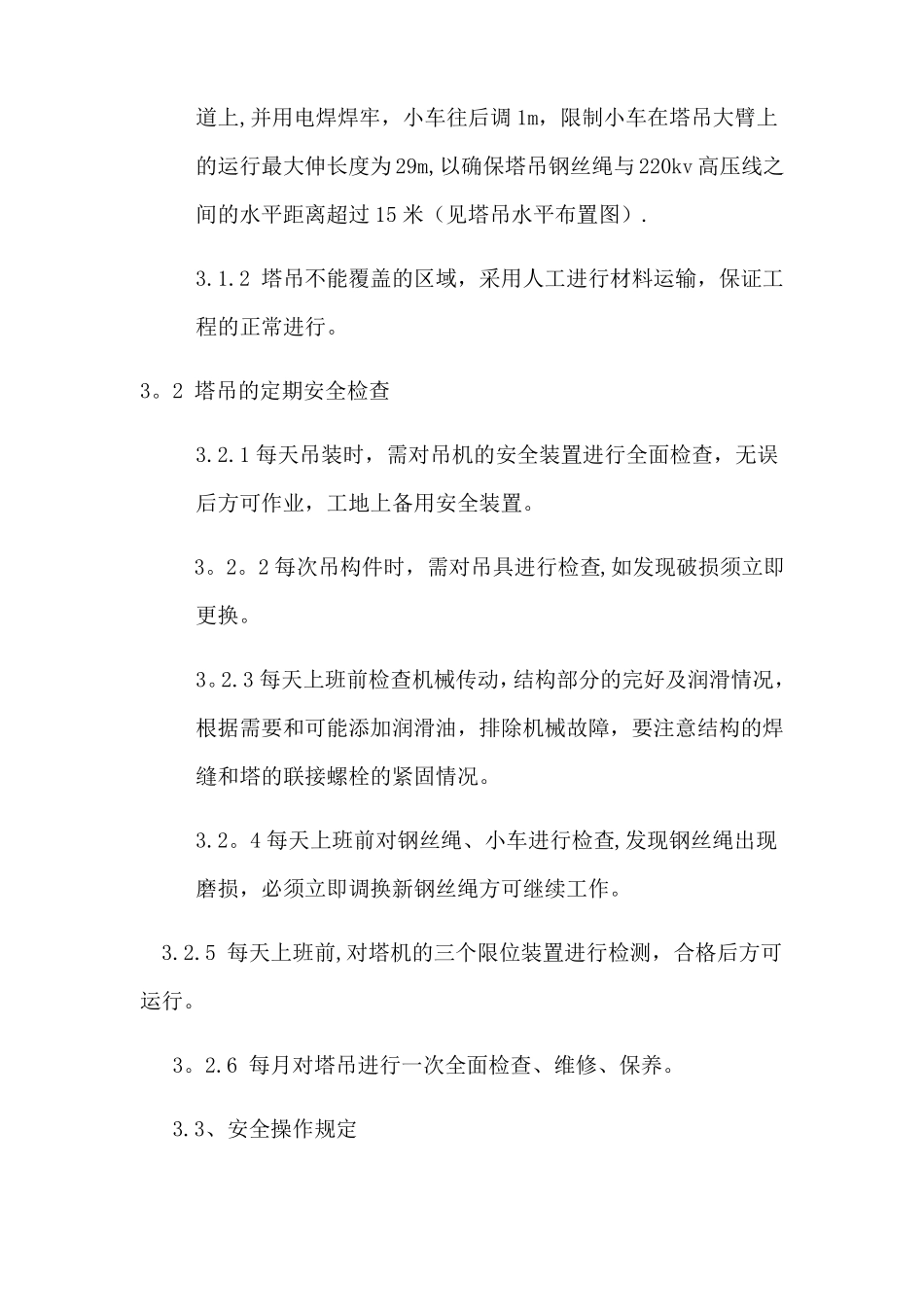

塔吊邻近高压线处理方案编制人:审核人:批准人:编制单位:1、工程概况1、项目名称及相关单位工程名称:天誉城市花园三期建设工程项目(樾府花园)1、工程概况本工程总建筑面积98464㎡。本工程建筑结构安全等级为二级,耐火等级为一级,建筑使用年限为50年,抗震设防烈度为7度。本工程±0。000相当于绝对标高6。80m。据施工需要及平面布置要求,现场总共设立4台塔吊,1#楼设1台QTZ50的塔吊,2#、3#楼各设1台QTZ63的塔吊,6#楼设1台QTZ40的塔吊,其中1#楼塔吊北侧有220KV高压线一组,具体布置位置见附图。2、塔吊安装简介2。1组装塔臂时为保证其稳定性,在起重机吊装塔臂时,起吊时两端均需拉缆风绳,利用缆风绳控制塔臂,不让其起重时左右摇晃。起重机将塔臂吊至需安装位置后,首先在根部将塔臂用销子固定,再将塔臂的斜拉杆穿好并固定在塔帽上,一切安装定位后,再松起重机吊臂,吊装后臂时采用同样的方法进行施工作业,采用此施工方法可以有效防止塔臂上翘接触高压线,保证安装工作的顺利进行。2.2安装顺序:安装基础节、加强节及标准节、吊装套顶及顶升装置,吊装回转机构,吊装塔帽及驾驶室,后平衡臂吊装,卷扬机及附件吊装,前臂拼装及双机抬吊就位,配重块安装,变幅小车安装,顶升塔吊,塔吊二次校正报验.2。3安装时,塔臂平行于高压线方向,等安装高度达到要求后,再转至基坑上方。3、塔吊安全使用3.1安全使用保证措施3。1.1根据现场情况,1#楼设1台QZT50的塔吊,总高度大约100m,大臂长度30m,塔吊大臂最前端与高压线距离为14m,根据《电力设施保护条例》,220KV的架空线路边线延伸距离不得小于15m。塔吊安装后,为保证塔吊钢丝绳与220kv高压线的水平距离超过15米,在塔吊端部对行走小车进行限位处理,安装限位器,紧靠限位器再用卡环将一根限位钢管紧锁在小车轨道上,并用电焊焊牢,小车往后调1m,限制小车在塔吊大臂上的运行最大伸长度为29m,以确保塔吊钢丝绳与220kv高压线之间的水平距离超过15米(见塔吊水平布置图).3.1.2塔吊不能覆盖的区域,采用人工进行材料运输,保证工程的正常进行。3。2塔吊的定期安全检查3.2.1每天吊装时,需对吊机的安全装置进行全面检查,无误后方可作业,工地上备用安全装置。3。2。2每次吊构件时,需对吊具进行检查,如发现破损须立即更换。3。2.3每天上班前检查机械传动,结构部分的完好及润滑情况,根据需要和可能添加润滑油,排除机械故障,要注意结构的焊缝和塔的联接螺栓的紧固情况。3.2。4每天上班前对钢丝绳、小车进行检查,发现钢丝绳出现磨损,必须立即调换新钢丝绳方可继续工作。3.2.5每天上班前,对塔机的三个限位装置进行检测,合格后方可运行。3。2.6每月对塔吊进行一次全面检查、维修、保养。3.3、安全操作规定3。3。1塔吊停用时前臂必须与高压线平行停放,并将小车钩锁,防止大风刮动前臂,并取下吊钩上的吊具,吊钩升至最上端和靠近塔吊操作台根部.3.3。2每次使用塔吊时,先将吊钩升至收到最上部,用卡环把吊具与吊钩锁紧,才能旋转塔吊。3。3.3吊装时配备一名专职信号工,与塔吊司机保持联系,监视塔吊小车与高压线的距离。3。3.4风力超过5级时停止吊装,以防控制不好塔吊.3。3.5构件在起吊过程中需设置牵引绳,以防止构件摆动,等构件平衡后方可起吊。3。3.6在吊装时,对司机和信号工实行8小时工作制,保证充足的休息时间,防止疲劳驾驶。3.3。8在吊臂上装警示灯及距离标志,并设置小红旗。3。3.9每天上班前由工地安全员对塔吊司机及信号工进行安全交底。3.3。10新立塔吊在正式操作前,应进行空车重载运转试验,试验各电气安全装置,如过负荷限位器、紧急开关、过流继电器等是否有效,如发现故障应及时检修.3。3。11起吊重物的重量必须严格控制在所规定的各回转半径之起重量内,调钩与所吊重物的重心点位置应基本垂直,不得斜吊重物。3。3。12司机必须得到起重工的指挥信号后,先鸣铃,然后进行操作.3。3。13无论有无容器和安全装置,严禁任何人乘坐起重机升降。3。3。.14操作控制器时,应从零止点搬到一挡,然后逐级增加速度,严禁越级操作。起重机在运行中,需向相反方向运行时,必须将控制器手盘指针先转动至零位,待电机停止后,再开始逆...
