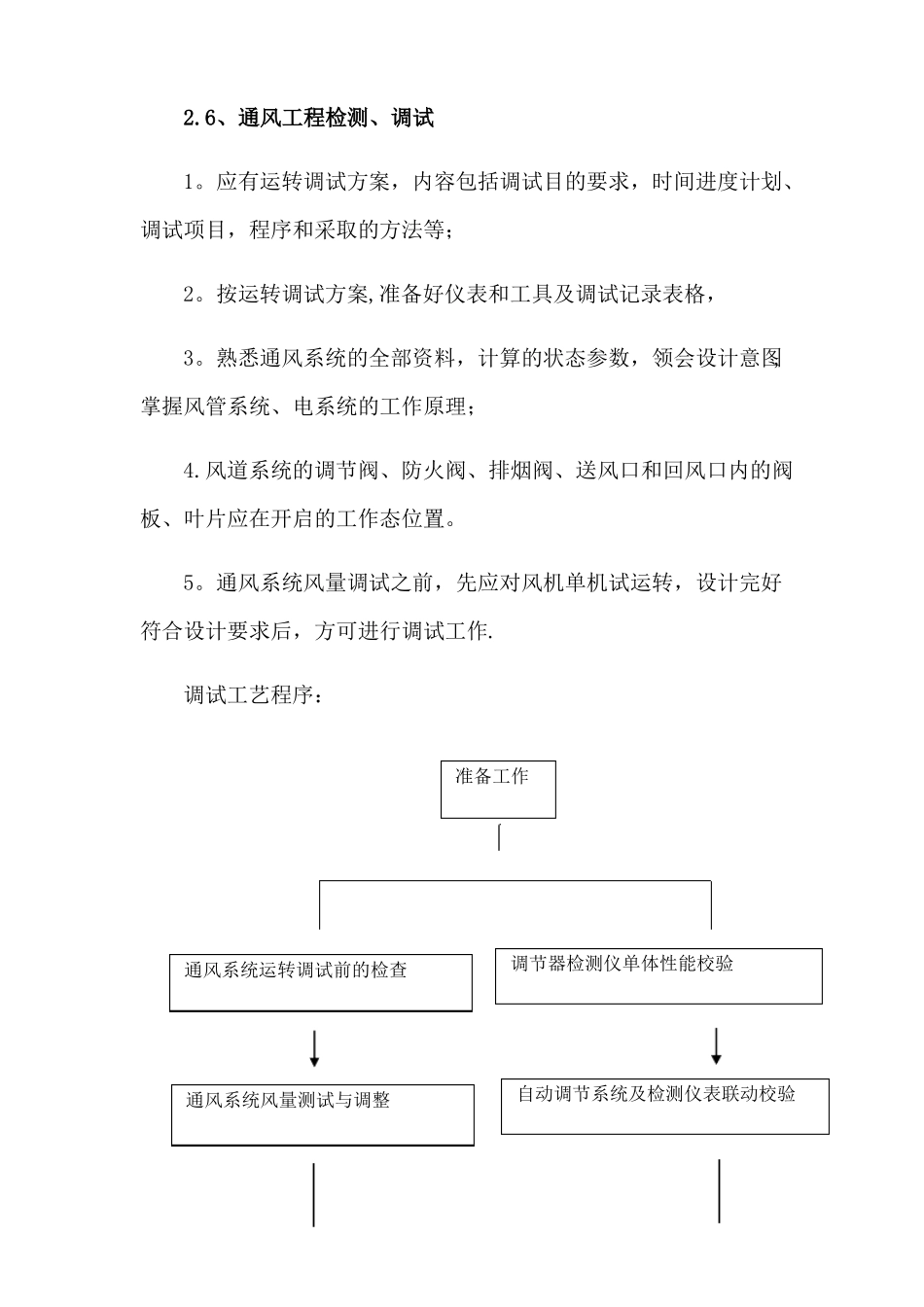

6、通风工程检测、调试1
应有运转调试方案,内容包括调试目的要求,时间进度计划、调试项目,程序和采取的方法等;2
按运转调试方案,准备好仪表和工具及调试记录表格,3
熟悉通风系统的全部资料,计算的状态参数,领会设计意图,掌握风管系统、电系统的工作原理;4
风道系统的调节阀、防火阀、排烟阀、送风口和回风口内的阀板、叶片应在开启的工作态位置
通风系统风量调试之前,先应对风机单机试运转,设计完好符合设计要求后,方可进行调试工作
调试工艺程序:调节器检测仪单体性能校验准备工作通风系统运转调试前的检查通风系统风量测试与调整自动调节系统及检测仪表联动校验1、准备工作⑴绘制通风空调系统的透视示意图

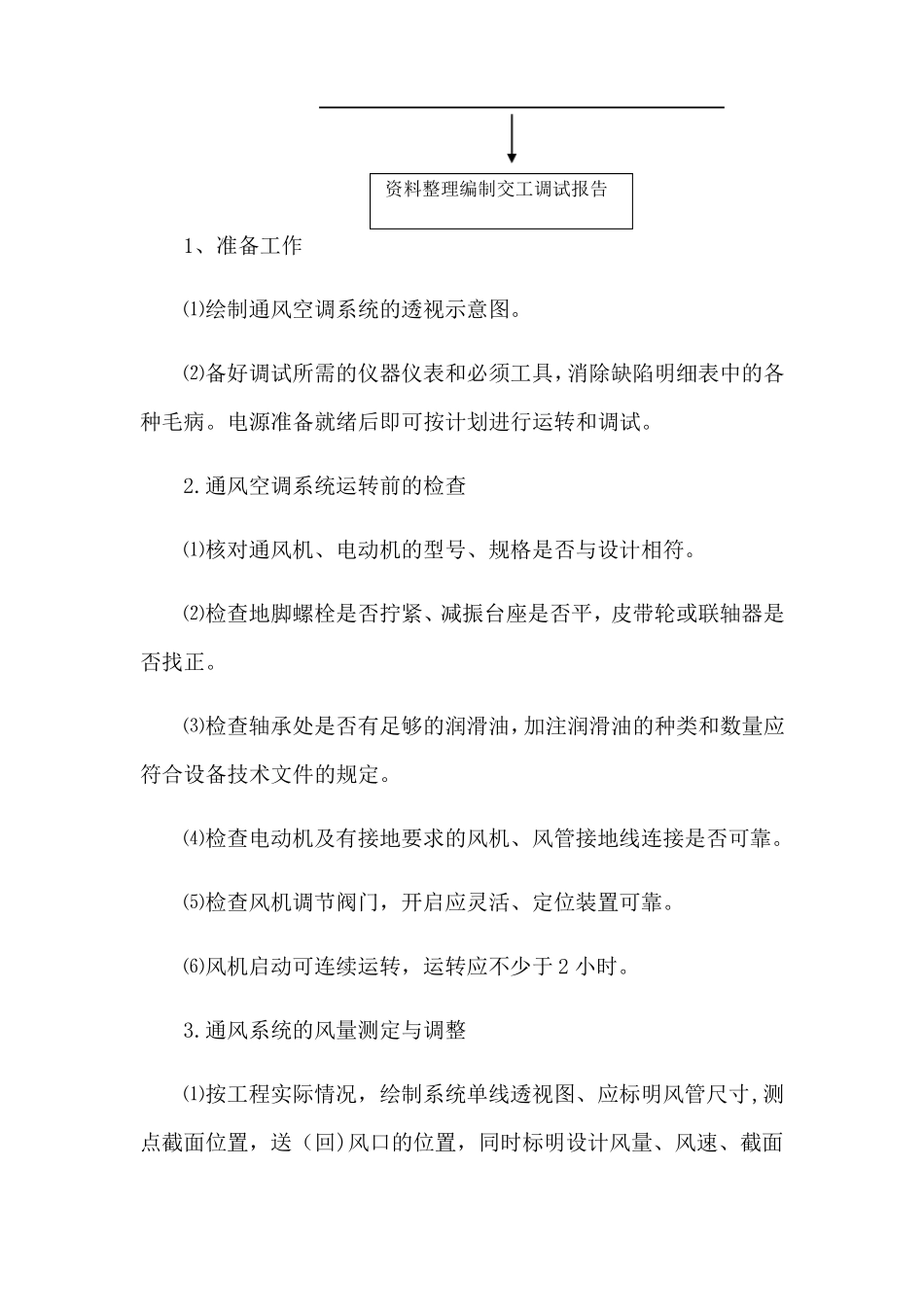

⑵备好调试所需的仪器仪表和必须工具,消除缺陷明细表中的各种毛病
电源准备就绪后即可按计划进行运转和调试
通风空调系统运转前的检查⑴核对通风机、电动机的型号、规格是否与设计相符
⑵检查地脚螺栓是否拧紧、减振台座是否平,皮带轮或联轴器是否找正
⑶检查轴承处是否有足够的润滑油,加注润滑油的种类和数量应符合设备技术文件的规定
⑷检查电动机及有接地要求的风机、风管接地线连接是否可靠
⑸检查风机调节阀门,开启应灵活、定位装置可靠
⑹风机启动可连续运转,运转应不少于2小时

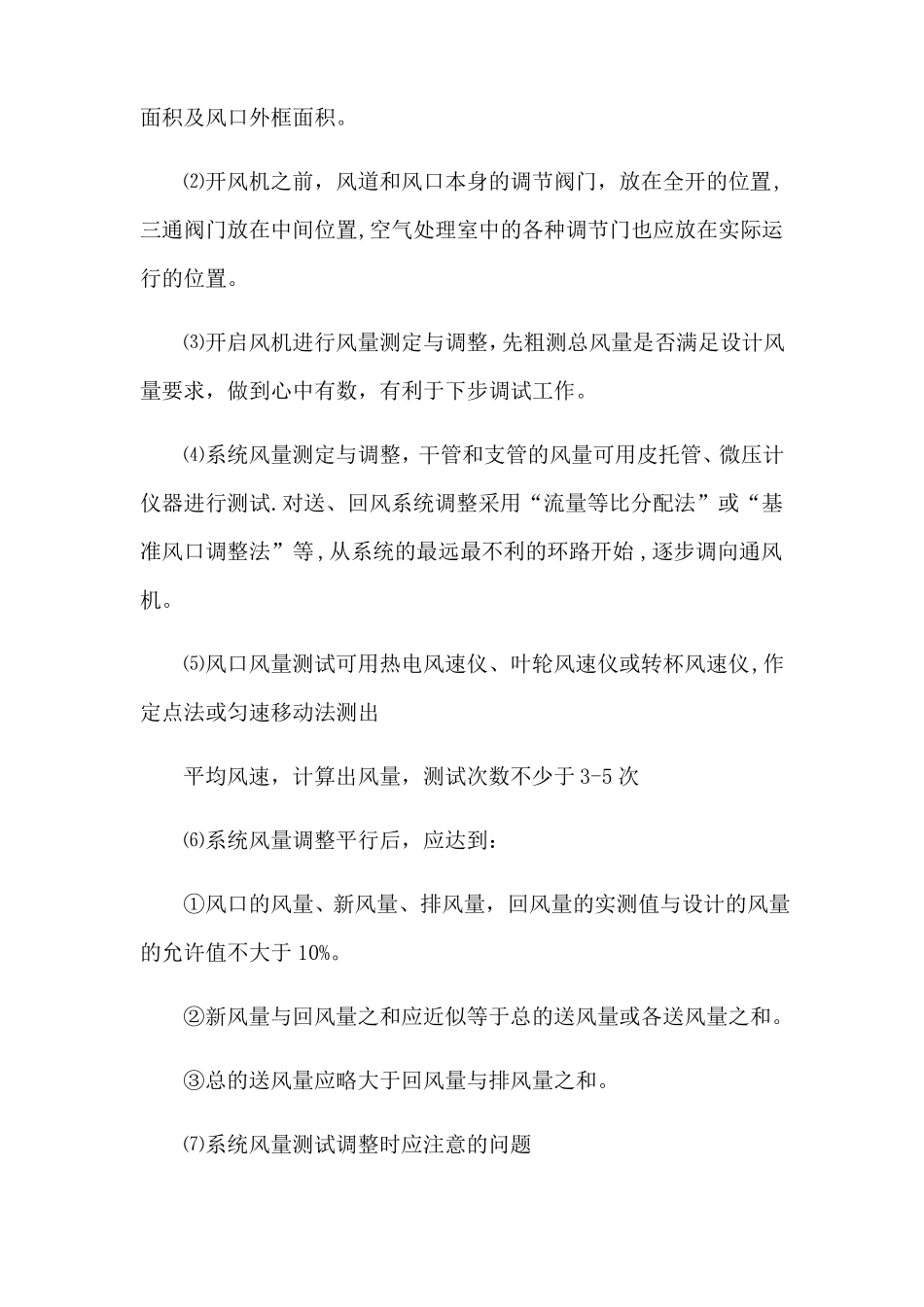

通风系统的风量测定与调整⑴按工程实际情况,绘制系统单线透视图、应标明风管尺寸,测点截面位置,送(回)风口的位置,同时标明设计风量、风速、截面资料整理编制交工调试报告面积及风口外框面积
⑵开风机之前,风道和风口本身的调节阀门,放在全开的位置,三通阀门放在中间位置,空气处理室中的各种调节门也应放在实际运行的位置
⑶开启风机进行风量测定与调整,先粗测总风量是否满足设计风量要求,做到心中有数,有利于下步调试工作
⑷系统风量测定与调整,干管和支管的风量可用皮托管、微压计仪器进行测试
对送、回风系统调整采用“流量等比分配法”或“基准风
