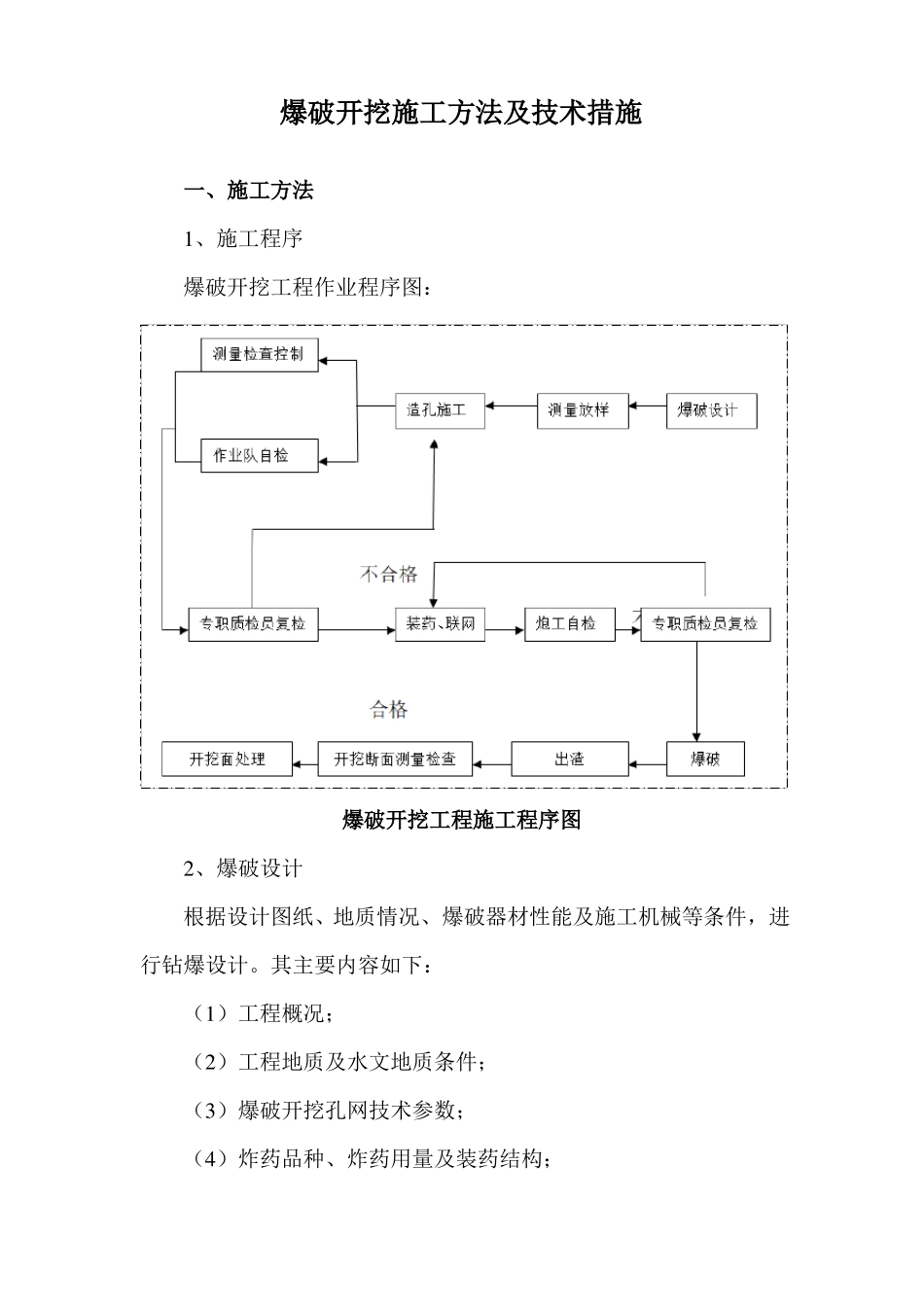

爆破开挖施工方法及技术措施一、施工方法1、施工程序爆破开挖工程作业程序图:爆破开挖工程施工程序图2、爆破设计根据设计图纸、地质情况、爆破器材性能及施工机械等条件,进行钻爆设计

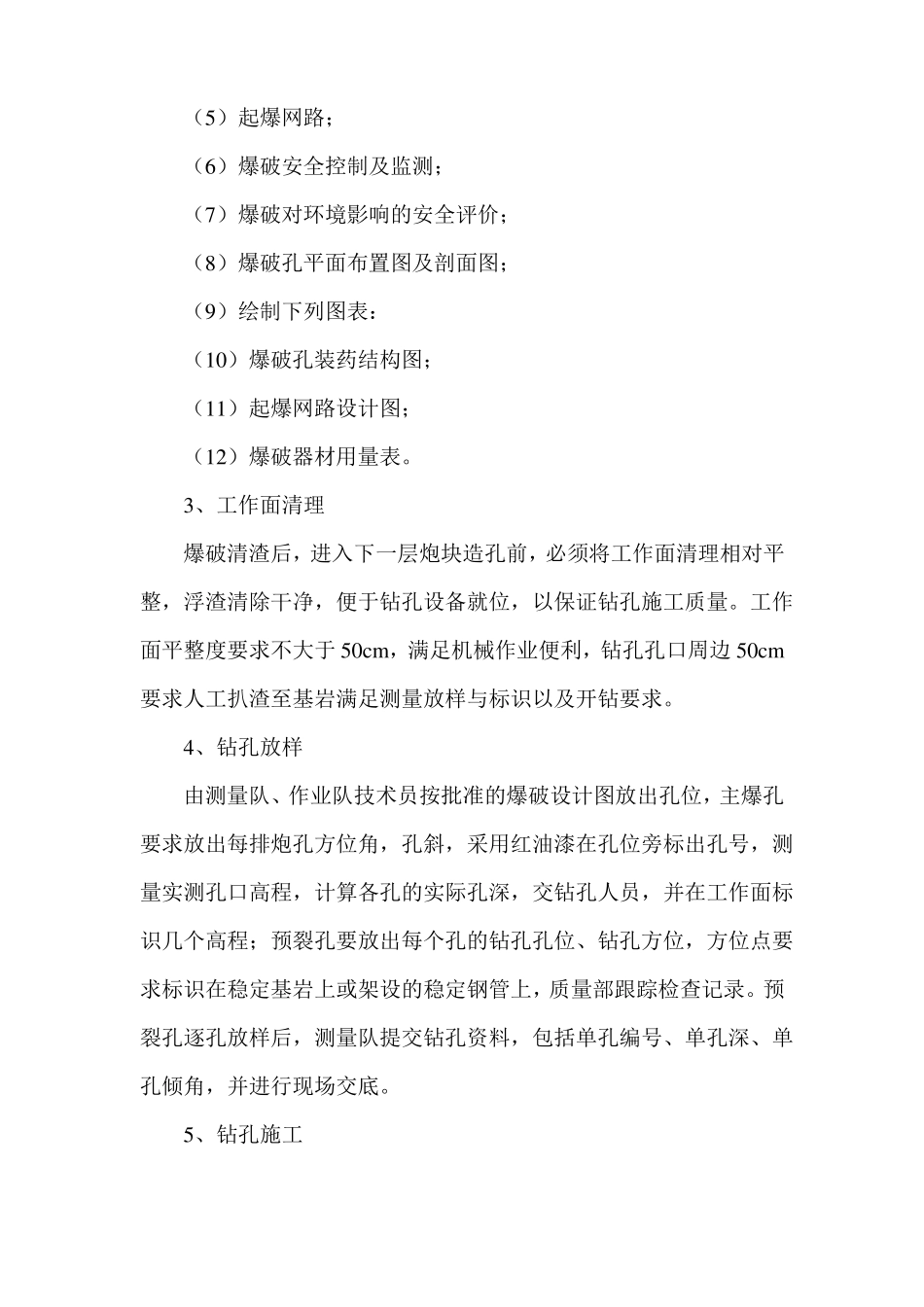

其主要内容如下:(1)工程概况;(2)工程地质及水文地质条件;(3)爆破开挖孔网技术参数;(4)炸药品种、炸药用量及装药结构;(5)起爆网路;(6)爆破安全控制及监测;(7)爆破对环境影响的安全评价;(8)爆破孔平面布置图及剖面图;(9)绘制下列图表:(10)爆破孔装药结构图;(11)起爆网路设计图;(12)爆破器材用量表
3、工作面清理爆破清渣后,进入下一层炮块造孔前,必须将工作面清理相对平整,浮渣清除干净,便于钻孔设备就位,以保证钻孔施工质量
工作面平整度要求不大于50cm,满足机械作业便利,钻孔孔口周边50cm要求人工扒渣至基岩满足测量放样与标识以及开钻要求
4、钻孔放样由测量队、作业队技术员按批准的爆破设计图放出孔位,主爆孔要求放出每排炮孔方位角,孔斜,采用红油漆在孔位旁标出孔号,测量实测孔口高程,计算各孔的实际孔深,交钻孔人员,并在工作面标识几个高程;预裂孔要放出每个孔的钻孔孔位、钻孔方位,方位点要求标识在稳定基岩上或架设的稳定钢管上,质量部跟踪检查记录
预裂孔逐孔放样后,测量队提交钻孔资料,包括单孔编号、单孔深、单孔倾角,并进行现场交底

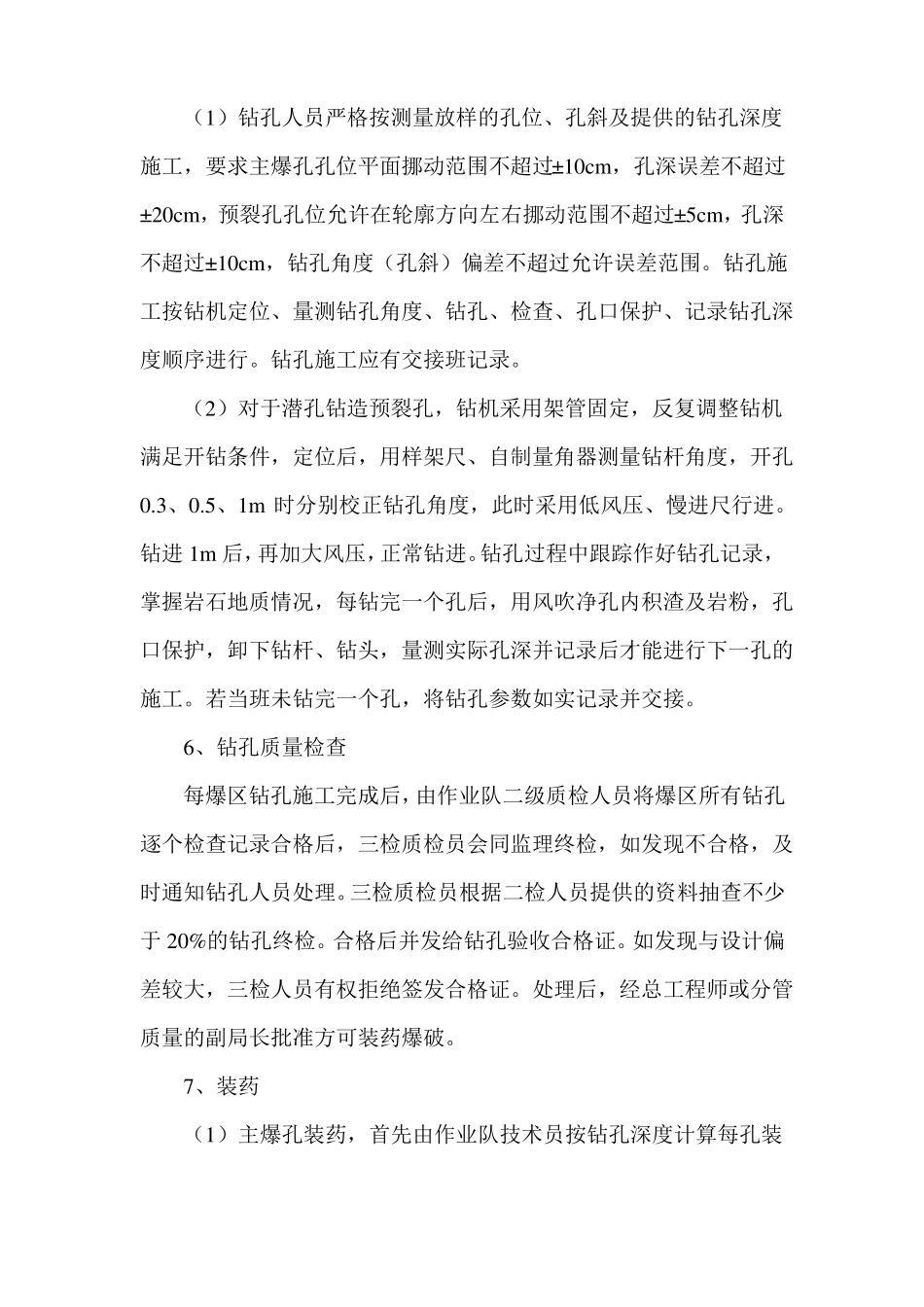

5、钻孔施工(1)钻孔人员严格按测量放样的孔位、孔斜及提供的钻孔深度施工,要求主爆孔孔位平面挪动范围不超过±10cm,孔深误差不超过±20cm,预裂孔孔位允许在轮廓方向左右挪动范围不超过±5cm,孔深不超过±10cm,钻孔角度(孔斜)偏差不超过允许误差范围
钻孔施工按钻机定位、量测钻孔角度、钻孔、检查、孔口保护、记录钻孔深度顺序进行
钻孔施工应有交接班记录
(2)对于潜孔钻造预裂孔,钻机采用架管固定,反复调整钻机满足开钻条件,定位后,用样架尺、自制量角器测
