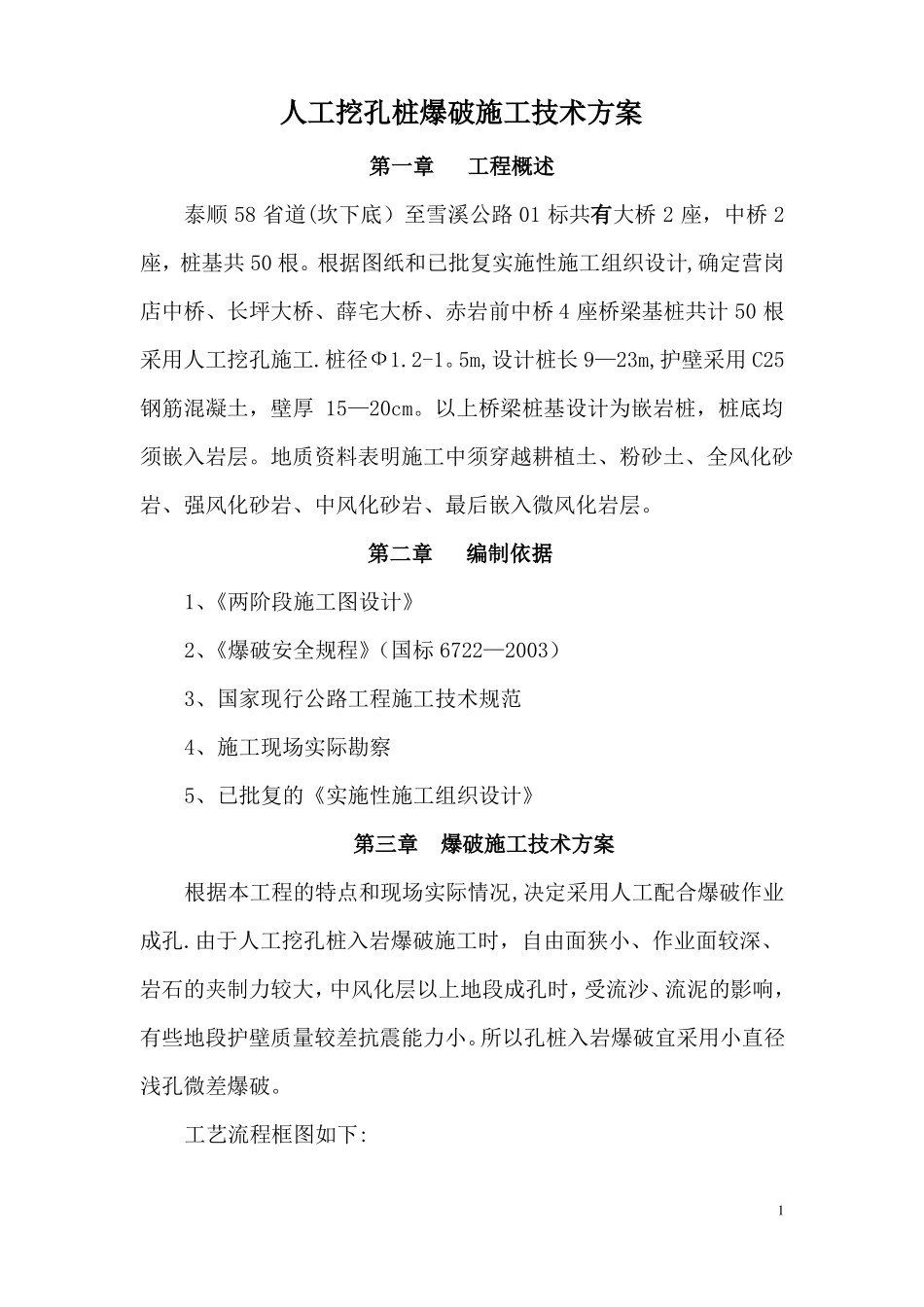

人工挖孔桩爆破施工技术方案第一章工程概述泰顺58省道(坎下底)至雪溪公路01标共有大桥2座,中桥2座,桩基共50根
根据图纸和已批复实施性施工组织设计,确定营岗店中桥、长坪大桥、薛宅大桥、赤岩前中桥4座桥梁基桩共计50根采用人工挖孔施工
5m,设计桩长9—23m,护壁采用C25钢筋混凝土,壁厚15—20cm
以上桥梁桩基设计为嵌岩桩,桩底均须嵌入岩层
地质资料表明施工中须穿越耕植土、粉砂土、全风化砂岩、强风化砂岩、中风化砂岩、最后嵌入微风化岩层
第二章编制依据1、《两阶段施工图设计》2、《爆破安全规程》(国标6722—2003)3、国家现行公路工程施工技术规范4、施工现场实际勘察5、已批复的《实施性施工组织设计》第三章爆破施工技术方案根据本工程的特点和现场实际情况,决定采用人工配合爆破作业成孔
由于人工挖孔桩入岩爆破施工时,自由面狭小、作业面较深、岩石的夹制力较大,中风化层以上地段成孔时,受流沙、流泥的影响,有些地段护壁质量较差抗震能力小
所以孔桩入岩爆破宜采用小直径浅孔微差爆破

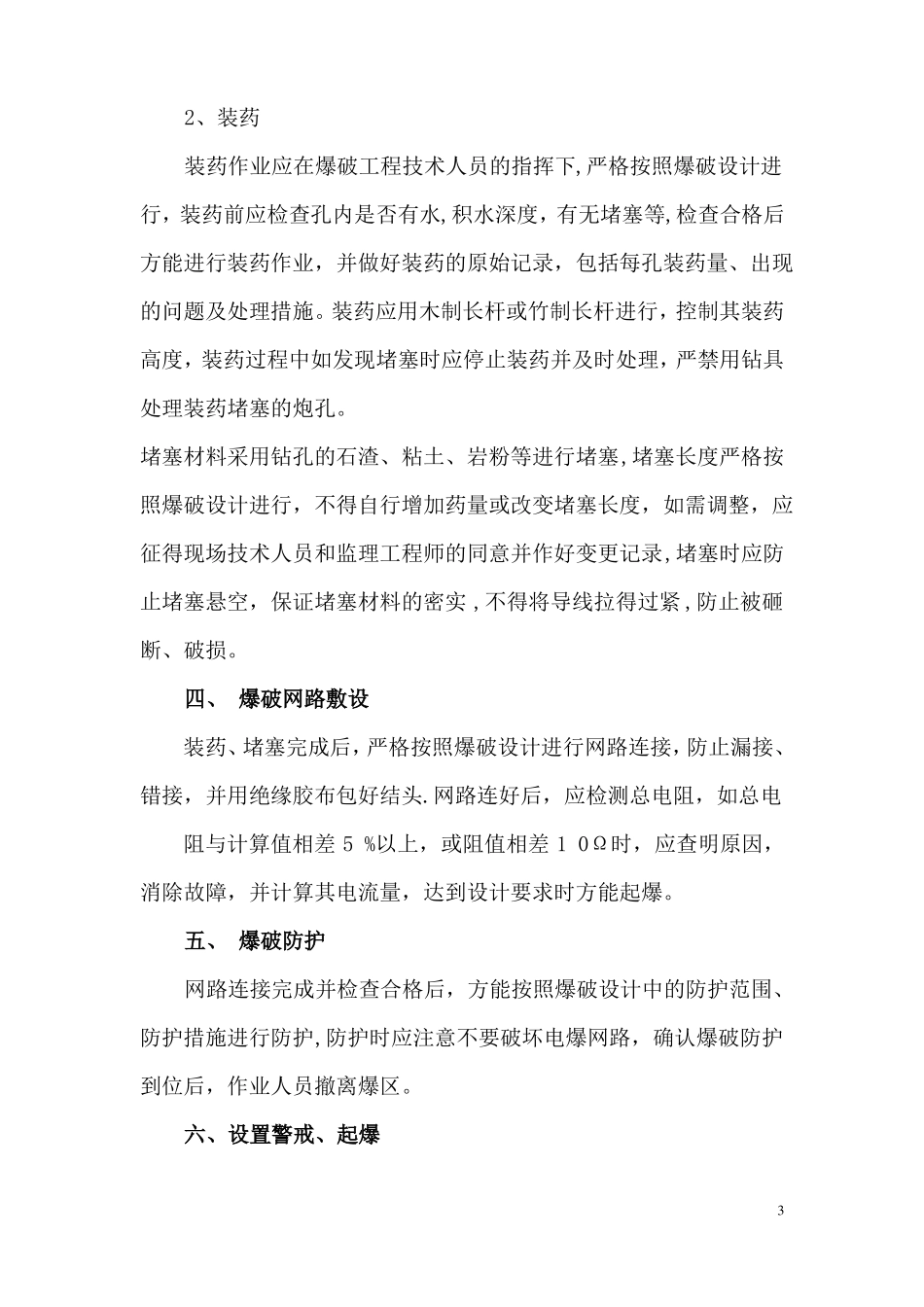

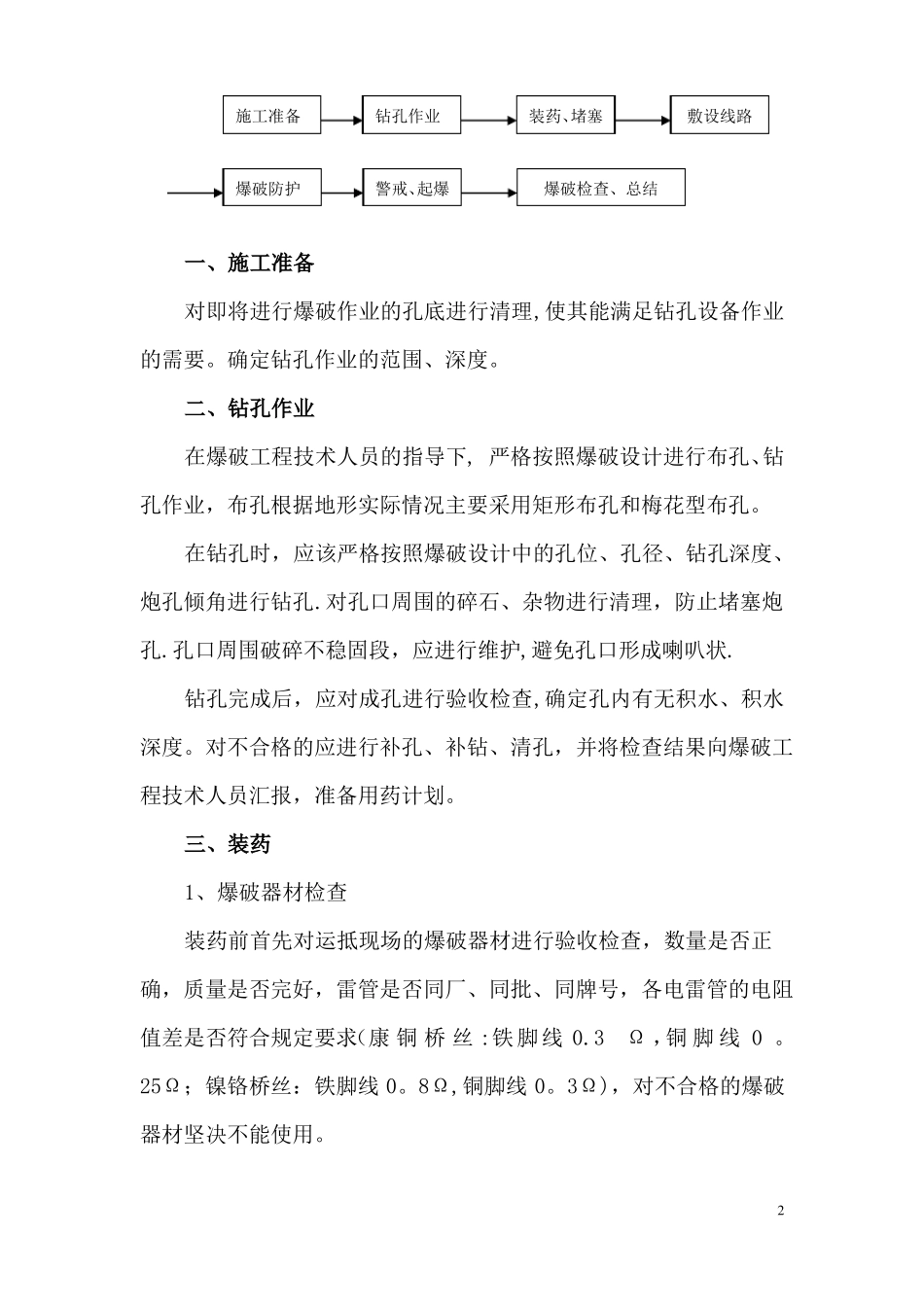

工艺流程框图如下:1施工准备钻孔作业装药、堵塞敷设线路爆破防护警戒、起爆爆破检查、总结一、施工准备对即将进行爆破作业的孔底进行清理,使其能满足钻孔设备作业的需要
确定钻孔作业的范围、深度
二、钻孔作业在爆破工程技术人员的指导下,严格按照爆破设计进行布孔、钻孔作业,布孔根据地形实际情况主要采用矩形布孔和梅花型布孔
在钻孔时,应该严格按照爆破设计中的孔位、孔径、钻孔深度、炮孔倾角进行钻孔
对孔口周围的碎石、杂物进行清理,防止堵塞炮孔
孔口周围破碎不稳固段,应进行维护,避免孔口形成喇叭状
钻孔完成后,应对成孔进行验收检查,确定孔内有无积水、积水深度
对不合格的应进行补孔、补钻、清孔,并将检查结果向爆破工程技术人员汇报,准备用药计划
三、装药1、爆破器材检查装药前首先对运抵现场的爆破器材
