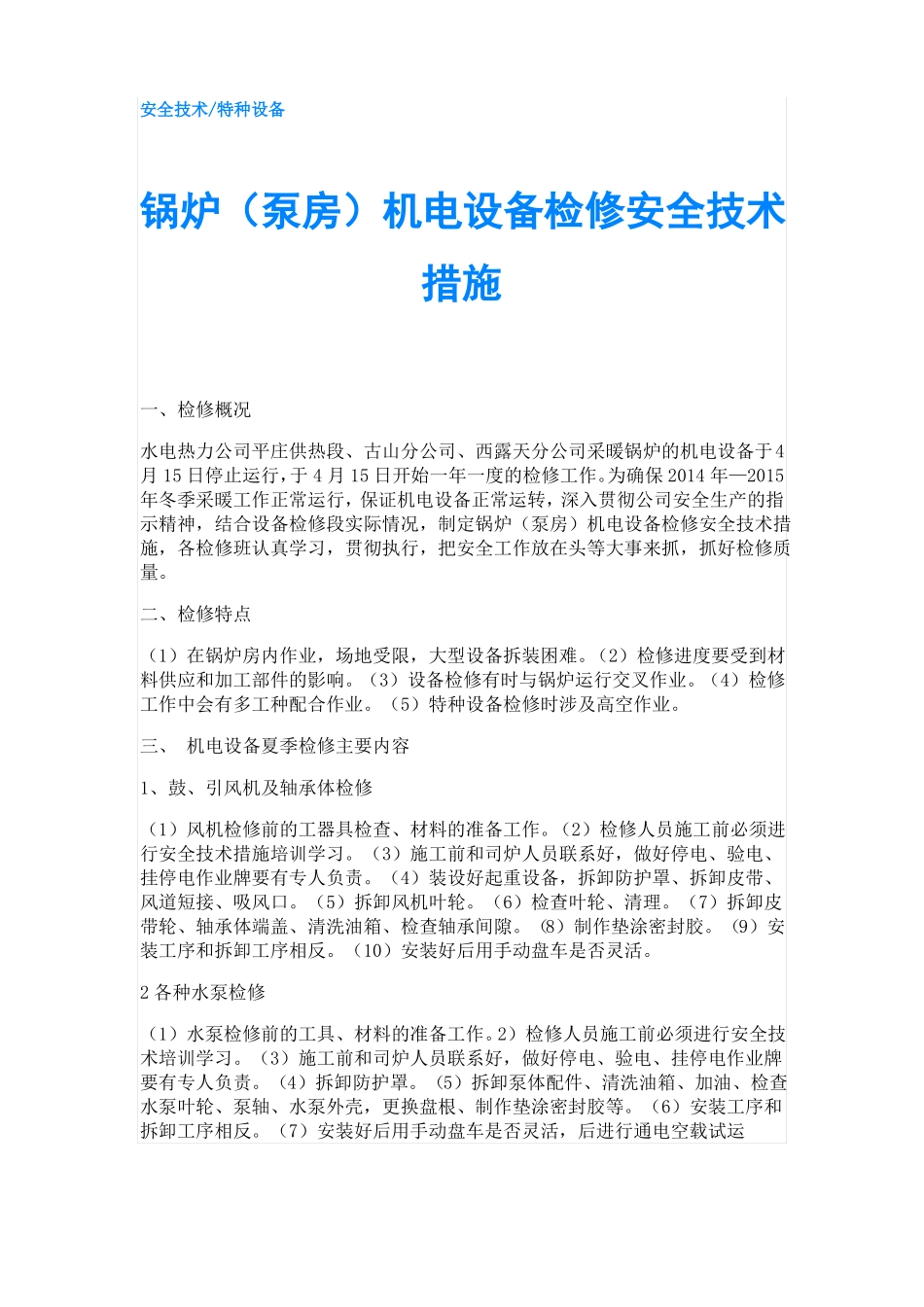

安全技术/特种设备锅炉(泵房)机电设备检修安全技术措施一、检修概况水电热力公司平庄供热段、古山分公司、西露天分公司采暖锅炉的机电设备于4月15日停止运行,于4月15日开始一年一度的检修工作
为确保2014年—2015年冬季采暖工作正常运行,保证机电设备正常运转,深入贯彻公司安全生产的指示精神,结合设备检修段实际情况,制定锅炉(泵房)机电设备检修安全技术措施,各检修班认真学习,贯彻执行,把安全工作放在头等大事来抓,抓好检修质量
二、检修特点(1)在锅炉房内作业,场地受限,大型设备拆装困难
(2)检修进度要受到材料供应和加工部件的影响
(3)设备检修有时与锅炉运行交叉作业
(4)检修工作中会有多工种配合作业
(5)特种设备检修时涉及高空作业
三、机电设备夏季检修主要内容1、鼓、引风机及轴承体检修(1)风机检修前的工器具检查、材料的准备工作
(2)检修人员施工前必须进行安全技术措施培训学习
(3)施工前和司炉人员联系好,做好停电、验电、挂停电作业牌要有专人负责
(4)装设好起重设备,拆卸防护罩、拆卸皮带、风道短接、吸风口
(5)拆卸风机叶轮
(6)检查叶轮、清理
(7)拆卸皮带轮、轴承体端盖、清洗油箱、检查轴承间隙
(8)制作垫涂密封胶
(9)安装工序和拆卸工序相反
(10)安装好后用手动盘车是否灵活
2各种水泵检修(1)水泵检修前的工具、材料的准备工作
2)检修人员施工前必须进行安全技术培训学习
(3)施工前和司炉人员联系好,做好停电、验电、挂停电作业牌要有专人负责
(4)拆卸防护罩
(5)拆卸泵体配件、清洗油箱、加油、检查水泵叶轮、泵轴、水泵外壳,更换盘根、制作垫涂密封胶等
(6)安装工序和拆卸工序相反
(7)安装好后用手动盘车是否灵活,后进行通电空载试运3减速机检修(1)减速机检修前的工具、材料的准备工作
2)检修人员施工前必须进行安全技术培训学习
(3)施工前和司炉人员联
