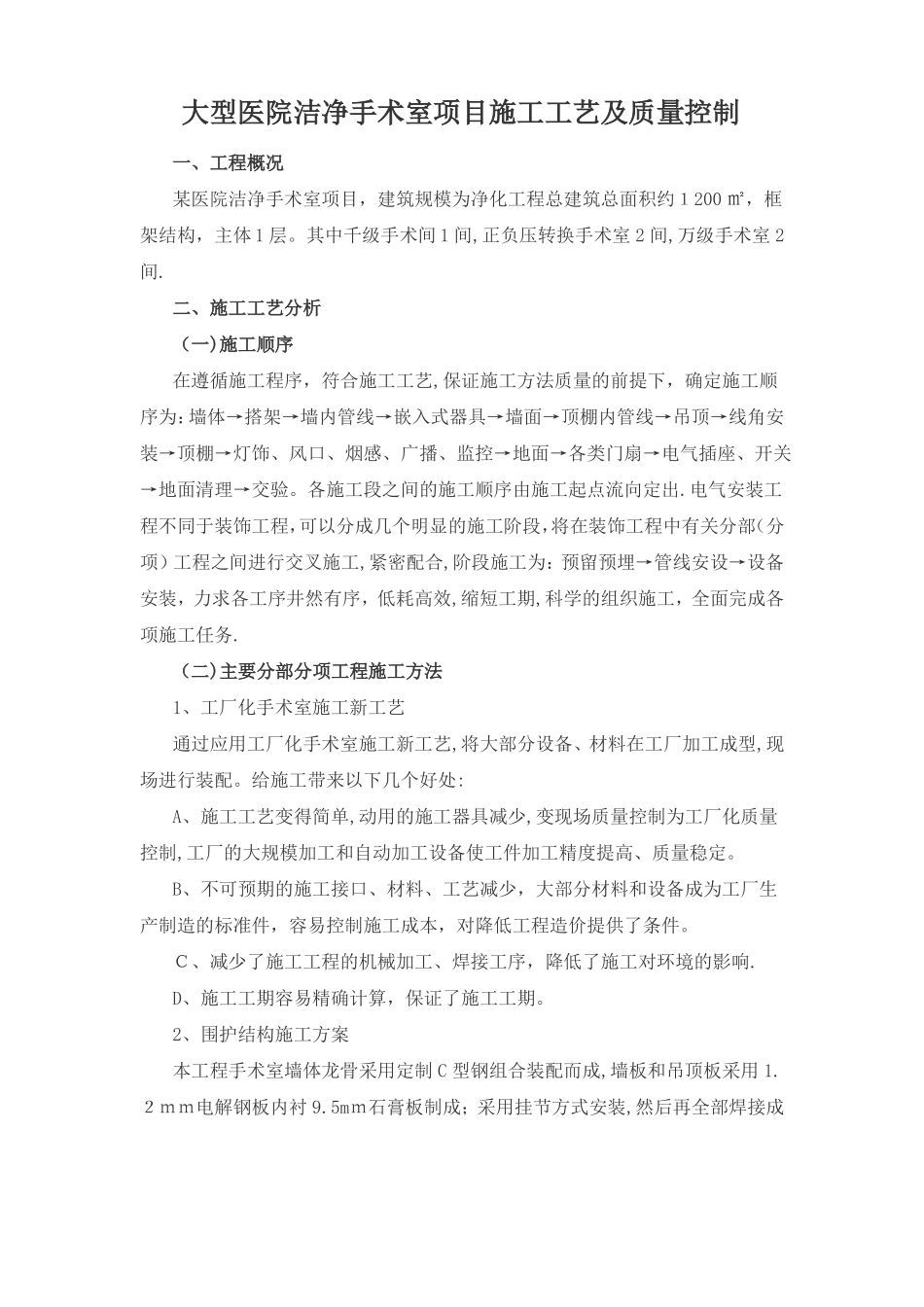

大型医院洁净手术室项目施工工艺及质量控制一、工程概况某医院洁净手术室项目,建筑规模为净化工程总建筑总面积约1200㎡,框架结构,主体1层
其中千级手术间1间,正负压转换手术室2间,万级手术室2间
二、施工工艺分析(一)施工顺序在遵循施工程序,符合施工工艺,保证施工方法质量的前提下,确定施工顺序为:墙体→搭架→墙内管线→嵌入式器具→墙面→顶棚内管线→吊顶→线角安装→顶棚→灯饰、风口、烟感、广播、监控→地面→各类门扇→电气插座、开关→地面清理→交验
各施工段之间的施工顺序由施工起点流向定出
电气安装工程不同于装饰工程,可以分成几个明显的施工阶段,将在装饰工程中有关分部(分项)工程之间进行交叉施工,紧密配合,阶段施工为:预留预埋→管线安设→设备安装,力求各工序井然有序,低耗高效,缩短工期,科学的组织施工,全面完成各项施工任务
(二)主要分部分项工程施工方法1、工厂化手术室施工新工艺通过应用工厂化手术室施工新工艺,将大部分设备、材料在工厂加工成型,现场进行装配
给施工带来以下几个好处:A、施工工艺变得简单,动用的施工器具减少,变现场质量控制为工厂化质量控制,工厂的大规模加工和自动加工设备使工件加工精度提高、质量稳定
B、不可预期的施工接口、材料、工艺减少,大部分材料和设备成为工厂生产制造的标准件,容易控制施工成本,对降低工程造价提供了条件
C、减少了施工工程的机械加工、焊接工序,降低了施工对环境的影响
D、施工工期容易精确计算,保证了施工工期

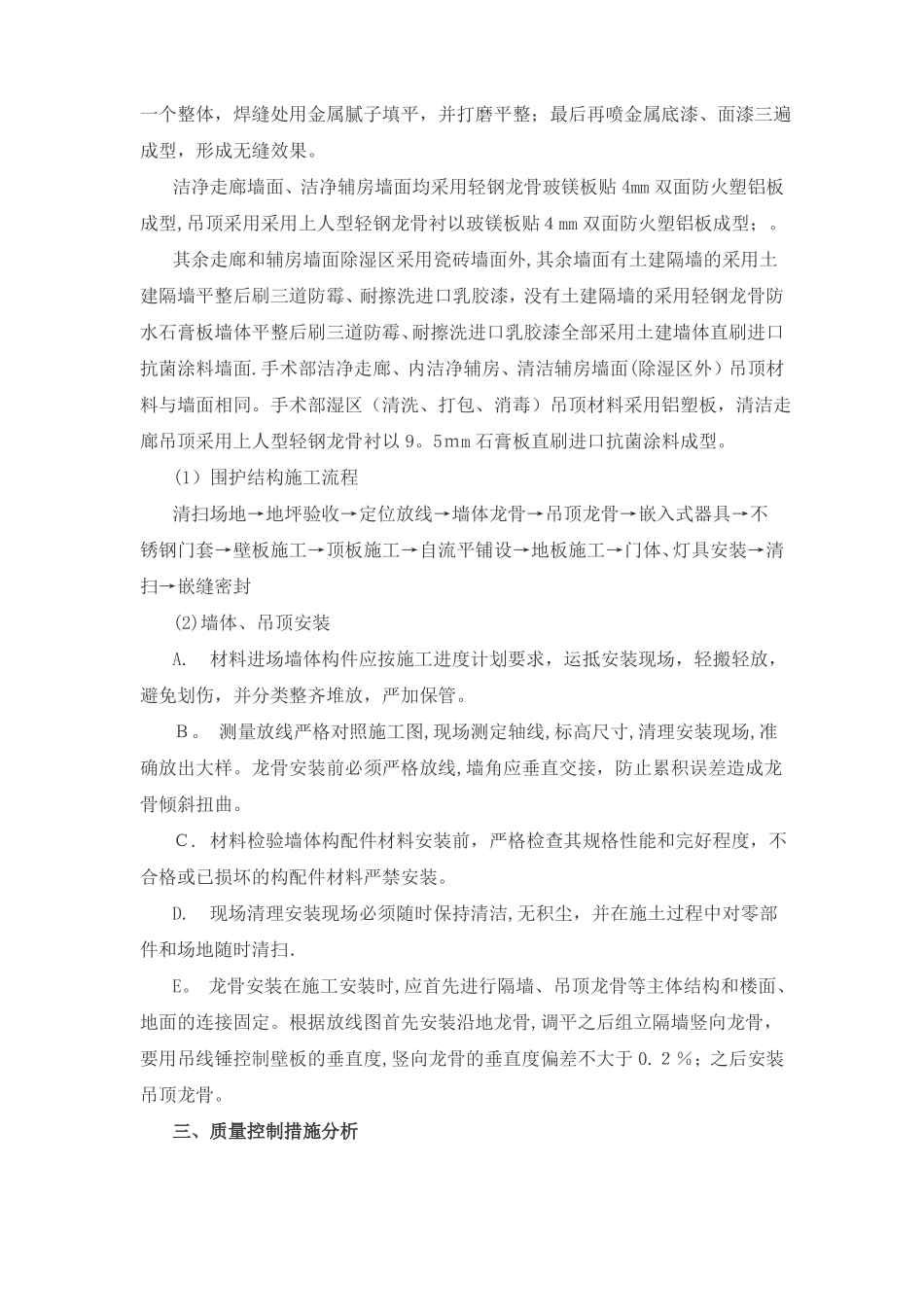

2、围护结构施工方案本工程手术室墙体龙骨采用定制C型钢组合装配而成,墙板和吊顶板采用1
2mm电解钢板内衬9
5mm石膏板制成;采用挂节方式安装,然后再全部焊接成一个整体,焊缝处用金属腻子填平,并打磨平整;最后再喷金属底漆、面漆三遍成型,形成无缝效果
洁净走廊墙面、洁净辅房墙面均采用轻钢龙骨玻镁板贴4mm双面防火塑铝板成型,吊顶采用采用上人型
