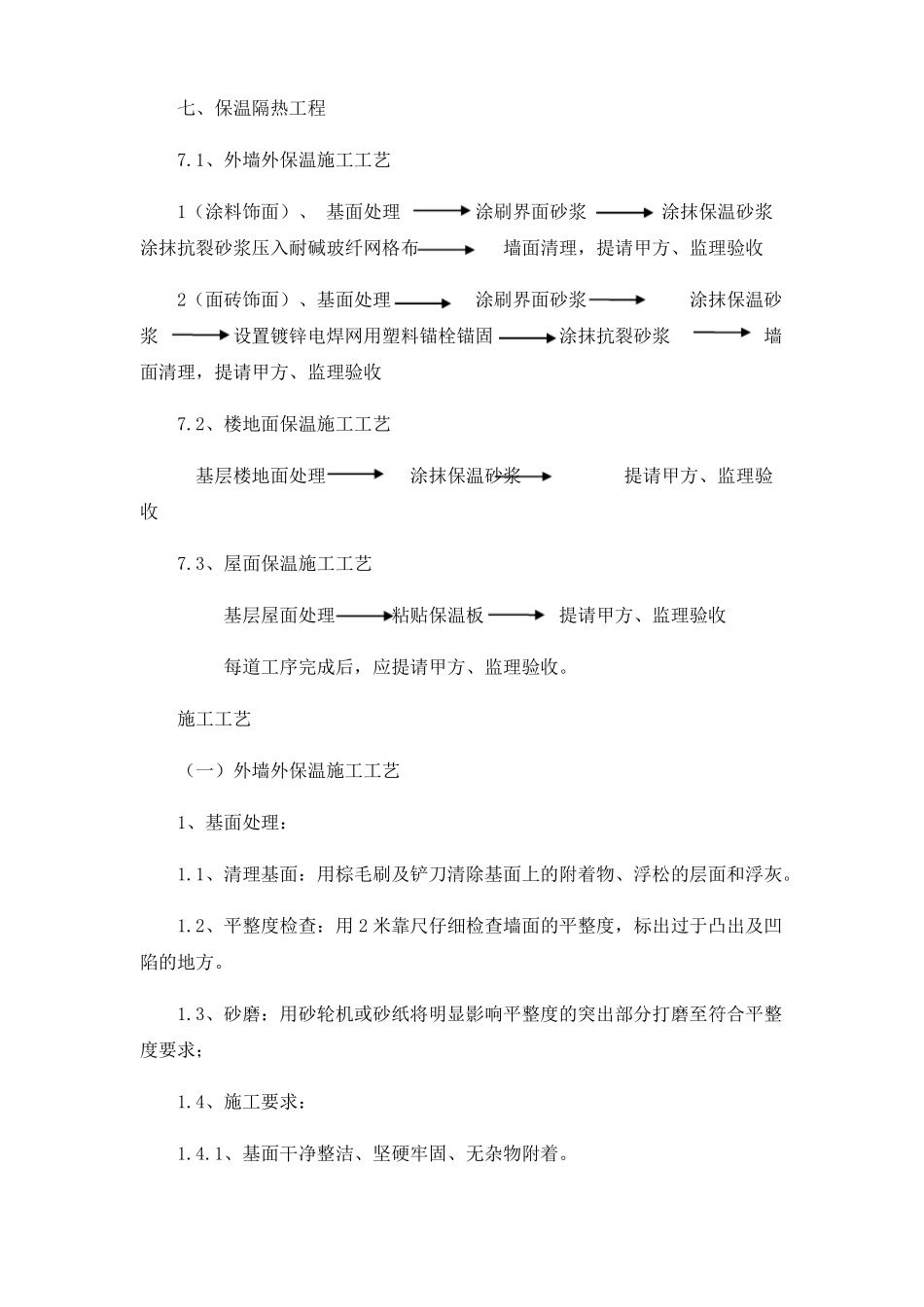

七、保温隔热工程7
1、外墙外保温施工工艺1(涂料饰面)、基面处理涂刷界面砂浆涂抹保温砂浆涂抹抗裂砂浆压入耐碱玻纤网格布墙面清理,提请甲方、监理验收2(面砖饰面)、基面处理涂刷界面砂浆涂抹保温砂浆设置镀锌电焊网用塑料锚栓锚固涂抹抗裂砂浆墙面清理,提请甲方、监理验收7
2、楼地面保温施工工艺基层楼地面处理收7
3、屋面保温施工工艺基层屋面处理粘贴保温板提请甲方、监理验收涂抹保温砂浆提请甲方、监理验每道工序完成后,应提请甲方、监理验收
施工工艺(一)外墙外保温施工工艺1、基面处理:1
1、清理基面:用棕毛刷及铲刀清除基面上的附着物、浮松的层面和浮灰
2、平整度检查:用2米靠尺仔细检查墙面的平整度,标出过于凸出及凹陷的地方
3、砂磨:用砂轮机或砂纸将明显影响平整度的突出部分打磨至符合平整度要求;1
4、施工要求:1
1、基面干净整洁、坚硬牢固、无杂物附着
2、平整度符合要求

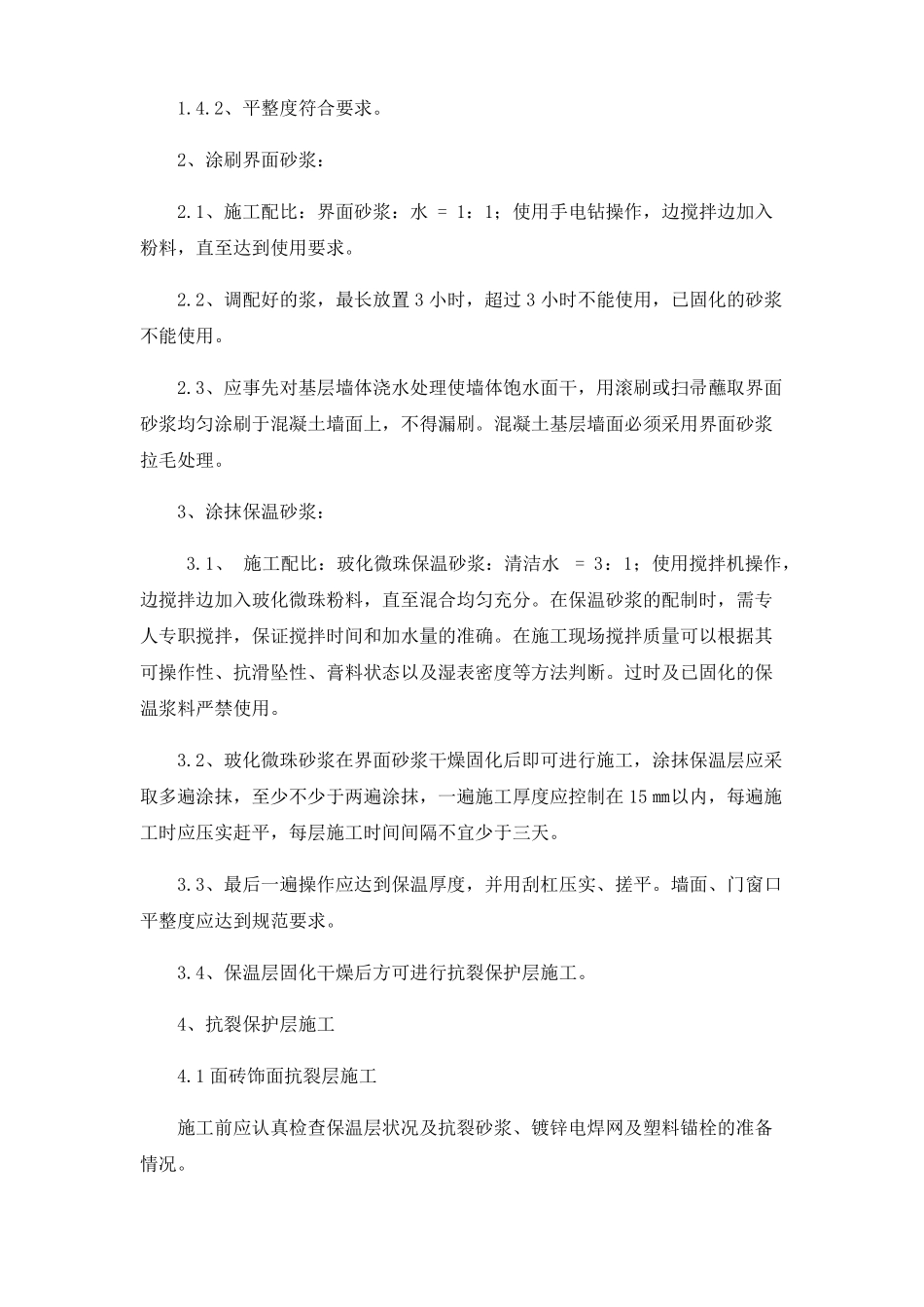

2、涂刷界面砂浆:2
1、施工配比:界面砂浆:水=1:1;使用手电钻操作,边搅拌边加入粉料,直至达到使用要求
2、调配好的浆,最长放置3小时,超过3小时不能使用,已固化的砂浆不能使用
3、应事先对基层墙体浇水处理使墙体饱水面干,用滚刷或扫帚蘸取界面砂浆均匀涂刷于混凝土墙面上,不得漏刷
混凝土基层墙面必须采用界面砂浆拉毛处理
3、涂抹保温砂浆:3
1、施工配比:玻化微珠保温砂浆:清洁水=3:1;使用搅拌机操作,边搅拌边加入玻化微珠粉料,直至混合均匀充分
在保温砂浆的配制时,需专人专职搅拌,保证搅拌时间和加水量的准确
在施工现场搅拌质量可以根据其可操作性、抗滑坠性、膏料状态以及湿表密度等方法判断
过时及已固化的保温浆料严禁使用
2、玻化微珠砂浆在界面砂浆干燥固化后即可进行施工,涂抹保温层应采取多遍涂抹,至少不少于两遍涂抹,一遍施工厚度应控制在15㎜以内,每遍施工时应压实赶平,每层施
