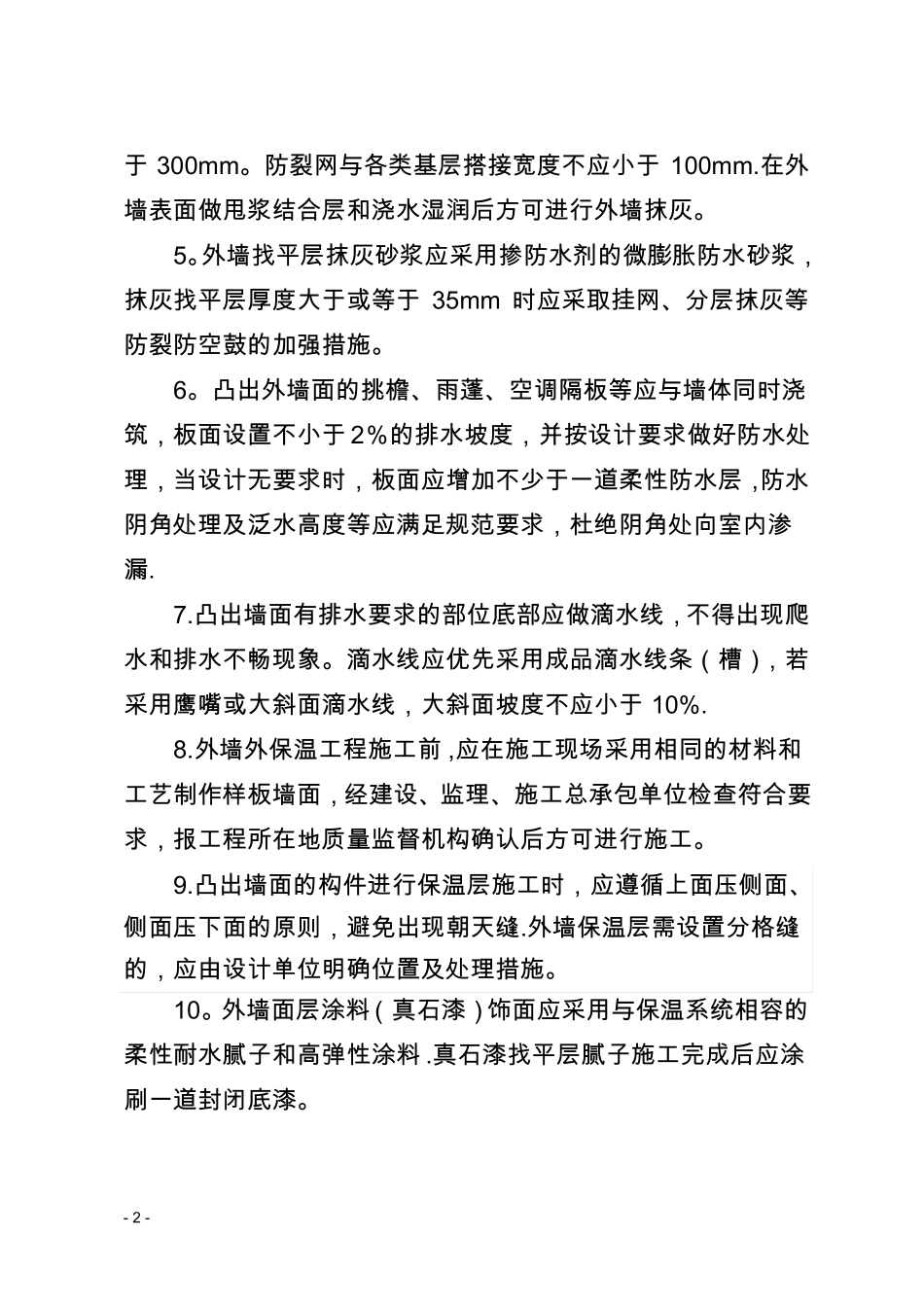

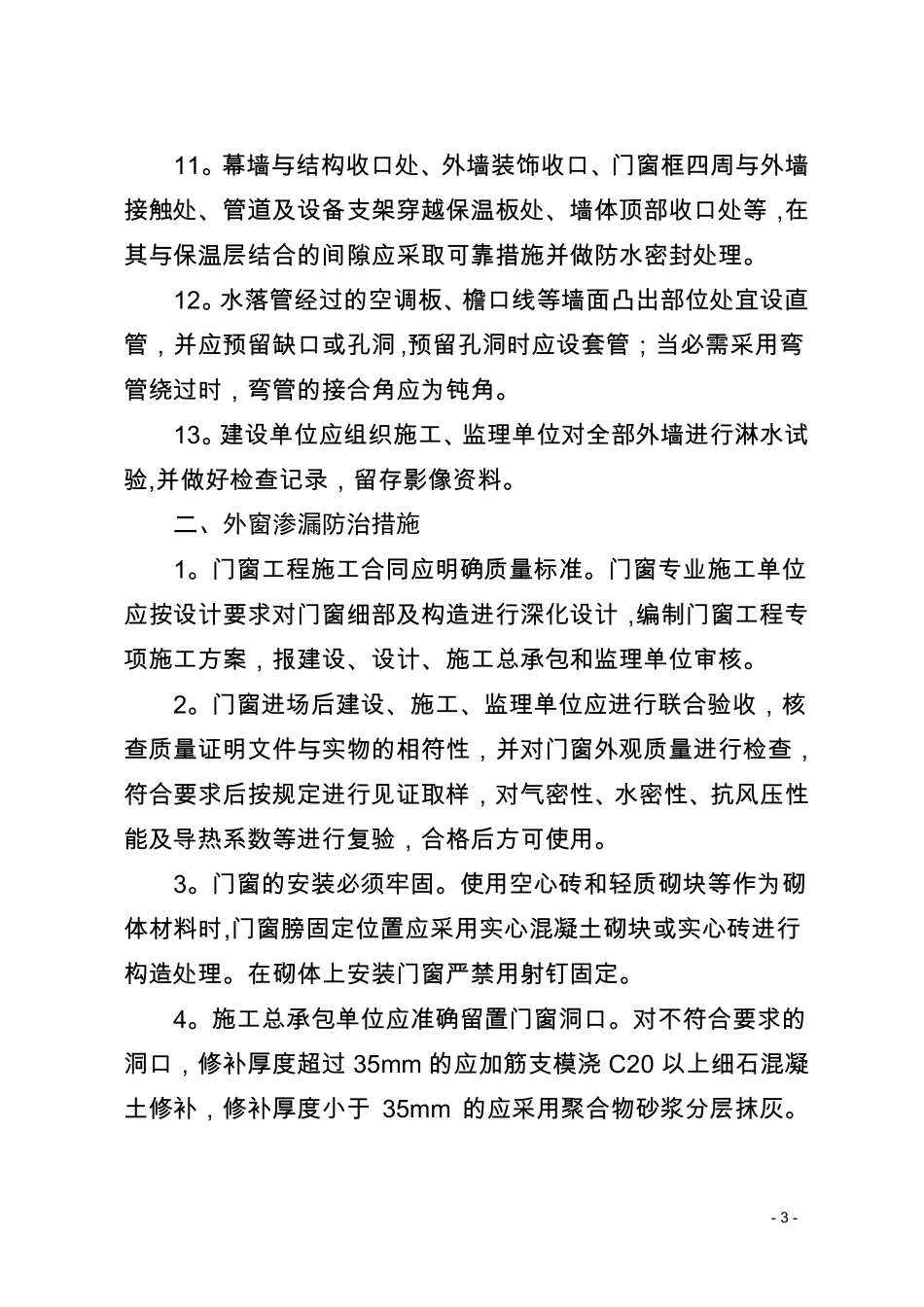

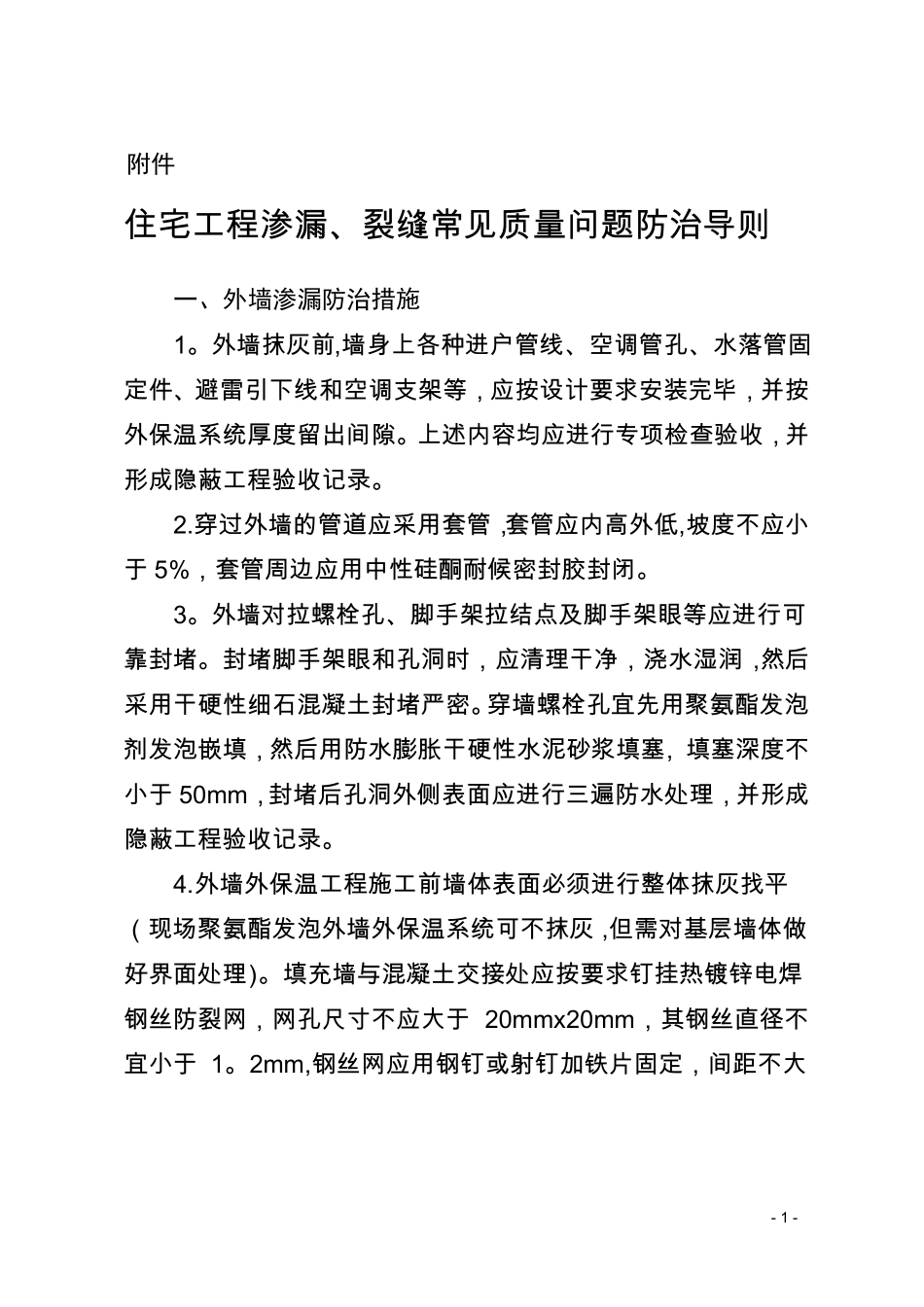

附件住宅工程渗漏、裂缝常见质量问题防治导则一、外墙渗漏防治措施1
外墙抹灰前,墙身上各种进户管线、空调管孔、水落管固定件、避雷引下线和空调支架等,应按设计要求安装完毕,并按外保温系统厚度留出间隙
上述内容均应进行专项检查验收,并形成隐蔽工程验收记录
穿过外墙的管道应采用套管,套管应内高外低,坡度不应小于5%,套管周边应用中性硅酮耐候密封胶封闭
外墙对拉螺栓孔、脚手架拉结点及脚手架眼等应进行可靠封堵
封堵脚手架眼和孔洞时,应清理干净,浇水湿润,然后采用干硬性细石混凝土封堵严密
穿墙螺栓孔宜先用聚氨酯发泡剂发泡嵌填,然后用防水膨胀干硬性水泥砂浆填塞,填塞深度不小于50mm,封堵后孔洞外侧表面应进行三遍防水处理,并形成隐蔽工程验收记录
外墙外保温工程施工前墙体表面必须进行整体抹灰找平(现场聚氨酯发泡外墙外保温系统可不抹灰,但需对基层墙体做好界面处理)
填充墙与混凝土交接处应按要求钉挂热镀锌电焊钢丝防裂网,网孔尺寸不应大于20mmх20mm,其钢丝直径不宜小于1
2mm,钢丝网应用钢钉或射钉加铁片固定,间距不大-1-于300mm
防裂网与各类基层搭接宽度不应小于100mm
在外墙表面做甩浆结合层和浇水湿润后方可进行外墙抹灰
外墙找平层抹灰砂浆应采用掺防水剂的微膨胀防水砂浆,抹灰找平层厚度大于或等于35mm时应采取挂网、分层抹灰等防裂防空鼓的加强措施
凸出外墙面的挑檐、雨蓬、空调隔板等应与墙体同时浇筑,板面设置不小于2%的排水坡度,并按设计要求做好防水处理,当设计无要求时,板面应增加不少于一道柔性防水层,防水阴角处理及泛水高度等应满足规范要求,杜绝阴角处向室内渗漏
凸出墙面有排水要求的部位底部应做滴水线,不得出现爬水和排水不畅现象
滴水线应优先采用成品滴水线条(槽),若采用鹰嘴或大斜面滴水线,大斜面坡度不应小于10%
外墙外保温工程施工前,应在施工现场采用
