施工进度计划、劳动力、主要施工设备配置5

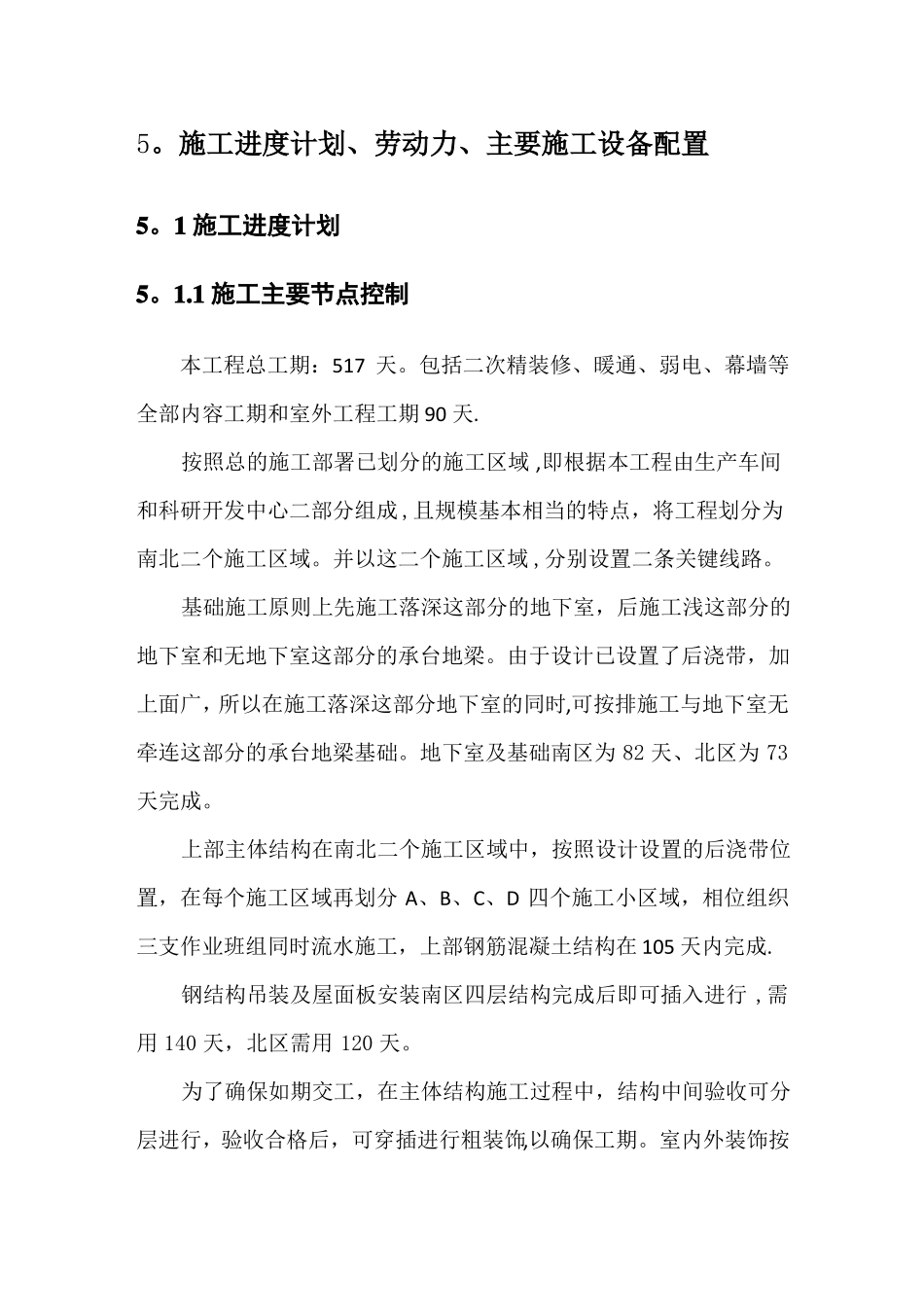

1施工进度计划5
1施工主要节点控制本工程总工期:517天
包括二次精装修、暖通、弱电、幕墙等全部内容工期和室外工程工期90天
按照总的施工部署已划分的施工区域,即根据本工程由生产车间和科研开发中心二部分组成,且规模基本相当的特点,将工程划分为南北二个施工区域
并以这二个施工区域,分别设置二条关键线路
基础施工原则上先施工落深这部分的地下室,后施工浅这部分的地下室和无地下室这部分的承台地梁
由于设计已设置了后浇带,加上面广,所以在施工落深这部分地下室的同时,可按排施工与地下室无牵连这部分的承台地梁基础
地下室及基础南区为82天、北区为73天完成
上部主体结构在南北二个施工区域中,按照设计设置的后浇带位置,在每个施工区域再划分A、B、C、D四个施工小区域,相位组织三支作业班组同时流水施工,上部钢筋混凝土结构在105天内完成
钢结构吊装及屋面板安装南区四层结构完成后即可插入进行,需用140天,北区需用120天
为了确保如期交工,在主体结构施工过程中,结构中间验收可分层进行,验收合格后,可穿插进行粗装饰,以确保工期
室内外装饰按排六个月,精装饰四个月(与粗装饰搭接二个月)

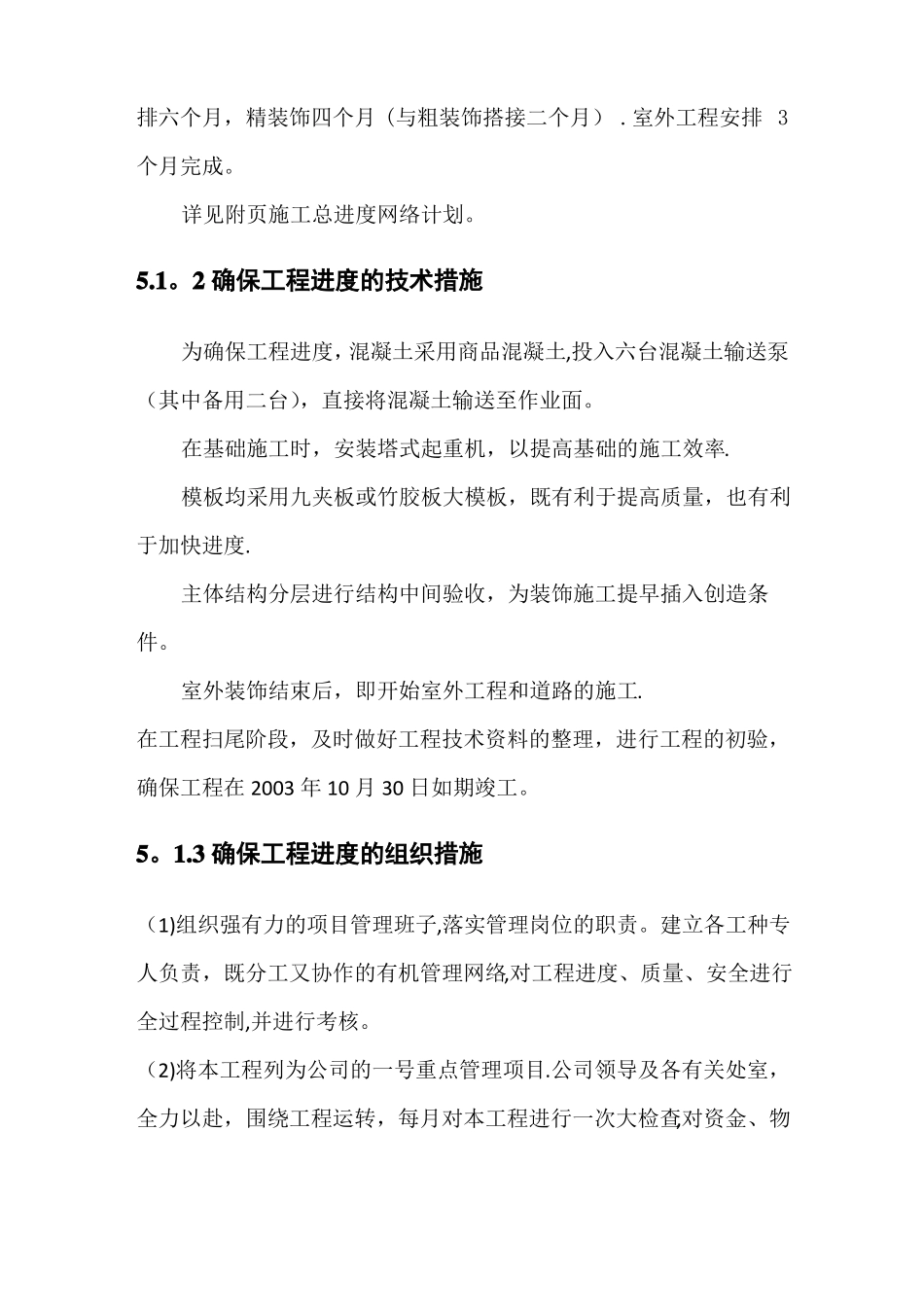

室外工程安排3个月完成
详见附页施工总进度网络计划

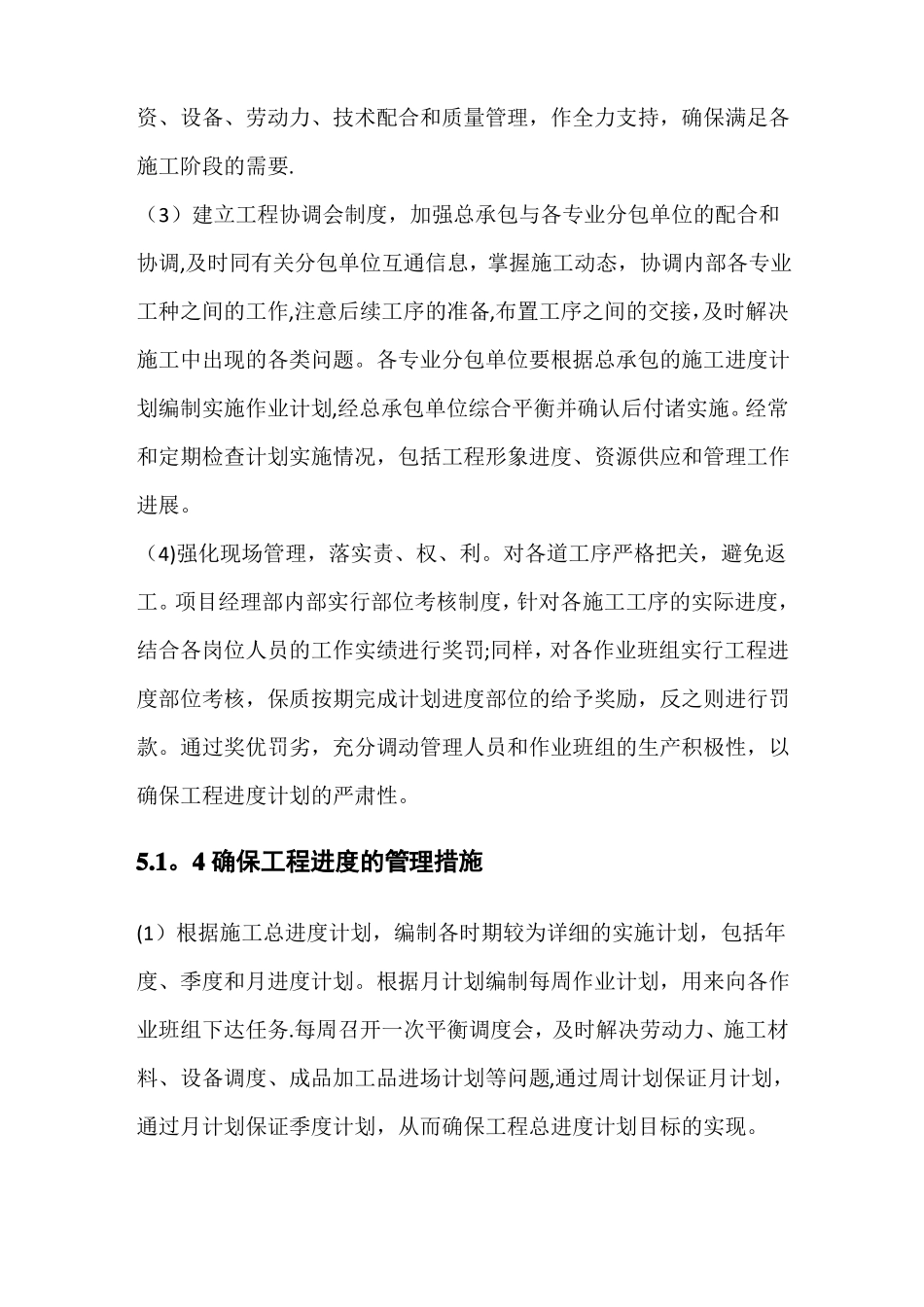

2确保工程进度的技术措施为确保工程进度,混凝土采用商品混凝土,投入六台混凝土输送泵(其中备用二台),直接将混凝土输送至作业面
在基础施工时,安装塔式起重机,以提高基础的施工效率
模板均采用九夹板或竹胶板大模板,既有利于提高质量,也有利于加快进度
主体结构分层进行结构中间验收,为装饰施工提早插入创造条件
室外装饰结束后,即开始室外工程和道路的施工
在工程扫尾阶段,及时做好工程技术资料的整理,进行工程的初验,确保工程在2003年10月30日如期竣工
3确保工程进度的组织措施(1)组织强有力的项目管理
