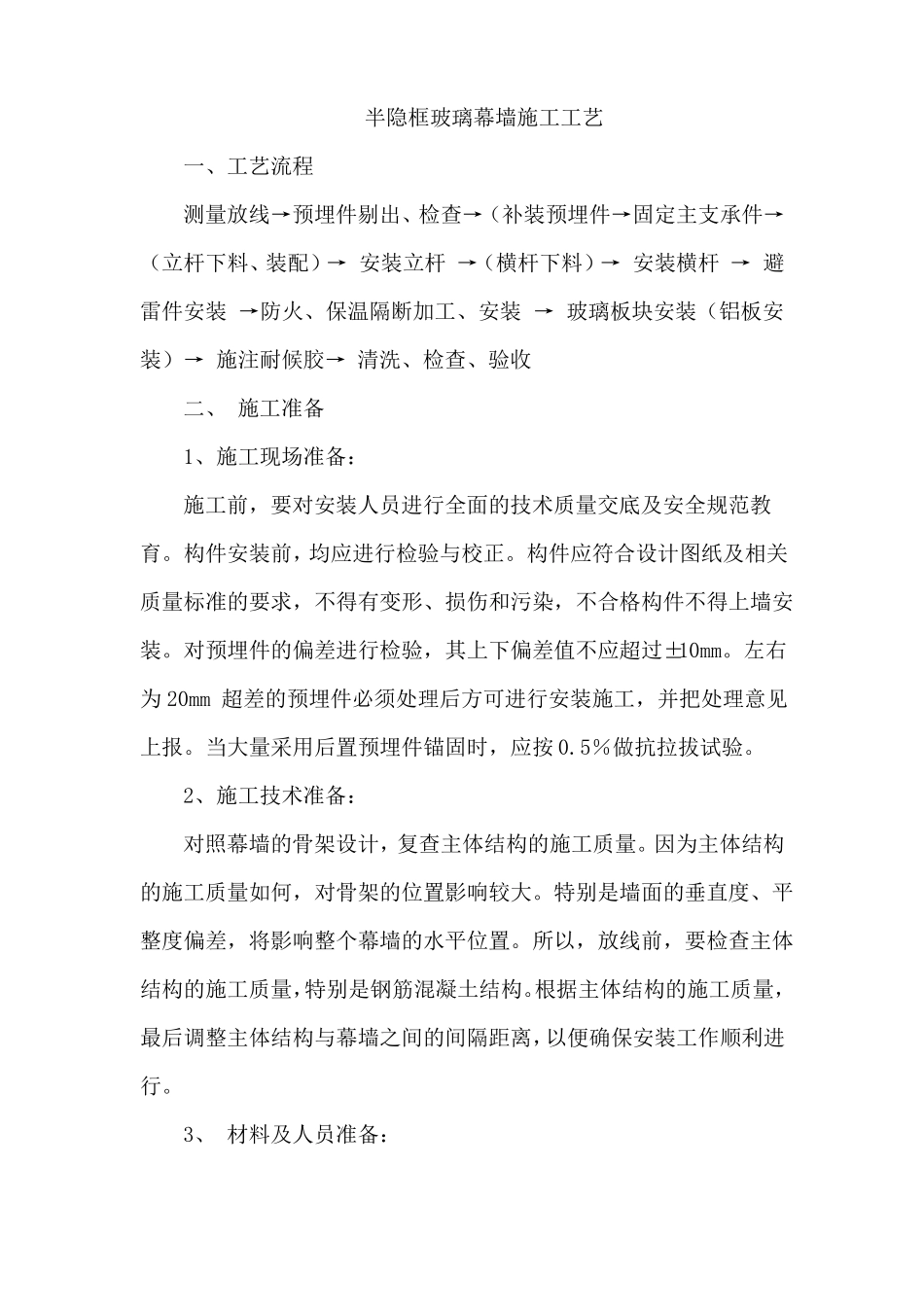

半隐框玻璃幕墙施工工艺一、工艺流程测量放线→预埋件剔出、检查→(补装预埋件→固定主支承件→(立杆下料、装配)→安装立杆→(横杆下料)→安装横杆→避雷件安装→防火、保温隔断加工、安装→玻璃板块安装(铝板安装)→施注耐候胶→清洗、检查、验收二、施工准备1、施工现场准备:施工前,要对安装人员进行全面的技术质量交底及安全规范教育
构件安装前,均应进行检验与校正

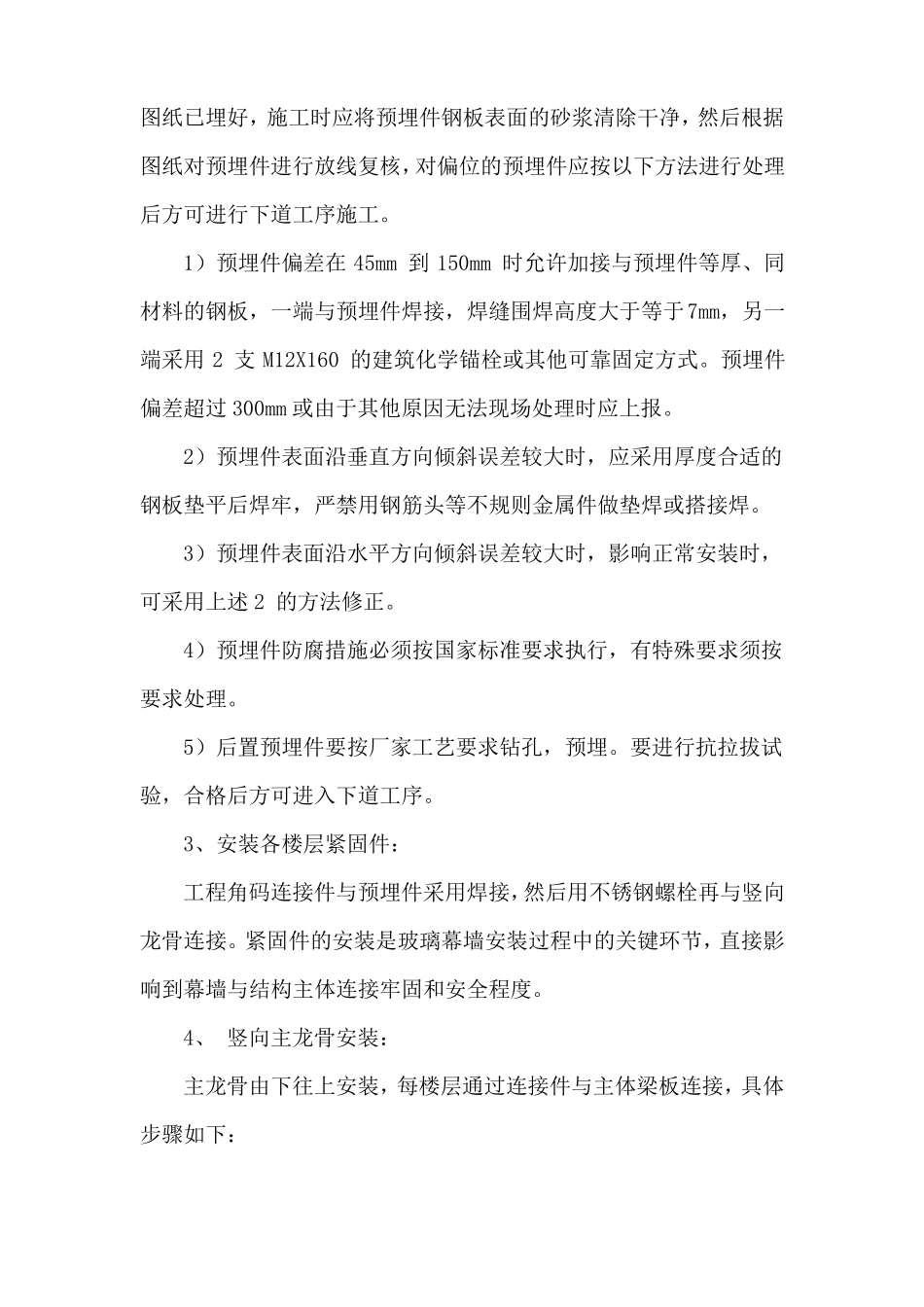

构件应符合设计图纸及相关质量标准的要求,不得有变形、损伤和污染,不合格构件不得上墙安装
对预埋件的偏差进行检验,其上下偏差值不应超过±10mm
左右为20mm超差的预埋件必须处理后方可进行安装施工,并把处理意见上报
当大量采用后置预埋件锚固时,应按0
5%做抗拉拔试验
2、施工技术准备:对照幕墙的骨架设计,复查主体结构的施工质量
因为主体结构的施工质量如何,对骨架的位置影响较大
特别是墙面的垂直度、平整度偏差,将影响整个幕墙的水平位置
所以,放线前,要检查主体结构的施工质量,特别是钢筋混凝土结构
根据主体结构的施工质量,最后调整主体结构与幕墙之间的间隔距离,以便确保安装工作顺利进行

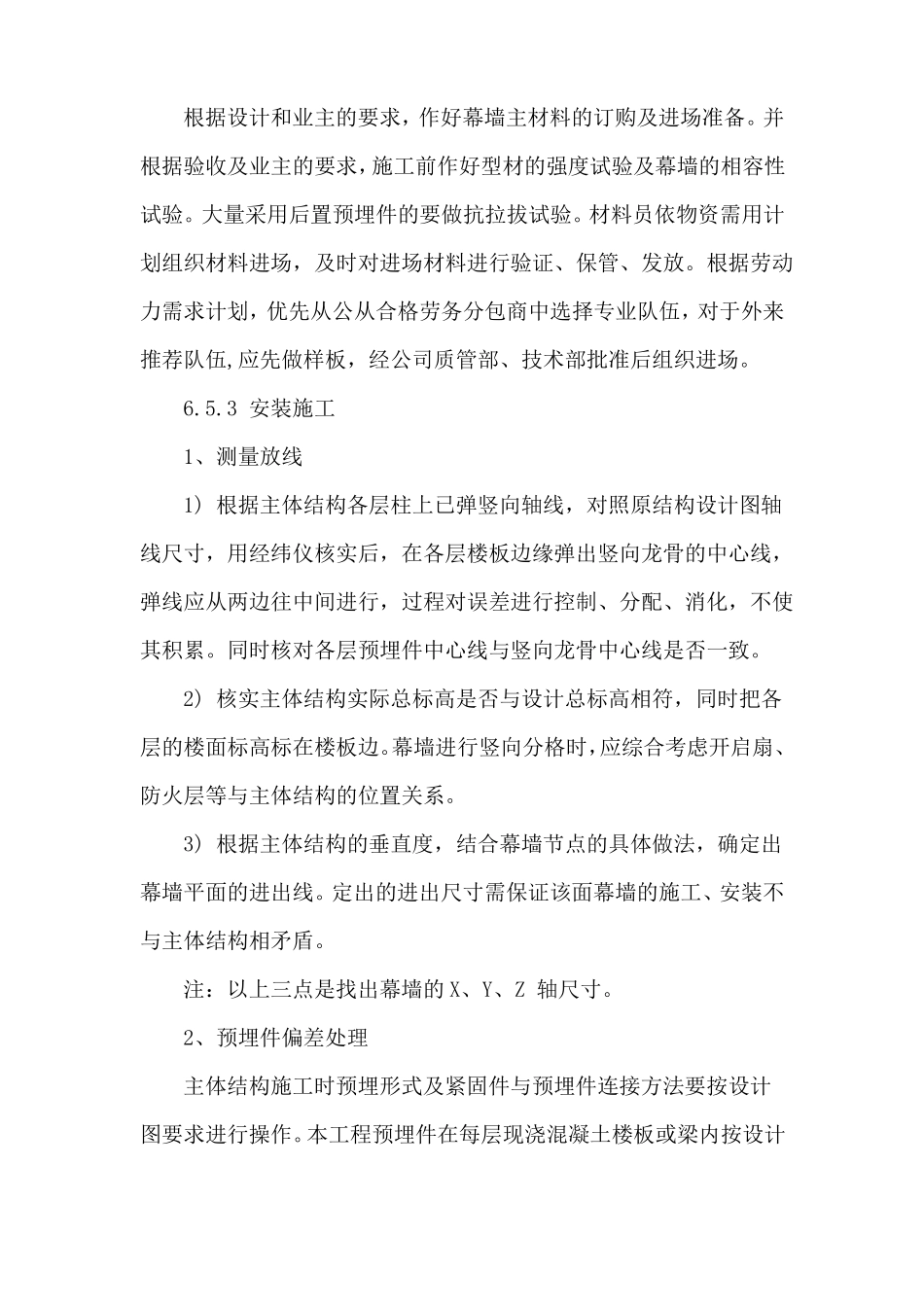

3、材料及人员准备:根据设计和业主的要求,作好幕墙主材料的订购及进场准备
并根据验收及业主的要求,施工前作好型材的强度试验及幕墙的相容性试验
大量采用后置预埋件的要做抗拉拔试验
材料员依物资需用计划组织材料进场,及时对进场材料进行验证、保管、发放
根据劳动力需求计划,优先从公从合格劳务分包商中选择专业队伍,对于外来推荐队伍,应先做样板,经公司质管部、技术部批准后组织进场
3安装施工1、测量放线1)根据主体结构各层柱上已弹竖向轴线,对照原结构设计图轴线尺寸,用经纬仪核实后,在各层楼板边缘弹出竖向龙骨的中心线,弹线应从两边往中间进行,过程对误差进行控制、分配、消化,不使其积累
同时核对各层预埋件中心线与竖向龙骨中心线是否一致
2)核实主体结构
