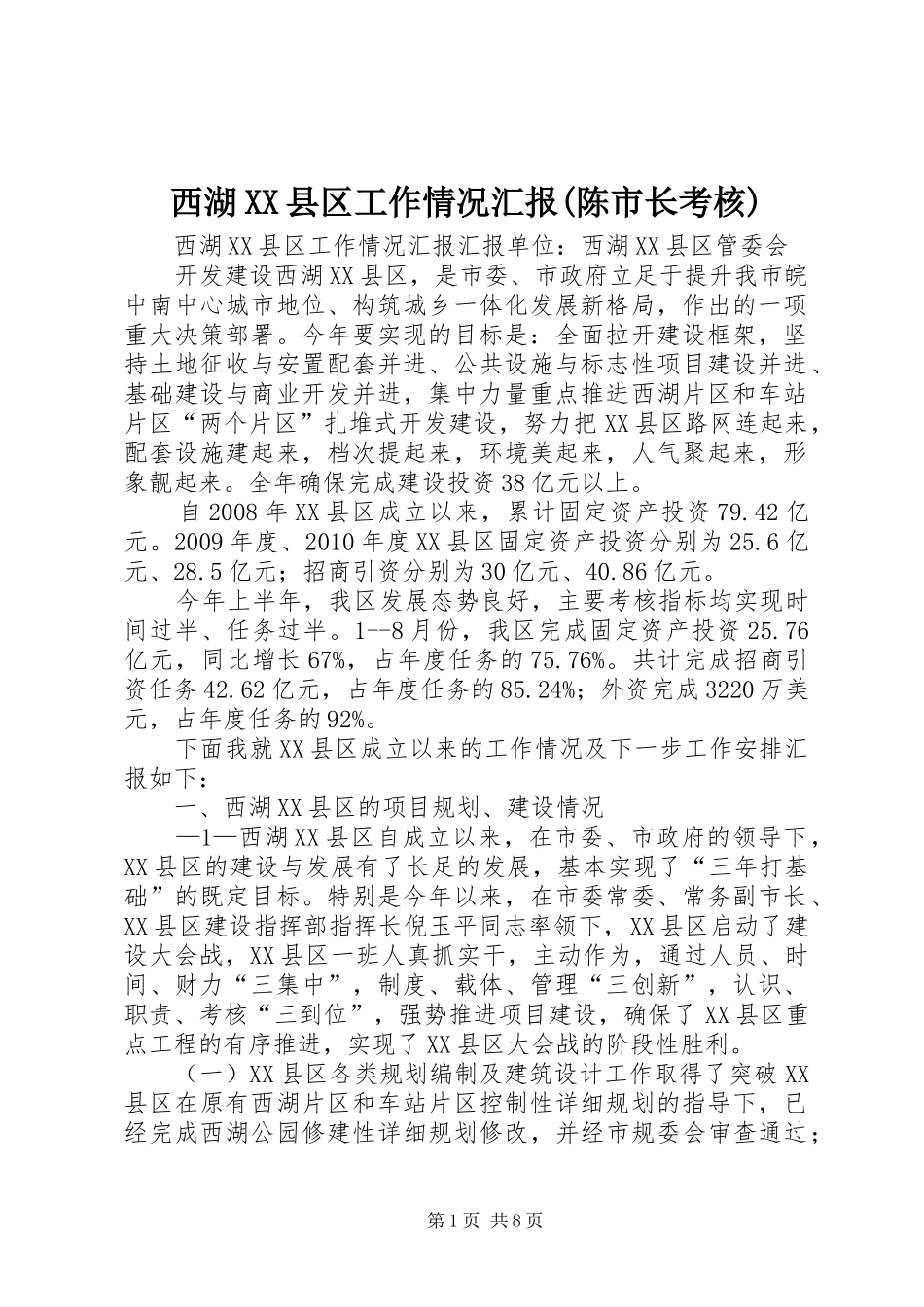

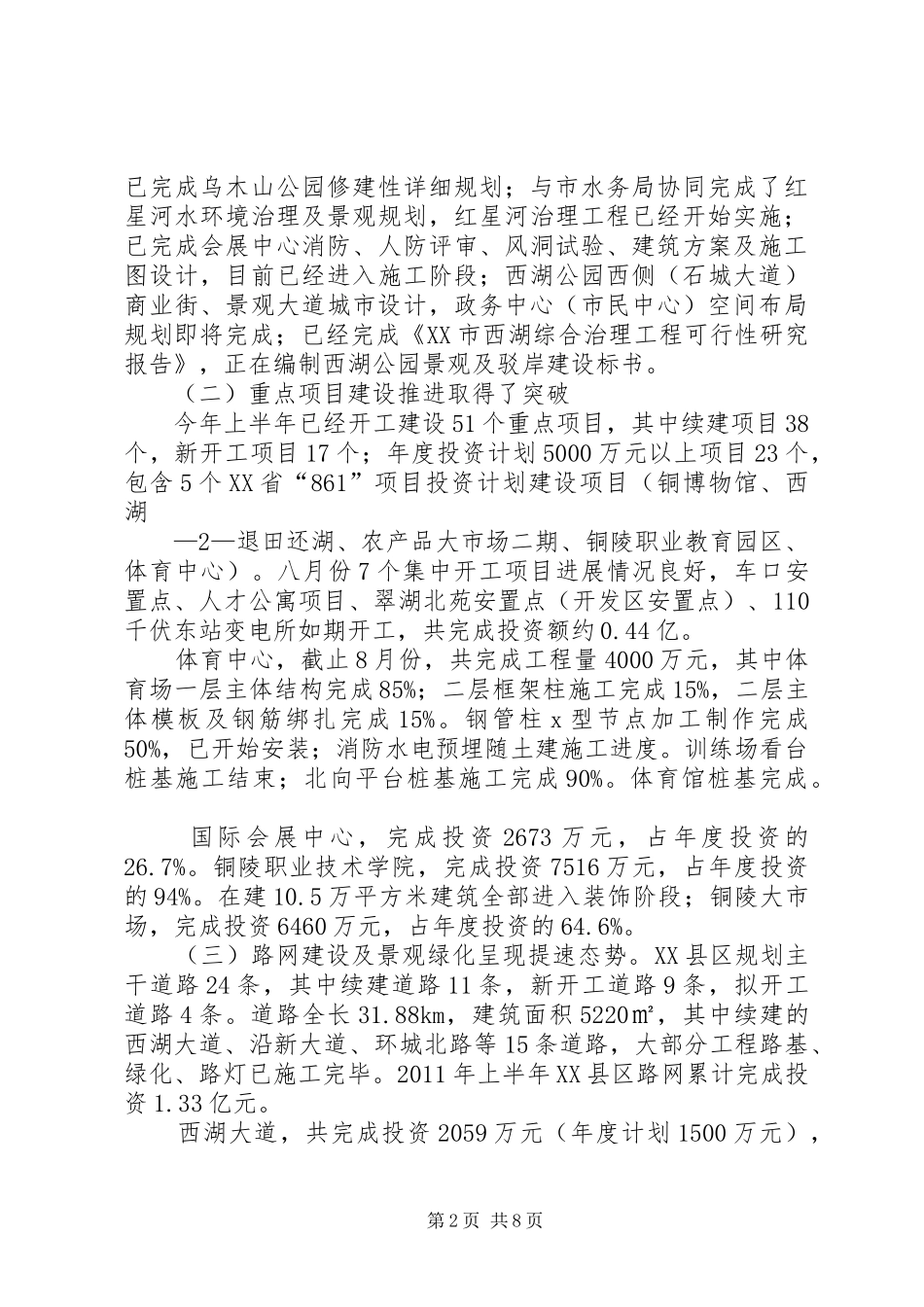

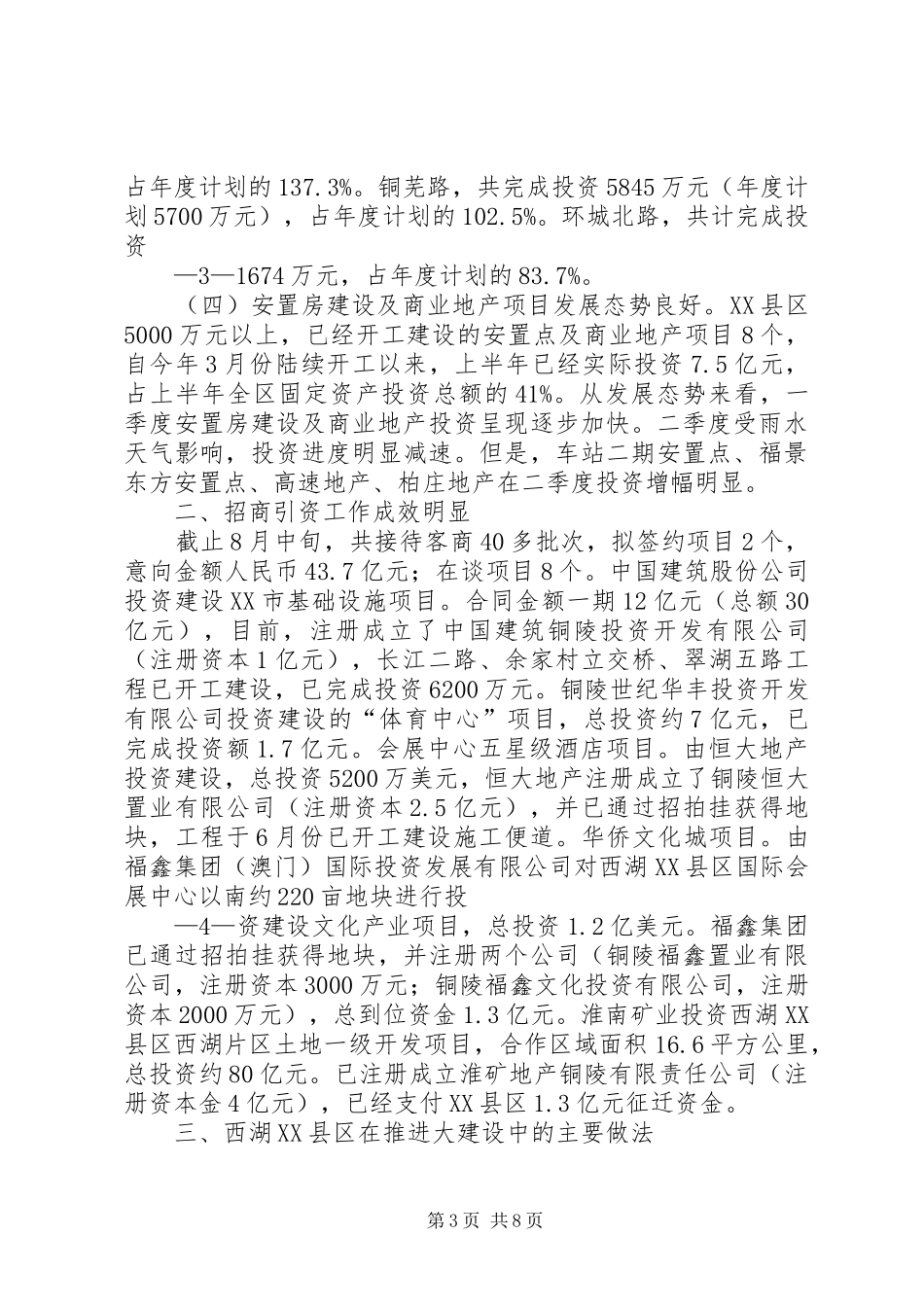

西湖XX县区工作情况汇报(陈市长考核)西湖XX县区工作情况汇报汇报单位:西湖XX县区管委会开发建设西湖XX县区,是市委、市政府立足于提升我市皖中南中心城市地位、构筑城乡一体化发展新格局,作出的一项重大决策部署。今年要实现的目标是:全面拉开建设框架,坚持土地征收与安置配套并进、公共设施与标志性项目建设并进、基础建设与商业开发并进,集中力量重点推进西湖片区和车站片区“两个片区”扎堆式开发建设,努力把XX县区路网连起来,配套设施建起来,档次提起来,环境美起来,人气聚起来,形象靓起来。全年确保完成建设投资38亿元以上。自2008年XX县区成立以来,累计固定资产投资79.42亿元。2009年度、2010年度XX县区固定资产投资分别为25.6亿元、28.5亿元;招商引资分别为30亿元、40.86亿元。今年上半年,我区发展态势良好,主要考核指标均实现时间过半、任务过半。1--8月份,我区完成固定资产投资25.76亿元,同比增长67%,占年度任务的75.76%。共计完成招商引资任务42.62亿元,占年度任务的85.24%;外资完成3220万美元,占年度任务的92%。下面我就XX县区成立以来的工作情况及下一步工作安排汇报如下:一、西湖XX县区的项目规划、建设情况—1—西湖XX县区自成立以来,在市委、市政府的领导下,XX县区的建设与发展有了长足的发展,基本实现了“三年打基础”的既定目标。特别是今年以来,在市委常委、常务副市长、XX县区建设指挥部指挥长倪玉平同志率领下,XX县区启动了建设大会战,XX县区一班人真抓实干,主动作为,通过人员、时间、财力“三集中”,制度、载体、管理“三创新”,认识、职责、考核“三到位”,强势推进项目建设,确保了XX县区重点工程的有序推进,实现了XX县区大会战的阶段性胜利。(一)XX县区各类规划编制及建筑设计工作取得了突破XX县区在原有西湖片区和车站片区控制性详细规划的指导下,已经完成西湖公园修建性详细规划修改,并经市规委会审查通过;第1页共8页已完成乌木山公园修建性详细规划;与市水务局协同完成了红星河水环境治理及景观规划,红星河治理工程已经开始实施;已完成会展中心消防、人防评审、风洞试验、建筑方案及施工图设计,目前已经进入施工阶段;西湖公园西侧(石城大道)商业街、景观大道城市设计,政务中心(市民中心)空间布局规划即将完成;已经完成《XX市西湖综合治理工程可行性研究报告》,正在编制西湖公园景观及驳岸建设标书。(二)重点项目建设推进取得了突破今年上半年已经开工建设51个重点项目,其中续建项目38个,新开工项目17个;年度投资计划5000万元以上项目23个,包含5个XX省“861”项目投资计划建设项目(铜博物馆、西湖—2—退田还湖、农产品大市场二期、铜陵职业教育园区、体育中心)。八月份7个集中开工项目进展情况良好,车口安置点、人才公寓项目、翠湖北苑安置点(开发区安置点)、110千伏东站变电所如期开工,共完成投资额约0.44亿。体育中心,截止8月份,共完成工程量4000万元,其中体育场一层主体结构完成85%;二层框架柱施工完成15%,二层主体模板及钢筋绑扎完成15%。钢管柱x型节点加工制作完成50%,已开始安装;消防水电预埋随土建施工进度。训练场看台桩基施工结束;北向平台桩基施工完成90%。体育馆桩基完成。国际会展中心,完成投资2673万元,占年度投资的26.7%。铜陵职业技术学院,完成投资7516万元,占年度投资的94%。在建10.5万平方米建筑全部进入装饰阶段;铜陵大市场,完成投资6460万元,占年度投资的64.6%。(三)路网建设及景观绿化呈现提速态势。XX县区规划主干道路24条,其中续建道路11条,新开工道路9条,拟开工道路4条。道路全长31.88km,建筑面积5220㎡,其中续建的西湖大道、沿新大道、环城北路等15条道路,大部分工程路基、绿化、路灯已施工完毕。2011年上半年XX县区路网累计完成投资1.33亿元。西湖大道,共完成投资2059万元(年度计划1500万元),第2页共8页占年度计划的137.3%。铜芜路,共完成投资5845万元(年度计划5700万元),占年度计划的102.5%。环城北路,共计完成投资—3—1674万元,占年度计划的83.7%。(四)安置房建设及商业地产项目发展态势良好。XX县区5000万元以上,已...
