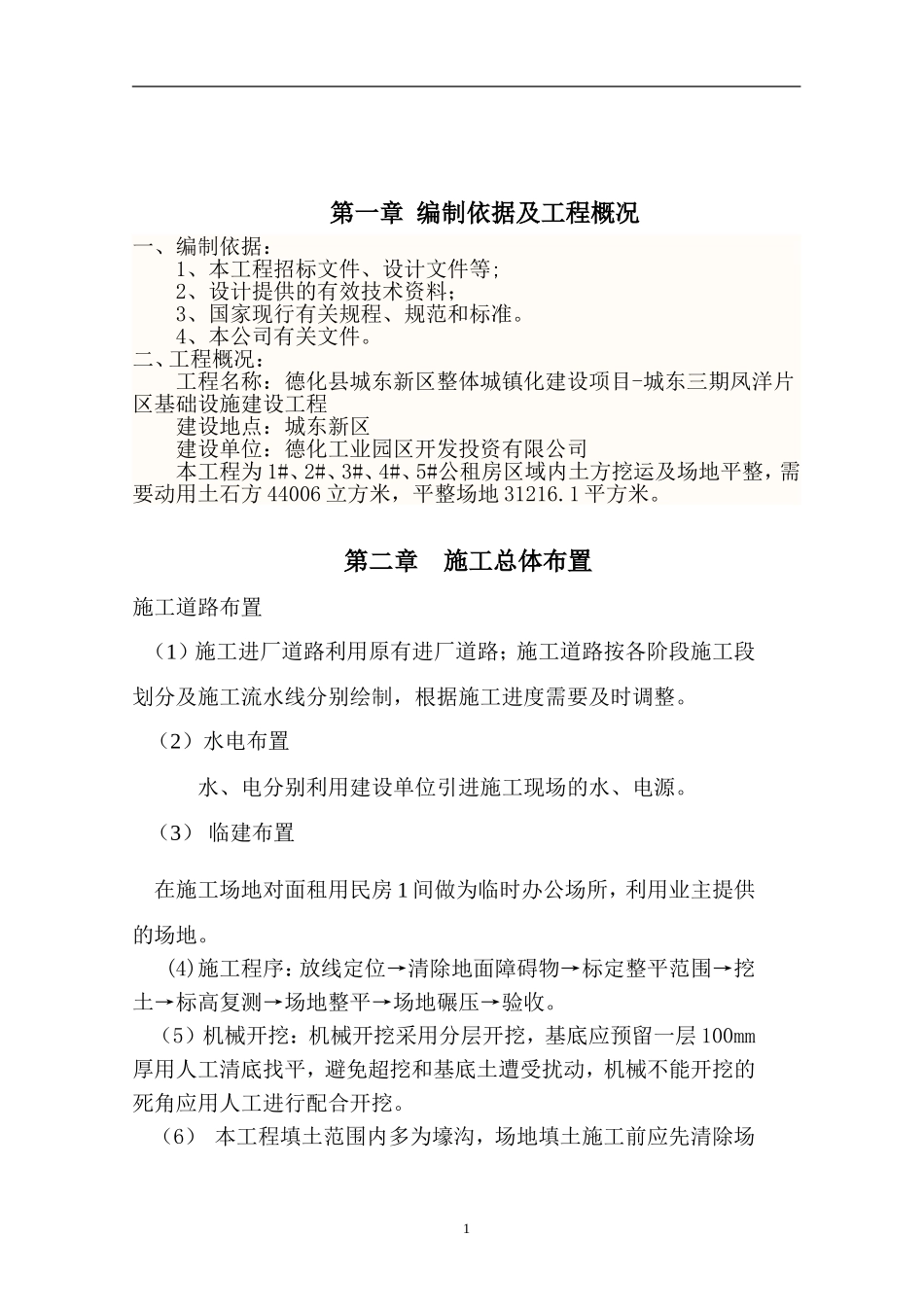

第一章编制依据及工程概况一、编制依据:1、本工程招标文件、设计文件等;2、设计提供的有效技术资料;3、国家现行有关规程、规范和标准
4、本公司有关文件
二、工程概况:工程名称:德化县城东新区整体城镇化建设项目-城东三期凤洋片区基础设施建设工程建设地点:城东新区建设单位:德化工业园区开发投资有限公司本工程为1#、2#、3#、4#、5#公租房区域内土方挖运及场地平整,需要动用土石方44006立方米,平整场地31216
第二章施工总体布置施工道路布置(1)施工进厂道路利用原有进厂道路;施工道路按各阶段施工段划分及施工流水线分别绘制,根据施工进度需要及时调整
(2)水电布置水、电分别利用建设单位引进施工现场的水、电源
(3)临建布置在施工场地对面租用民房1间做为临时办公场所,利用业主提供的场地
(4)施工程序:放线定位→清除地面障碍物→标定整平范围→挖土→标高复测→场地整平→场地碾压→验收
(5)机械开挖:机械开挖采用分层开挖,基底应预留一层100mm厚用人工清底找平,避免超挖和基底土遭受扰动,机械不能开挖的死角应用人工进行配合开挖

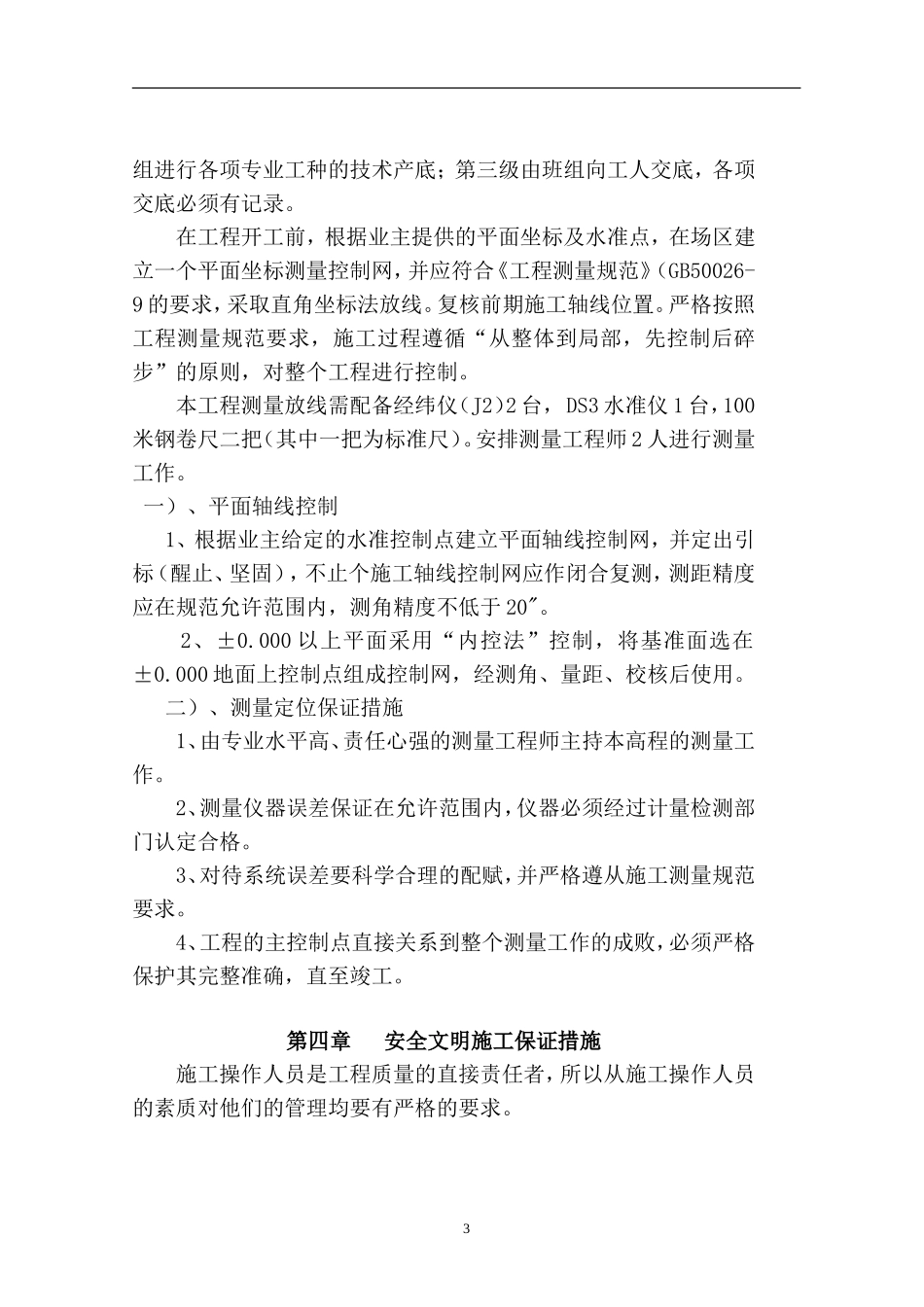

(6)本工程填土范围内多为壕沟,场地填土施工前应先清除场1区内植被、树木等杂物及表层根植层,平均清基深度按10cm,局部清基深度应根据表层耕植层的深度来确定
填土施工前应用12吨重型平碾对清理过的场地进行碾压,反复4-6遍
(7)填土土源应来自地质勘察报告指定的地点,填土施工时草皮、生活垃圾、树根、腐残质的土严禁作为场区填料
填土的最佳含水量因填土来源位置不同按地质报告给定的最佳含水量施工
当回填土过湿时,应先晒干或掺入干土;过干时,则应洒水进行湿润,使填土保持在本工程指定的最佳含水量范围内
(8)填方工程应分层铺土,分段填筑,分层压实,每层铺土厚度25-30cm,12吨重型平碾碾压4-6遍
采用其他吨位的平碾碾压时,每层松铺填土厚度根据规范
