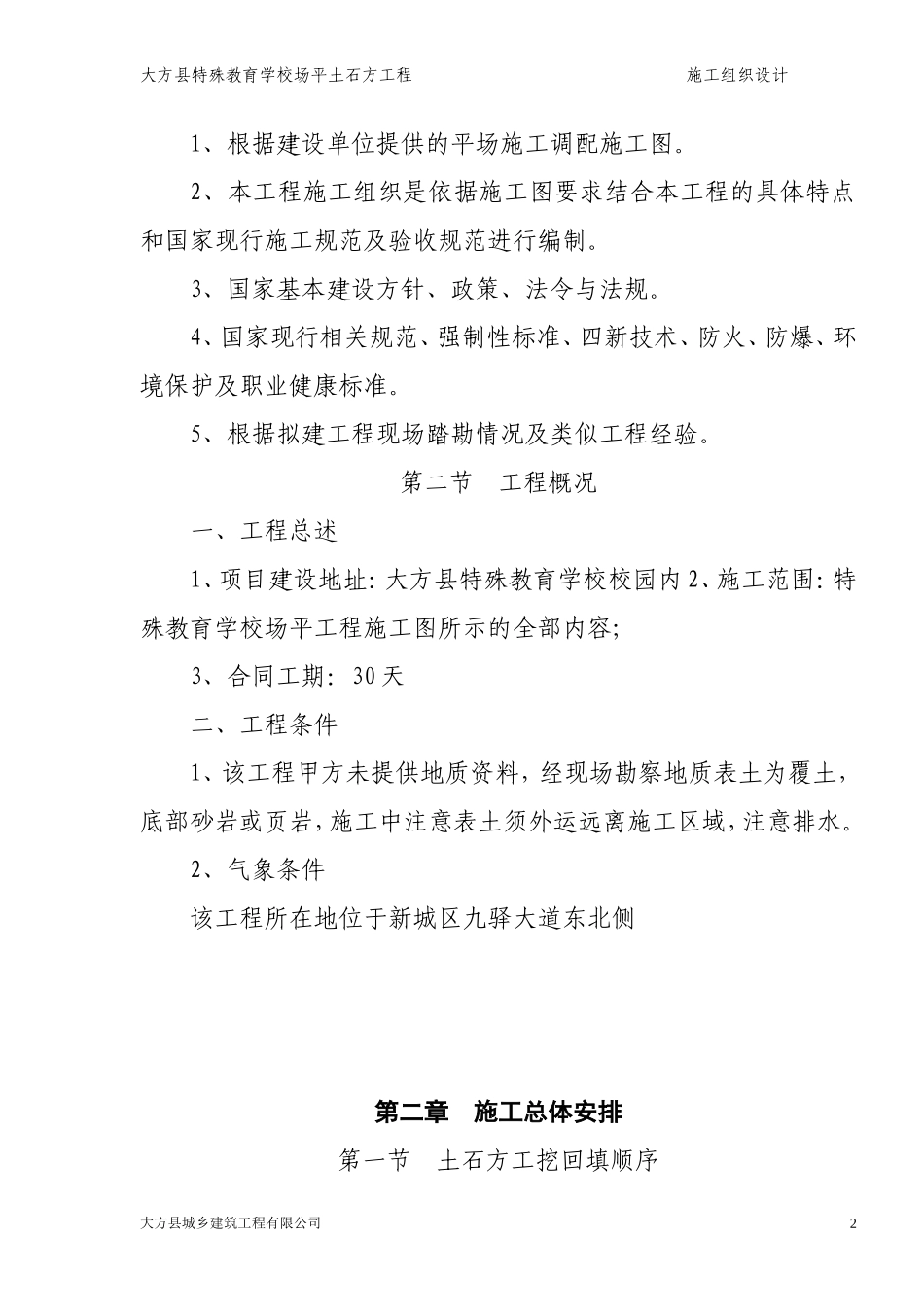

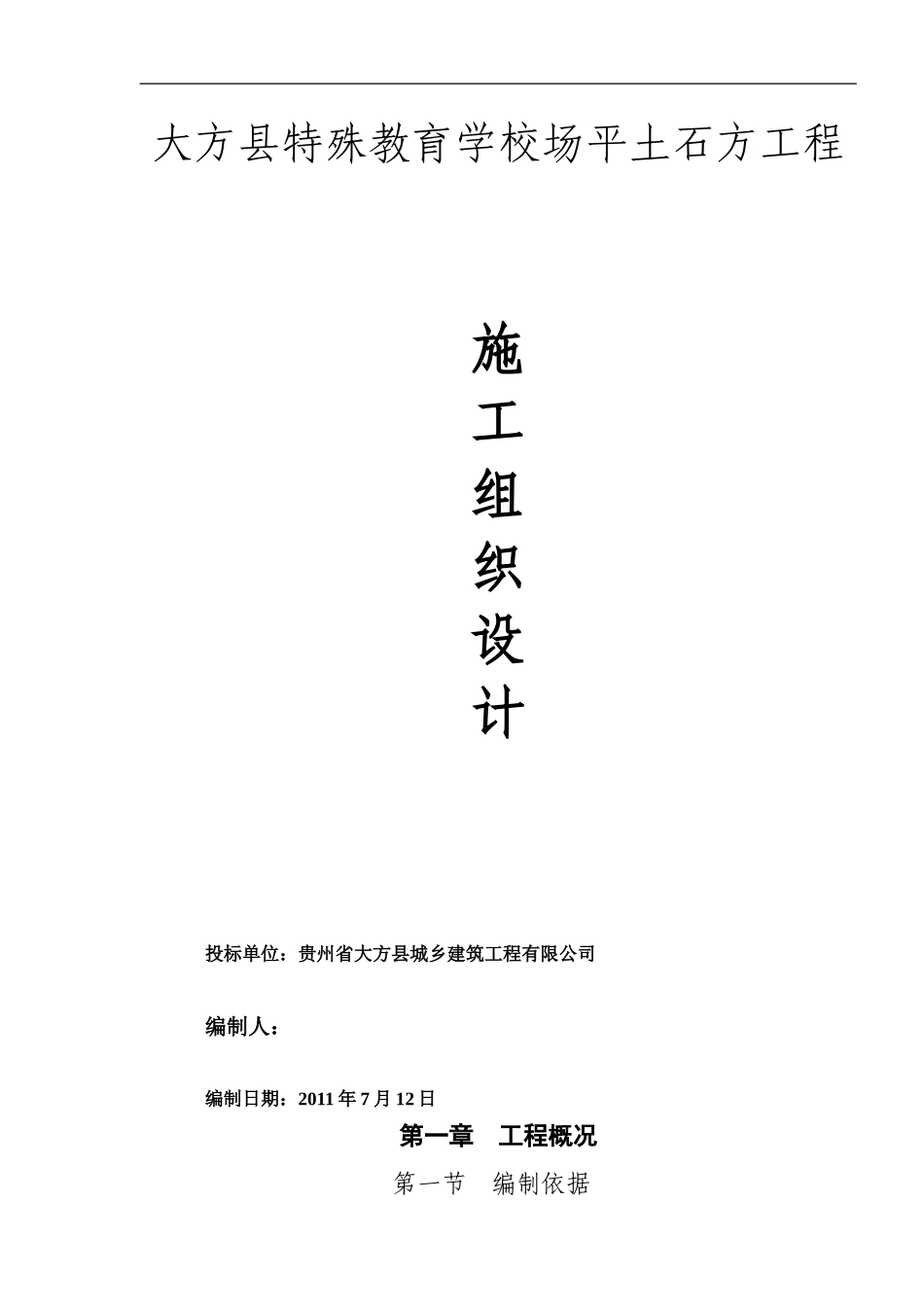

大方县特殊教育学校场平土石方工程施工组织设计投标单位:贵州省大方县城乡建筑工程有限公司编制人:编制日期:2011年7月12日第一章工程概况第一节编制依据大方县特殊教育学校场平土石方工程施工组织设计1、根据建设单位提供的平场施工调配施工图
2、本工程施工组织是依据施工图要求结合本工程的具体特点和国家现行施工规范及验收规范进行编制
3、国家基本建设方针、政策、法令与法规
4、国家现行相关规范、强制性标准、四新技术、防火、防爆、环境保护及职业健康标准
5、根据拟建工程现场踏勘情况及类似工程经验
第二节工程概况一、工程总述1、项目建设地址:大方县特殊教育学校校园内2、施工范围:特殊教育学校场平工程施工图所示的全部内容;3、合同工期:30天二、工程条件1、该工程甲方未提供地质资料,经现场勘察地质表土为覆土,底部砂岩或页岩,施工中注意表土须外运远离施工区域,注意排水

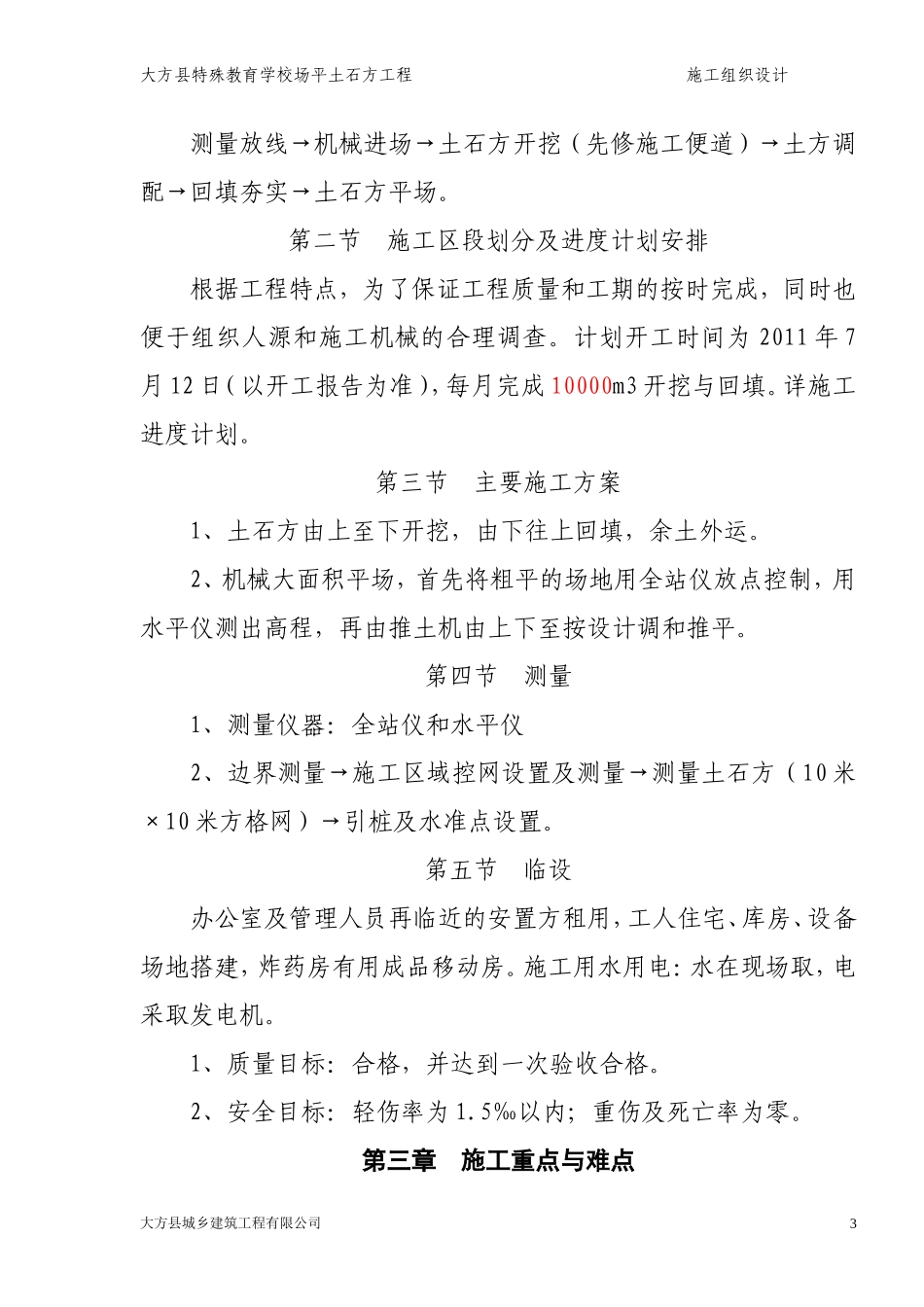

2、气象条件该工程所在地位于新城区九驿大道东北侧第二章施工总体安排第一节土石方工挖回填顺序大方县城乡建筑工程有限公司2大方县特殊教育学校场平土石方工程施工组织设计测量放线→机械进场→土石方开挖(先修施工便道)→土方调配→回填夯实→土石方平场
第二节施工区段划分及进度计划安排根据工程特点,为了保证工程质量和工期的按时完成,同时也便于组织人源和施工机械的合理调查
计划开工时间为2011年7月12日(以开工报告为准),每月完成10000m3开挖与回填
详施工进度计划
第三节主要施工方案1、土石方由上至下开挖,由下往上回填,余土外运
2、机械大面积平场,首先将粗平的场地用全站仪放点控制,用水平仪测出高程,再由推土机由上下至按设计调和推平
第四节测量1、测量仪器:全站仪和水平仪2、边界测量→施工区域控网设置及测量→测量土石方(10米×10米方格网)→引桩及水准点设置
第五节临设办公室及管理人员再临近的安置方租用,工人住宅、库房、设备
