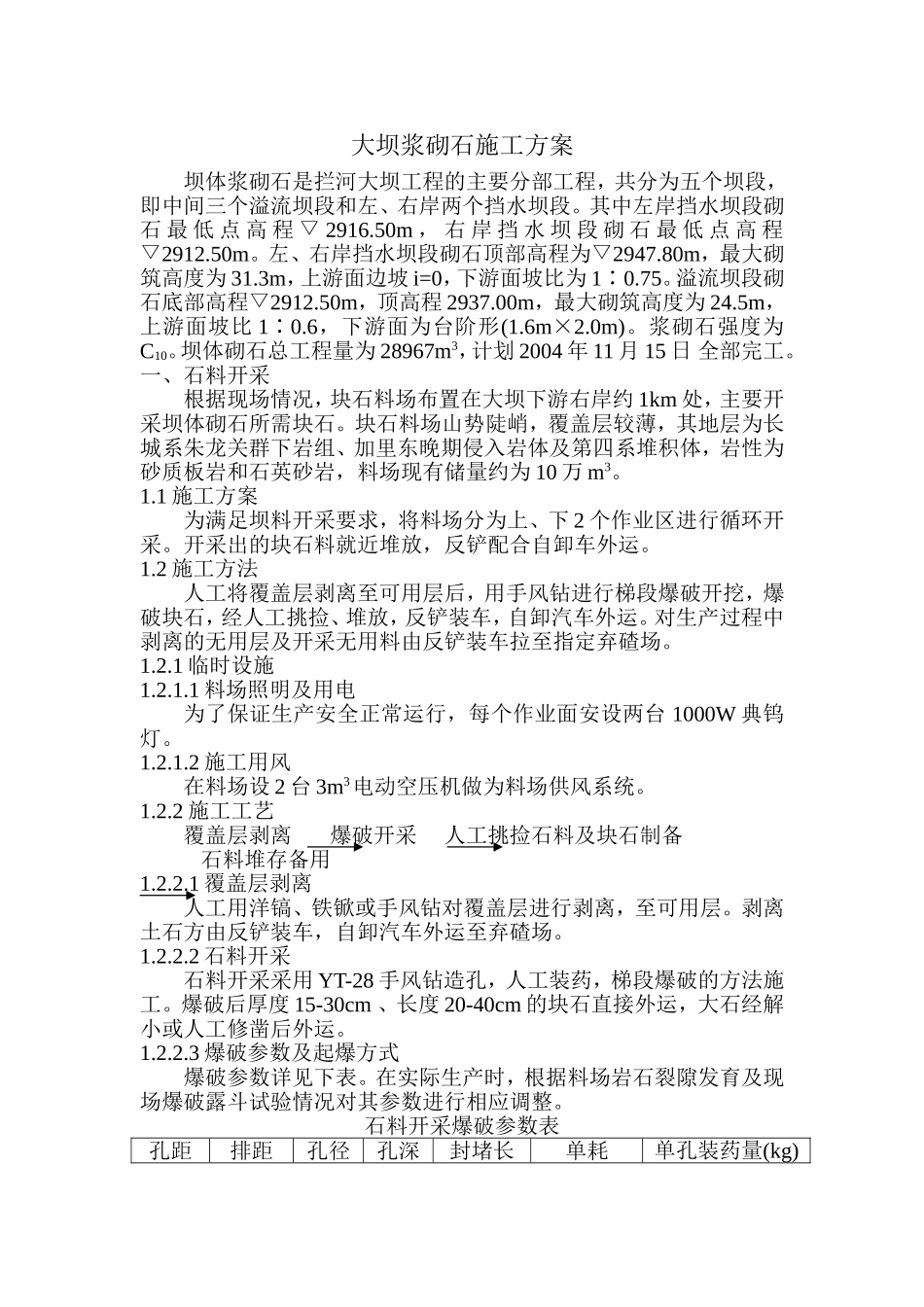

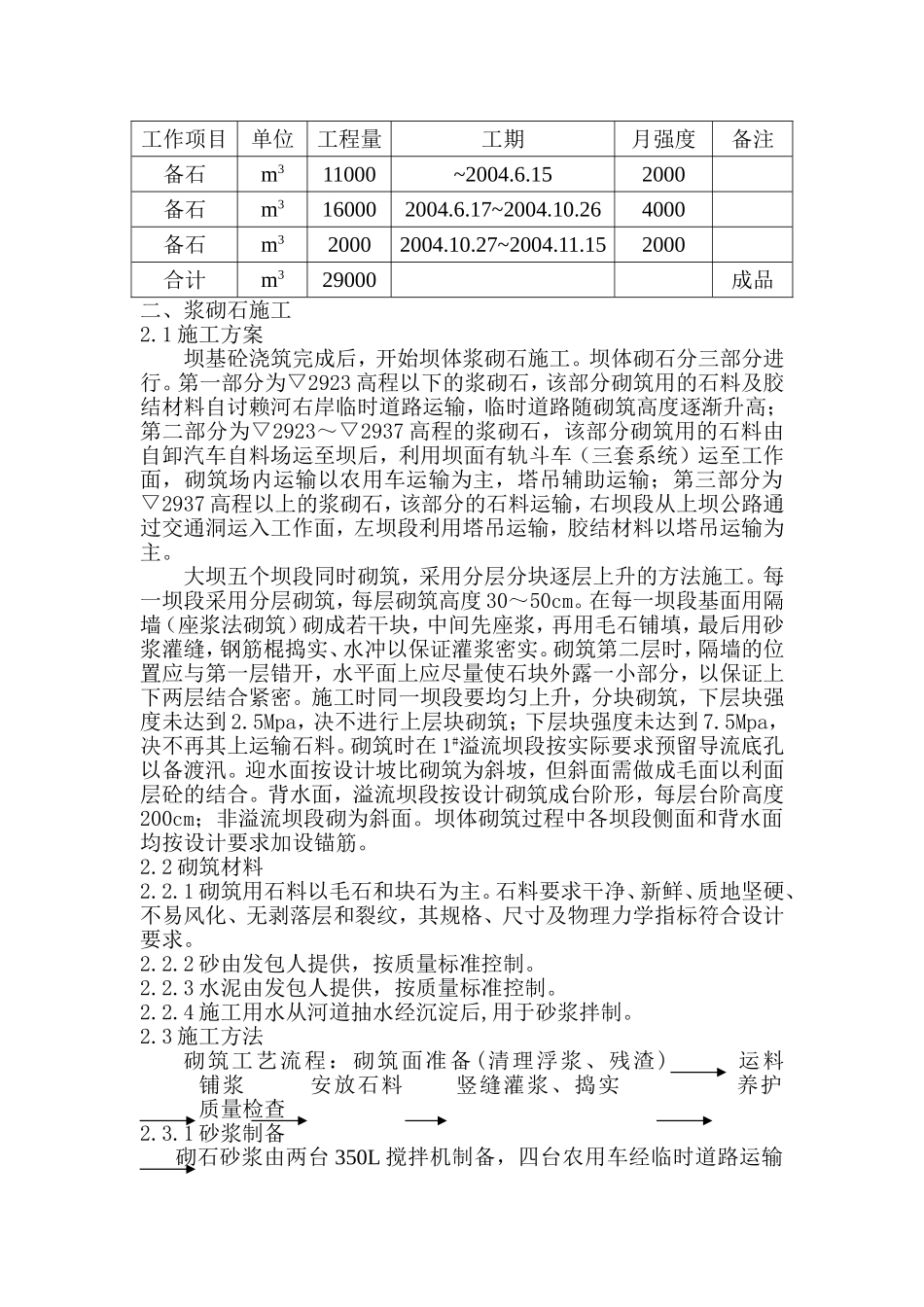

大坝浆砌石施工方案坝体浆砌石是拦河大坝工程的主要分部工程,共分为五个坝段,即中间三个溢流坝段和左、右岸两个挡水坝段
其中左岸挡水坝段砌石最低点高程▽2916
50m,右岸挡水坝段砌石最低点高程▽2912
左、右岸挡水坝段砌石顶部高程为▽2947
80m,最大砌筑高度为31
3m,上游面边坡i=0,下游面坡比为1∶0
溢流坝段砌石底部高程▽2912
50m,顶高程2937
00m,最大砌筑高度为24
5m,上游面坡比1∶0
6,下游面为台阶形(1
浆砌石强度为C10
坝体砌石总工程量为28967m3,计划2004年11月15日全部完工
一、石料开采根据现场情况,块石料场布置在大坝下游右岸约1km处,主要开采坝体砌石所需块石
块石料场山势陡峭,覆盖层较薄,其地层为长城系朱龙关群下岩组、加里东晚期侵入岩体及第四系堆积体,岩性为砂质板岩和石英砂岩,料场现有储量约为10万m3
1施工方案为满足坝料开采要求,将料场分为上、下2个作业区进行循环开采
开采出的块石料就近堆放,反铲配合自卸车外运
2施工方法人工将覆盖层剥离至可用层后,用手风钻进行梯段爆破开挖,爆破块石,经人工挑捡、堆放,反铲装车,自卸汽车外运
对生产过程中剥离的无用层及开采无用料由反铲装车拉至指定弃碴场
1临时设施1

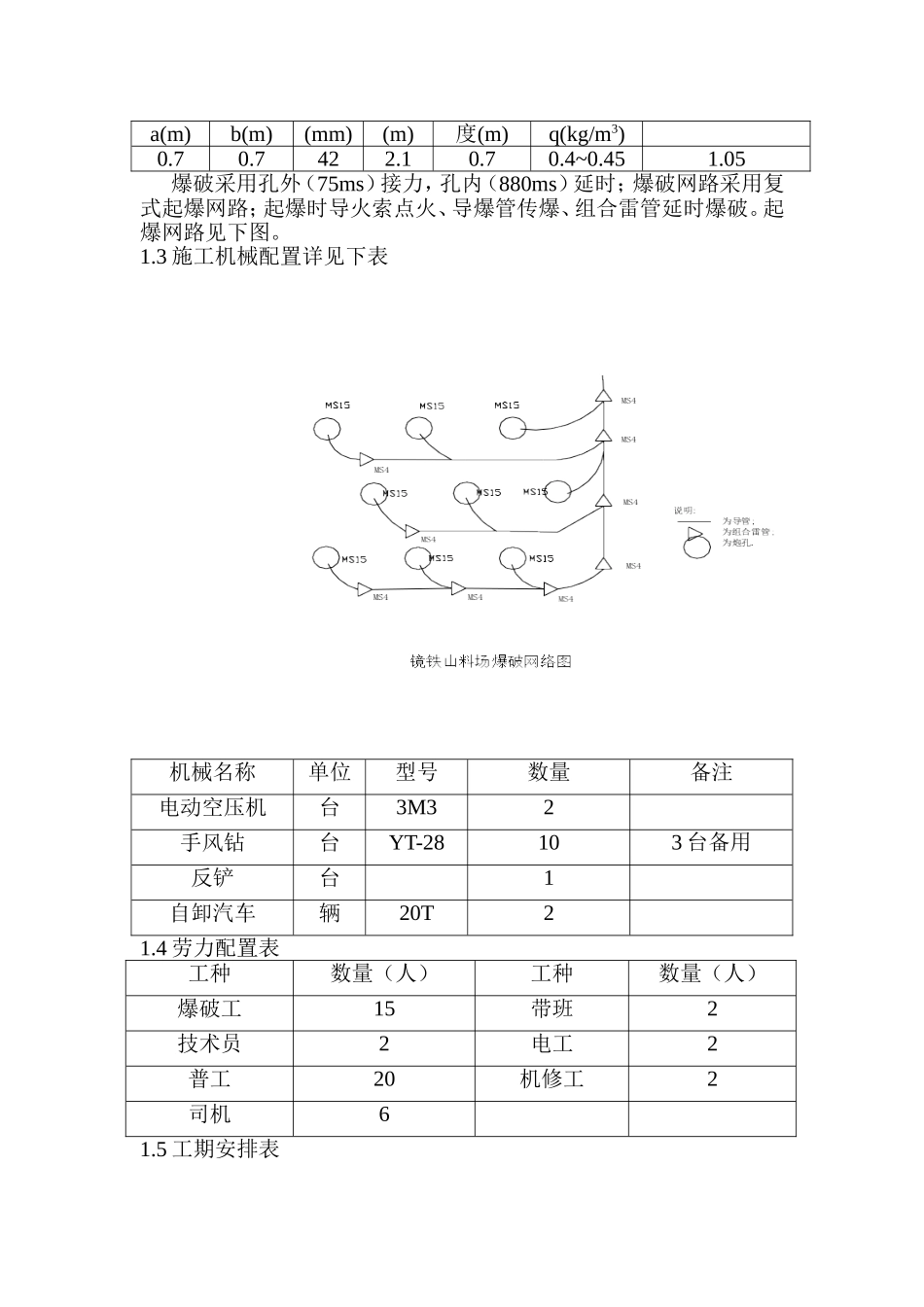

1料场照明及用电为了保证生产安全正常运行,每个作业面安设两台1000W典钨灯
2施工用风在料场设2台3m3电动空压机做为料场供风系统
2施工工艺覆盖层剥离爆破开采人工挑捡石料及块石制备石料堆存备用1
1覆盖层剥离人工用洋镐、铁锨或手风钻对覆盖层进行剥离,至可用层
剥离土石方由反铲装车,自卸汽车外运至弃碴场
2石料开采石料开采采用YT-28手风钻造孔,人工装药,梯段爆破的方法施工
爆破后厚度15-30cm、长度20-4
