基础验收测量放样坝料运输卸料平料洒水碾压单元验收混凝土面板施工9
3坝体填筑施工1、填筑施工原则1、土石方填筑施工工艺流程坝体填筑严格按监理工程师批准参数分层填筑、分层碾压,大坝填筑尽可能平起
每层填筑前测量放出上、下游边线和各分区料分界线

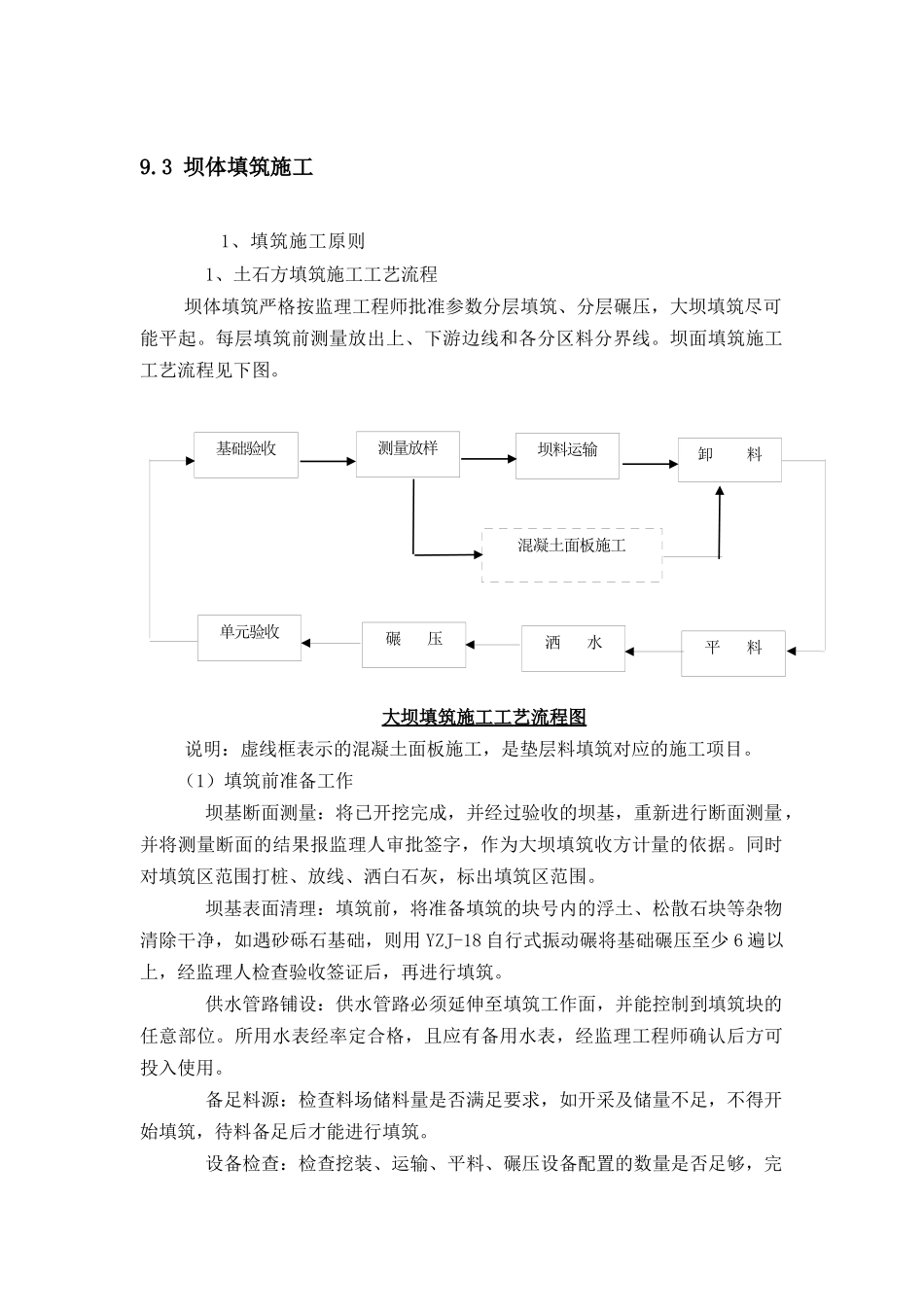

坝面填筑施工工艺流程见下图
大坝填筑施工工艺流程图说明:虚线框表示的混凝土面板施工,是垫层料填筑对应的施工项目
(1)填筑前准备工作坝基断面测量:将已开挖完成,并经过验收的坝基,重新进行断面测量,并将测量断面的结果报监理人审批签字,作为大坝填筑收方计量的依据
同时对填筑区范围打桩、放线、洒白石灰,标出填筑区范围
坝基表面清理:填筑前,将准备填筑的块号内的浮土、松散石块等杂物清除干净,如遇砂砾石基础,则用YZJ-18自行式振动碾将基础碾压至少6遍以上,经监理人检查验收签证后,再进行填筑
供水管路铺设:供水管路必须延伸至填筑工作面,并能控制到填筑块的任意部位
所用水表经率定合格,且应有备用水表,经监理工程师确认后方可投入使用
备足料源:检查料场储料量是否满足要求,如开采及储量不足,不得开始填筑,待料备足后才能进行填筑
设备检查:检查挖装、运输、平料、碾压设备配置的数量是否足够,完好率情况,备用设备情况等
坝基验收:填筑前应对所填部位的基础提请监理工程师组织验收,合格后由监理工程师签发合格证
当上述事项都一一落实,经监理工程师签证后,方可进行坝体正式填筑
(2)测量放线按填筑规划分区、分片的单元用石灰和木桩做好标志,并进行桩号高程测量
(3)坝料运输根据大坝不同的上坝材料要求,选用相应的挖装及运输设备,运至填筑工作面卸料
对运输不同坝料的自卸汽车,要有不同的标志
坝面施工员根据坝体填筑的施工进展,通过调度要求料场供应不同的坝料,坝面指挥人员根据施工员的要求专门指挥自卸汽车将不同的坝料卸到指定的部位
(4)卸料大坝填料运至填筑工作面后,采用相应
