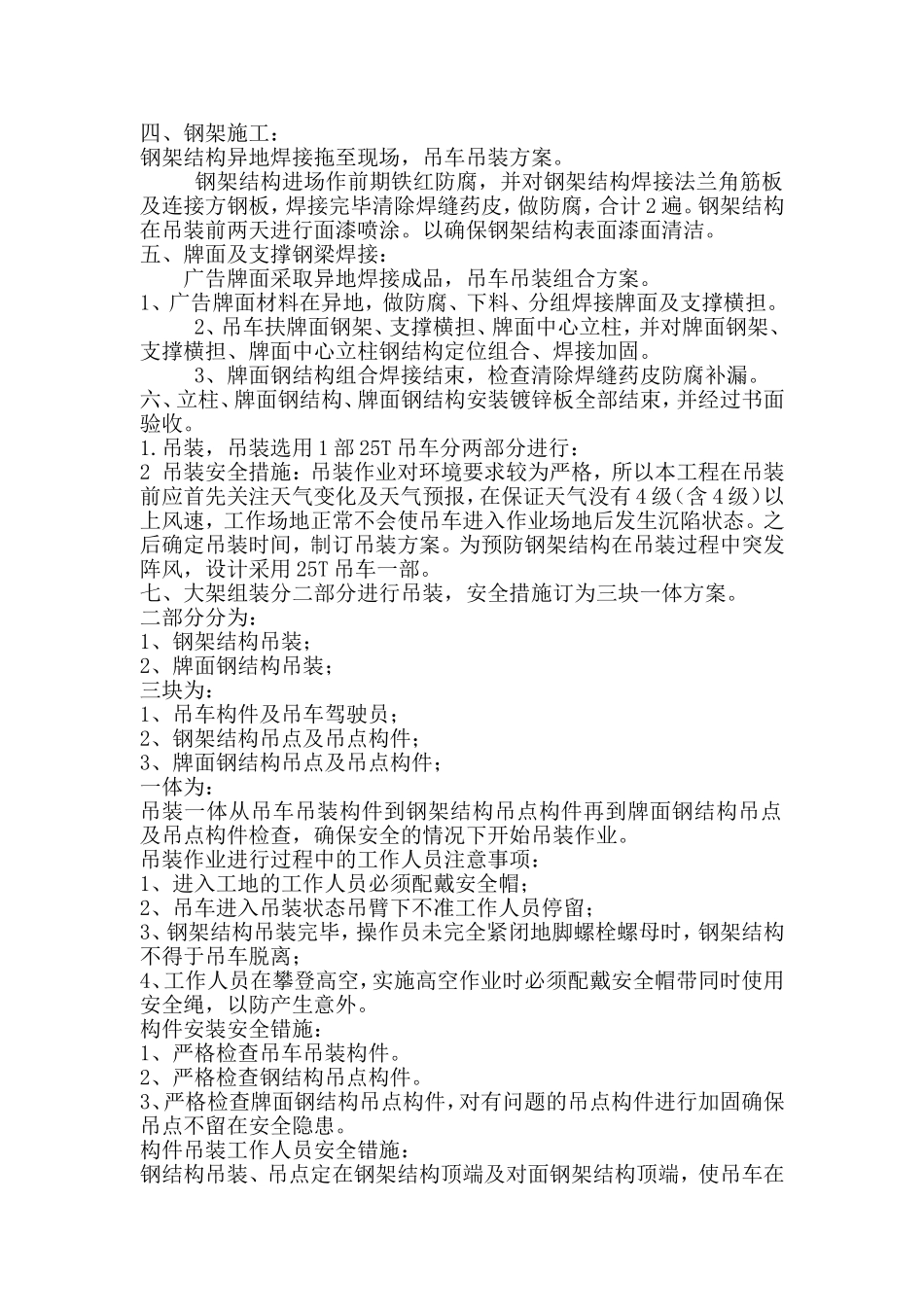

四、钢架施工:钢架结构异地焊接拖至现场,吊车吊装方案
钢架结构进场作前期铁红防腐,并对钢架结构焊接法兰角筋板及连接方钢板,焊接完毕清除焊缝药皮,做防腐,合计2遍
钢架结构在吊装前两天进行面漆喷涂
以确保钢架结构表面漆面清洁
五、牌面及支撑钢梁焊接:广告牌面采取异地焊接成品,吊车吊装组合方案
1、广告牌面材料在异地,做防腐、下料、分组焊接牌面及支撑横担
2、吊车扶牌面钢架、支撑横担、牌面中心立柱,并对牌面钢架、支撑横担、牌面中心立柱钢结构定位组合、焊接加固
3、牌面钢结构组合焊接结束,检查清除焊缝药皮防腐补漏
六、立柱、牌面钢结构、牌面钢结构安装镀锌板全部结束,并经过书面验收
吊装,吊装选用1部25T吊车分两部分进行:2吊装安全措施:吊装作业对环境要求较为严格,所以本工程在吊装前应首先关注天气变化及天气预报,在保证天气没有4级(含4级)以上风速,工作场地正常不会使吊车进入作业场地后发生沉陷状态
之后确定吊装时间,制订吊装方案
为预防钢架结构在吊装过程中突发阵风,设计采用25T吊车一部
七、大架组装分二部分进行吊装,安全措施订为三块一体方案
二部分分为:1、钢架结构吊装;2、牌面钢结构吊装;三块为:1、吊车构件及吊车驾驶员;2、钢架结构吊点及吊点构件;3、牌面钢结构吊点及吊点构件;一体为:吊装一体从吊车吊装构件到钢架结构吊点构件再到牌面钢结构吊点及吊点构件检查,确保安全的情况下开始吊装作业
吊装作业进行过程中的工作人员注意事项:1、进入工地的工作人员必须配戴安全帽;2、吊车进入吊装状态吊臂下不准工作人员停留;3、钢架结构吊装完毕,操作员未完全紧闭地脚螺栓螺母时,钢架结构不得于吊车脱离;4、工作人员在攀登高空,实施高空作业时必须配戴安全帽带同时使用安全绳,以防产生意外
构件安装安全错施:1、严格检查吊车吊装构件
2、严格检查钢结构吊点构件
3、严格检查牌面钢结构吊点构件,对有
