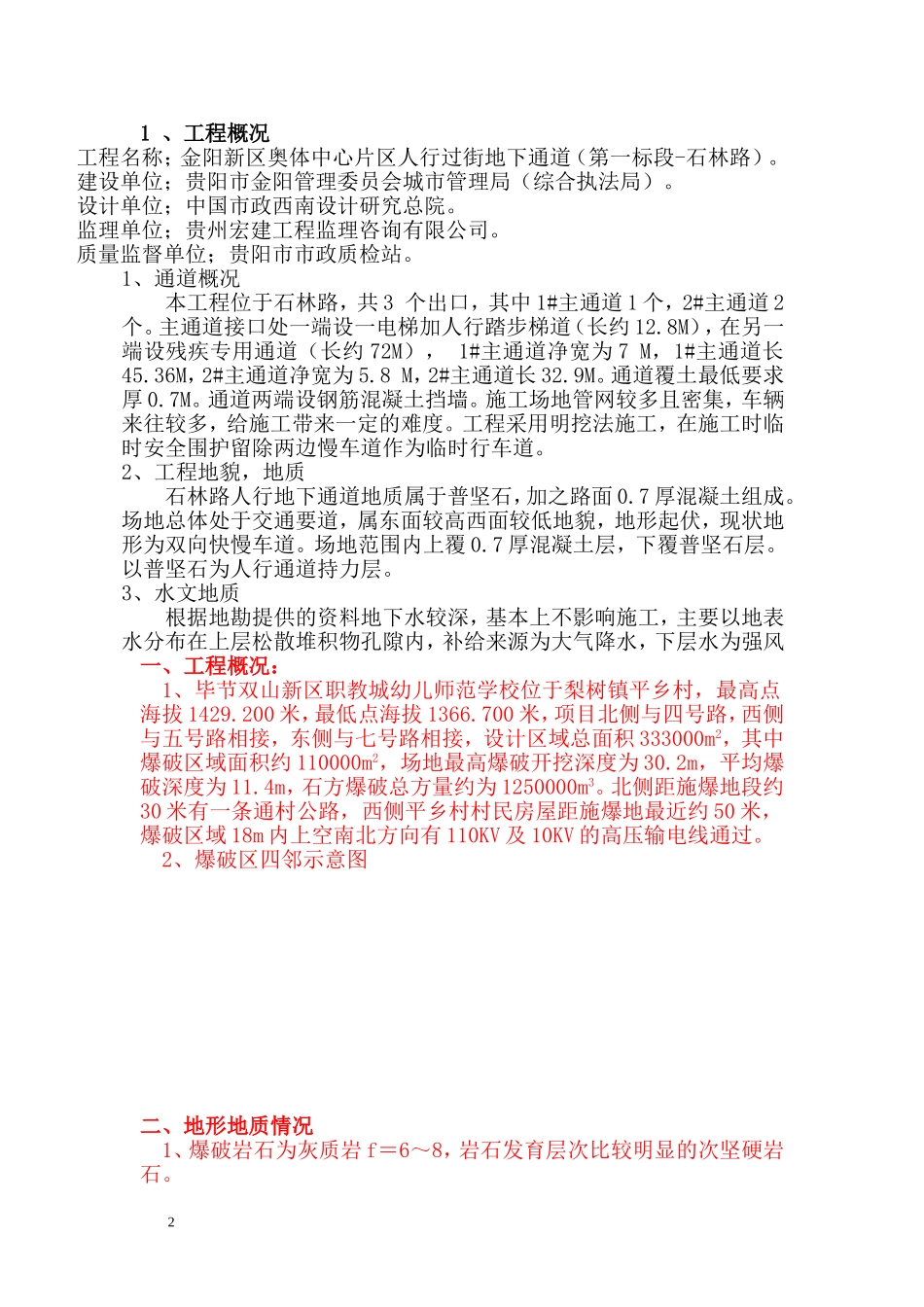

贵州建工集团第八建筑工程有限责任公司金阳新区奥体中心片区人行过街地道工程(第一标段——石林路)地下通道城镇控制爆破方案程序签名职称日期编制专业负责人审核项目技术负责人公司技术部门公司质量部门公司安全部门批准公司总工(四号字空二行)贵州建工集团第八建筑工程有限责任公司1、工程概况工程名称;金阳新区奥体中心片区人行过街地下通道(第一标段-石林路)
建设单位;贵阳市金阳管理委员会城市管理局(综合执法局)
设计单位;中国市政西南设计研究总院
监理单位;贵州宏建工程监理咨询有限公司
质量监督单位;贵阳市市政质检站
1、通道概况本工程位于石林路,共3个出口,其中1#主通道1个,2#主通道2个
主通道接口处一端设一电梯加人行踏步梯道(长约12
8M),在另一端设残疾专用通道(长约72M),1#主通道净宽为7M,1#主通道长45
36M,2#主通道净宽为5
8M,2#主通道长32
通道覆土最低要求厚0
通道两端设钢筋混凝土挡墙
施工场地管网较多且密集,车辆来往较多,给施工带来一定的难度
工程采用明挖法施工,在施工时临时安全围护留除两边慢车道作为临时行车道
2、工程地貌,地质石林路人行地下通道地质属于普坚石,加之路面0
7厚混凝土组成
场地总体处于交通要道,属东面较高西面较低地貌,地形起伏,现状地形为双向快慢车道
场地范围内上覆0
7厚混凝土层,下覆普坚石层
以普坚石为人行通道持力层
3、水文地质根据地勘提供的资料地下水较深,基本上不影响施工,主要以地表水分布在上层松散堆积物孔隙内,补给来源为大气降水,下层水为强风一、工程概况:1、毕节双山新区职教城幼儿师范学校位于梨树镇平乡村,最高点海拔1429
200米,最低点海拔1366
700米,项目北侧与四号路,西侧与五号路相接,东侧与七号路相接,设计区域总面积333000m2,其中爆破区域面积约110000m2,场地最高爆破开挖深度为
