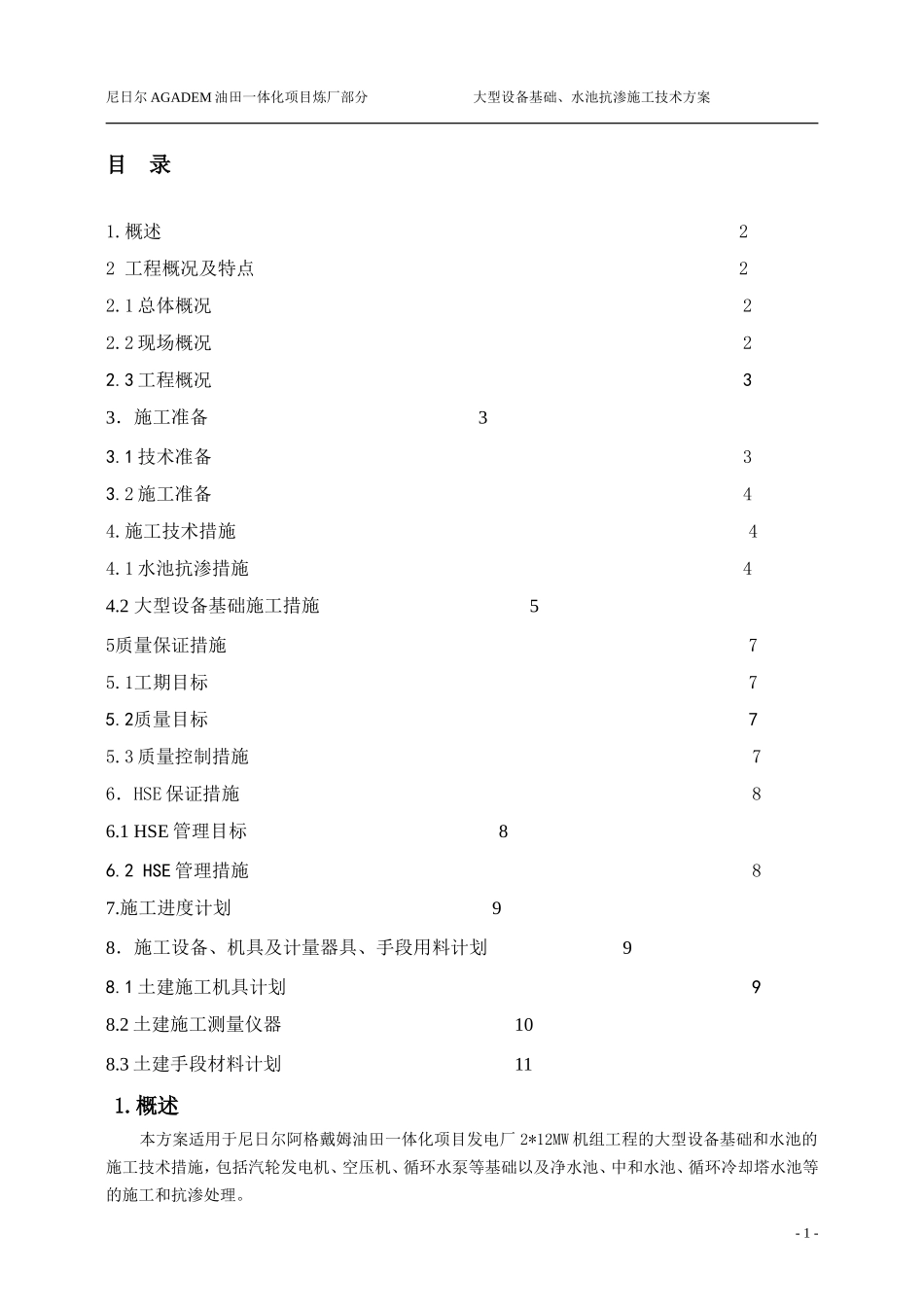

尼日尔AGADEM油田一体化项目炼厂部分大型设备基础、水池抗渗施工技术方案中油国际西非有限责任公司尼日尔AGADEM油田一体化项目炼厂部分大型设备基础、水池抗渗施工技术方案编制:施国清审核:路建国批准:黄天才中国机械工业第四建设工程公司尼日尔项目部二00九年七月二十八尼日尔AGADEM油田一体化项目炼厂部分大型设备基础、水池抗渗施工技术方案目录1
概述22工程概况及特点22
1总体概况22
2现场概况22
3工程概况33.施工准备33
1技术准备33
2施工准备44
施工技术措施44
1水池抗渗措施44
2大型设备基础施工措施55质量保证措施75
1工期目标75
2质量目标75
3质量控制措施76.HSE保证措施86
1HSE管理目标86
2HSE管理措施87
施工进度计划98.施工设备、机具及计量器具、手段用料计划98
1土建施工机具计划98
2土建施工测量仪器108
3土建手段材料计划111
概述本方案适用于尼日尔阿格戴姆油田一体化项目发电厂2*12MW机组工程的大型设备基础和水池的施工技术措施,包括汽轮发电机、空压机、循环水泵等基础以及净水池、中和水池、循环冷却塔水池等的施工和抗渗处理

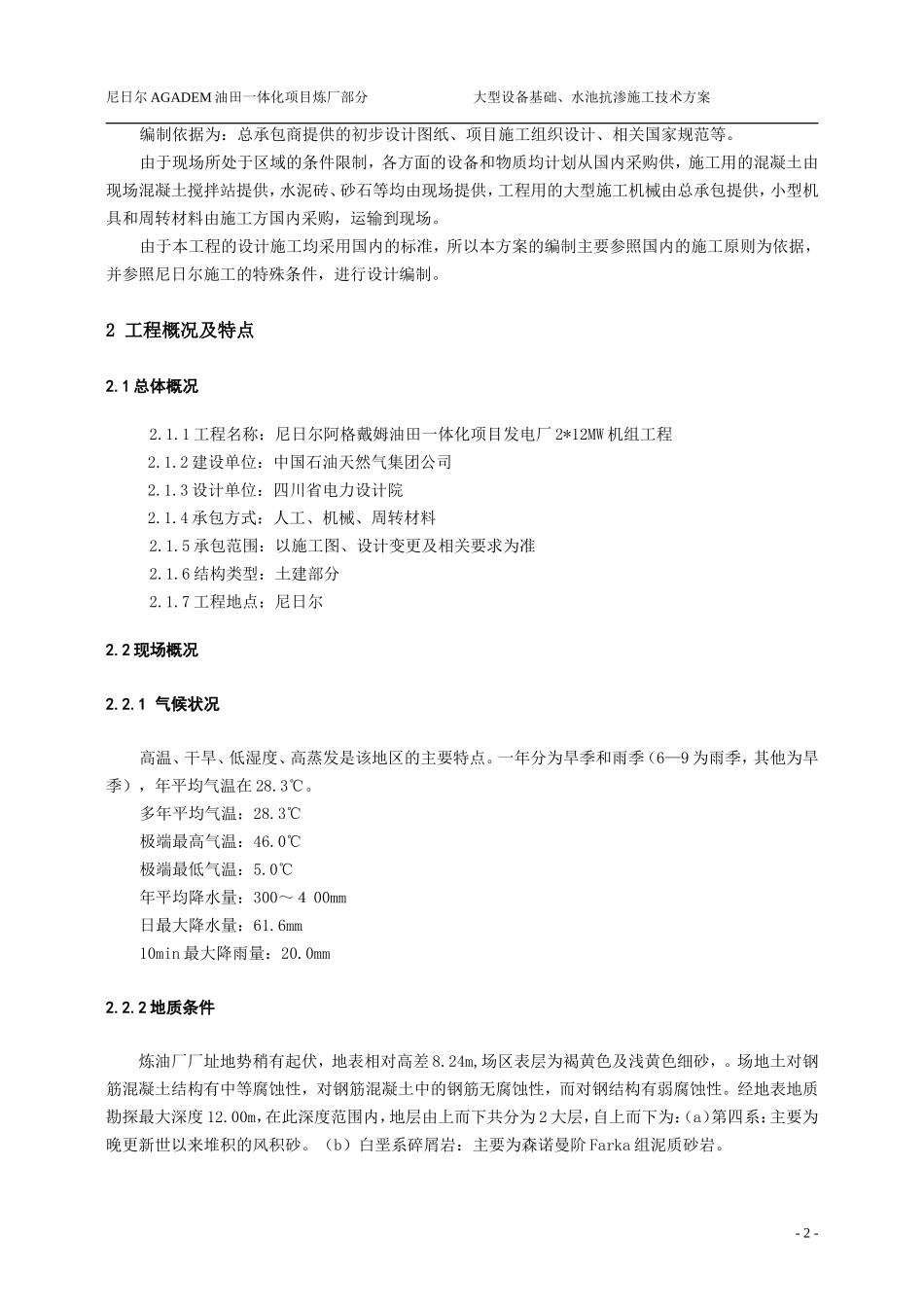

-1-尼日尔AGADEM油田一体化项目炼厂部分大型设备基础、水池抗渗施工技术方案编制依据为:总承包商提供的初步设计图纸、项目施工组织设计、相关国家规范等
由于现场所处于区域的条件限制,各方面的设备和物质均计划从国内采购供,施工用的混凝土由现场混凝土搅拌站提供,水泥砖、砂石等均由现场提供,工程用的大型施工机械由总承包提供,小型机具和周转材料由施工方国内采购,运输到现场
由于本工程的设计施工均采用国内的标准,所以本方案的编制主要参照国内的施工原则为依据,并参照尼日尔施工的特殊条件,进行设计编制
2工程概况及特点2
1总体概况2
1工程名称:尼日尔阿格戴姆油田一体化项目发电厂2*12MW
