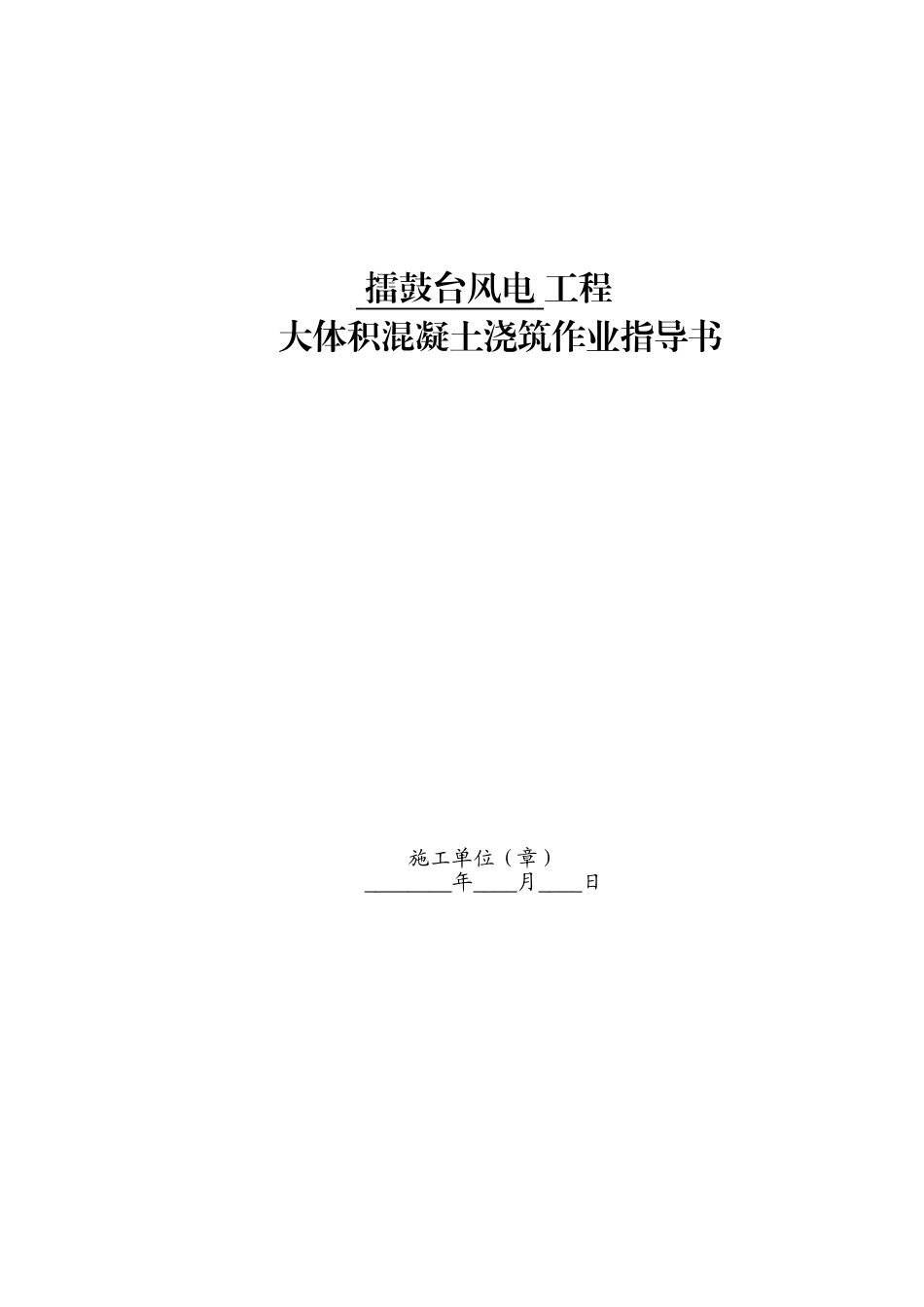

擂鼓台风电工程大体积混凝土浇筑作业指导书施工单位(章)________年____月____日批准:____________________年____月____日审核:____________________年____月____日编写:____________________年____月____日第1页共4页一、工程概况:本工程湖北大悟擂鼓台风电场,位于湖北省大悟县境内,大悟县位于湖北省东北部,处于大别山南麓,大悟县辖3个乡,14个省,总人口62万
国土面积1986km2,属于低山丘陵地区,北亚热带季风性大陆气候
工程地面高程在140m~810m之间,场址范围总面积约26
7km2,场址地势总体东北高西南低,属于低山地貌,风机主要沿山脊布置
二、施工方法:基础混凝土采用搅拌站砼,混凝土运输采用罐车
三、大体积砼浇筑施工方案:该基础混凝土量较大,混凝土浇筑为大体积浇筑施工,根据施工规范要求,大体积混凝土施工应优先选用低水化热的水泥,如粉煤灰水泥和矿渣硅酸盐水泥,以预防温度收缩裂缝的产生
根据本工程结构特点,该基础混凝土整体性要求高,一般要求为连续浇筑,一气呵成,施工工艺采用分层浇筑、分层捣实
为保证混凝土的浇筑工程质量和施工工期,同时为防止该烟囱基础混凝土出现裂缝,施工中采取以下技术措施加以控制:1、申请针对性混凝土配合比,同时掺粉煤灰和外加剂,按配合比掺加粉煤灰以减少水泥用量,降低水灰比,减缓混凝土早期强度的增长,使混凝土缓慢降温,降低水化热
2、采取分层浇筑混凝土的方案使混凝土的水化热降低,分层厚度30-50㎝为一层,超过则易产生混凝土漏振、断桥等缺陷,同时应保证每层在混凝土初凝前完成,以达到混凝土不出冷缝的要求
振捣间距一般为20-30cm,振捣时间保证20秒左右,混凝土表面不得有蜂窝麻面,3、采取延长养护时间的方法,加强混凝土保温保湿,加盖塑料薄膜和苫布,使混凝土水分不
