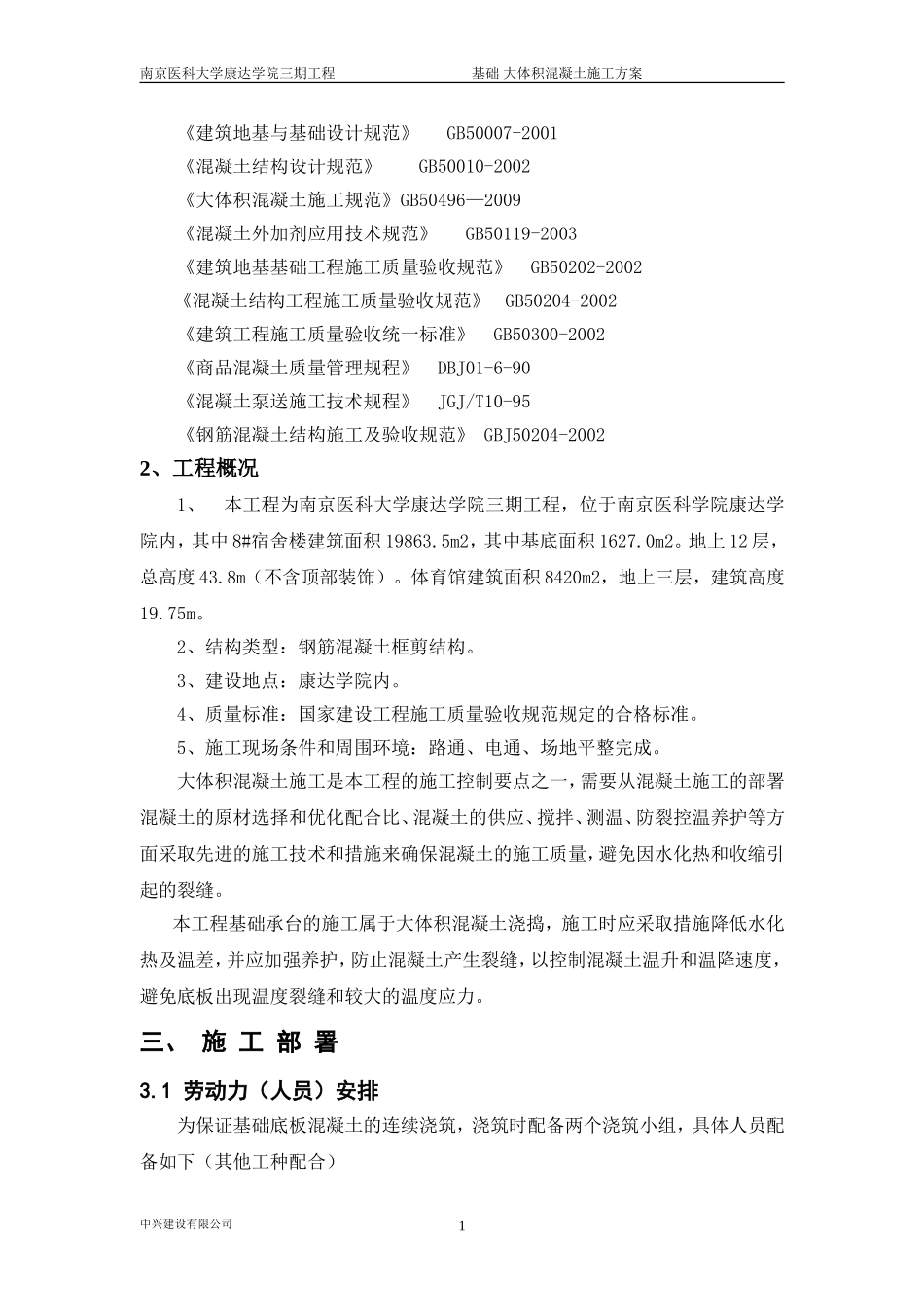

0南京医科大学康达学院三期工程大体积混凝土浇筑专项方案编制:审核:批准:2018年1月13日1、编制依据1南京医科大学康达学院三期工程基础大体积混凝土施工方案《建筑地基与基础设计规范》GB50007-2001《混凝土结构设计规范》GB50010-2002《大体积混凝土施工规范》GB50496—2009《混凝土外加剂应用技术规范》GB50119-2003《建筑地基基础工程施工质量验收规范》GB50202-2002《混凝土结构工程施工质量验收规范》GB50204-2002《建筑工程施工质量验收统一标准》GB50300-2002《商品混凝土质量管理规程》DBJ01-6-90《混凝土泵送施工技术规程》JGJ/T10-95《钢筋混凝土结构施工及验收规范》GBJ50204-20022、工程概况1、本工程为南京医科大学康达学院三期工程,位于南京医科学院康达学院内,其中8#宿舍楼建筑面积19863
5m2,其中基底面积1627
地上12层,总高度43
8m(不含顶部装饰)
体育馆建筑面积8420m2,地上三层,建筑高度19
2、结构类型:钢筋混凝土框剪结构
3、建设地点:康达学院内
4、质量标准:国家建设工程施工质量验收规范规定的合格标准
5、施工现场条件和周围环境:路通、电通、场地平整完成
大体积混凝土施工是本工程的施工控制要点之一,需要从混凝土施工的部署混凝土的原材选择和优化配合比、混凝土的供应、搅拌、测温、防裂控温养护等方面采取先进的施工技术和措施来确保混凝土的施工质量,避免因水化热和收缩引起的裂缝
本工程基础承台的施工属于大体积混凝土浇捣,施工时应采取措施降低水化热及温差,并应加强养护,防止混凝土产生裂缝,以控制混凝土温升和温降速度,避免底板出现温度裂缝和较大的温度应力
三、施工部署3

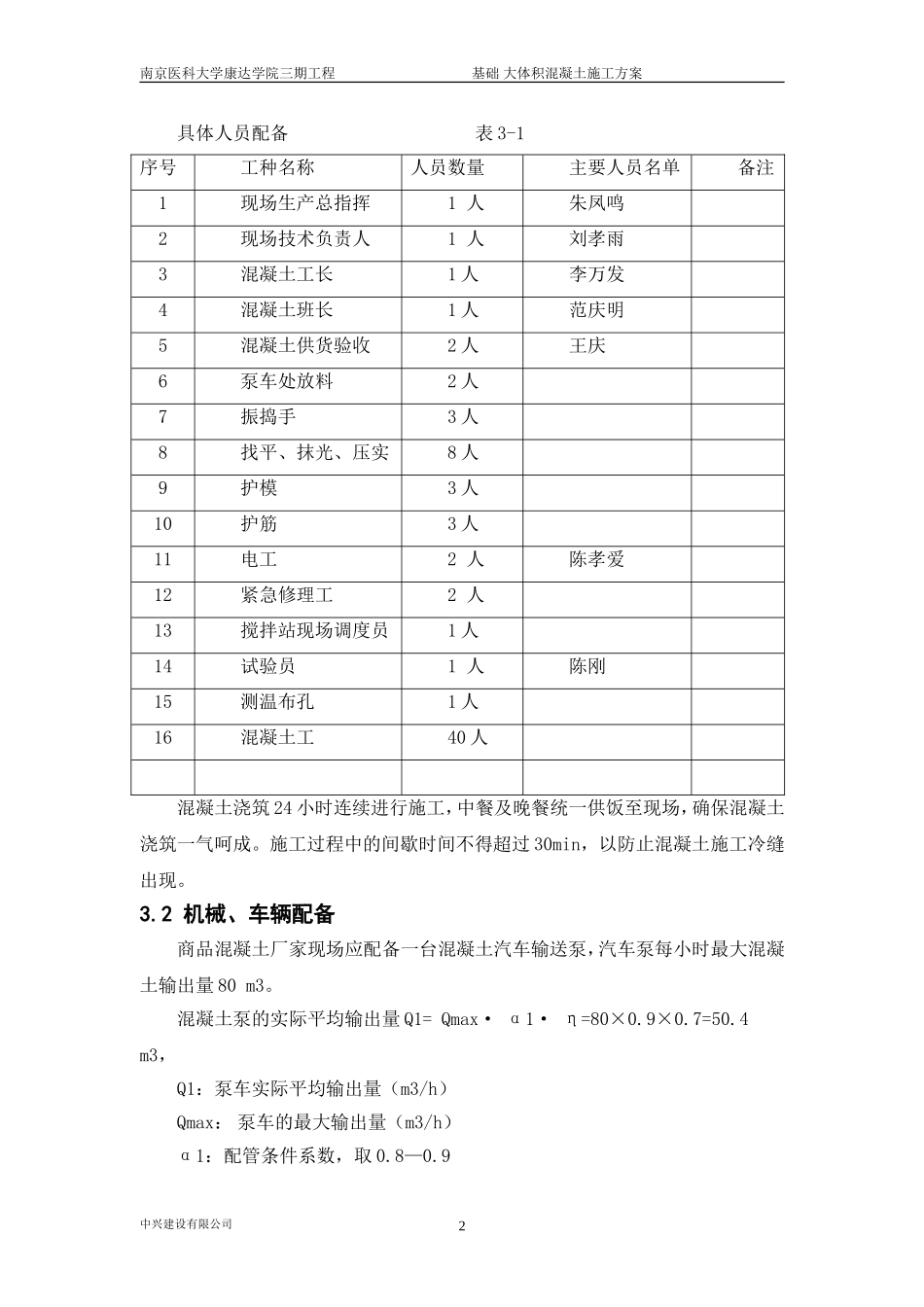

1劳动力(人员)安排为保证基础底板混凝土的连续浇筑,浇筑时配备两个浇筑小组,具体
