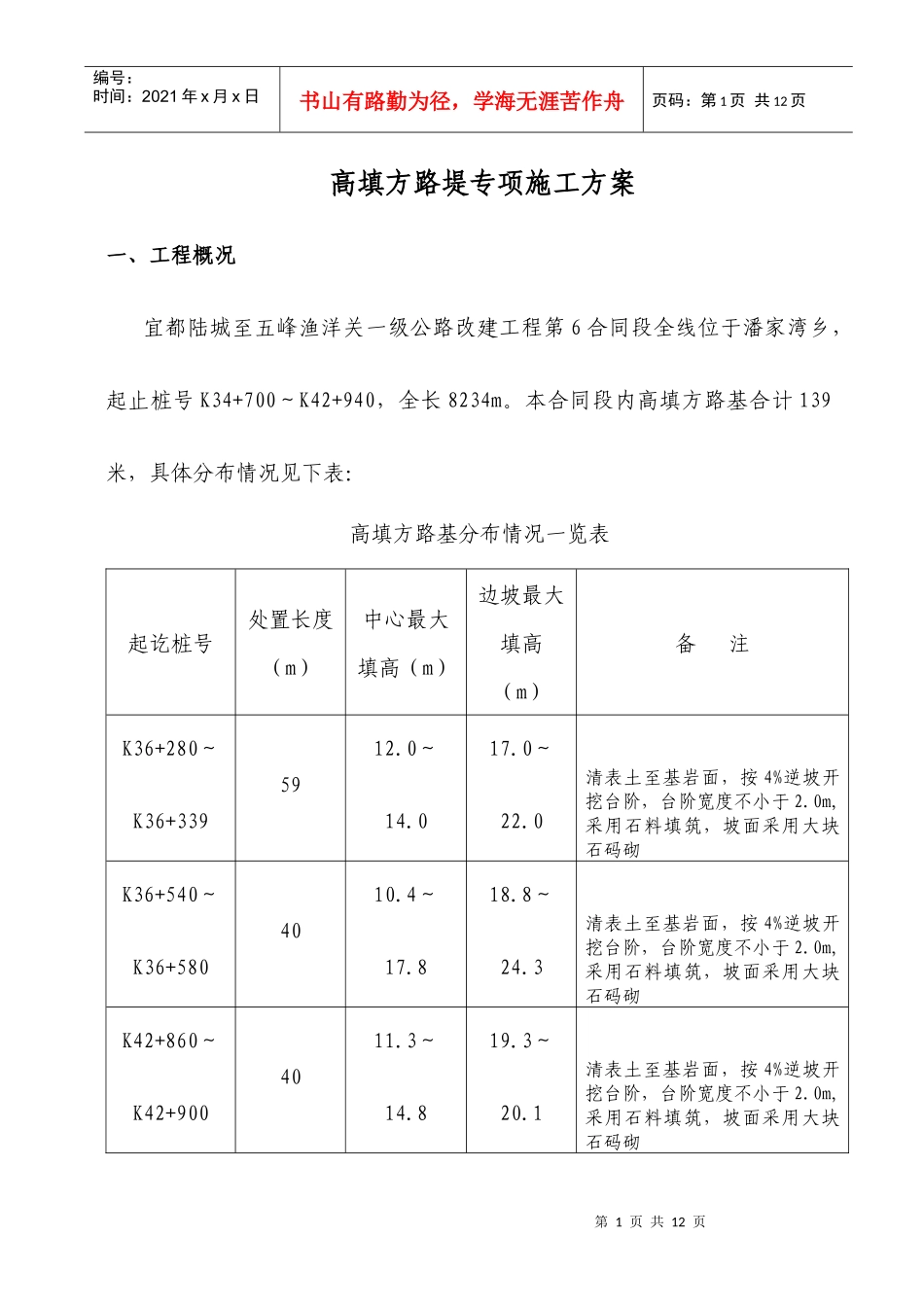

第1页共12页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共12页高填方路堤专项施工方案一、工程概况宜都陆城至五峰渔洋关一级公路改建工程第6合同段全线位于潘家湾乡,起止桩号K34+700~K42+940,全长8234m
本合同段内高填方路基合计139米,具体分布情况见下表:高填方路基分布情况一览表起讫桩号处置长度(m)中心最大填高(m)边坡最大填高(m)备注K36+280~K36+3395912
0清表土至基岩面,按4%逆坡开挖台阶,台阶宽度不小于2
0m,采用石料填筑,坡面采用大块石码砌K36+540~K36+5804010
3清表土至基岩面,按4%逆坡开挖台阶,台阶宽度不小于2
0m,采用石料填筑,坡面采用大块石码砌K42+860~K42+9004011
1清表土至基岩面,按4%逆坡开挖台阶,台阶宽度不小于2

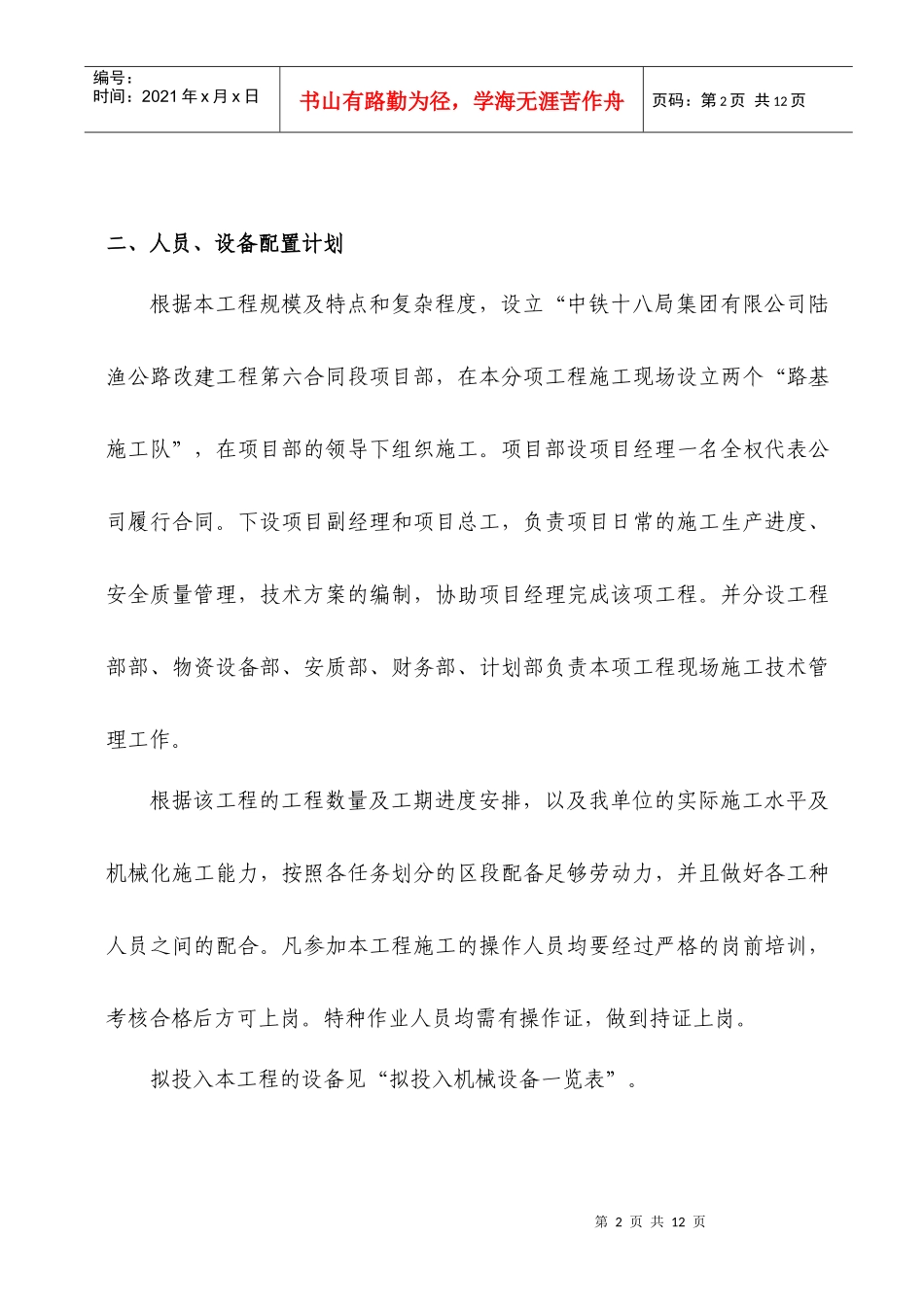

0m,采用石料填筑,坡面采用大块石码砌第2页共12页第1页共12页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共12页二、人员、设备配置计划根据本工程规模及特点和复杂程度,设立“中铁十八局集团有限公司陆渔公路改建工程第六合同段项目部,在本分项工程施工现场设立两个“路基施工队”,在项目部的领导下组织施工
项目部设项目经理一名全权代表公司履行合同
下设项目副经理和项目总工,负责项目日常的施工生产进度、安全质量管理,技术方案的编制,协助项目经理完成该项工程
并分设工程部部、物资设备部、安质部、财务部、计划部负责本项工程现场施工技术管理工作
根据该工程的工程数量及工期进度安排,以及我单位的实际施工水平及机械化施工能力,按照各任务划分的区段配备足够劳动力,并且做好各工种人员之间的配合

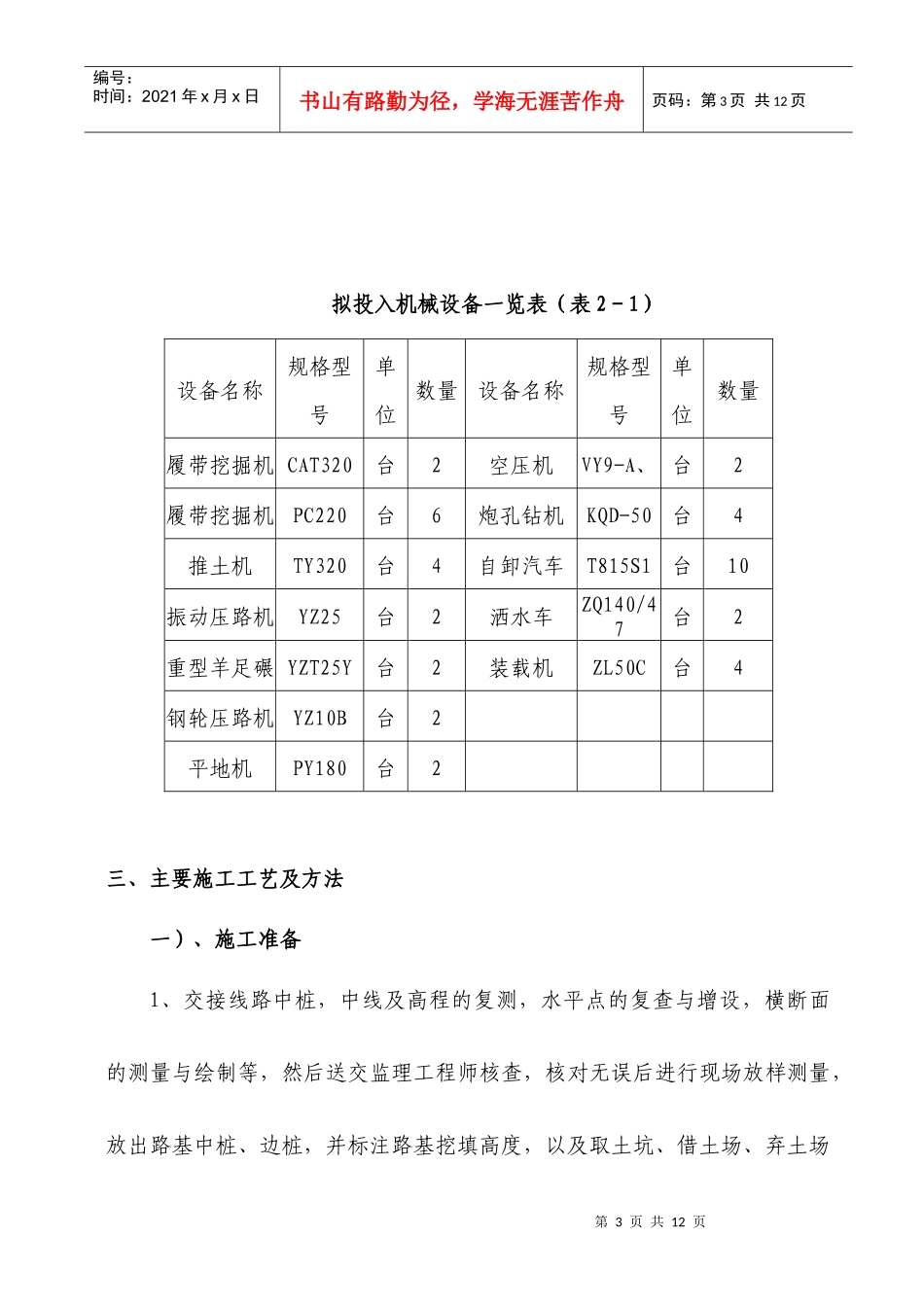

凡参加本工程施工的操作人员均要经过严格的岗前培训,考
