第1页共7页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共7页铺装工程施工技术方案铺装工程施工是本工程施工的一个最重要的工程部分,其关键在于控制好施工面的高程,并注意与其它设施的有关高程相协调
施工中,确保基础和基层的处理达到设计要求;面层的铺地,则要更加精细,更加强调质量方面的要求
现将拟用于本项目工程的铺装工艺流程图如下:施工前的准备1

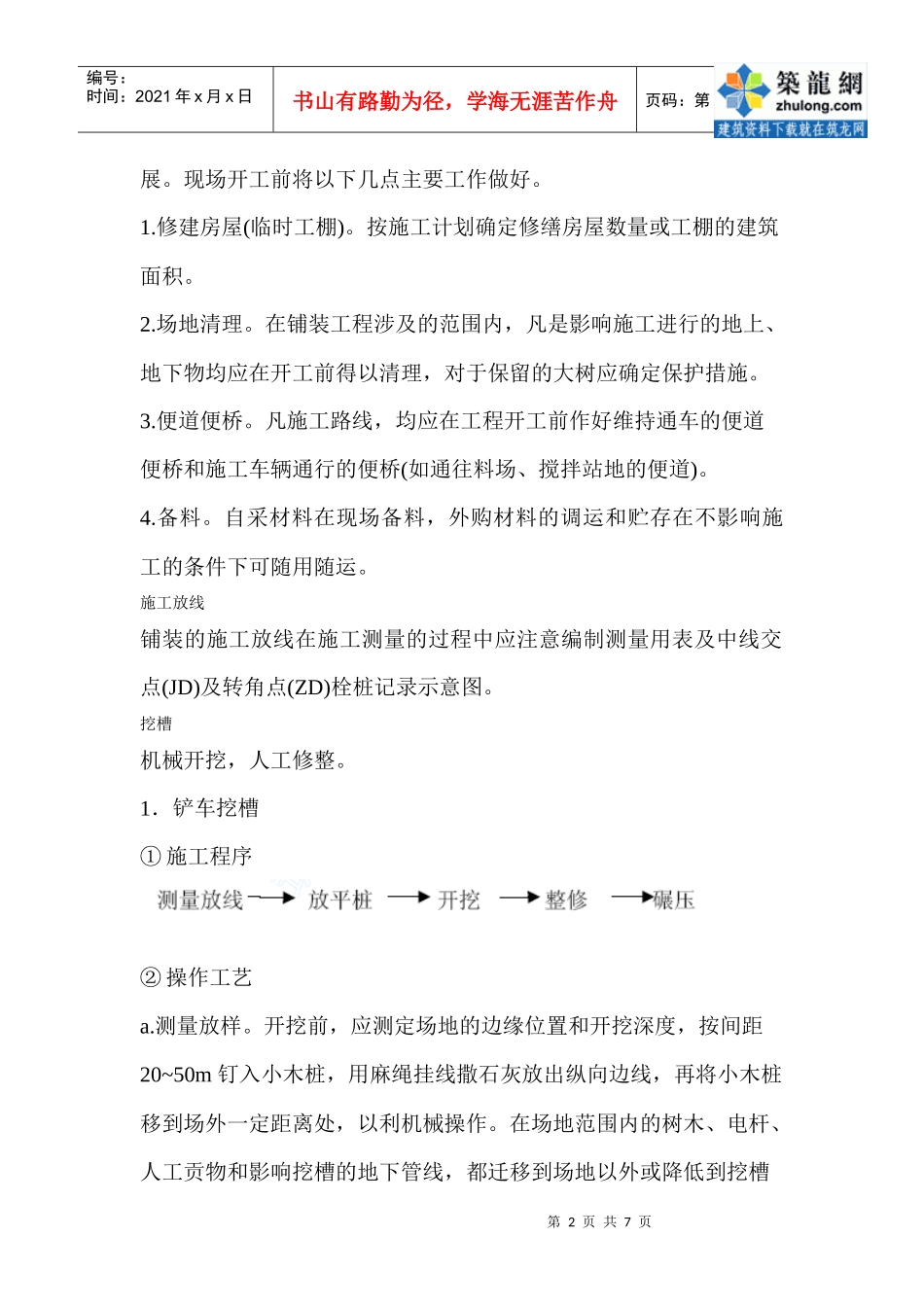

熟悉设计文件施工前由负责施工的部门组织有关人员熟设计文件,编制施工方案,为施工任务创造条件
2.根据工程进度计算劳动力、机械和工具的需要量,以此订出需求计划
3.编制各种材料(包括自采材料和外购材料)供应计划
其内容包括:现场准备工作开工前施工现场准备工作要迅速做好,以利工程有秩序地按计划进行
所以现场准备工作进行的快慢,会直接影响工程质量和施工进第2页共7页第1页共7页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共7页展
现场开工前将以下几点主要工作做好
修建房屋(临时工棚)
按施工计划确定修缮房屋数量或工棚的建筑面积
在铺装工程涉及的范围内,凡是影响施工进行的地上、地下物均应在开工前得以清理,对于保留的大树应确定保护措施
凡施工路线,均应在工程开工前作好维持通车的便道便桥和施工车辆通行的便桥(如通往料场、搅拌站地的便道)
自采材料在现场备料,外购材料的调运和贮存在不影响施工的条件下可随用随运
施工放线铺装的施工放线在施工测量的过程中应注意编制测量用表及中线交点(JD)及转角点(ZD)栓桩记录示意图

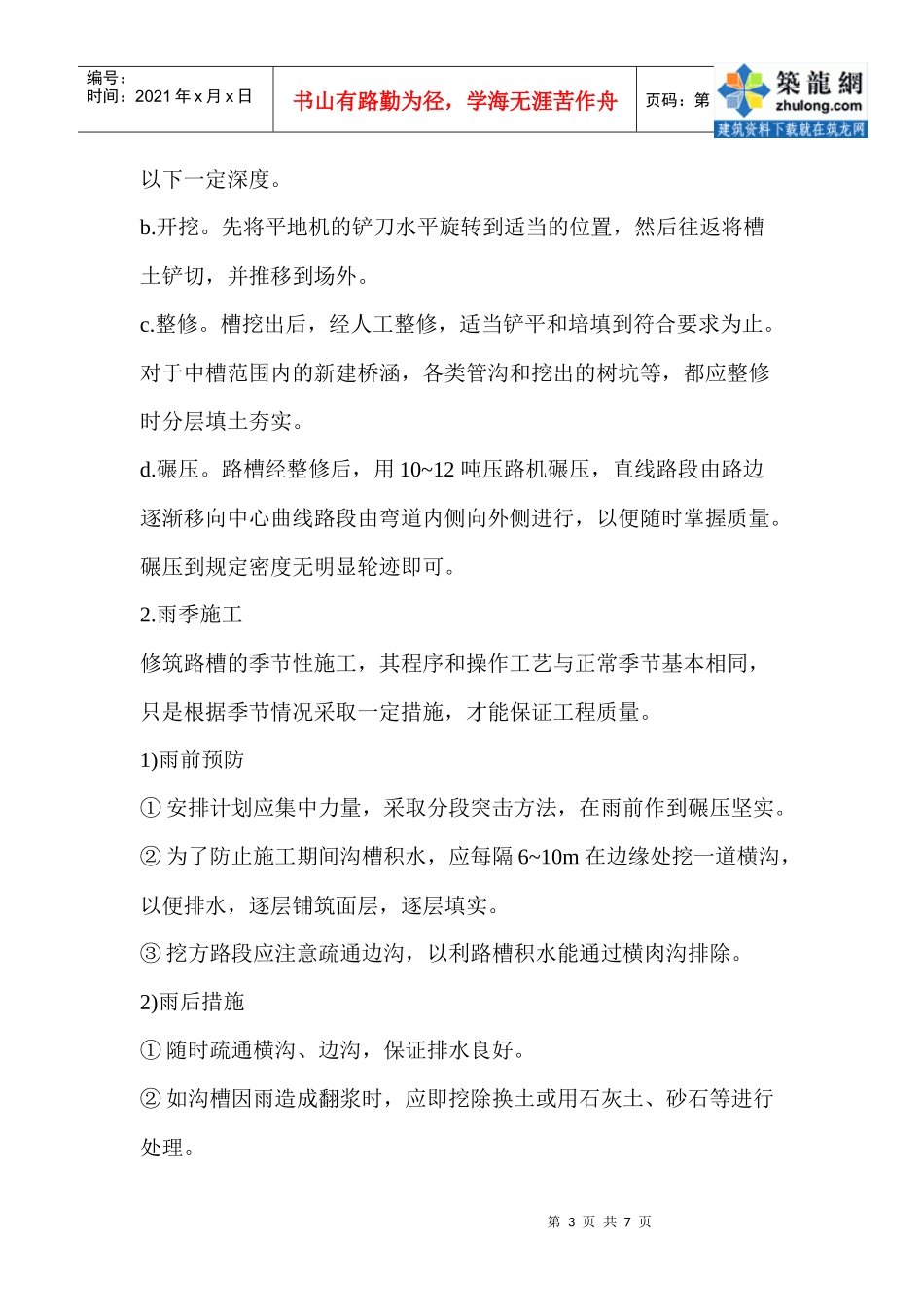

挖槽机械开挖,人工修整
1.铲车挖槽①施工程序②操作工艺a
开挖前,应测定场地的边缘位置和开挖深度,按间距20~50m钉入小木桩,用麻绳挂线撒石灰放出纵向边线,再将小木桩移到场外一定距离处,以利机械操作
在场地范围内的树木、电杆、人
