第1页共8页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共8页8工程施工进度计划8

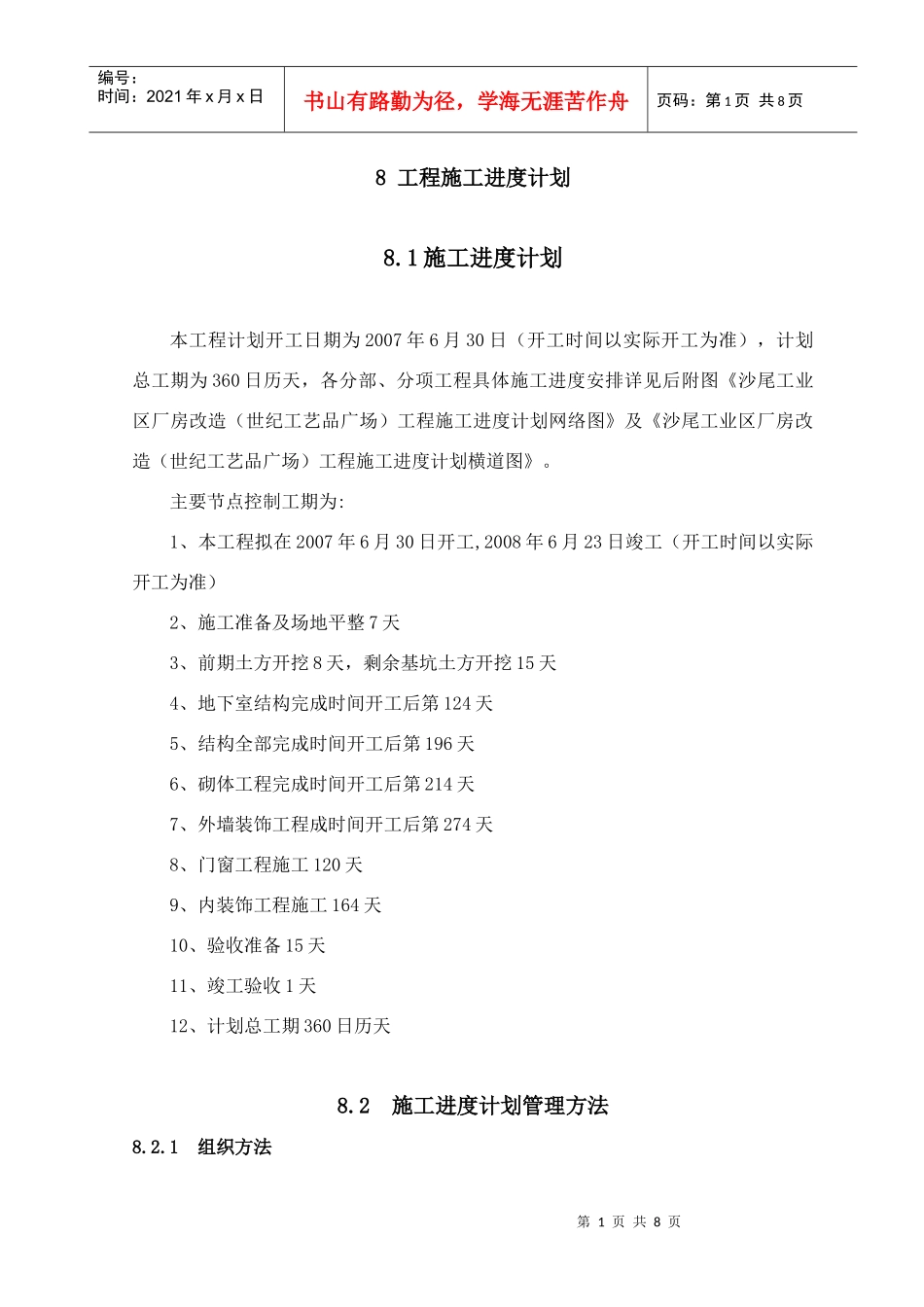

1施工进度计划本工程计划开工日期为2007年6月30日(开工时间以实际开工为准),计划总工期为360日历天,各分部、分项工程具体施工进度安排详见后附图《沙尾工业区厂房改造(世纪工艺品广场)工程施工进度计划网络图》及《沙尾工业区厂房改造(世纪工艺品广场)工程施工进度计划横道图》
主要节点控制工期为:1、本工程拟在2007年6月30日开工,2008年6月23日竣工(开工时间以实际开工为准)2、施工准备及场地平整7天3、前期土方开挖8天,剩余基坑土方开挖15天4、地下室结构完成时间开工后第124天5、结构全部完成时间开工后第196天6、砌体工程完成时间开工后第214天7、外墙装饰工程成时间开工后第274天8、门窗工程施工120天9、内装饰工程施工164天10、验收准备15天11、竣工验收1天12、计划总工期360日历天8
2施工进度计划管理方法8
1组织方法第2页共8页第1页共8页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共8页作为施工总承包单位,首先成立总体协调进度的组织机构,并要求各专业分包施工单位成立相应的组织机构,确保整个工程的施工进度管理和协调通畅、到位
2经济方法作为总包管理单位,在日常施工期间应利用经济奖罚制度来管理各分包单位
根据施工实际情况,对在保质保量情况下按时完成或提前完成,从而加快整个工程进度的,要对其进行奖励;同样,对各种不按照计划施工或延误工期情况,总包单位也要对其做相应的处罚
总之,在工程进度上,作为总承包单位,一定要利用好经济杆杠这个有利工具

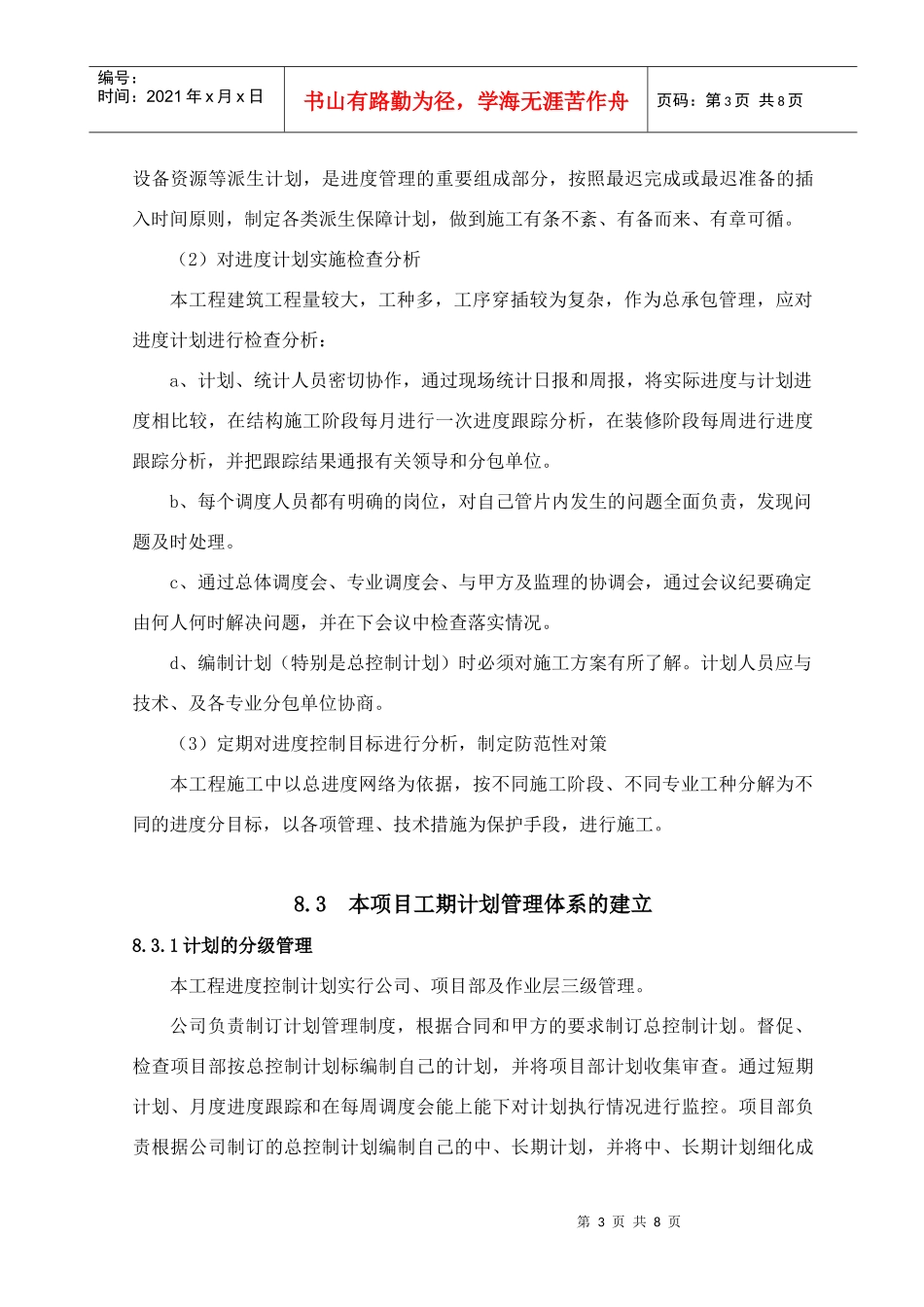

3技术管理方法(1)建立完善的计划保证体系建立完善的计划体系是掌握施工管理主动权、控制施工生产局面,保证工程进度的关键一环
本工程的计划体系将以日、
