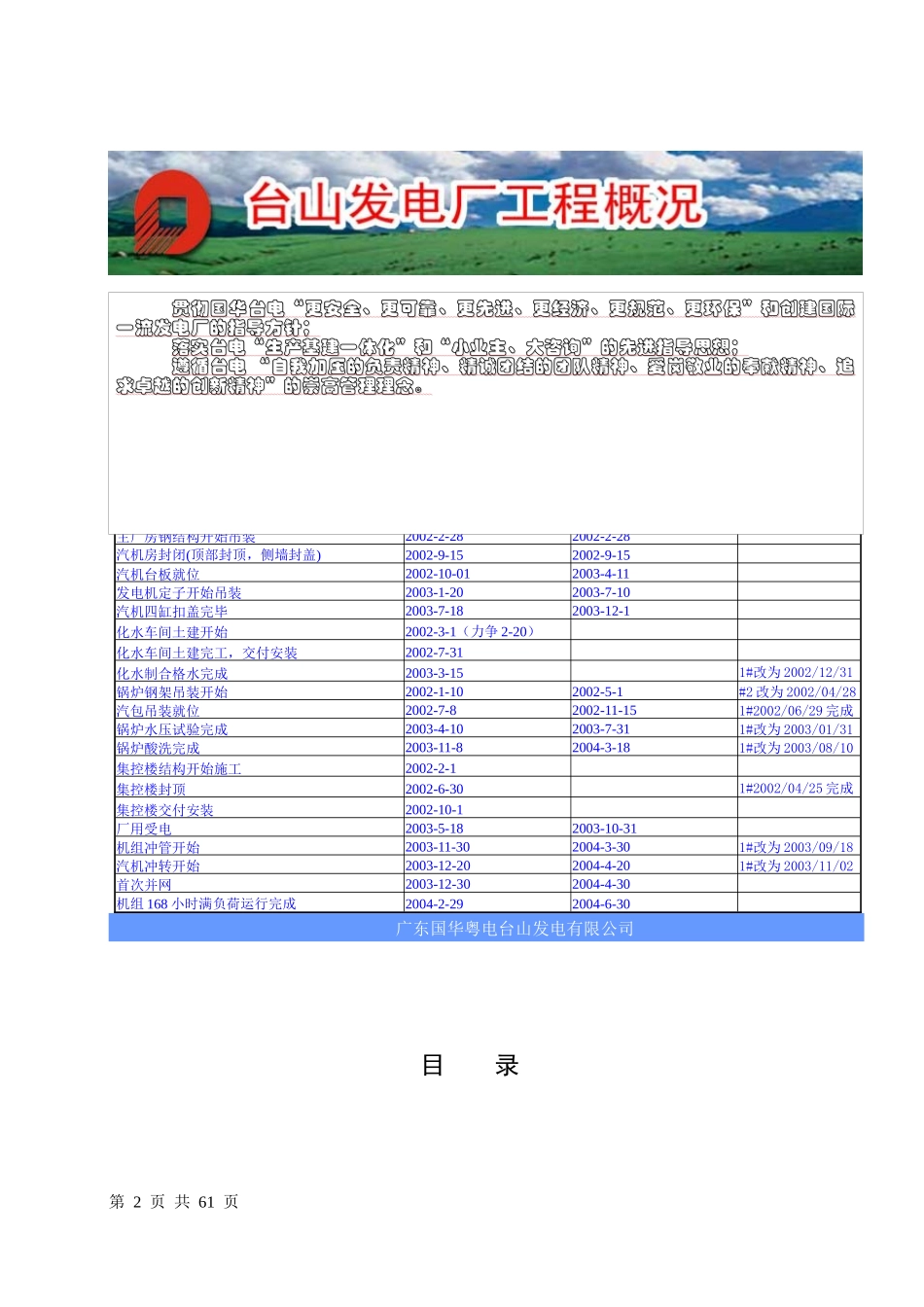

台山发电厂一期首2台600MW国产机组生产准备规划大纲实施细则(报批稿)编制:发电部统稿:李占元、景雪峰、徐连友审核:批准:国华电力GUOHUAELECTRICPOWER广东国华粤电台山发电有限公司2002年7月10日第1页共61页目录第2页共61页名称A标(#1机组主体)B标(#2机组主体)备注主厂房基础开始浇灌第一罐砼2001-11-12001-11-12001/10/31完成主厂房钢结构开始吊装2002-2-282002-2-28汽机房封闭(顶部封顶,侧墙封盖)2002-9-152002-9-15汽机台板就位2002-10-012003-4-11发电机定子开始吊装2003-1-202003-7-10汽机四缸扣盖完毕2003-7-182003-12-1化水车间土建开始2002-3-1(力争2-20)化水车间土建完工,交付安装2002-7-31化水制合格水完成2003-3-151#改为2002/12/31锅炉钢架吊装开始2002-1-102002-5-1#2改为2002/04/28汽包吊装就位2002-7-82002-11-151#2002/06/29完成锅炉水压试验完成2003-4-102003-7-311#改为2003/01/31锅炉酸洗完成2003-11-82004-3-181#改为2003/08/10集控楼结构开始施工2002-2-1集控楼封顶2002-6-301#2002/04/25完成集控楼交付安装2002-10-1厂用受电2003-5-182003-10-31机组冲管开始2003-11-302004-3-301#改为2003/09/18汽机冲转开始2003-12-202004-4-201#改为2003/11/02首次并网2003-12-302004-4-30机组168小时满负荷运行完成2004-2-292004-6-30广东国华粤电台山发电有限公司贯彻国华台
