工艺流程:施工放线--打大口井--基坑开挖--打旋--喷桩--刃角加固及砖砌刃角--钢筋绑扎--模板支设--浇注第一步刃角混凝土---养护--绑扎井壁钢筋--支设井壁模板--浇注第二步混凝土--养护拆模--挖土下沉--抛片石加固刃角--浇注素混凝土--底板钢筋及浇注底板砼--绑扎中隔墙钢筋--支设模板--浇注混凝土(1)施工测量:施工测量人员进入现场,首先检查由甲方提供的导线桩,水准点,根据甲方提供的测量资料和测量标志进行复测,并将复测结果提交监工程师和甲方审核,批准后方可施工放线,经过复测,对于有争议的原地面标志和测量标志,应由监理、甲方、施工单位共同进行复测,由监理、甲方重新给施工单位一个新的复测成果,以便工程施工
施工单位应在施工中对所有的标桩、转角桩,结构物起始点、控制点以及监理工程师所认为对放样和有用的桩等进行加固,直至工程竣工验收,交监理工程师
施工期间做好桩点的保护工作,对距离泵站较近的地上、地下构筑物设观测点,并做好标记,定期观测并做好记录
(2)施工用电:施工前根据施工中所用的总功率,向甲方申请临时动力电源,并配备好足够的临时电源,(发电机)临时动力线按三相五线制架设,并设置安全警示标识,防止触电,沉井下沉施工前,应配备120KW发电机1台,以备线路发生故障时,停电时使用
(3)场地平整:场地的清理,拆除和挖掘,使施工现场范围内,无杂草、无弃土、无汲水、无淤泥,并做好基坑排水

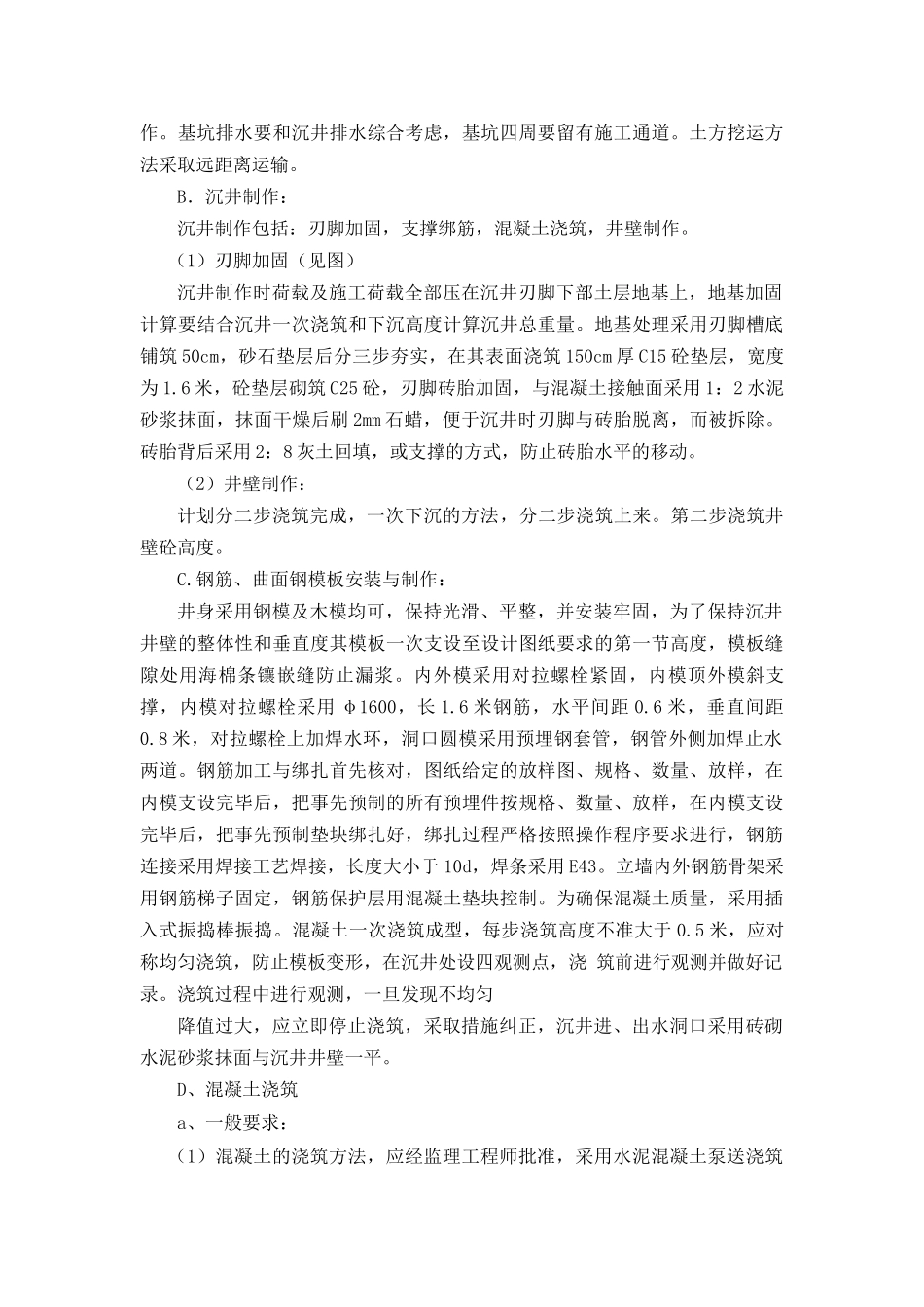

(4)泵站沉井法施工:①地基深层处理:根据设计人提出的沉井应防止超沉和突沉,故建议在刃脚地梁隔墙处打双排深层搅拌桩,以增加地基(土胚)承载力,同时起到阻水作用,搅拌桩直径d700双排(叠加1/3d),长度18m,井内呈梅花状分布,间距1
2m;②沉井施工:A.砂卵石开挖及吊运:沉井预制基坑开挖,按沉井平面位置和图纸放线
根据水文、地质、地上地下障碍情况,确定基坑深度,按沉井施工工作量
