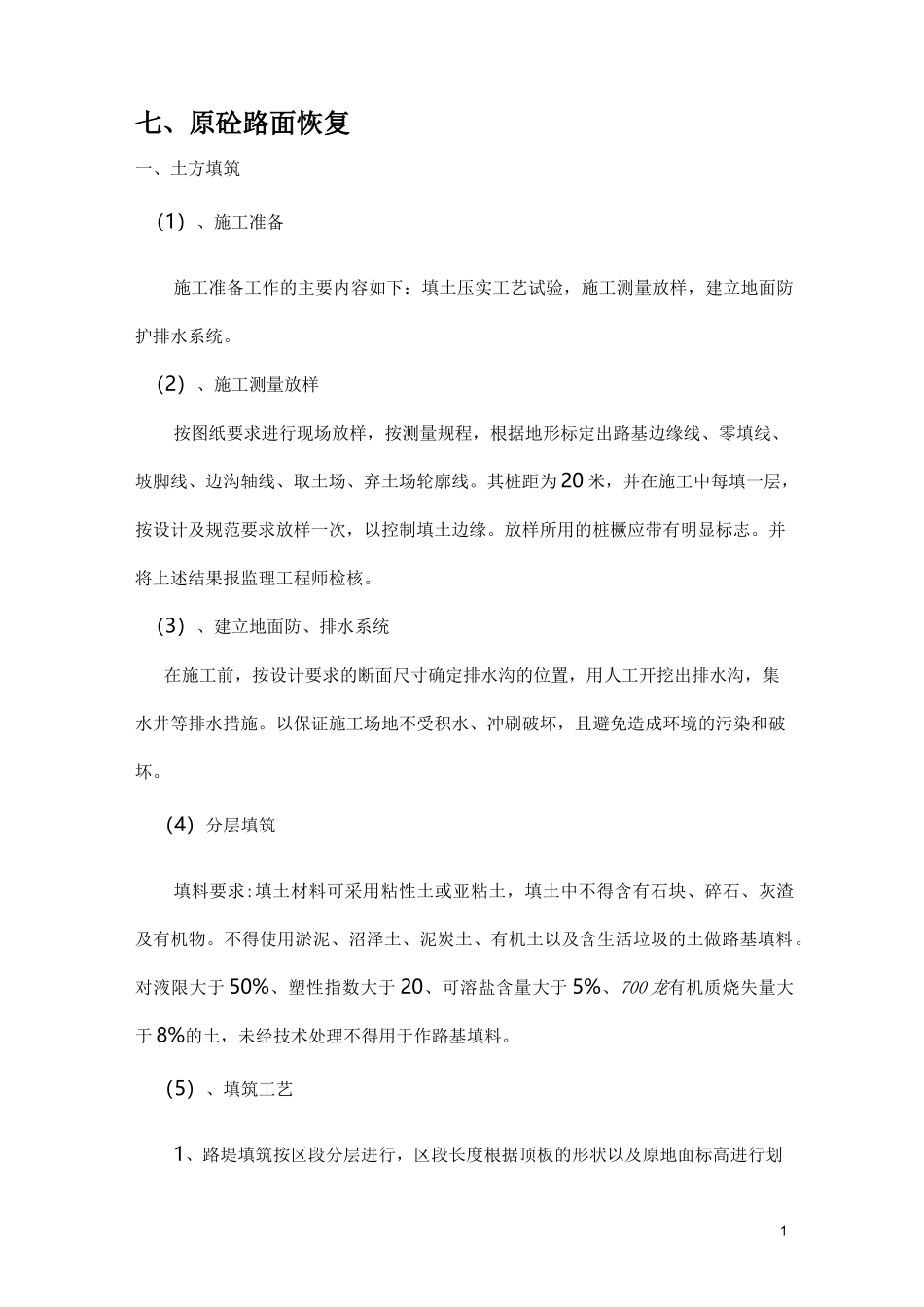

1七、原砼路面恢复一、土方填筑(1)、施工准备施工准备工作的主要内容如下:填土压实工艺试验,施工测量放样,建立地面防护排水系统
(2)、施工测量放样按图纸要求进行现场放样,按测量规程,根据地形标定出路基边缘线、零填线、坡脚线、边沟轴线、取土场、弃土场轮廓线
其桩距为20米,并在施工中每填一层,按设计及规范要求放样一次,以控制填土边缘
放样所用的桩橛应带有明显标志
并将上述结果报监理工程师检核
(3)、建立地面防、排水系统在施工前,按设计要求的断面尺寸确定排水沟的位置,用人工开挖出排水沟,集水井等排水措施
以保证施工场地不受积水、冲刷破坏,且避免造成环境的污染和破坏
(4)分层填筑填料要求:填土材料可采用粘性土或亚粘土,填土中不得含有石块、碎石、灰渣及有机物
不得使用淤泥、沼泽土、泥炭土、有机土以及含生活垃圾的土做路基填料
对液限大于50%、塑性指数大于20、可溶盐含量大于5%、700龙有机质烧失量大于8%的土,未经技术处理不得用于作路基填料
(5)、填筑工艺1、路堤填筑按区段分层进行,区段长度根据顶板的形状以及原地面标高进行划2分
同一层次应采用同类填料,以利施工和品质控制,不同层次填筑,不得已使用另种填料时,应遵循层间土质渗透、反滤、排水的原则
2、施工中每层路堤填料,应均匀的摊铺在路堤在整个宽度上并大致平整
施工时,基坑内的土回填至挡墙
填筑应随运随填,随铺随压
(6)、摊铺整平每层路堤填料用推土机摊平后再用平地机刮平,横纵方向保持平顺均匀以保证压实效果
摊铺平整后的填料面应留有2%—3%的横坡以利排水

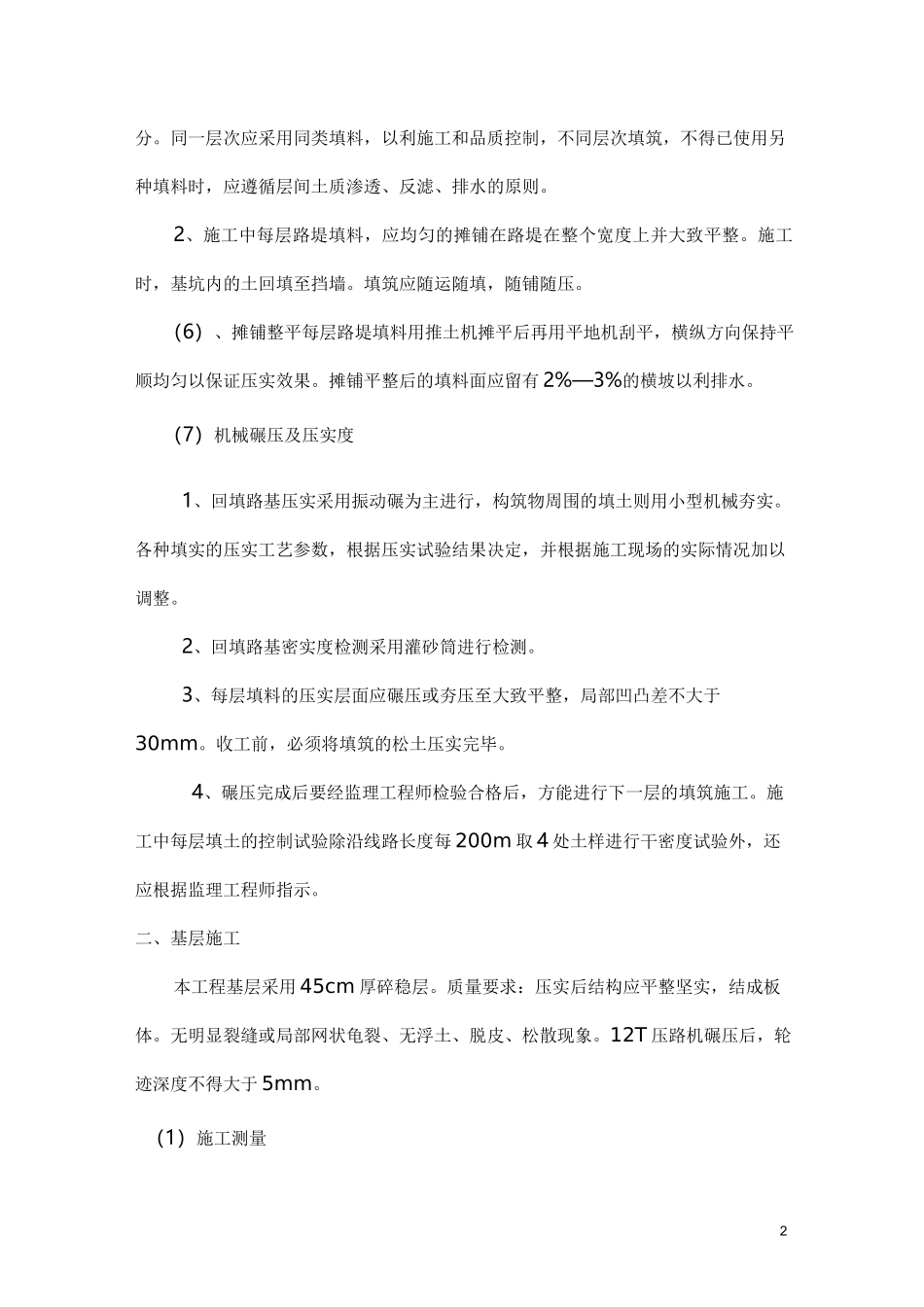

(7)机械碾压及压实度1、回填路基压实采用振动碾为主进行,构筑物周围的填土则用小型机械夯实
各种填实的压实工艺参数,根据压实试验结果决定,并根据施工现场的实际情况加以调整
2、回填路基密实度检测采用灌砂筒进行检测
3、每层填料的压实层面应碾压或夯压至大致平整,局部凹凸差
