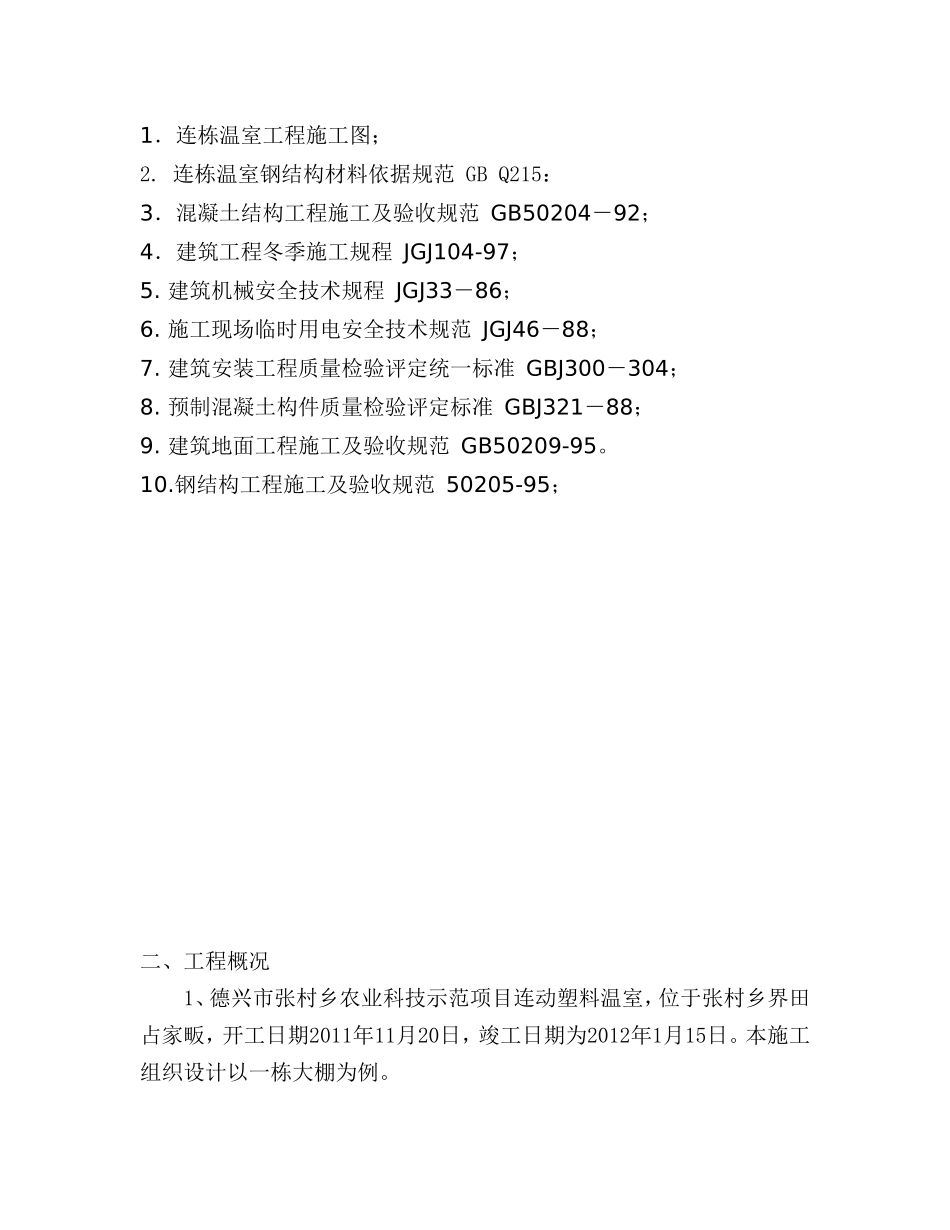

施工组织设计一、编制依据1.连栋温室工程施工图;2
连栋温室钢结构材料依据规范GBQ215:3.混凝土结构工程施工及验收规范GB50204-92;4.建筑工程冬季施工规程JGJ104-97;5
建筑机械安全技术规程JGJ33-86;6
施工现场临时用电安全技术规范JGJ46-88;7
建筑安装工程质量检验评定统一标准GBJ300-304;8
预制混凝土构件质量检验评定标准GBJ321-88;9
建筑地面工程施工及验收规范GB50209-95
钢结构工程施工及验收规范50205-95;二、工程概况1、德兴市张村乡农业科技示范项目连动塑料温室,位于张村乡界田占家畈,开工日期2011年11月20日,竣工日期为2012年1月15日
本施工组织设计以一栋大棚为例
2、大棚规格,大棚长56米、宽8米、肩高2
4米、顶高4
3、大棚建筑面积2688平方米、建筑高度4
4、类型为GLP8432型连栋塑料温室,温室中间立柱受力基础为预制独立c20混泥土基础桩,与地坪标高持平,预制基础桩埋入现场浇筑混泥土深为700mm
三、施工组织机构组织机构框图技术负责人:顾宏详质检员安全员施工一队:施工二队施工三队建立组织机构体系,对各分部分项工程实行综合管理,做到组织落实,建立岗位责任制,以保证实现总体目标
四、主要施工方法及顺序1、定位放线按甲方要求,用经纬仪或水平仪打出高程,场地推平,按图放出各轴线,定好龙门桩质检合格后,请监理复线合格后,进行钻孔
2、混泥土浇筑孔深700mm,孔底清无虚土,位置检查合格后,请监理人员确认,合格后±0
00下3公分挂轴线,管桩预埋连接筋,混凝土强度符合设计强度
3、基础部分施工完成立即向监理单位报验,合格后办理相关手续方可进行地上部分施工
4、地桩浇筑完成一星期后,进行钢架棚主体的施工
5、配电设备的安装主体工程结束后,将电源引进连动温室
