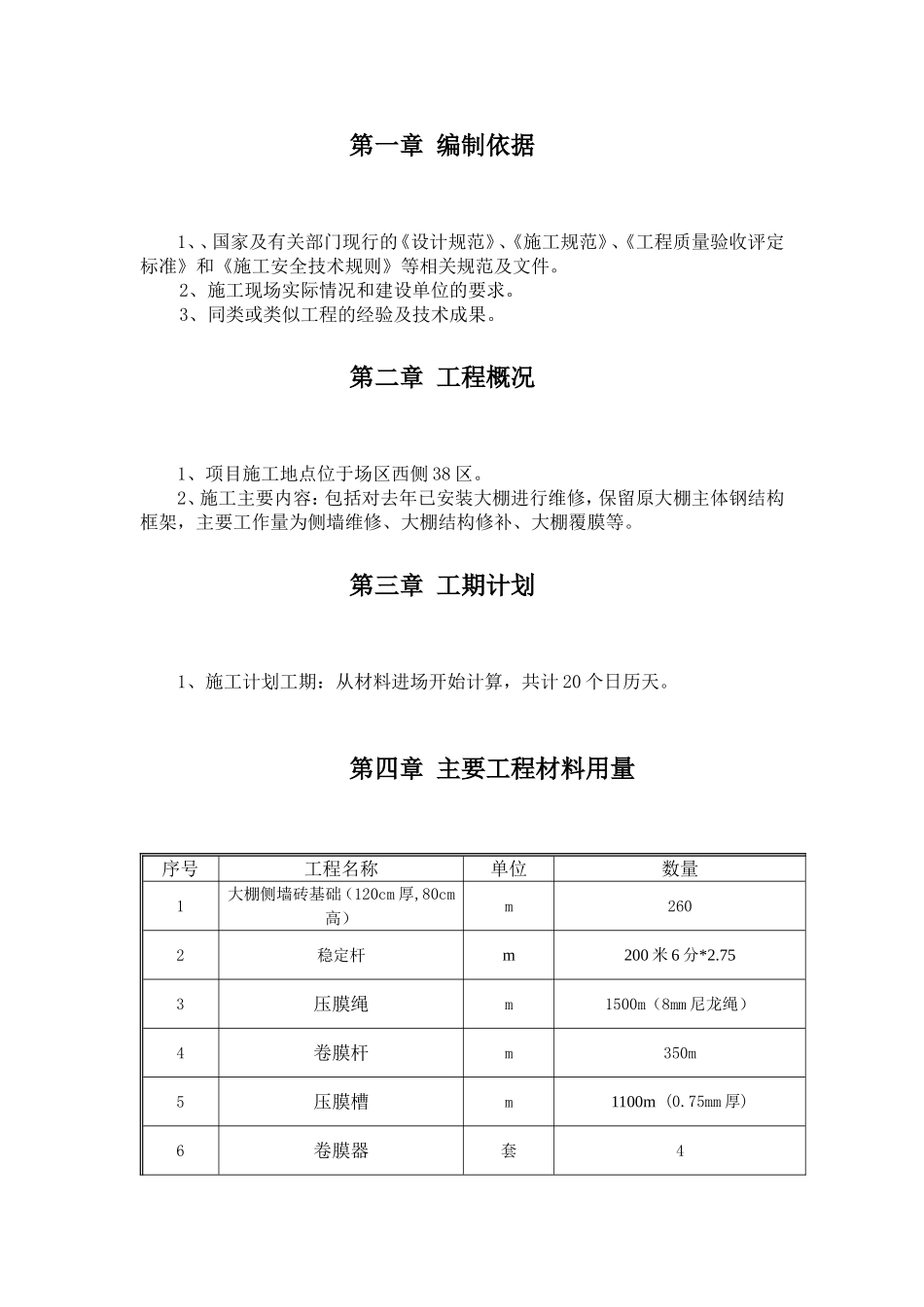

中节能潞安太阳能50兆瓦光伏发电项目日光温室大棚维修施工方案建设(监理)单位:施工单位:批准:总工程师:审核:日期:技企中心:工程部:安检部:物管部:编制单位:分(子)公司技术负责人:审核:编制:日期:第一章编制依据1、、国家及有关部门现行的《设计规范》、《施工规范》、《工程质量验收评定标准》和《施工安全技术规则》等相关规范及文件
2、施工现场实际情况和建设单位的要求
3、同类或类似工程的经验及技术成果
第二章工程概况1、项目施工地点位于场区西侧38区
2、施工主要内容:包括对去年已安装大棚进行维修,保留原大棚主体钢结构框架,主要工作量为侧墙维修、大棚结构修补、大棚覆膜等
第三章工期计划1、施工计划工期:从材料进场开始计算,共计20个日历天
第四章主要工程材料用量序号工程名称单位数量1大棚侧墙砖基础(120cm厚,80cm高)m2602稳定杆m200米6分*2
753压膜绳m1500m(8mm尼龙绳)4卷膜杆m350m5压膜槽m1100m(0
75mm厚)6卷膜器套47长寿无滴膜m23米*93米4张,9米*93米、3米*97米各2张8防虫网m25009卡簧2米/支1100米第五章总体施工方案1、施工工艺流程根据“先地下、后地上”、“先主体、后围护”、“先结构、后装饰”的原则依次组织施工
总的施工顺序如下:大棚基础围墙施工→钢结构安装→压膜槽安装→大棚覆膜→卷膜杆、压膜绳安装→交工验收2、根据业主要求每个大棚共三道压膜槽、大棚两侧分别有一道压膜槽,防虫网位置设置一道压膜槽
第六章质量管理计划本工程严格按照三体四标的管理目标标准执行,达到在施工前工序上不出现任何质量问题
具体措施如下:1、施工准备阶段的质量保证措施建立完善的质量保证体系,实施质量否决制度,在钢结构组装期间做到各负其责,严格三检,层层把关,把质量事故消灭在萌芽阶段,对技术难点进行攻关
2、施工阶段的质量保证措施配
