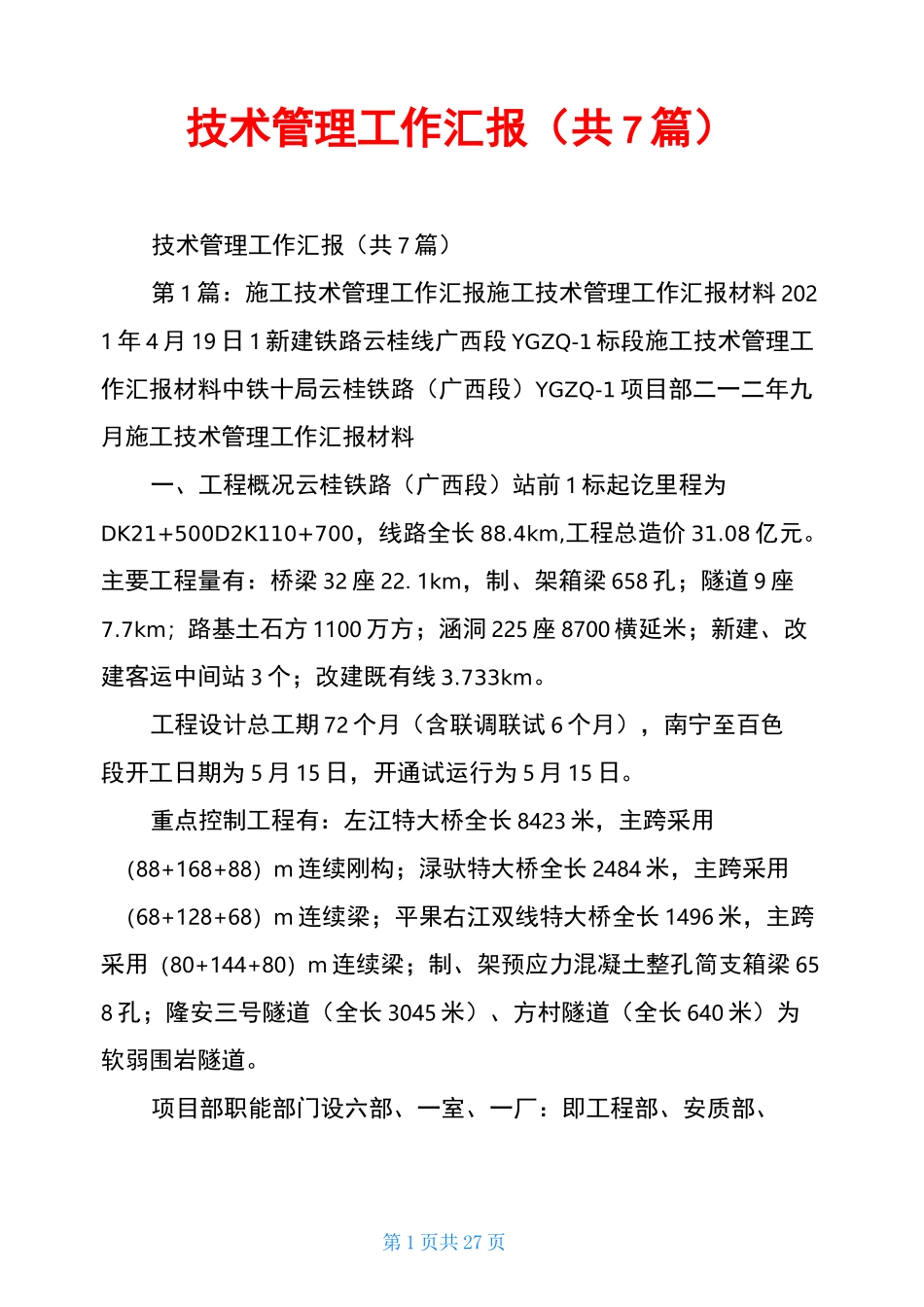

第1页共27页技术管理工作汇报(共7篇)技术管理工作汇报(共7篇)第1篇:施工技术管理工作汇报施工技术管理工作汇报材料2021年4月19日1新建铁路云桂线广西段YGZQ-1标段施工技术管理工作汇报材料中铁十局云桂铁路(广西段)YGZQ-1项目部二一二年九月施工技术管理工作汇报材料一、工程概况云桂铁路(广西段)站前1标起讫里程为DK21+500D2K110+700,线路全长88
4km,工程总造价31
主要工程量有:桥梁32座22
1km,制、架箱梁658孔;隧道9座7
7km;路基土石方1100万方;涵洞225座8700横延米;新建、改建客运中间站3个;改建既有线3
工程设计总工期72个月(含联调联试6个月),南宁至百色段开工日期为5月15日,开通试运行为5月15日
重点控制工程有:左江特大桥全长8423米,主跨采用(88+168+88)m连续刚构;渌驮特大桥全长2484米,主跨采用(68+128+68)m连续梁;平果右江双线特大桥全长1496米,主跨采用(80+144+80)m连续梁;制、架预应力混凝土整孔简支箱梁658孔;隆安三号隧道(全长3045米)、方村隧道(全长640米)为软弱围岩隧道
项目部职能部门设六部、一室、一厂:即工程部、安质部、第2页共27页综合部、计合部、财务部、物资设备部、中心试验室、材料厂;下设综合施工项目分部5个,三电迁改项目分部1个,设南宁梁场、隆安梁场,2个制梁场分部

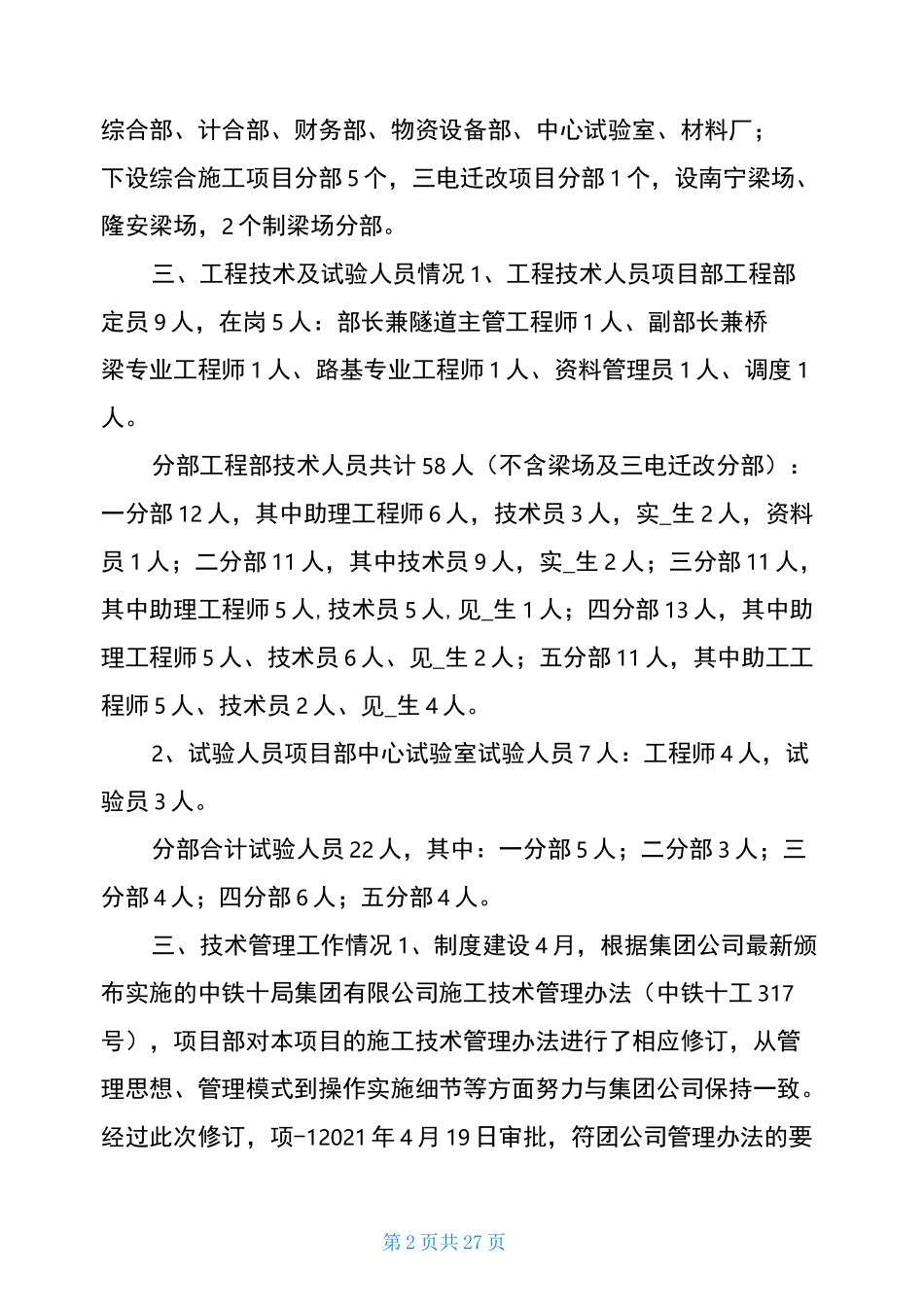

三、工程技术及试验人员情况1、工程技术人员项目部工程部定员9人,在岗5人:部长兼隧道主管工程师1人、副部长兼桥梁专业工程师1人、路基专业工程师1人、资料管理员1人、调度1人
分部工程部技术人员共计58人(不含梁场及三电迁改分部):一分部12人,其中助理工程师6人,技术员3人,实_生2人,资料员1人;二分部11人,其中技术员9人,实_生2人;三分部11人,其
