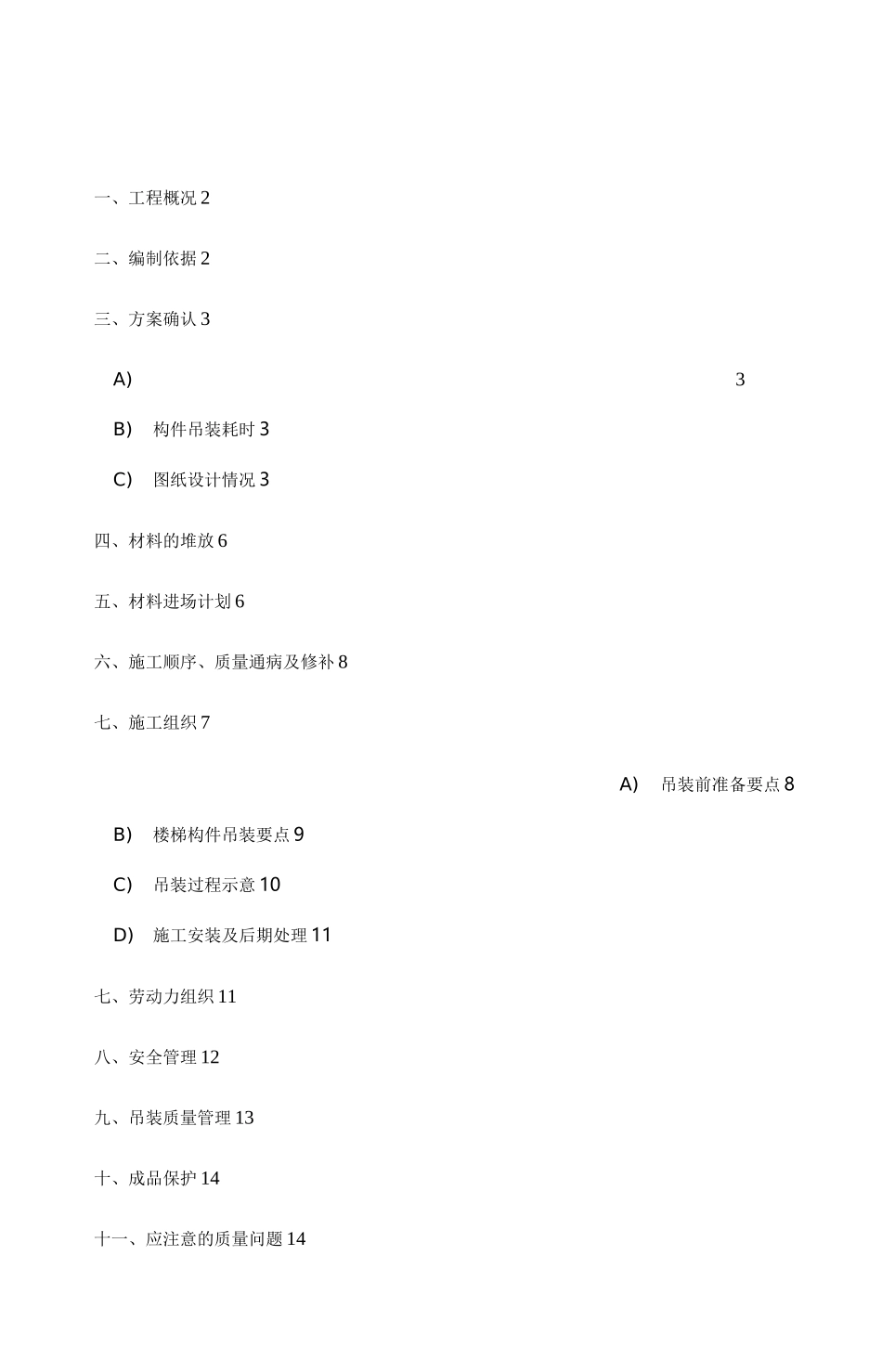

一、工程概况2二、编制依据2三、方案确认3A)3B)构件吊装耗时3C)图纸设计情况3四、材料的堆放6五、材料进场计划6六、施工顺序、质量通病及修补8七、施工组织7A)吊装前准备要点8B)楼梯构件吊装要点9C)吊装过程示意10D)施工安装及后期处理11七、劳动力组织11八、安全管理12九、吊装质量管理13十、成品保护14十一、应注意的质量问题14十二、质量记录14预制楼梯吊装施工方案建设单位:宁波万启置业有限公司设计单位:宁波民用建筑设计研究院有限公司勘察单位:核工业金华工程勘察院监理单位:上海鼎业民防建设咨询有限公司施工单位:江苏省建工集团有限公司工程地点:宁波市鄭州新城区潘火街道鄭州新城区中河地段YZ06-16-C:10A地块住宅项目由丄#〜8#共八栋17~33F高层及超高层住宅组成,整个地块下设一层地下室,总建筑面积123169

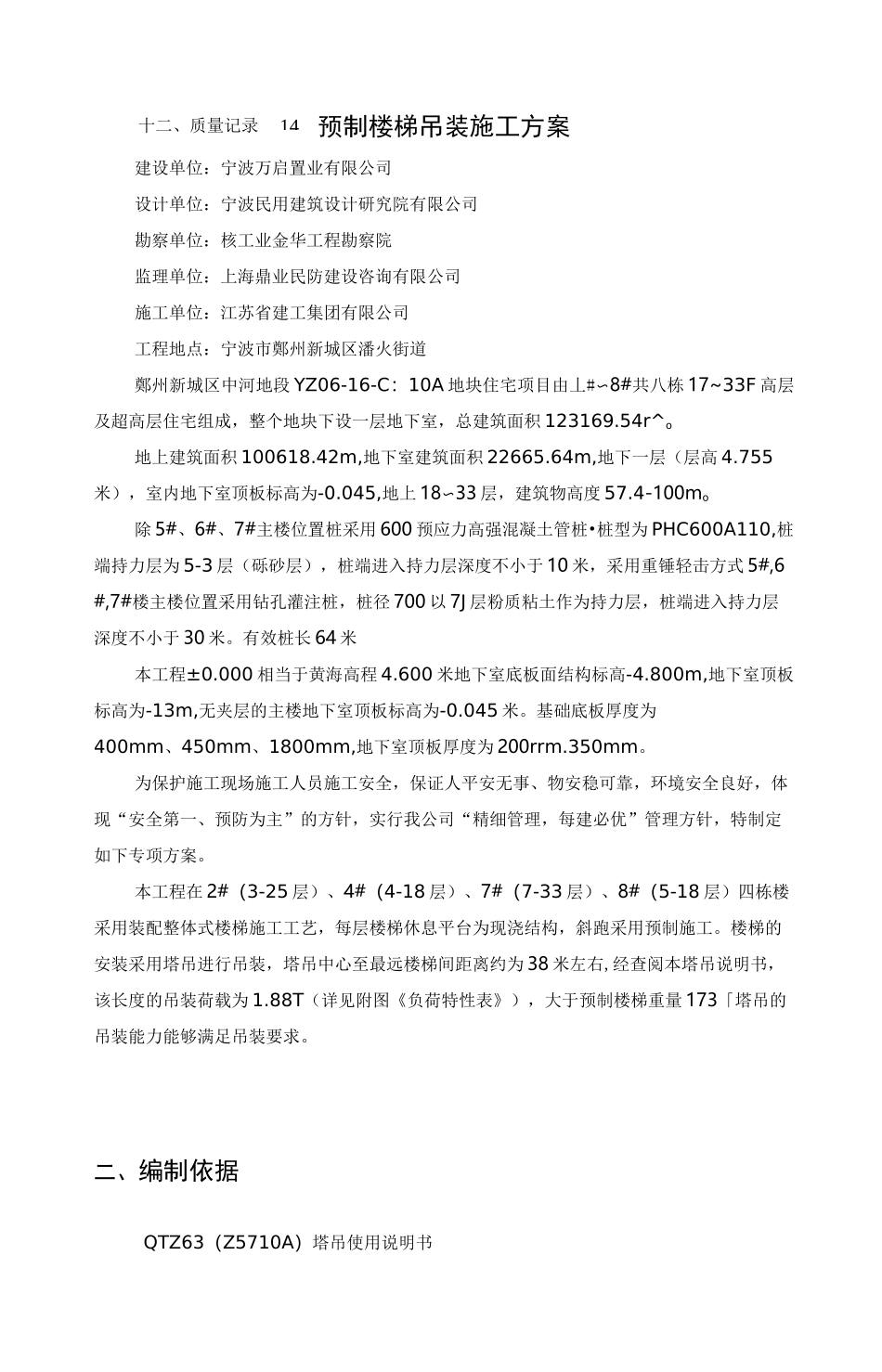

54r^o地上建筑面积100618

42m,地下室建筑面积22665
64m,地下一层(层高4
755米),室内地下室顶板标高为-0
045,地上18〜33层,建筑物高度57
4-100mo除5#、6#、7#主楼位置桩采用600预应力高强混凝土管桩•桩型为PHC600A110,桩端持力层为5-3层(砾砂层),桩端进入持力层深度不小于10米,采用重锤轻击方式5#,6#,7#楼主楼位置采用钻孔灌注桩,桩径700以7J层粉质粘土作为持力层,桩端进入持力层深度不小于30米
有效桩长64米本工程±0
000相当于黄海高程4
600米地下室底板面结构标高-4
800m,地下室顶板标高为-13m,无夹层的主楼地下室顶板标高为-0
基础底板厚度为400mm、450mm、1800mm,地下室顶板厚度为200rrm
为保护施工现场施工人员施工安全,保证人平安无事、物安稳可靠,环境安全良好,体现“安全第一、预防为主”的方针,实行我公司“精细管理
