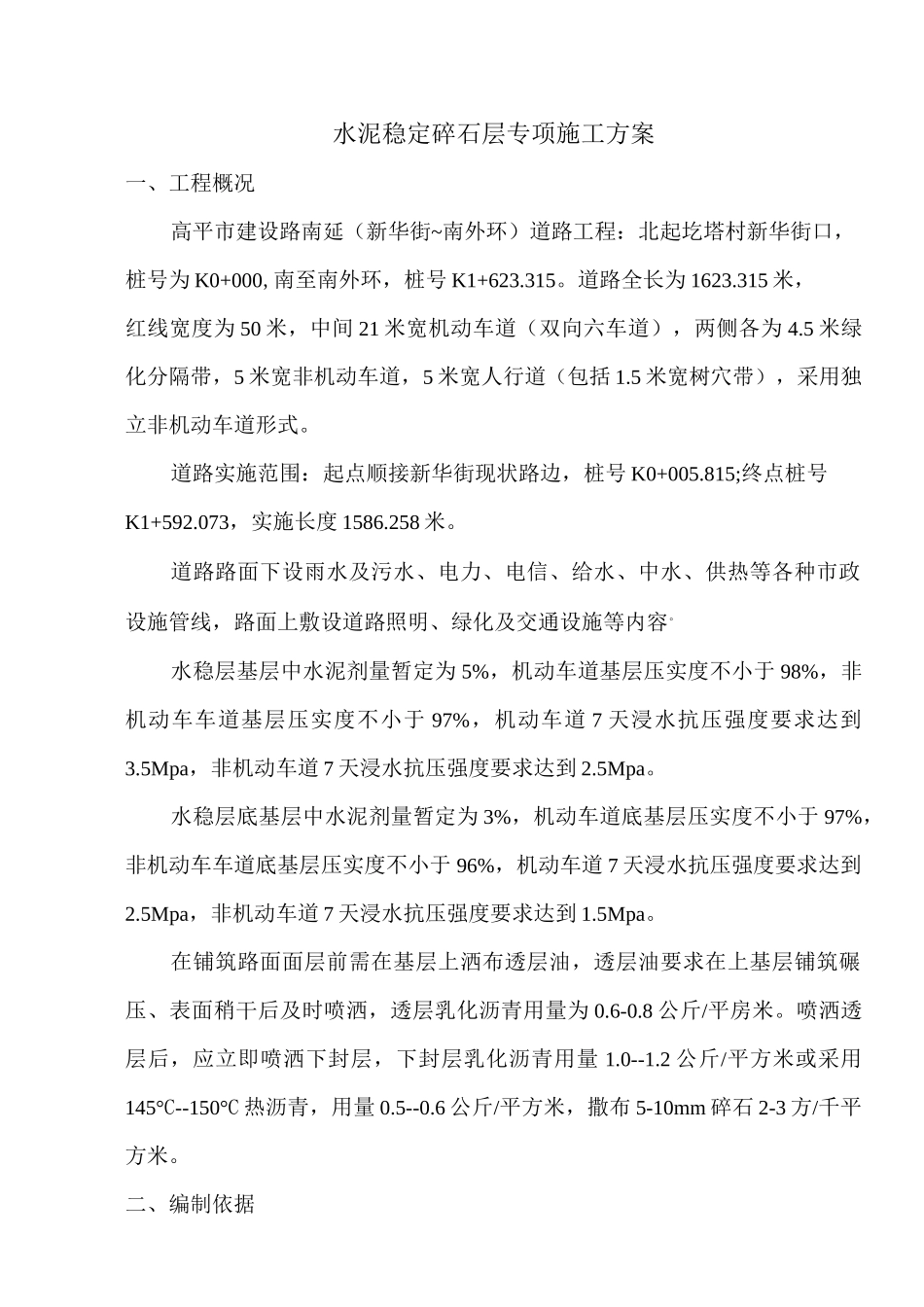

水泥稳定碎石层专项施工方案一、工程概况高平市建设路南延(新华街~南外环)道路工程:北起圪塔村新华街口,桩号为K0+000,南至南外环,桩号K1+623
道路全长为1623
315米,红线宽度为50米,中间21米宽机动车道(双向六车道),两侧各为4
5米绿化分隔带,5米宽非机动车道,5米宽人行道(包括1
5米宽树穴带),采用独立非机动车道形式
道路实施范围:起点顺接新华街现状路边,桩号K0+005
815;终点桩号K1+592
073,实施长度1586
道路路面下设雨水及污水、电力、电信、给水、中水、供热等各种市政设施管线,路面上敷设道路照明、绿化及交通设施等内容
水稳层基层中水泥剂量暂定为5%,机动车道基层压实度不小于98%,非机动车车道基层压实度不小于97%,机动车道7天浸水抗压强度要求达到3
5Mpa,非机动车道7天浸水抗压强度要求达到2
水稳层底基层中水泥剂量暂定为3%,机动车道底基层压实度不小于97%,非机动车车道底基层压实度不小于96%,机动车道7天浸水抗压强度要求达到2
5Mpa,非机动车道7天浸水抗压强度要求达到1
在铺筑路面面层前需在基层上洒布透层油,透层油要求在上基层铺筑碾压、表面稍干后及时喷洒,透层乳化沥青用量为0
8公斤/平房米
喷洒透层后,应立即喷洒下封层,下封层乳化沥青用量1
2公斤/平方米或采用145°C--150°C热沥青,用量0
6公斤/平方米,撒布5-10mm碎石2-3方/千平方米

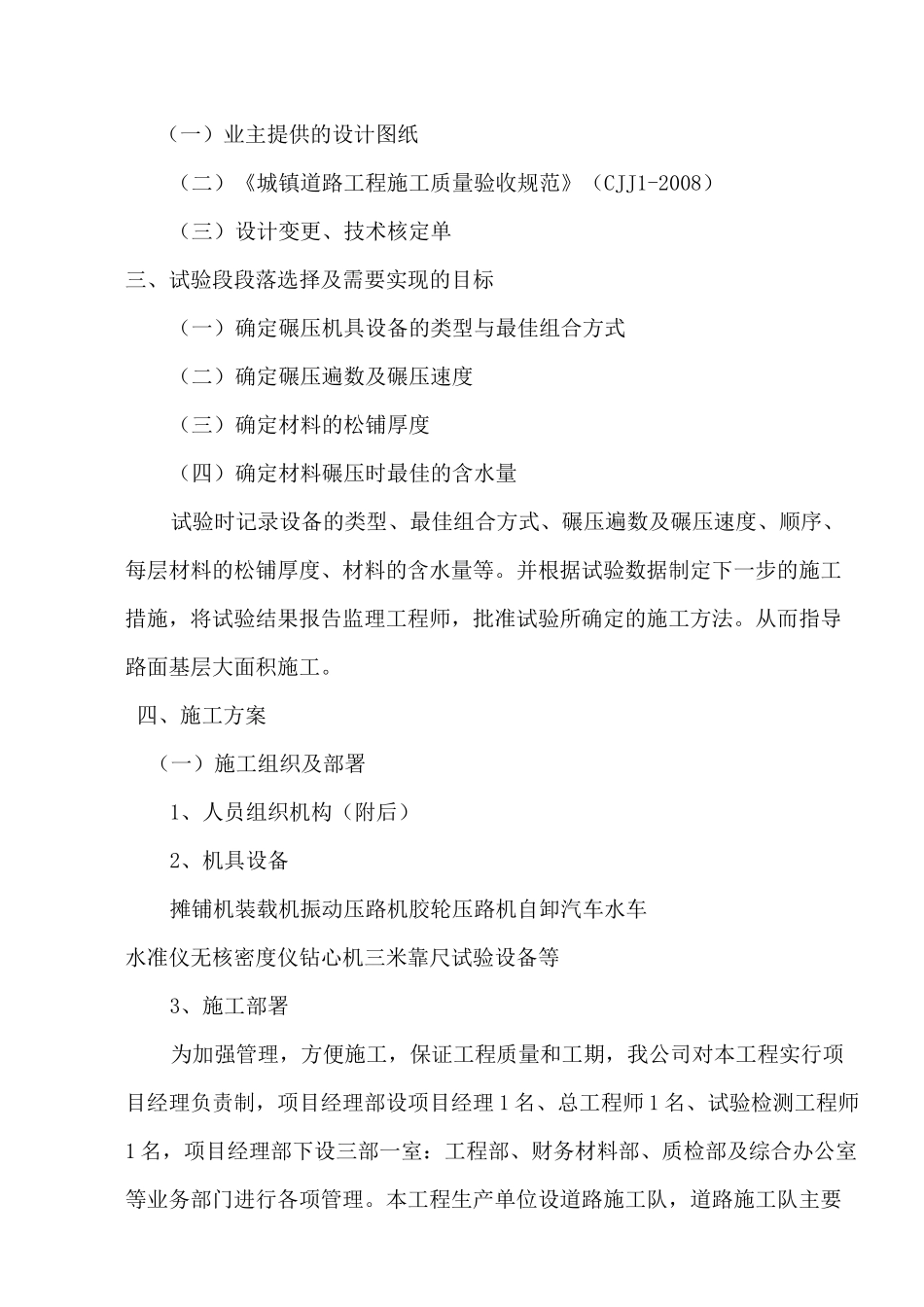

二、编制依据(一)业主提供的设计图纸(二)《城镇道路工程施工质量验收规范》(CJJ1-2008)(三)设计变更、技术核定单三、试验段段落选择及需要实现的目标(一)确定碾压机具设备的类型与最佳组合方式(二)确定碾压遍数及碾压速度(三)确定材料的松铺厚度(四)确定材料碾压时最佳的含水量试验时记录设备的
