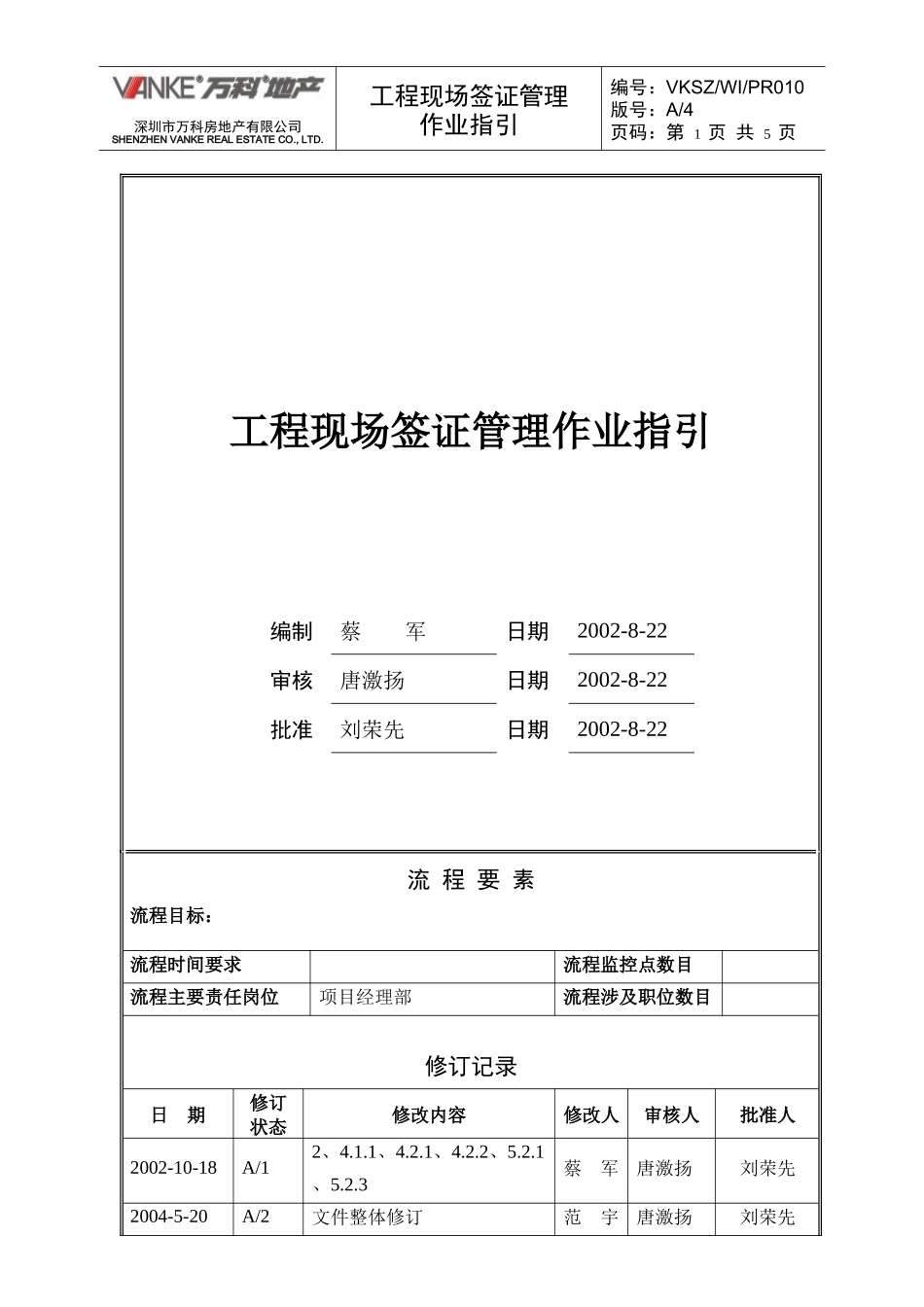

工程现场签证管理作业指引编号:VKSZ/WI/PR010版号:A/4页码:第1页共5页工程现场签证管理作业指引编制蔡军日期2002-8-22审核唐激扬日期2002-8-22批准刘荣先日期2002-8-22流程要素流程目标:流程时间要求流程监控点数目流程主要责任岗位项目经理部流程涉及职位数目修订记录日期修订状态修改内容修改人审核人批准人2002-10-18A/12、4
3蔡军唐激扬刘荣先2004-5-20A/2文件整体修订范宇唐激扬刘荣先深圳市万科房地产有限公司SHENZHENVANKEREALESTATECO

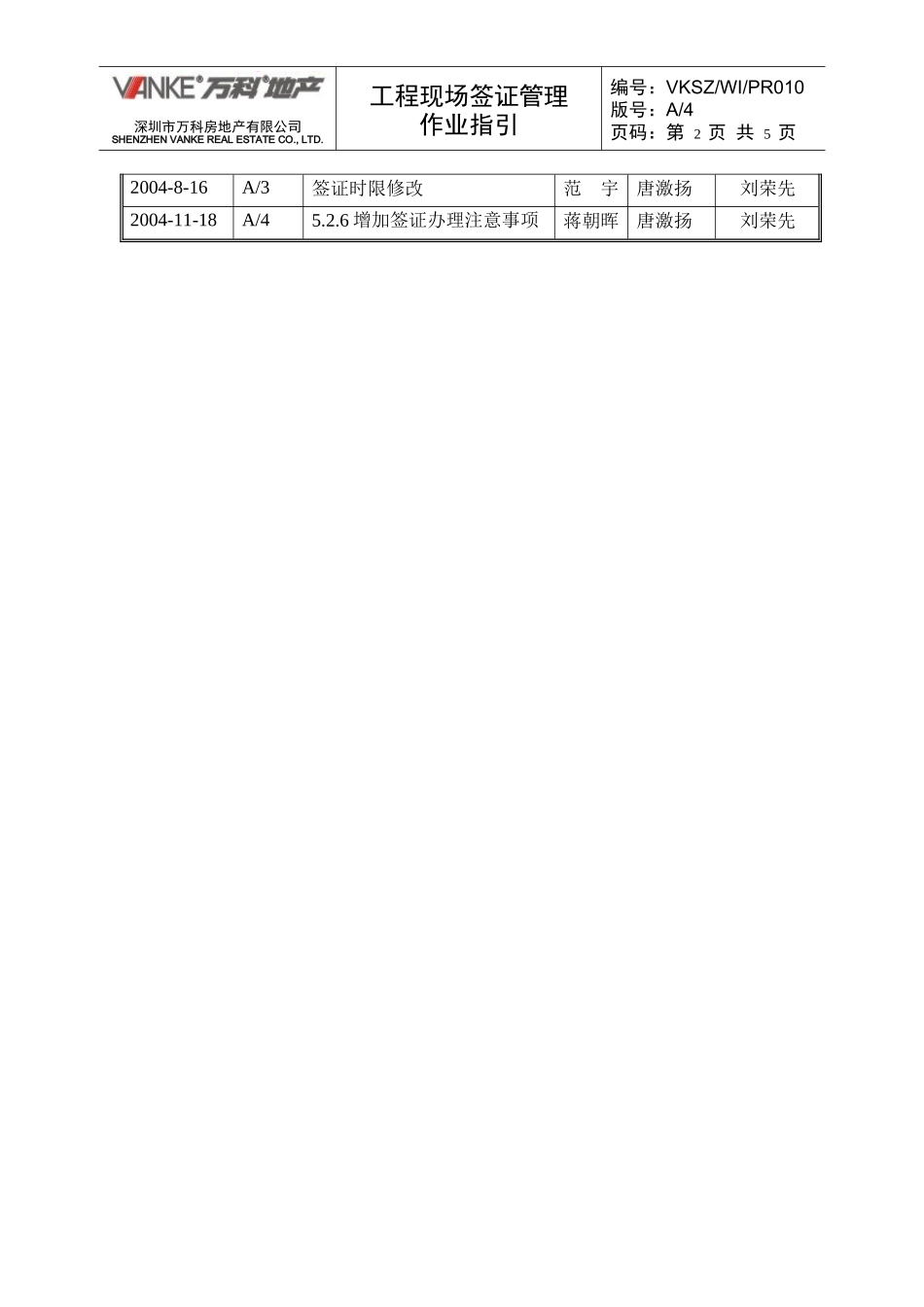

工程现场签证管理作业指引编号:VKSZ/WI/PR010版号:A/4页码:第2页共5页2004-8-16A/3签证时限修改范宇唐激扬刘荣先2004-11-18A/45

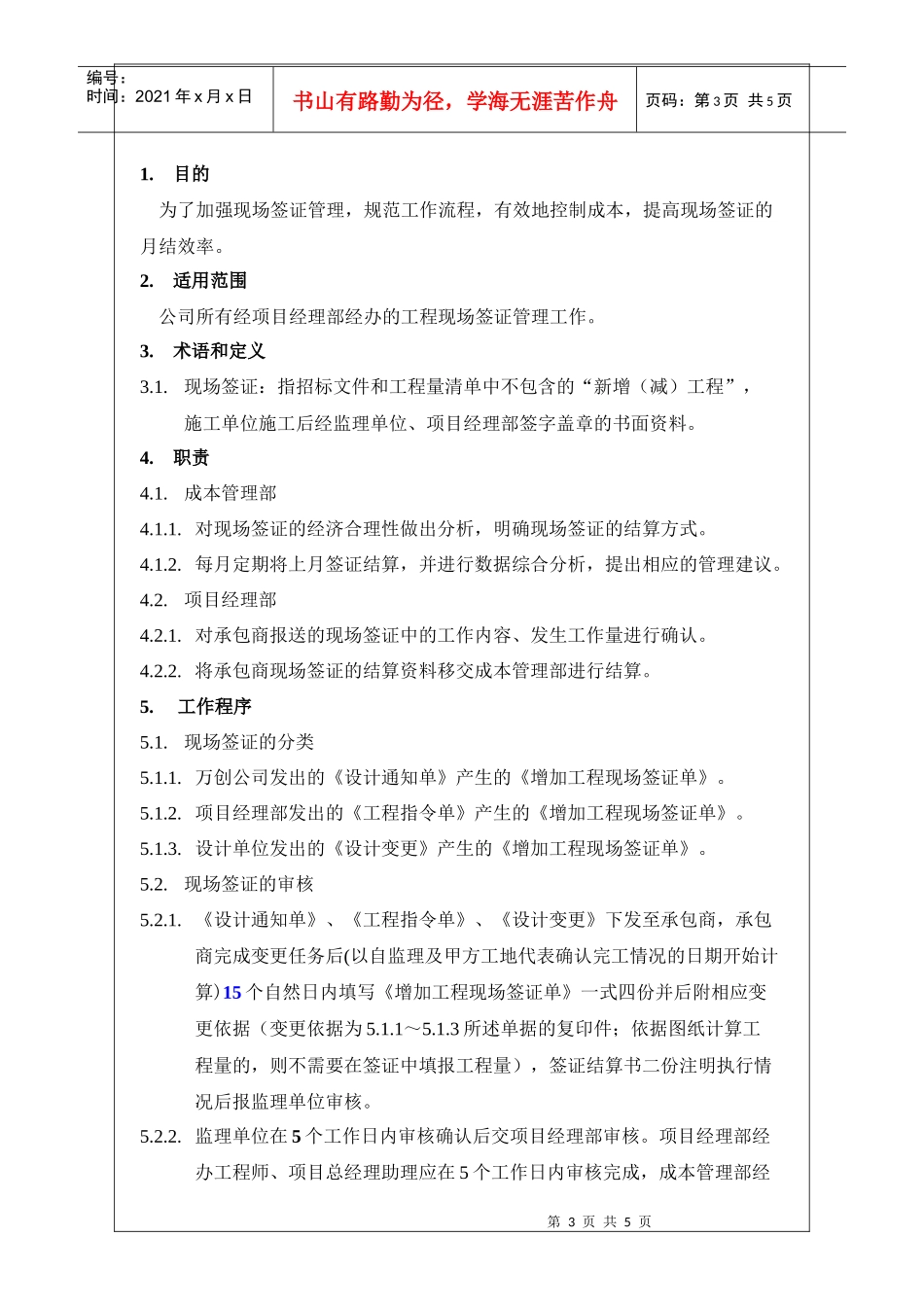

6增加签证办理注意事项蒋朝晖唐激扬刘荣先第3页共5页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共5页1
目的为了加强现场签证管理,规范工作流程,有效地控制成本,提高现场签证的月结效率
适用范围公司所有经项目经理部经办的工程现场签证管理工作
术语和定义3
现场签证:指招标文件和工程量清单中不包含的“新增(减)工程”,施工单位施工后经监理单位、项目经理部签字盖章的书面资料
成本管理部4
对现场签证的经济合理性做出分析,明确现场签证的结算方式
每月定期将上月签证结算,并进行数据综合分析,提出相应的管理建议
项目经理部4
对承包商报送的现场签证中的工作内容、发生工作量进行确认
将承包商现场签证的结算资料移交成本管理部进行结算
现场签证的分
