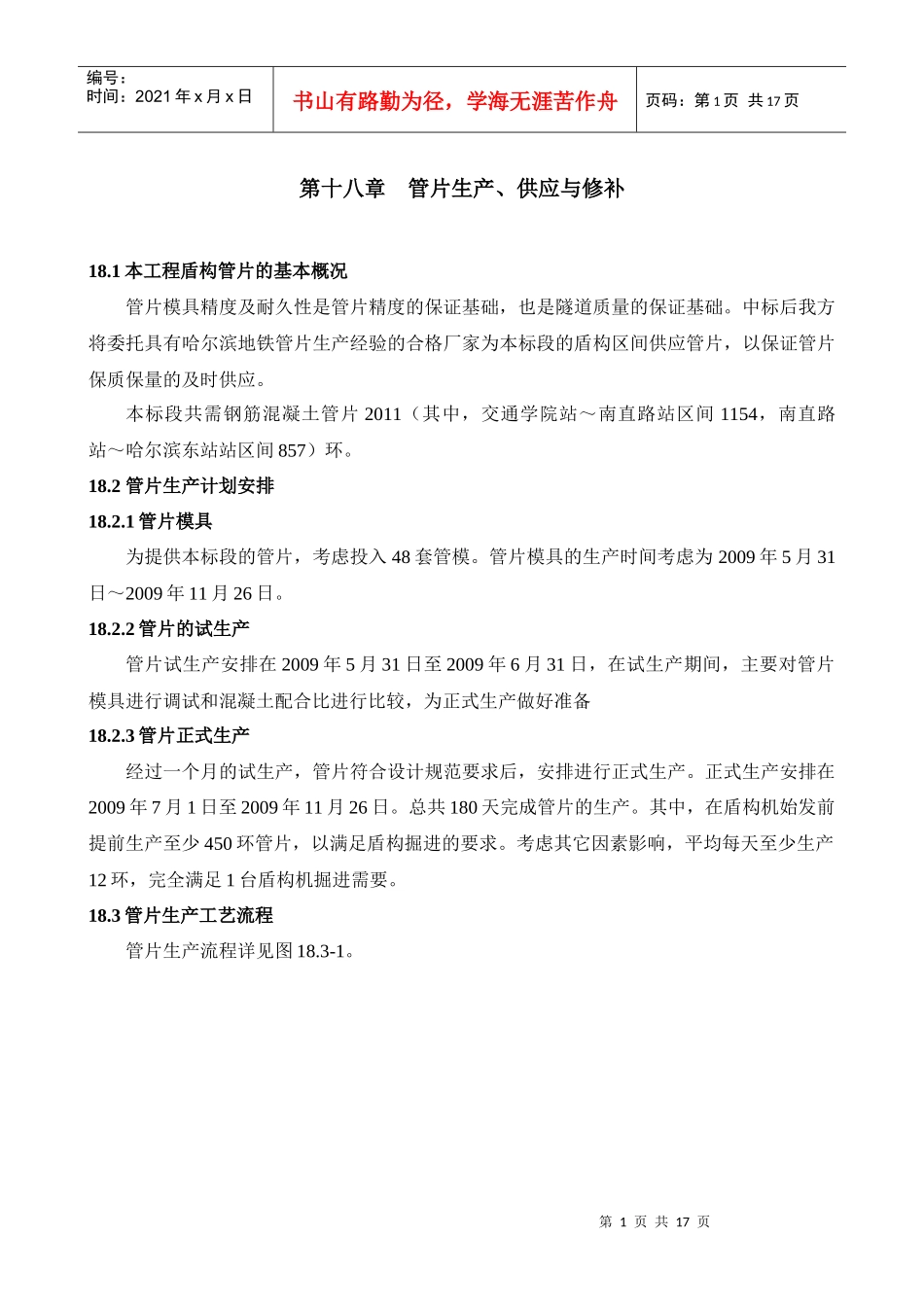

1本工程盾构管片的基本概况管片模具精度及耐久性是管片精度的保证基础,也是隧道质量的保证基础
中标后我方将委托具有哈尔滨地铁管片生产经验的合格厂家为本标段的盾构区间供应管片,以保证管片保质保量的及时供应
本标段共需钢筋混凝土管片2011(其中,交通学院站~南直路站区间1154,南直路站~哈尔滨东站站区间857)环
2管片生产计划安排18
1管片模具为提供本标段的管片,考虑投入48套管模
管片模具的生产时间考虑为2009年5月31日~2009年11月26日
2管片的试生产管片试生产安排在2009年5月31日至2009年6月31日,在试生产期间,主要对管片模具进行调试和混凝土配合比进行比较,为正式生产做好准备18
3管片正式生产经过一个月的试生产,管片符合设计规范要求后,安排进行正式生产
正式生产安排在2009年7月1日至2009年11月26日
总共180天完成管片的生产
其中,在盾构机始发前提前生产至少450环管片,以满足盾构掘进的要求
考虑其它因素影响,平均每天至少生产12环,完全满足1台盾构机掘进需要

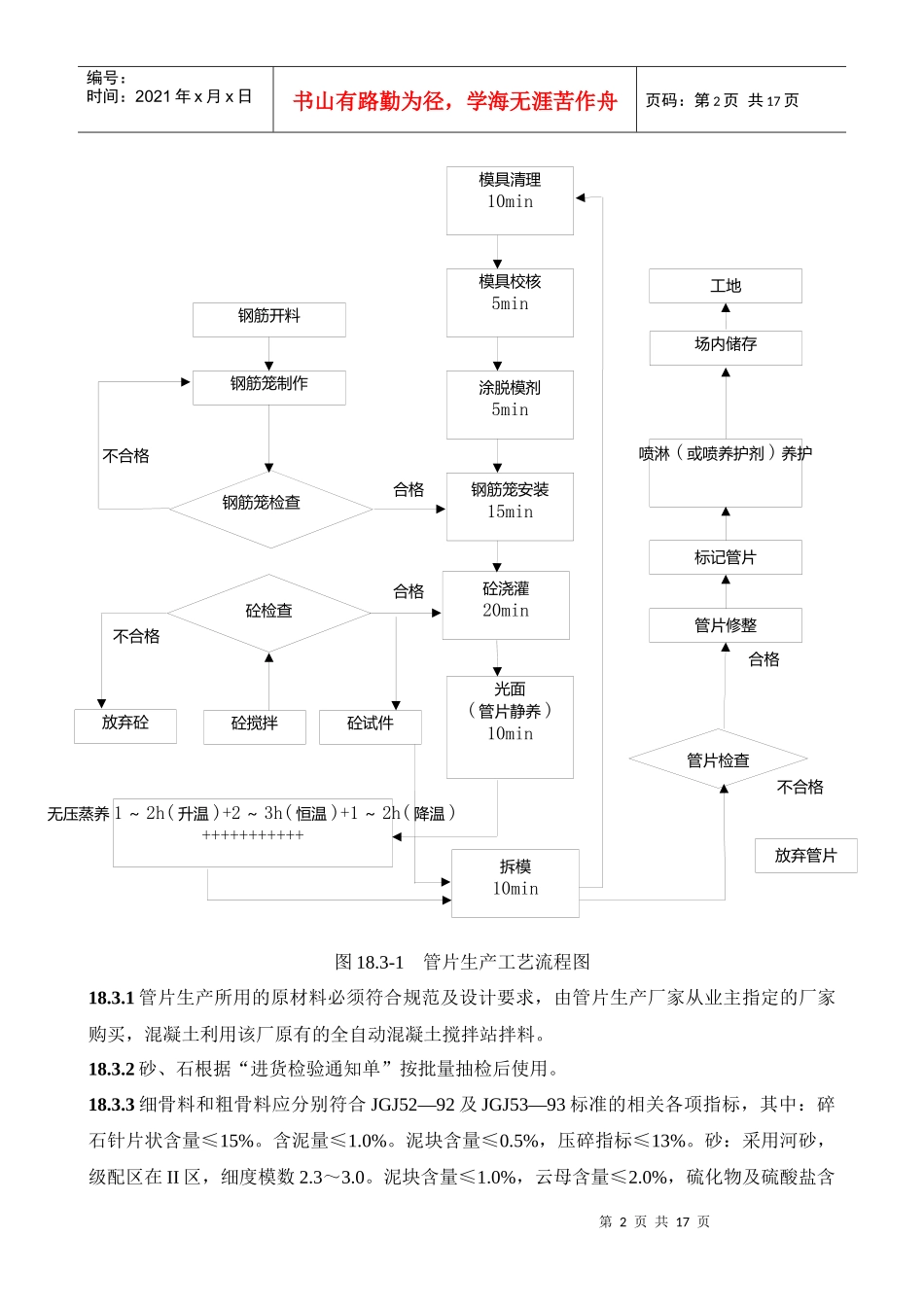

3管片生产工艺流程管片生产流程详见图18
