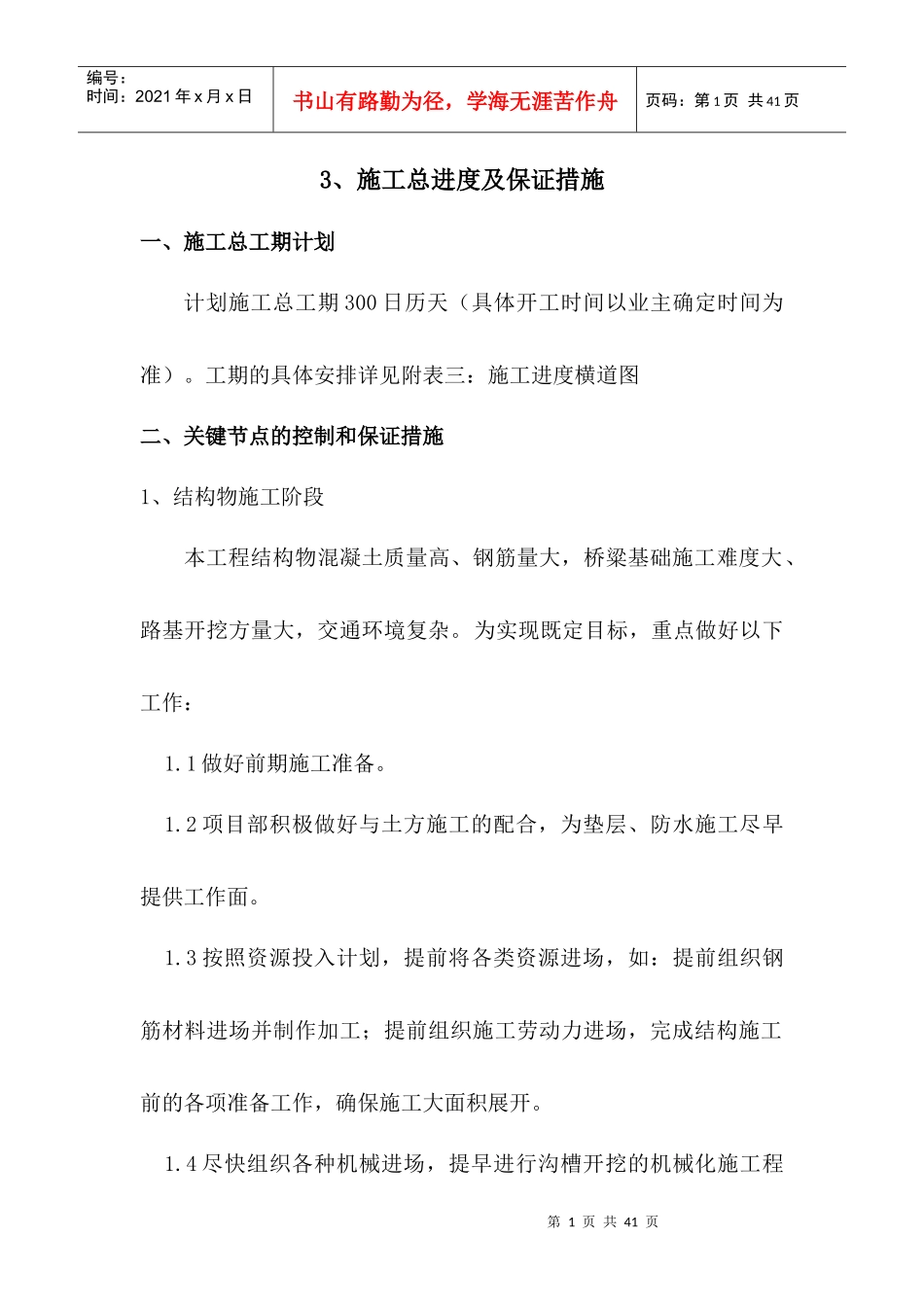

第1页共41页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共41页3、施工总进度及保证措施一、施工总工期计划计划施工总工期300日历天(具体开工时间以业主确定时间为准)
工期的具体安排详见附表三:施工进度横道图二、关键节点的控制和保证措施1、结构物施工阶段本工程结构物混凝土质量高、钢筋量大,桥粱基础施工难度大、路基开挖方量大,交通环境复杂
为实现既定目标,重点做好以下工作:1
1做好前期施工准备
2项目部积极做好与土方施工的配合,为垫层、防水施工尽早提供工作面
3按照资源投入计划,提前将各类资源进场,如:提前组织钢筋材料进场并制作加工;提前组织施工劳动力进场,完成结构施工前的各项准备工作,确保施工大面积展开

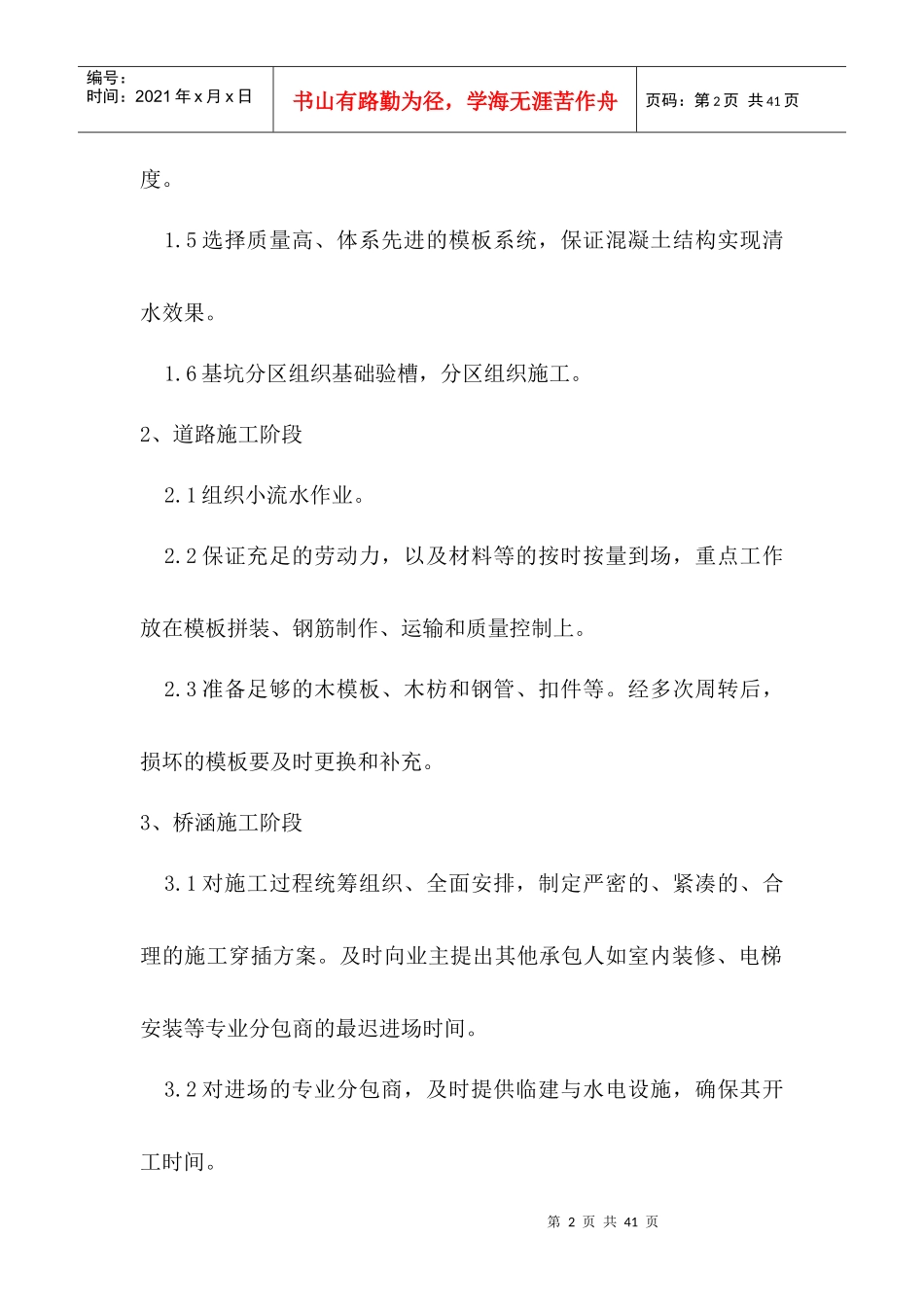

4尽快组织各种机械进场,提早进行沟槽开挖的机械化施工程第2页共41页第1页共41页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共41页度
5选择质量高、体系先进的模板系统,保证混凝土结构实现清水效果
6基坑分区组织基础验槽,分区组织施工
2、道路施工阶段2
1组织小流水作业
2保证充足的劳动力,以及材料等的按时按量到场,重点工作放在模板拼装、钢筋制作、运输和质量控制上
3准备足够的木模板、木枋和钢管、扣件等
经多次周转后,损坏的模板要及时更换和补充
3、桥涵施工阶段3
1对施工过程统筹组织、全面安排,制定严密的、紧凑的、合理的施工穿插方案
及时向业主提出其他承包人如室内装修、电梯安装等专业分包商的最迟进场时间
2对进场的专业分包商,及时提供临建与水电设施,确保其开工时间

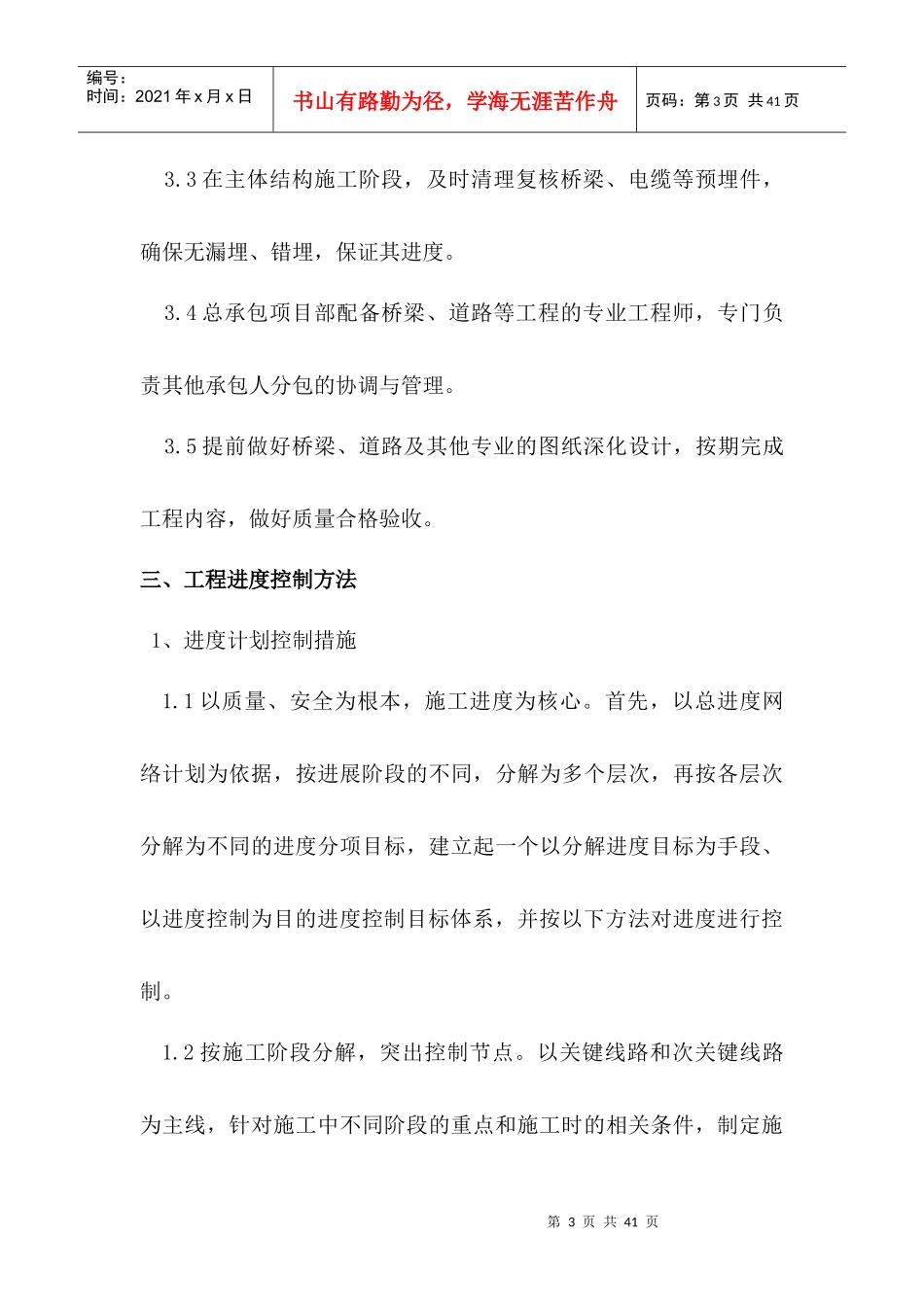

第3页共41页第2页共41页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共41页3
3在主体结构施工阶段,及时清理复核桥梁、电缆等预埋件,确保无漏埋、错埋,保证其进度
4总承包项目部配
