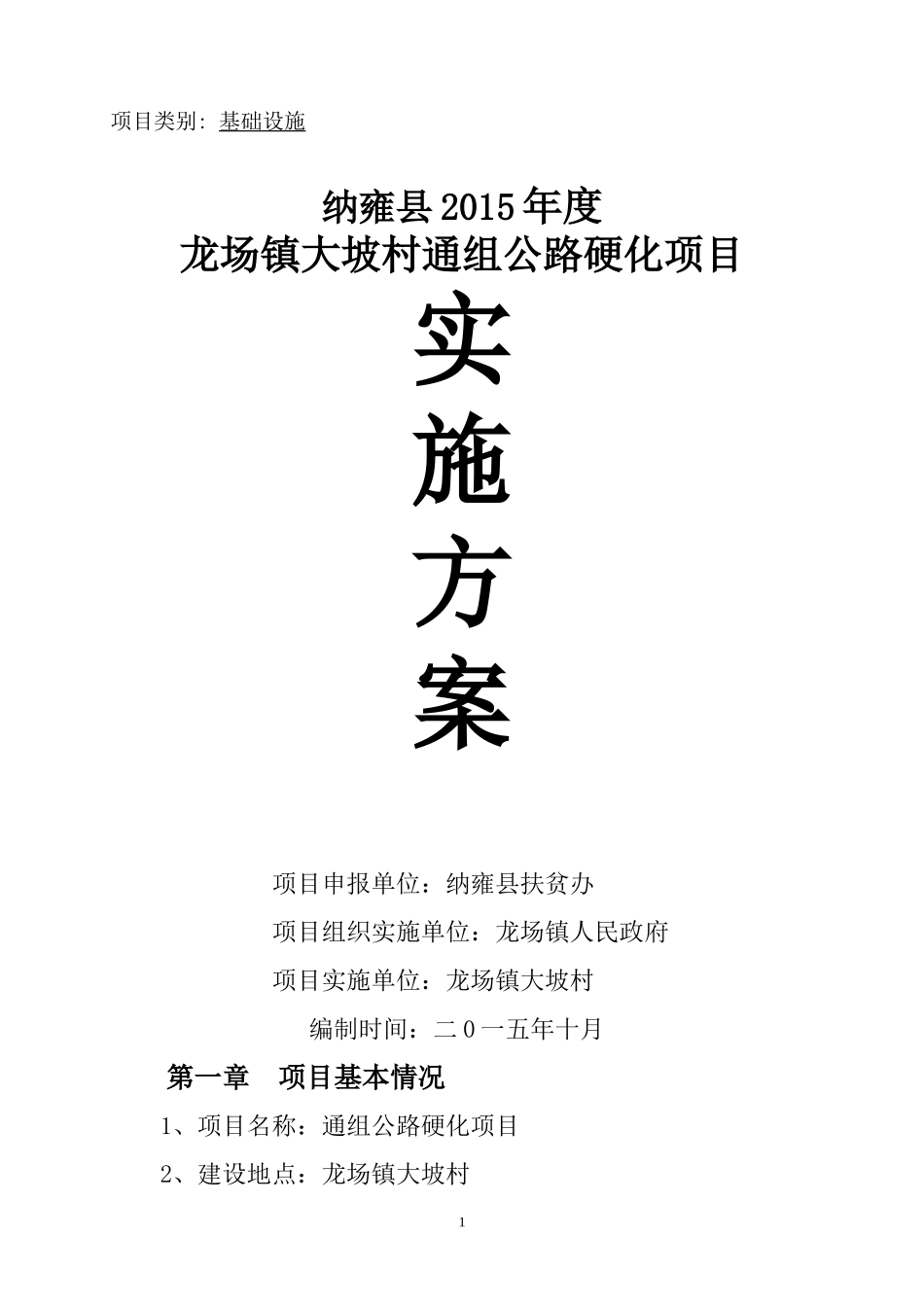

项目类别:基础设施纳雍县2015年度龙场镇大坡村通组公路硬化项目实施方案项目申报单位:纳雍县扶贫办项目组织实施单位:龙场镇人民政府项目实施单位:龙场镇大坡村编制时间:二0一五年十月第一章项目基本情况1、项目名称:通组公路硬化项目2、建设地点:龙场镇大坡村13、建设性质:新建4、项目主管单位:纳雍县扶贫办项目主管单位负责人:朱江联系方式:085735255435、项目组织实施单位:龙场镇人民政府项目组织实施单位负责人:朱启勇联系方式:138857287226、项目实施单位:龙场镇大坡村7、项目实施单位法人:高邦伦联系方式:150857166598、项目技术依托单位:交通管理站项目技术依托单位负责人:联系方式:9、项目投资规模、资金来源及扶持农户规模硬化3.5米宽通组公路3.2公里(吕家寨到箐沟组),项目总投资112万元,财政扶贫资金112万元,资金来源于财政扶贫资金,扶持受益农户150户。10、项目建设期限:8个月11、项目编制依据(1)、《中共中央办公厅、国务院办公厅印发〈关于创新机制扎实推进农村扶贫开发工作的意见〉的通知》(中办发〔2013〕25号)。(2)、《中共贵州省委办公厅、贵州省人民政府办公厅关于以改革创新精神扎实推进扶贫开发工作的实施意见》(黔党办发〔2014〕23号)。(3)《关于对居仁街道路尾坝社区现代高效农业发展等项目进行改项的通知》(纳扶领通【2015】7号)。2(4)、纳雍县“十三五”发展规划。第二章项目建设目标、内容、规模及投资概算一、财政扶贫资金建设目标、内容、规模及投资概算硬化3.5米宽通组公路3.2公里(吕家寨到箐沟组),35万元/公里,项目所需投资112万元。大坡村通组公路硬化概算表材料长宽厚系数数量(方)单价金额块石32003.50.21.3258480206720碎石32003.50.21.3182090163800细砂32003.50.21.310929098280水泥32003.50.21.3800450360000工价32003.51120026291200合计1120000第三章项目建设方案一、项目建设布局及目标实施在龙场镇大坡村,争取2016年5月底前完成任务,通过精细化管理,预计2016年完工。二、项目建设技术方案及标准项目建设技术方案严格按照行业技术标准和地方实际进行预算,做到例行节约,不虚不夸。三、项目建设进度及安排1、2015年9月至10月初成立组织,完成全村走访,召开好驻村干部、村组干部、群众代表座谈会,摸清实际困难、分析区域致贫3原因、理清发展思路、调动一切积极因素,项目选此和初测、编制实施方案。2、2015年10月10日至10月底完成资料上报、审批,项目祥测、责任到人、发动群众。3、2015年11月上旬预拔资金启动建设。4、2015年11月中旬至2016年4月初完成项目主体工程。5、2016年6月底申请验收,10月底全面结束。第四章项目组织管理及运作模式一、项目组织保障成立龙场镇大坡村精准到组产业开发项目建设领导小组。具体组成如下:组长:熊绍伦(党委书记)副组长:李锦(联系村领导)朱林(党委委员)陈勇(党委委员)张旭(党委委员)成员:李云龙(党政办)杨雪峰(财政分局)郭蔓(农业服务中心)张永(农服中心)颜小斌(村建站)高邦伦(大坡村支书)吴鸿(扶贫工作站)领导小组下设项目协调组、矛盾纠纷调解组、技术保障组、资金调配组、质量监督组共5个工作组。由相关领导任组长,站股负4责人为成员的工作组。二、项目运作模式政府牵头、村级协调、能人引领、群众配合、共同发展。三、项目利益联结机制道路基础设施部分由财政投入、群众共享。四、项目后续管护措施项目实施结束验收后,移交给村委会和村务监督委员会,按照一事一议的方式研究具体的管控措施,确保项目发挥最大效益。第五章项目建设效益评估及风险控制一、经济效益一是增加农民经济收入。公路项目建设从吕家寨硬化通组公路到箐沟组,公路修到了,能节约大约70个劳动力外出务工,每个劳动力每月收入2500元,一年3万元/人,70人一年收入210万元。二是为农产品产、销售及加工服务提供了可能。道路交通一直是我镇农村发展的瓶颈,该项目旨在完善大小营交通设施,为农产品加工、外运提供了便利。三是节约生产生活成本,提高群众生活质量。公路的畅通,为村民的生产、生活提供了便利改变了农村生产靠人背马驼、出行需跋山涉水...
