0生产技术管理第一节线、桥、路基设备管理办法一、设备的装备标准(一)轨道:1、正线:U75V60kg/m钢轨的区间线路、Ⅲ型枕1680根/km,Ⅱ型弹条扣件、混凝土枕单开道岔
2、站线:U71Mn50kg/m钢轨的线路、新Ⅱ型枕1520根/km、Ⅰ型弹条扣件、混凝土枕单开道岔
3、环线及整备线:U71Mn50kg/m钢轨的普通线路、Ⅱ型枕1427根/kmⅠ型弹条扣件
(二)桥梁、涵洞:1、设计活载均为标准“中-活载”
2、孔兑沟特大桥是T型混凝土简支梁,桥梁为橡胶支座
3、涵洞类型盖板涵、框架涵、肋板涵(孔径为1-12m)
(三)路基:1、不连沟—何家塔区间为重型路基
2、站线、环线、整备线为次重型路基
二、设备的状态控制目标和保养质量指标(一)轨道:1、静态:超临时补修处所补修不过夜,综合维修地段不允许有超保养标准的处所

2、动态:消灭严重晃车、Ⅲ级超限处所不过夜,轨检车检查合格率100%、优良率≥95%、失格率0%
(二)桥梁、涵洞:1、综合维修作业质量评定合格率100%、优良率≥95%
12、保养质量评定合格率100%
(三)路基:1、维修作业质量评定合格率100%、优良率≥95%

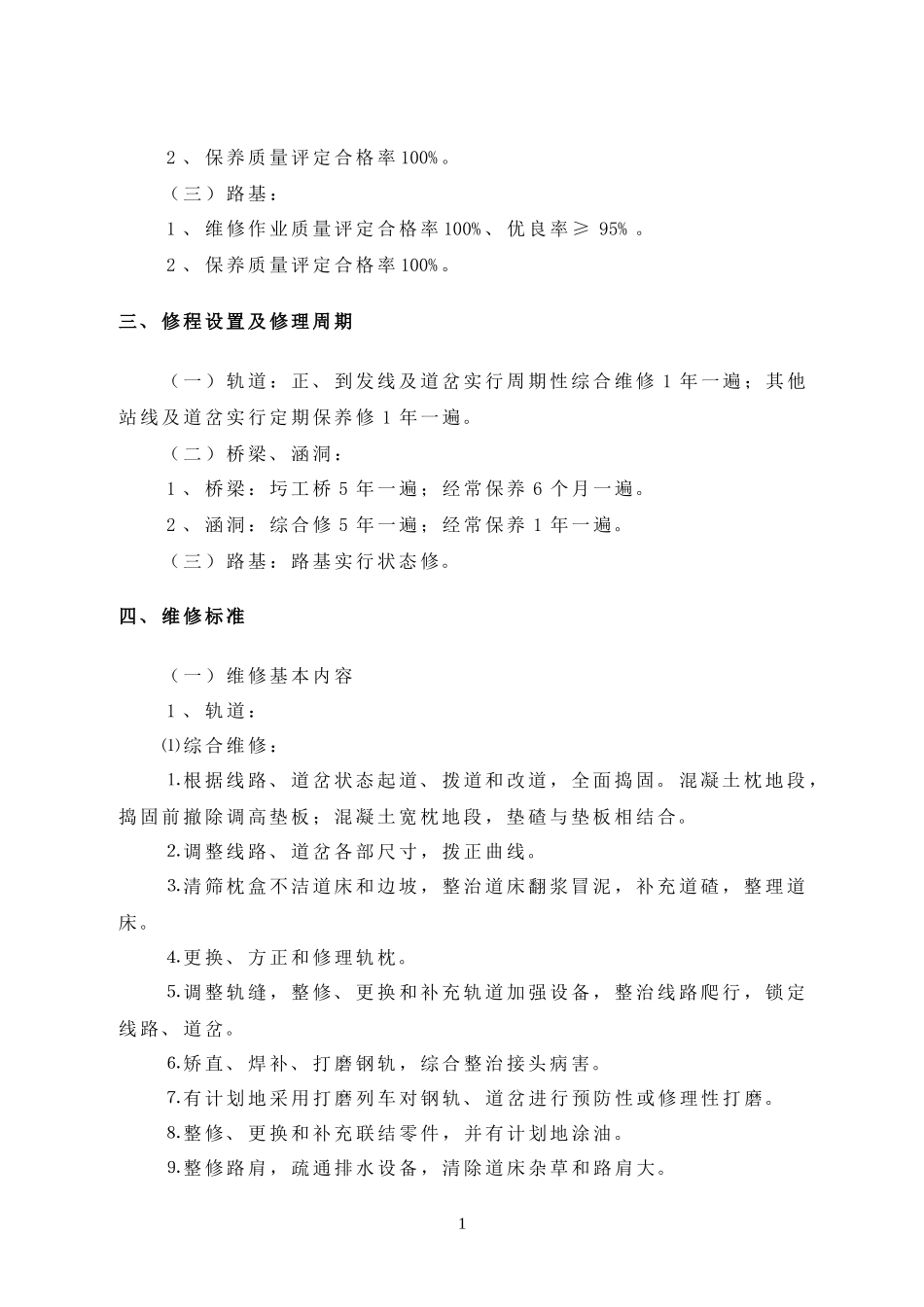

2、保养质量评定合格率100%
三、修程设置及修理周期(一)轨道:正、到发线及道岔实行周期性综合维修1年一遍;其他站线及道岔实行定期保养修1年一遍
(二)桥梁、涵洞:1、桥梁:圬工桥5年一遍;经常保养6个月一遍
2、涵洞:综合修5年一遍;经常保养1年一遍
(三)路基:路基实行状态修
四、维修标准(一)维修基本内容1、轨道:⑴综合维修:⒈根据线路、道岔状态起道、拨道和改道,全面捣固
混凝土枕地段,捣固前撤除调高垫板;混凝土宽枕地段,垫碴与垫板相结合
⒉调整线路、道岔各部尺寸,拨正曲线
⒊清筛枕盒不洁道床和边坡,整治道床翻浆冒泥,补充道碴,整理道床
⒋更换、方正和修理轨枕
⒌调整轨缝,整修、更
