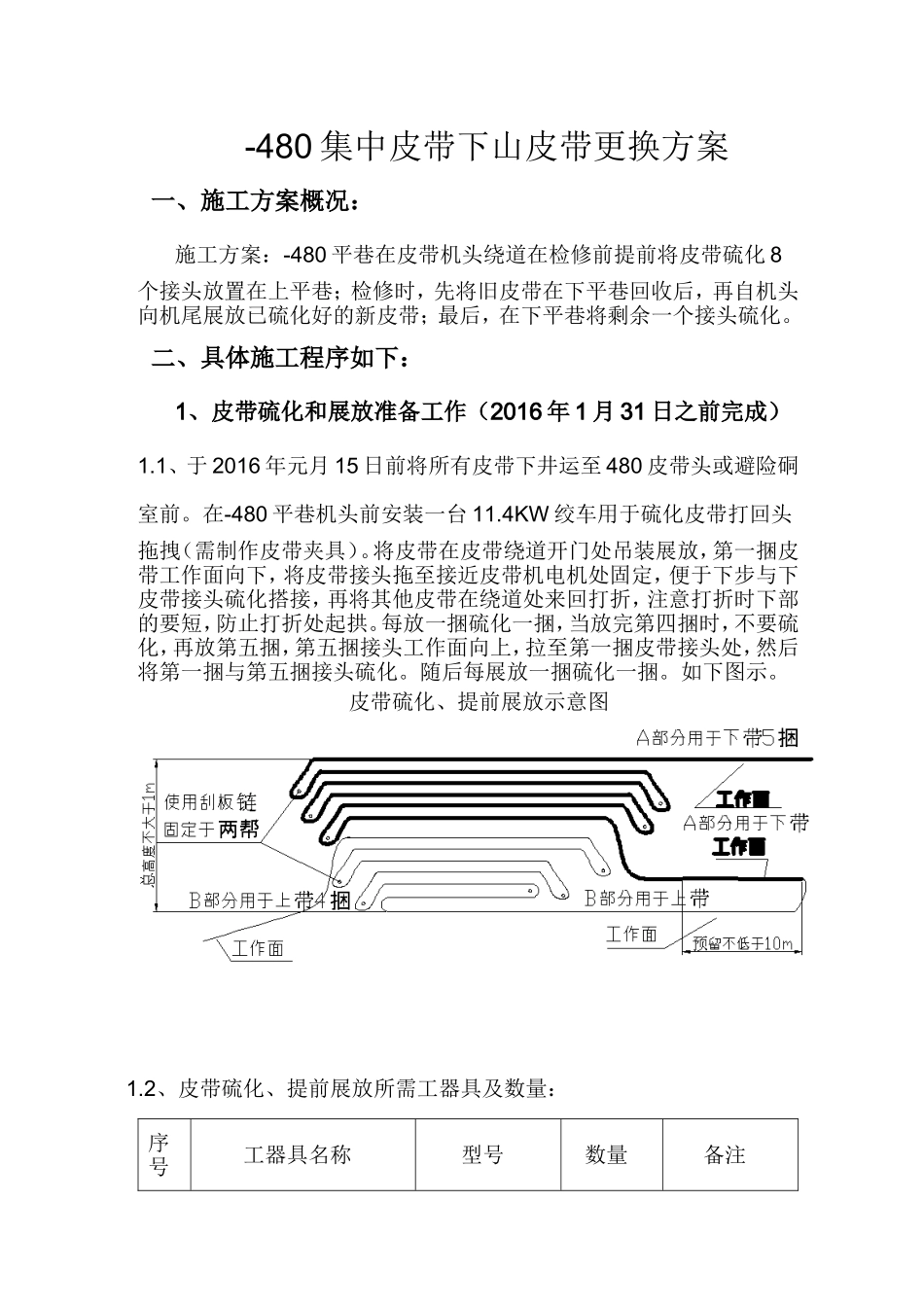

-480集中皮带下山皮带更换方案一、施工方案概况:施工方案:-480平巷在皮带机头绕道在检修前提前将皮带硫化8个接头放置在上平巷;检修时,先将旧皮带在下平巷回收后,再自机头向机尾展放已硫化好的新皮带;最后,在下平巷将剩余一个接头硫化
二、具体施工程序如下:1、皮带硫化和展放准备工作(2016年1月31日之前完成)1
1、于2016年元月15日前将所有皮带下井运至480皮带头或避险硐室前
在-480平巷机头前安装一台11
4KW绞车用于硫化皮带打回头拖拽(需制作皮带夹具)
将皮带在皮带绕道开门处吊装展放,第一捆皮带工作面向下,将皮带接头拖至接近皮带机电机处固定,便于下步与下皮带接头硫化搭接,再将其他皮带在绕道处来回打折,注意打折时下部的要短,防止打折处起拱
每放一捆硫化一捆,当放完第四捆时,不要硫化,再放第五捆,第五捆接头工作面向上,拉至第一捆皮带接头处,然后将第一捆与第五捆接头硫化
随后每展放一捆硫化一捆
皮带硫化、提前展放示意图1

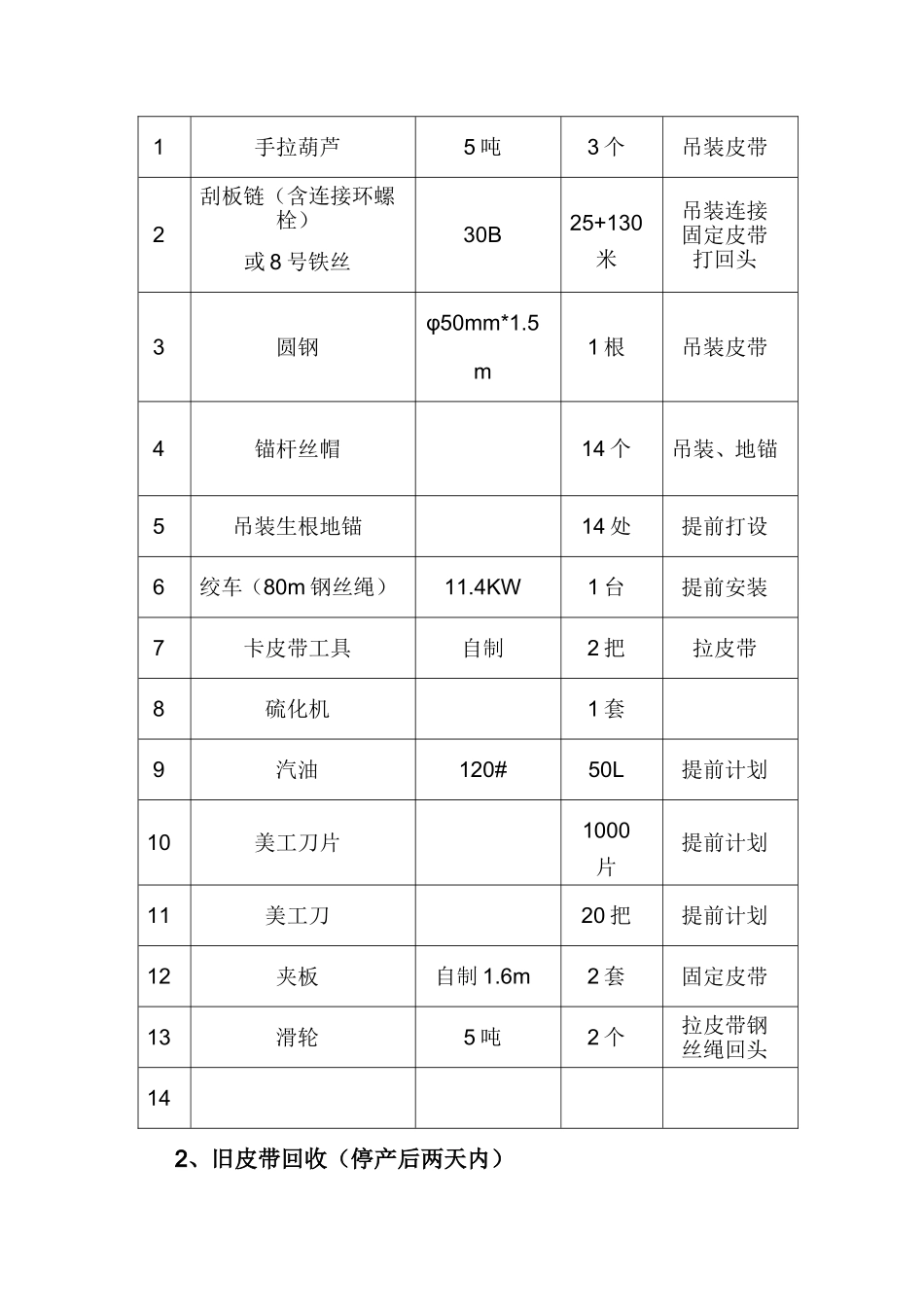

2、皮带硫化、提前展放所需工器具及数量:序号工器具名称型号数量备注1手拉葫芦5吨3个吊装皮带2刮板链(含连接环螺栓)或8号铁丝30B25+130米吊装连接固定皮带打回头3圆钢φ50mm*1
5m1根吊装皮带4锚杆丝帽14个吊装、地锚5吊装生根地锚14处提前打设6绞车(80m钢丝绳)11
4KW1台提前安装7卡皮带工具自制2把拉皮带8硫化机1套9汽油120#50L提前计划10美工刀片1000片提前计划11美工刀20把提前计划12夹板自制1
6m2套固定皮带13滑轮5吨2个拉皮带钢丝绳回头142、旧皮带回收(停产后两天内)2

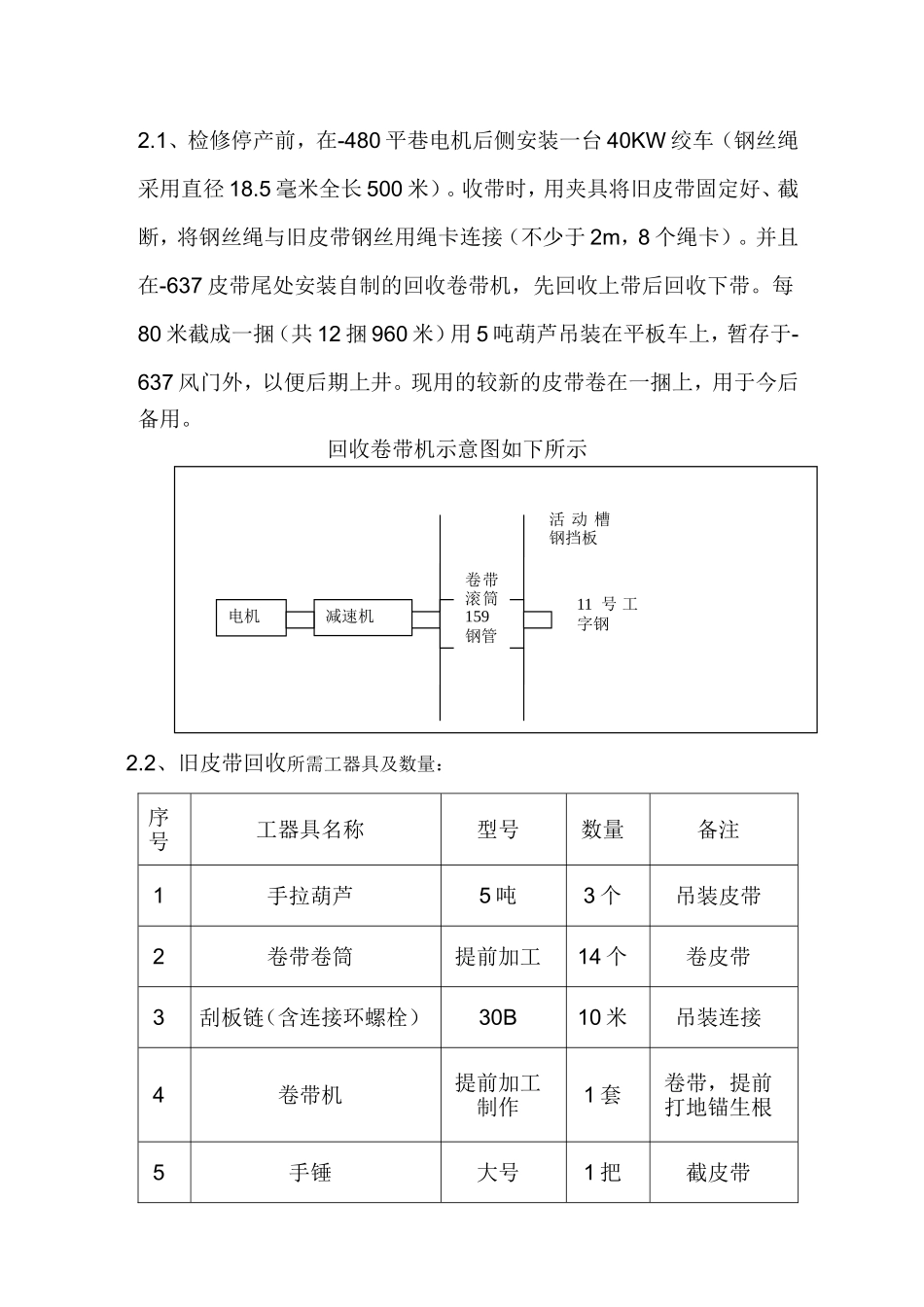

1、检修停产前,在-480平巷电机后侧安装一台40KW绞车(钢丝绳采用直径18
5毫米全长500米)
收带时,用夹具将旧皮带固定好、截断,将钢丝绳与旧皮带钢丝用绳卡连接(不少于2m,8个绳卡)
并且在-637皮带尾处
