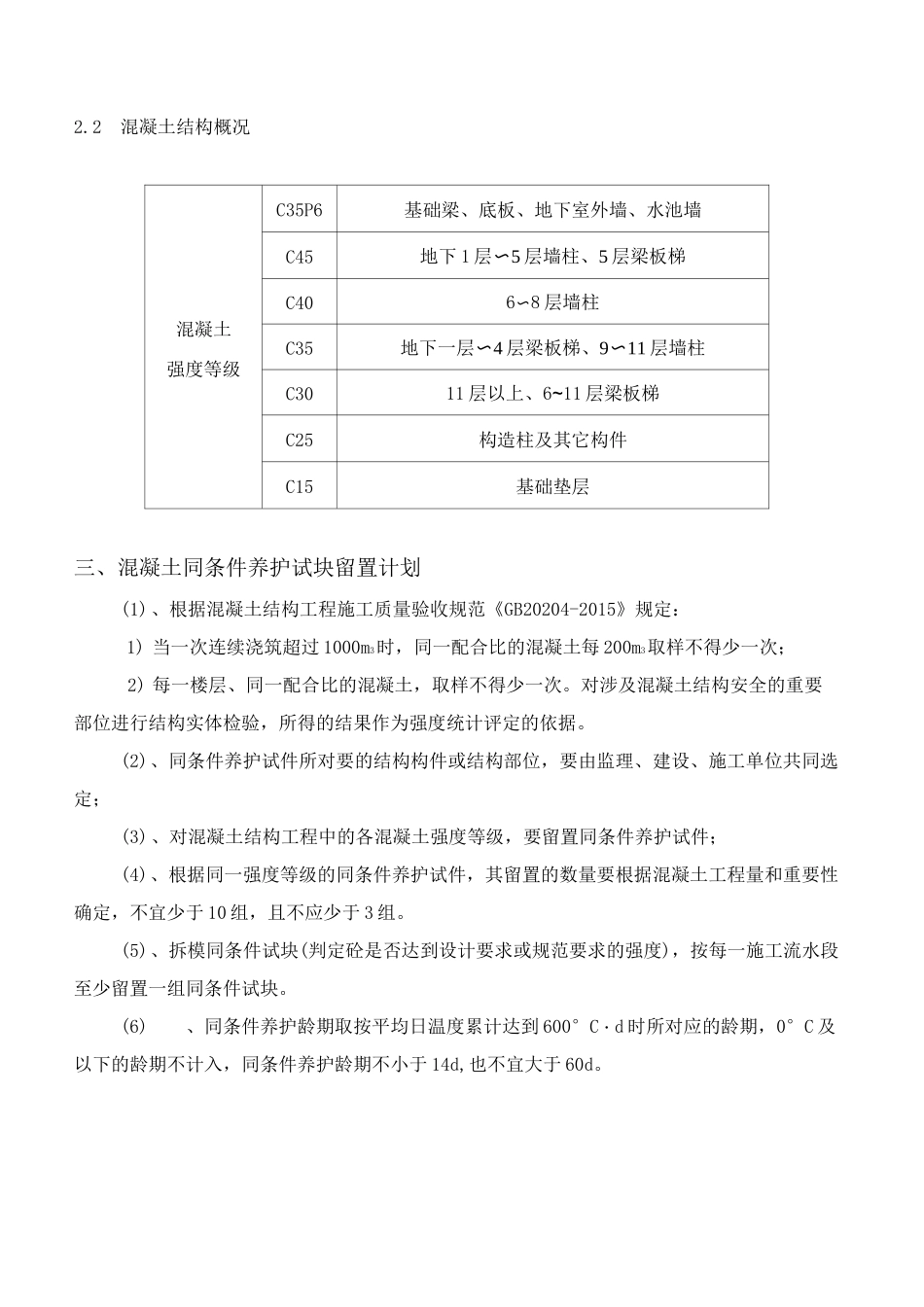

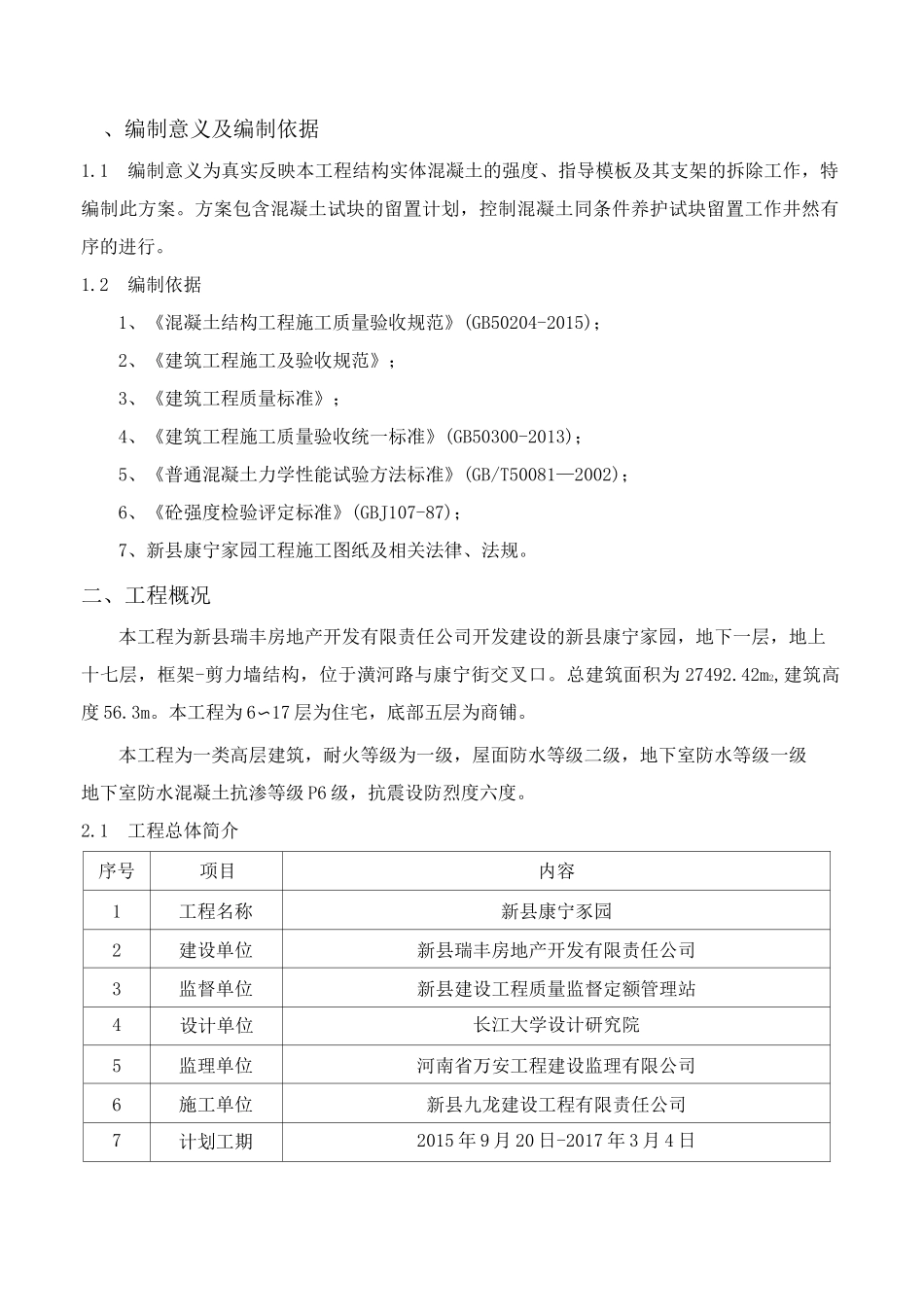

一、编制意义及编制依据11.1编制意义11.2编制依据1二、工程概况12.1工程总体简介12.2混凝土结构概况2三、混凝土同条件养护试块留置计划2四、混凝土同条件养护试块制作、养护及送检54.1材料与工具投入计划54.2试块取样要求54.3试块制作54.4试块养护64.5同条件养护试块送检6五、质量保证措施75.1组织措施75.2技术保证措施85.3第三方见证取样和见证送样8、编制意义及编制依据1.1编制意义为真实反映本工程结构实体混凝土的强度、指导模板及其支架的拆除工作,特编制此方案。方案包含混凝土试块的留置计划,控制混凝土同条件养护试块留置工作井然有序的进行。1.2编制依据1、《混凝土结构工程施工质量验收规范》(GB50204-2015);2、《建筑工程施工及验收规范》;3、《建筑工程质量标准》;4、《建筑工程施工质量验收统一标准》(GB50300-2013);5、《普通混凝土力学性能试验方法标准》(GB/T50081—2002);6、《砼强度检验评定标准》(GBJ107-87);7、新县康宁家园工程施工图纸及相关法律、法规。二、工程概况本工程为新县瑞丰房地产开发有限责任公司开发建设的新县康宁家园,地下一层,地上十七层,框架-剪力墙结构,位于潢河路与康宁街交叉口。总建筑面积为27492.42m2,建筑高度56.3m。本工程为6〜17层为住宅,底部五层为商铺。本工程为一类高层建筑,耐火等级为一级,屋面防水等级二级,地下室防水等级一级地下室防水混凝土抗渗等级P6级,抗震设防烈度六度。2.1工程总体简介序号项目内容1工程名称新县康宁豕园2建设单位新县瑞丰房地产开发有限责任公司3监督单位新县建设工程质量监督定额管理站4设计单位长江大学设计研究院5监理单位河南省万安工程建设监理有限公司6施工单位新县九龙建设工程有限责任公司7计划工期2015年9月20日-2017年3月4日2.2混凝土结构概况C35P6基础梁、底板、地下室外墙、水池墙C45地下1层〜5层墙柱、5层梁板梯混凝土强度等级C406〜8层墙柱C35地下一层〜4层梁板梯、9〜11层墙柱C3011层以上、6~11层梁板梯C25构造柱及其它构件C15基础垫层三、混凝土同条件养护试块留置计划(1)、根据混凝土结构工程施工质量验收规范《GB20204-2015》规定:1)当一次连续浇筑超过1000m3时,同一配合比的混凝土每200m3取样不得少一次;2)每一楼层、同一配合比的混凝土,取样不得少一次。对涉及混凝土结构安全的重要部位进行结构实体检验,所得的结果作为强度统计评定的依据。(2)、同条件养护试件所对要的结构构件或结构部位,要由监理、建设、施工单位共同选定;(3)、对混凝土结构工程中的各混凝土强度等级,要留置同条件养护试件;(4)、根据同一强度等级的同条件养护试件,其留置的数量要根据混凝土工程量和重要性确定,不宜少于10组,且不应少于3组。(5)、拆模同条件试块(判定砼是否达到设计要求或规范要求的强度),按每一施工流水段至少留置一组同条件试块。(6)、同条件养护龄期取按平均日温度累计达到600°C・d时所对应的龄期,0°C及以下的龄期不计入,同条件养护龄期不小于14d,也不宜大于60d。(7)、同条件养护试件的强度代表值要根据强度试验结果按现行国家标准《混凝土强度检验评定标准》GB50107-2010的规定确定后,乘折算系数取用;折算系数宜为1.10,也可以根据当地的试验统计结果作适当调整。(8)、在养护期间,施工、监理的有关责任人员认真做好日温度记录,并签名确认。同条件养护试件送达检测机构填写来样登记时,要根据试件的等效龄期如实填写,严禁等效龄期未到就把试件送到检测机构。根据本工程实际现场和混凝土方量的需要,并经监理确认后,确定本工程留置同条件养护试件的部位与组数如下:结构层号构件强度等级具体部位组数地下室地下一层柱子C459轴/3轴一组地下一层梁、板C35轴/如-9轴一组主体结构二层柱(-轴)C45妇/Q轴一组二层梁板(-轴)C359-9/Q-9轴一组三层柱(①-轴)C459/9轴一组二层梁板(①-轴)C359-9/9-9轴一组四层柱(-轴)C459/Q轴一组四层梁板(-轴)C359-9/9-9轴一组五层柱(①-轴)C45Q/9轴一组五层梁板(①-轴)C4599/99轴一组六层柱(-轴)C40@/9轴一组六层梁板(-轴)C3099/99轴一组七层柱(①-轴)C409/9轴一组七层梁板(①-轴)C309-9/9-9轴一组八...
