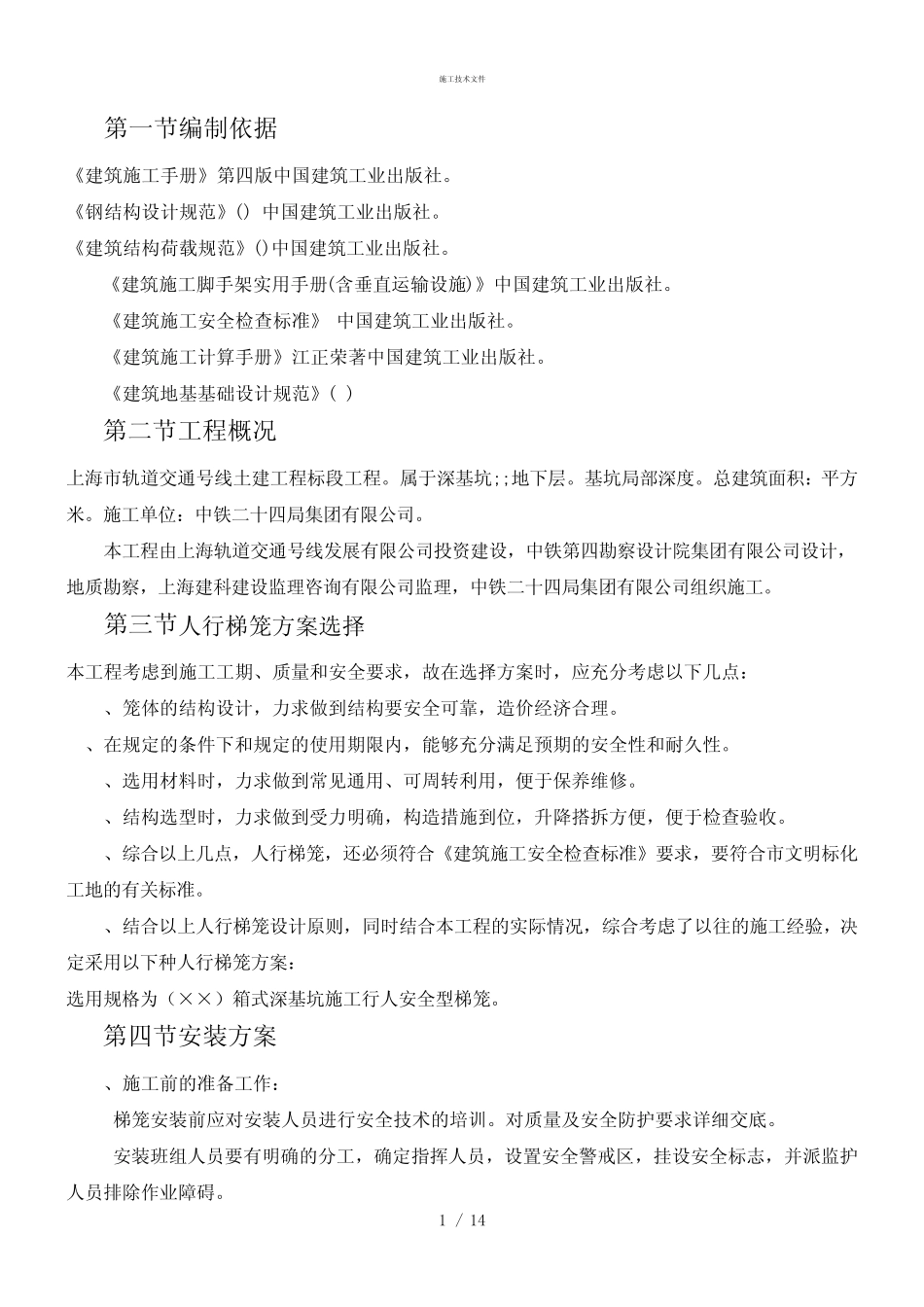

施工技术文件1/14第一节编制依据《建筑施工手册》第四版中国建筑工业出版社。《钢结构设计规范》()中国建筑工业出版社。《建筑结构荷载规范》()中国建筑工业出版社。《建筑施工脚手架实用手册(含垂直运输设施)》中国建筑工业出版社。《建筑施工安全检查标准》中国建筑工业出版社。《建筑施工计算手册》江正荣著中国建筑工业出版社。《建筑地基基础设计规范》()第二节工程概况上海市轨道交通号线土建工程标段工程。属于深基坑;;地下层。基坑局部深度。总建筑面积:平方米。施工单位:中铁二十四局集团有限公司。本工程由上海轨道交通号线发展有限公司投资建设,中铁第四勘察设计院集团有限公司设计,地质勘察,上海建科建设监理咨询有限公司监理,中铁二十四局集团有限公司组织施工。第三节人行梯笼方案选择本工程考虑到施工工期、质量和安全要求,故在选择方案时,应充分考虑以下几点:、笼体的结构设计,力求做到结构要安全可靠,造价经济合理。、在规定的条件下和规定的使用期限内,能够充分满足预期的安全性和耐久性。、选用材料时,力求做到常见通用、可周转利用,便于保养维修。、结构选型时,力求做到受力明确,构造措施到位,升降搭拆方便,便于检查验收。、综合以上几点,人行梯笼,还必须符合《建筑施工安全检查标准》要求,要符合市文明标化工地的有关标准。、结合以上人行梯笼设计原则,同时结合本工程的实际情况,综合考虑了以往的施工经验,决定采用以下种人行梯笼方案:选用规格为(××)箱式深基坑施工行人安全型梯笼。第四节安装方案、施工前的准备工作:梯笼安装前应对安装人员进行安全技术的培训。对质量及安全防护要求详细交底。安装班组人员要有明确的分工,确定指挥人员,设置安全警戒区,挂设安全标志,并派监护人员排除作业障碍。施工技术文件2/14根据设计建筑基坑深度核对安装高度。安装作业前检查的内容包括:箱式笼体的成套性和完好性。提升机构是否完整良好。基础位置和做法是否符合要求。附墙架连接埋件的位置是否正确和埋设牢靠。必备的各种安全装置是否具备和性能是否可靠。、梯笼安装:基础在施工现场选择合理的安装位置,对梯笼的安装基础进行处理,开挖基础并夯实找平。在经夯实的基础的基础上铺设一层厚木方,铺设面积为×。基础四周不得有积水现象,必要时在基础四周开挖排水沟。、安装程序安装人行出口标准节。.将出口标准节吊装在木方垫层上(出口向外),校准好水平,保证出口标准节安装好后的垂直度在千分之一之内。安装第一道水平拉结杆,采用*化学锚栓固定在地下连续墙上。以脚手管或角钢等金属材料,夯入地内深,并用导线与架体紧密连接。、安装标准节对标准节固定螺孔进行清理,确保螺孔与螺栓直径相配。采用以上吊机进行吊装,吊装时注意标准节内踏步走向要与出口节踏步走向一致,标准节吊装就位后安装螺栓并使螺栓呈现放松状态,以利校正与安装,校正后紧固所有螺栓。依次循环,直至完成。标准节超过三节是需增加一道水平拉结杆,采用*化学锚栓固定在地下连续墙上。、安装入口节入口节吊装时注意安全门开启方向。入口节吊装就位后安装螺栓并使螺栓呈现放松状态,以利校正与安装,校正后紧固所有螺栓。安装水平拉结杆,采用*化学锚栓固定在地下连续墙上。、安装入口通道入口通道与入口节门槛尽量保持水平。施工技术文件3/14入口通道采用厚木方铺设,上面每加设一道防滑条。入口通道安装完成后两边采用Φ钢管搭设高防护栏杆。梯笼使用过程中需随挖土深度进行加节,加节过程同安装程序。第五节、安全与维护梯笼内需安装安全电源照明行灯。定期对梯笼连接螺栓进行维护,如发现松动及时进行紧固。定期对梯笼对垂直度进行测量,如发现倾斜及时进行校正。第六节梯笼拆除安全技术措施、拆除前,全面检查拟拆梯笼,根据检查结果,拟订出作业计划,报请批准,进行技术交底后才准工作。作业计划一般包括:拆除的步骤和方法、安全措施、材料堆放地点、劳动组织安排等。、拆除时应划分作业区,周围设绳绑围栏或竖立警戒标志,地面应设专人指挥,禁止非作业人员进入。、拆除的高处作业人员应戴安全帽、系安全带、扎裹腿、穿软底防滑鞋。、拆架程序...
