组合冷库库体安装工艺我公司生产的大型组合冷库库板采用先进的隔热材料内芯,保温性能好,面板是多次处理的彩钢板,光滑、清洁,符合食品行业的卫生要求
但安装质量的优劣将直接影响到冷库的保温效果和使用性能,您在安装大型组合库之前仔细阅读这份安装指导说明书
一、施工方案施工应采用流水施工方案
先防潮隔汽及地面保温、保温板部分,后包边包角装饰部分
遵照先主体后围护,先结构后装饰,依次投入施工
二、安装前准备工作安装前检查钢结构、土建是否达到设计要求的直线度、平面度等,预制库板槽的宽度、直线度是否达到要求,库板基础轴线与轴线是否垂直,否则应通知土建方整修,合格后方可施工
(一)开工前的准备工作(聚氨酯板)1、准备安装工具:(1)锁盒扳手(随机工具)(2)密封膏注射枪(随机工具)2、检查待装库板有无损伤,清除钩盒和锁盒中的异物,并用锁盒扳手转动锁钩看是否灵活,如有阻滞应进行修复
3、用凹凸模具块检测库板结合面处的凹凸槽,凹凸槽不平整的泡沫必须修平,要求模块与库板间隙§W2mm,达不到要求的现场整修
同时清除内外面板四周边缘10~20mm的塑料薄膜

(二)、现场搬运(聚氨酯板同聚苯板)搬运中若采用吊车等设备,应用两根绳索捆在库板的两头,搬运中使整垛库板平移
而且应注意采取措施避免绳子张紧时的力硌伤库板
若应叉车搬运,应在叉车臂上套上橡胶套等柔软垫板,避免擦伤库板
若不具备条件需人工搬运,注意轻拿轻放,避免擦伤或碰伤板面
聚氨酯板现场堆放应在下面垫平整方木条或保温泡沫,放置平整防止由于地面不平造成的库板损伤,并远离火源
(三)、库板的安装1、首先根据设计图纸确定固定侧板C型钢的标高,及平面位置,然后利用两端柱子放线标记C型钢位置,据此准确将C型钢与钢柱或砼柱连接并固定牢固
2、侧板的安装先把侧板平放在地面上,根据C型钢位置找好固定库板的蘑菇头尼龙螺栓孔的位置,钻孔

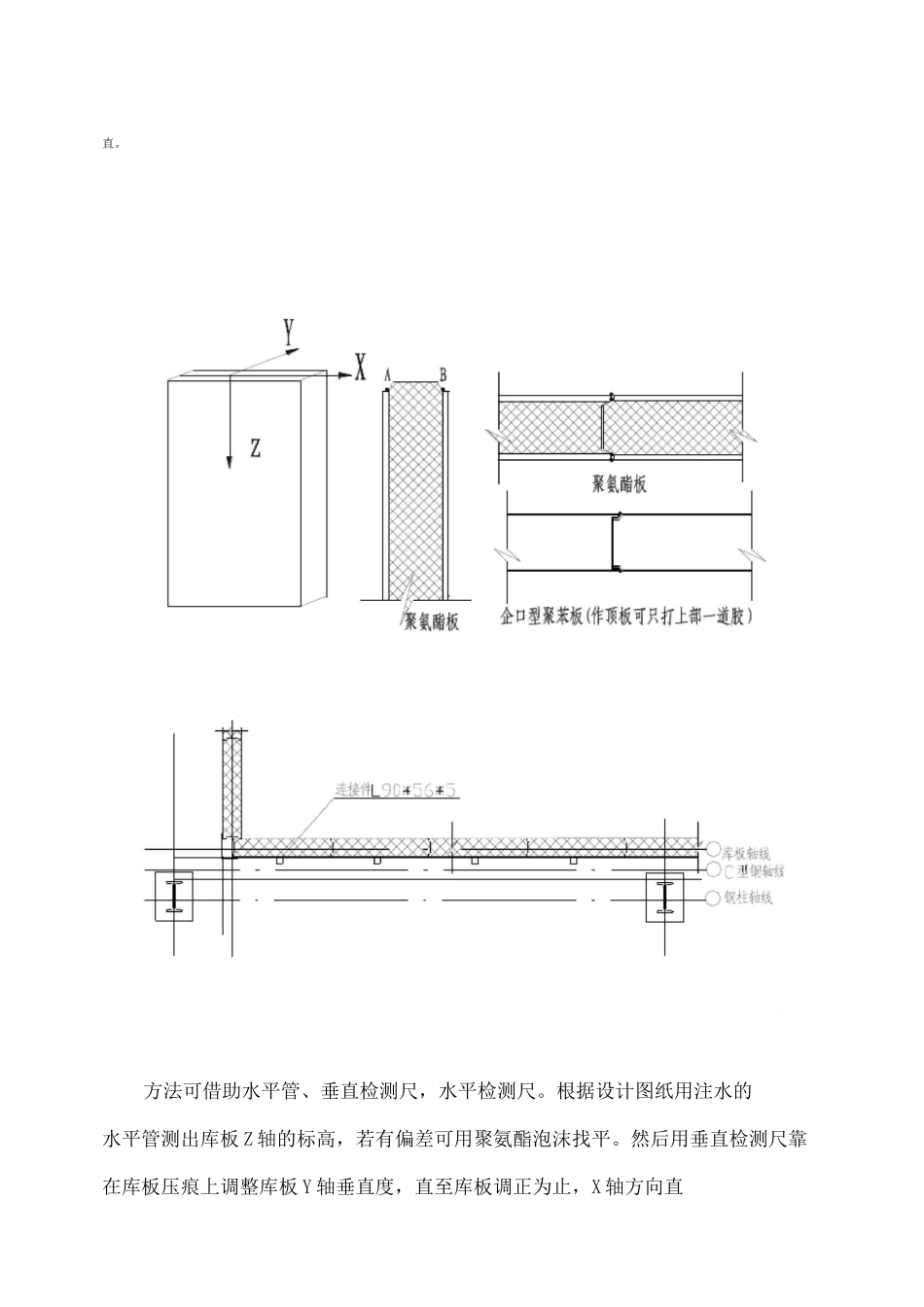

然后侧立库板让凸边在上,将密
