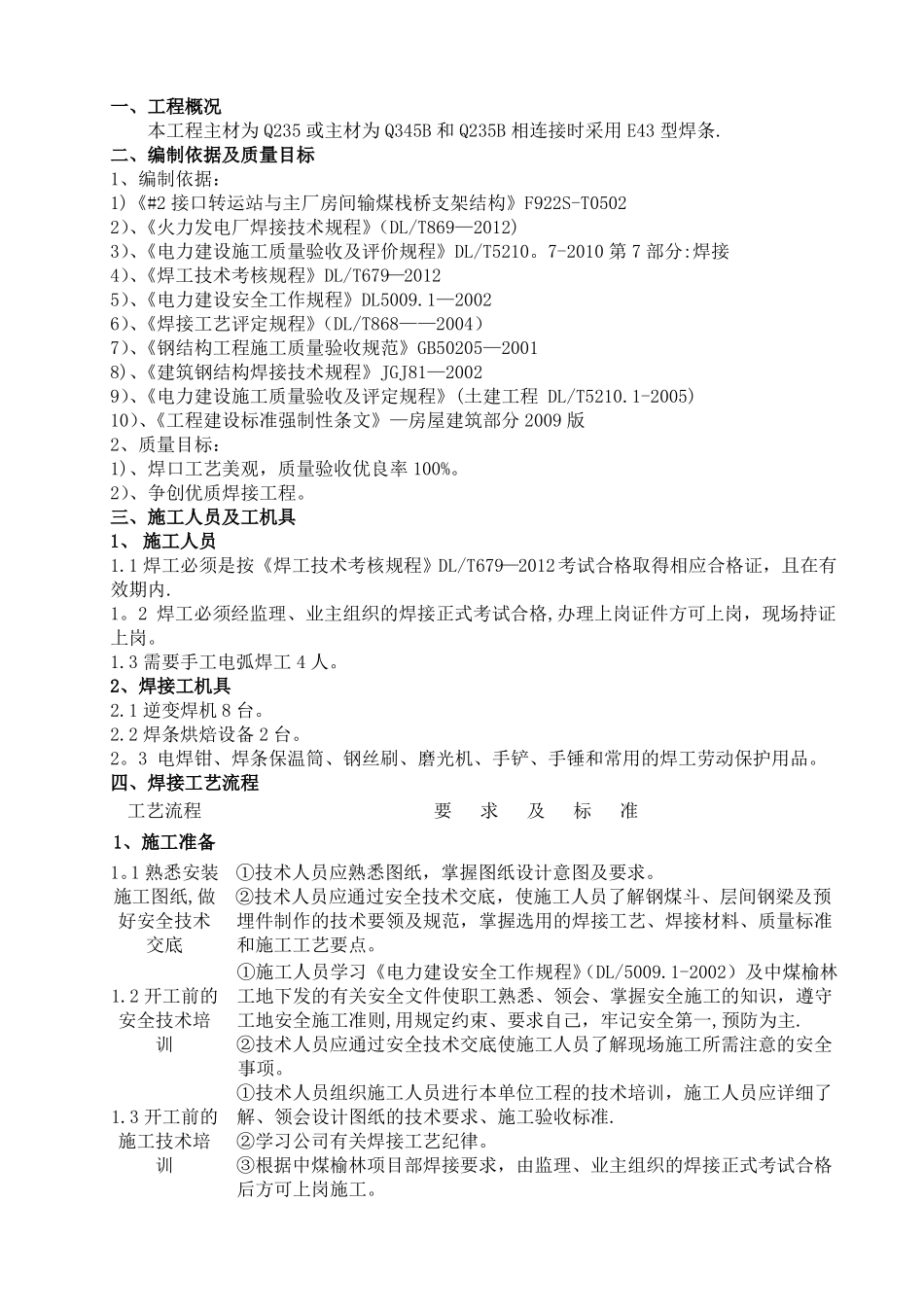

一、工程概况本工程主材为Q235或主材为Q345B和Q235B相连接时采用E43型焊条.二、编制依据及质量目标1、编制依据:1)《#2接口转运站与主厂房间输煤栈桥支架结构》F922S-T05022)、《火力发电厂焊接技术规程》(DL/T869—2012)3)、《电力建设施工质量验收及评价规程》DL/T5210。7-2010第7部分:焊接4)、《焊工技术考核规程》DL/T679—20125)、《电力建设安全工作规程》DL5009.1—20026)、《焊接工艺评定规程》(DL/T868——2004)7)、《钢结构工程施工质量验收规范》GB50205—20018)、《建筑钢结构焊接技术规程》JGJ81—20029)、《电力建设施工质量验收及评定规程》(土建工程DL/T5210.1-2005)10)、《工程建设标准强制性条文》—房屋建筑部分2009版2、质量目标:1)、焊口工艺美观,质量验收优良率100%。2)、争创优质焊接工程。三、施工人员及工机具1、施工人员1.1焊工必须是按《焊工技术考核规程》DL/T679—2012考试合格取得相应合格证,且在有效期内.1。2焊工必须经监理、业主组织的焊接正式考试合格,办理上岗证件方可上岗,现场持证上岗。1.3需要手工电弧焊工4人。2、焊接工机具2.1逆变焊机8台。2.2焊条烘焙设备2台。2。3电焊钳、焊条保温筒、钢丝刷、磨光机、手铲、手锤和常用的焊工劳动保护用品。四、焊接工艺流程工艺流程要求及标准1、施工准备1。1熟悉安装施工图纸,做好安全技术交底①技术人员应熟悉图纸,掌握图纸设计意图及要求。②技术人员应通过安全技术交底,使施工人员了解钢煤斗、层间钢梁及预埋件制作的技术要领及规范,掌握选用的焊接工艺、焊接材料、质量标准和施工工艺要点。①施工人员学习《电力建设安全工作规程》(DL/5009.1-2002)及中煤榆林1.2开工前的工地下发的有关安全文件使职工熟悉、领会、掌握安全施工的知识,遵守安全技术培工地安全施工准则,用规定约束、要求自己,牢记安全第一,预防为主.训②技术人员应通过安全技术交底使施工人员了解现场施工所需注意的安全事项。①技术人员组织施工人员进行本单位工程的技术培训,施工人员应详细了1.3开工前的解、领会设计图纸的技术要求、施工验收标准.施工技术培②学习公司有关焊接工艺纪律。训③根据中煤榆林项目部焊接要求,由监理、业主组织的焊接正式考试合格后方可上岗施工。1.4质保、环保体系学习1。5焊接材料①学习公司质量体系有关知识,按公司的要求自觉地把质量管理方针、目标贯彻到工程施工中去,着重学习焊接过程控制程序,从而确保焊接质量.②学习公司环境体系有关知识,按公司的要求自觉地把环境管理方针贯彻到工程施工中去,从而保护我们的生存环境,共建美好的家园。③学习公司职业安全卫生管理体系有关知识,推进我们更好地做到安全文明施工.①选用标准的国家名牌的焊材厂家进货,并按批号索取合格证书。②入库焊材应按批号建立入库台帐。焊材领用、发放、回收应有记录。③对入库焊材质量有怀疑,应通知专业人员检查、鉴定.1。6工机具检查1。7坡口型式1。8坡口制作1.9对口要求2、焊接工艺2。1焊材选择2。2工艺参数2.3焊接工艺要求④焊条应按规定进行存放、标识,使用前应按使用说明书的要求烘烤、恒温。①焊机转动部分及一、二次电源线无裸露。②焊机设备有可靠的接地保护,焊机电流调节灵敏。③个人工具无漏电和漏气现象。④所用表计均计量合格,且在有效期内。①厂家设备带坡口的,按厂家坡口施工;设备无坡口需现场制备的,图纸有特殊设计要求的,按图纸要求加工坡口.②图纸无特殊要求时:δ<16mm采用单V形坡口δ≥16mm采用双V形坡口对接采用X形坡口、T形接头采用单V形或K形坡口。①除部分散件供货时已加工出机制坡口外,现场施工加工坡口均采用先氧乙炔焰加工,后机械修磨的方法。②坡口应平滑均匀,坡口尺寸符合要求.③对口前需认真检查,发现不合格者必须用磨光机修磨至合格。①清理干净坡口两侧10~15mm范围内的油污、铁锈等污物.②对口错口量不大于2mm.③对口间隙2.0~3.0mm.④禁止将临时加固件点固在焊缝上。⑤严禁强力对口,野蛮施工。焊接方法选择:输煤栈桥钢桁架焊接均采用手工电弧焊。①供货设备为散件供货,现场组合焊接。散件材质为Q345-B,手工电弧焊焊接选用J507φ4.0的焊条...
