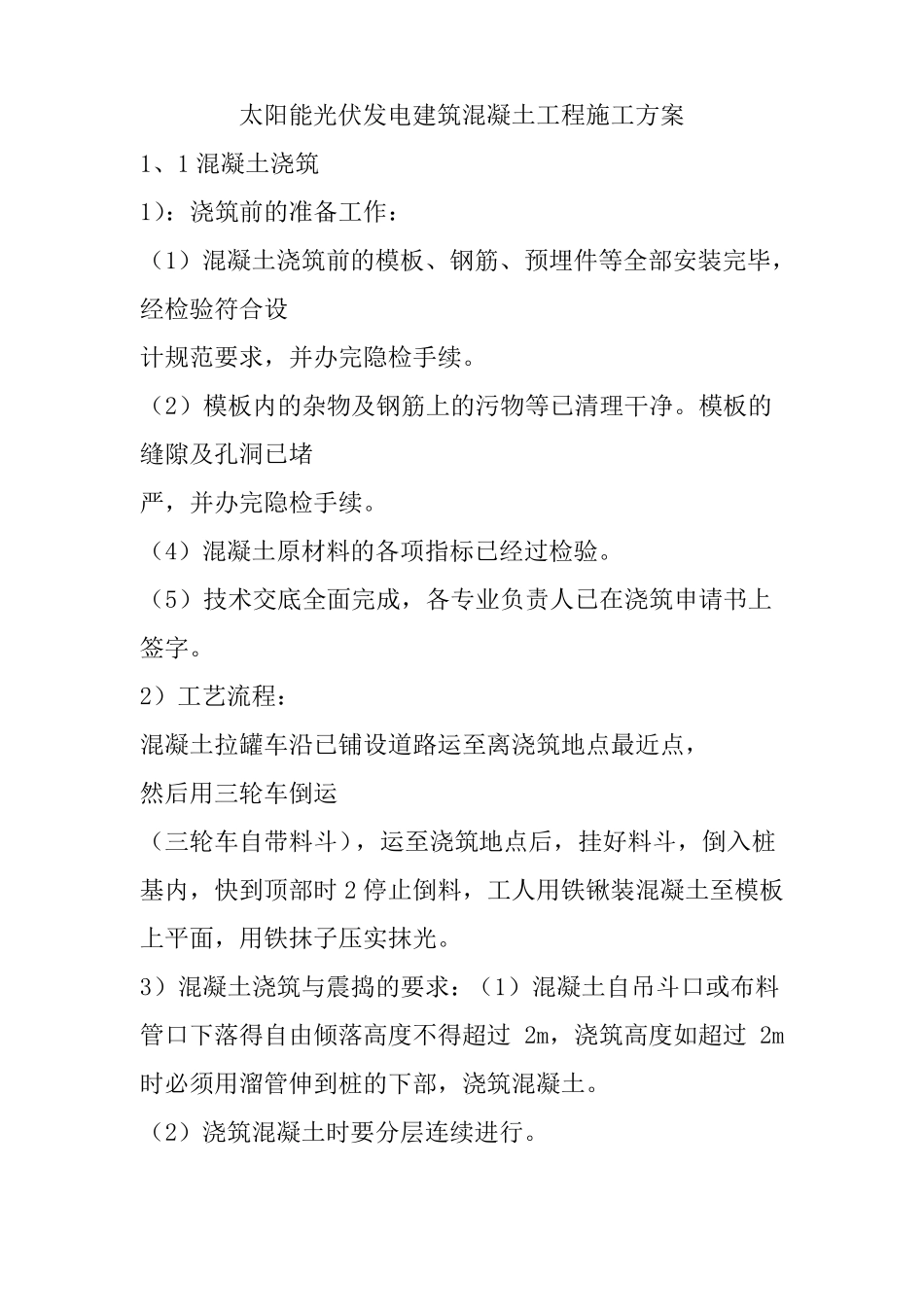

太阳能光伏发电建筑混凝土工程施工方案1、1混凝土浇筑1):浇筑前的准备工作:(1)混凝土浇筑前的模板、钢筋、预埋件等全部安装完毕,经检验符合设计规范要求,并办完隐检手续
(2)模板内的杂物及钢筋上的污物等已清理干净
模板的缝隙及孔洞已堵严,并办完隐检手续
(4)混凝土原材料的各项指标已经过检验
(5)技术交底全面完成,各专业负责人已在浇筑申请书上签字
2)工艺流程:混凝土拉罐车沿已铺设道路运至离浇筑地点最近点,然后用三轮车倒运(三轮车自带料斗),运至浇筑地点后,挂好料斗,倒入桩基内,快到顶部时2停止倒料,工人用铁锹装混凝土至模板上平面,用铁抹子压实抹光
3)混凝土浇筑与震捣的要求:(1)混凝土自吊斗口或布料管口下落得自由倾落高度不得超过2m,浇筑高度如超过2m时必须用溜管伸到桩的下部,浇筑混凝土
(2)浇筑混凝土时要分层连续进行
(3)使用插入式振捣器应快插慢拔,插点要均应排列,逐点移动,顺序进行,不得遗漏,做到均匀震实
移动间距不大于振捣作用半径的1
5倍(一般为45cm)
振捣上一层时应插入下层5cm,以消除两层间的接缝

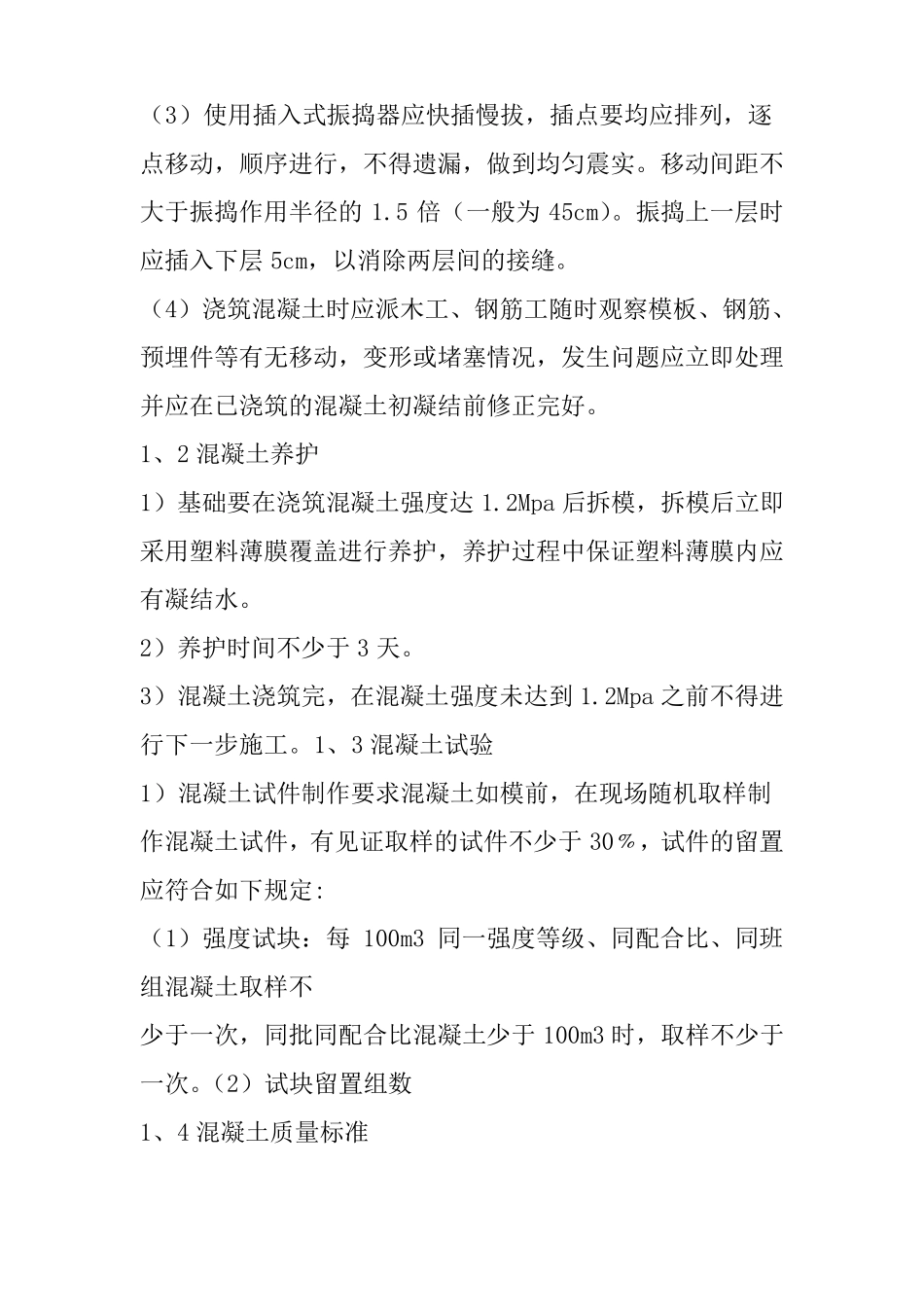

(4)浇筑混凝土时应派木工、钢筋工随时观察模板、钢筋、预埋件等有无移动,变形或堵塞情况,发生问题应立即处理并应在已浇筑的混凝土初凝结前修正完好
1、2混凝土养护1)基础要在浇筑混凝土强度达1
2Mpa后拆模,拆模后立即采用塑料薄膜覆盖进行养护,养护过程中保证塑料薄膜内应有凝结水
2)养护时间不少于3天
3)混凝土浇筑完,在混凝土强度未达到1
2Mpa之前不得进行下一步施工
1、3混凝土试验1)混凝土试件制作要求混凝土如模前,在现场随机取样制作混凝土试件,有见证取样的试件不少于30﹪,试件的留置应符合如下规定:(1)强度试块:每100m3同一强度等级、同配合比、同班组混凝土取样不少于一次,同批同配合比混凝土少于100m3时,取样不少于一次

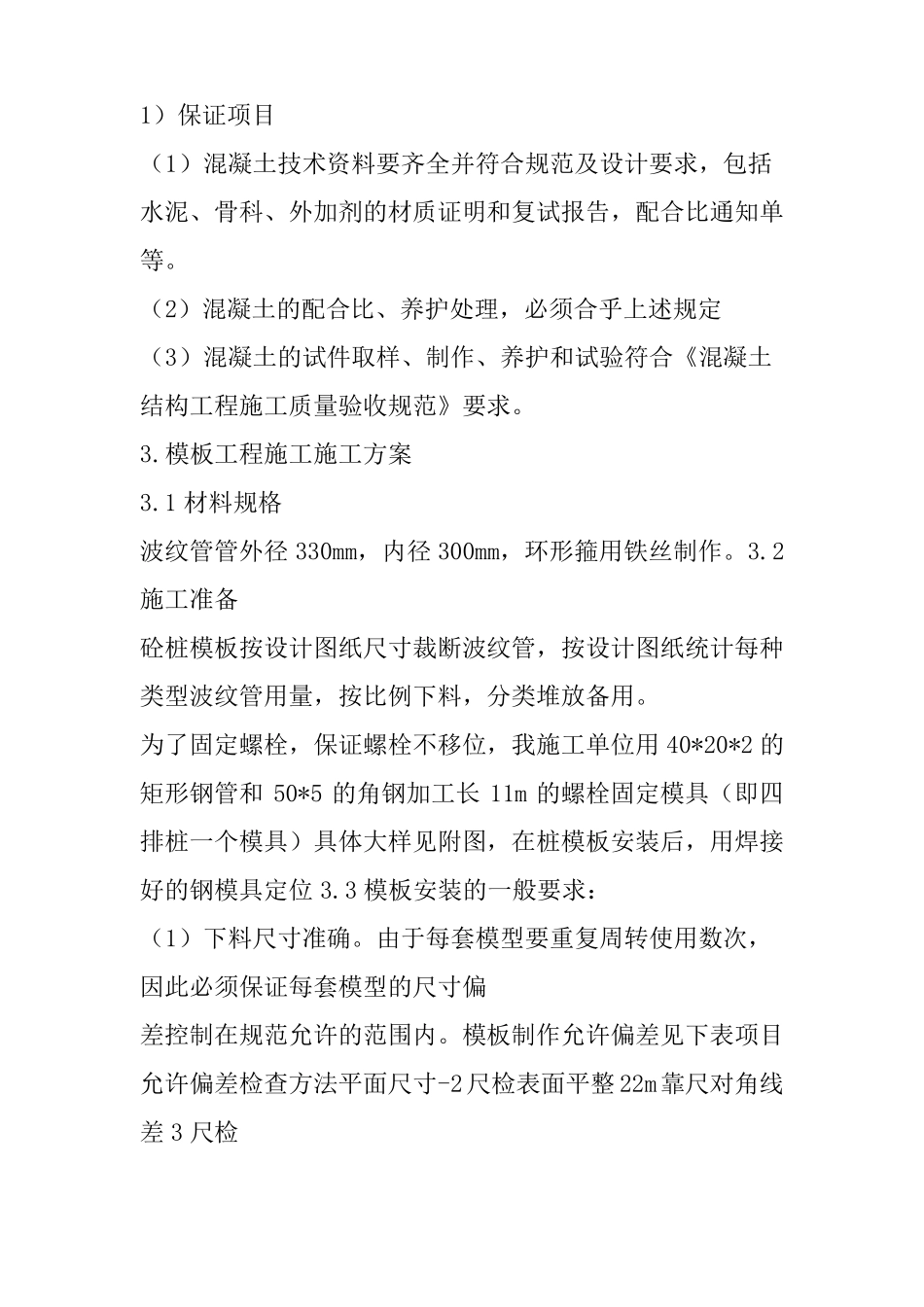

(2)试块留置
