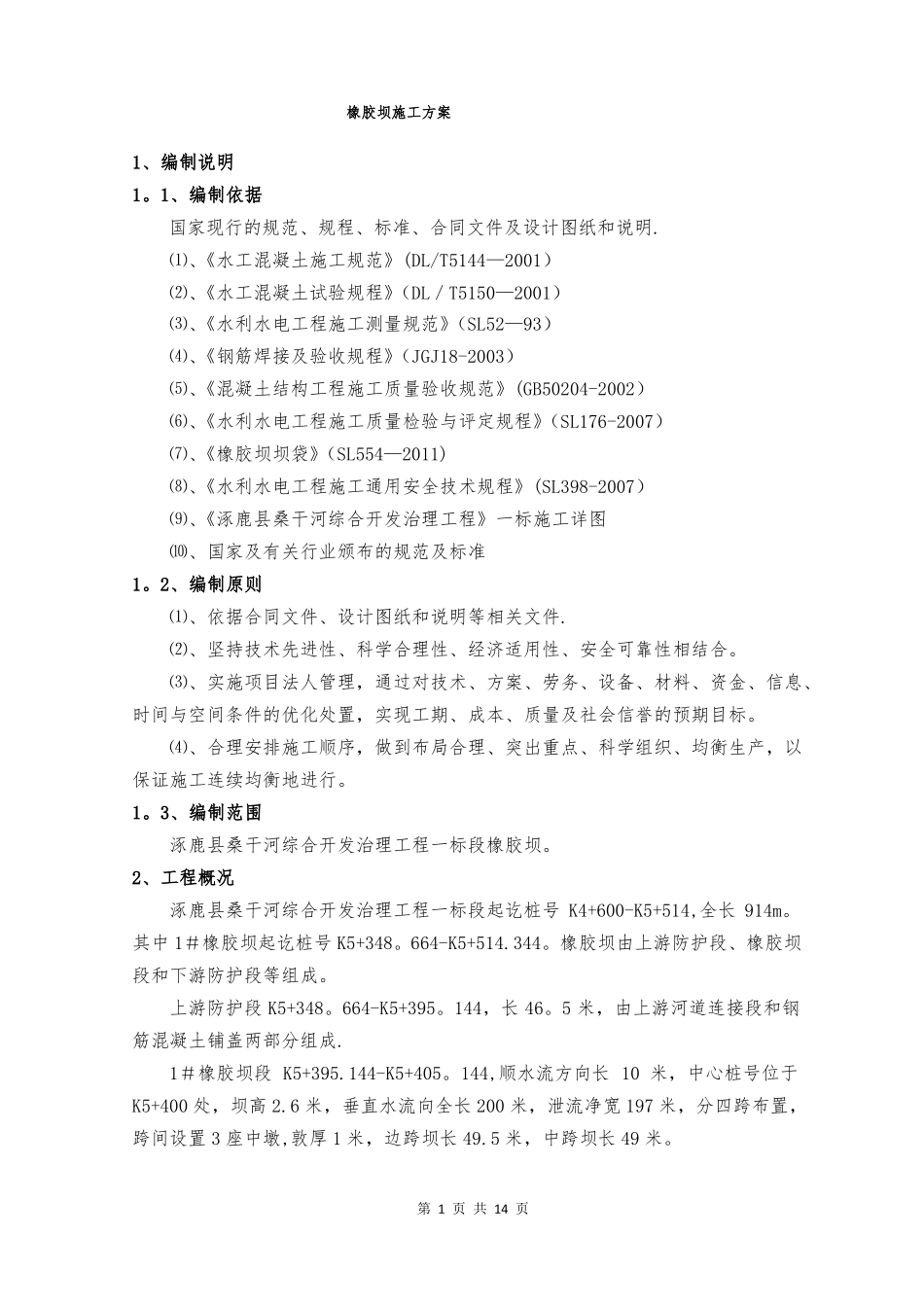

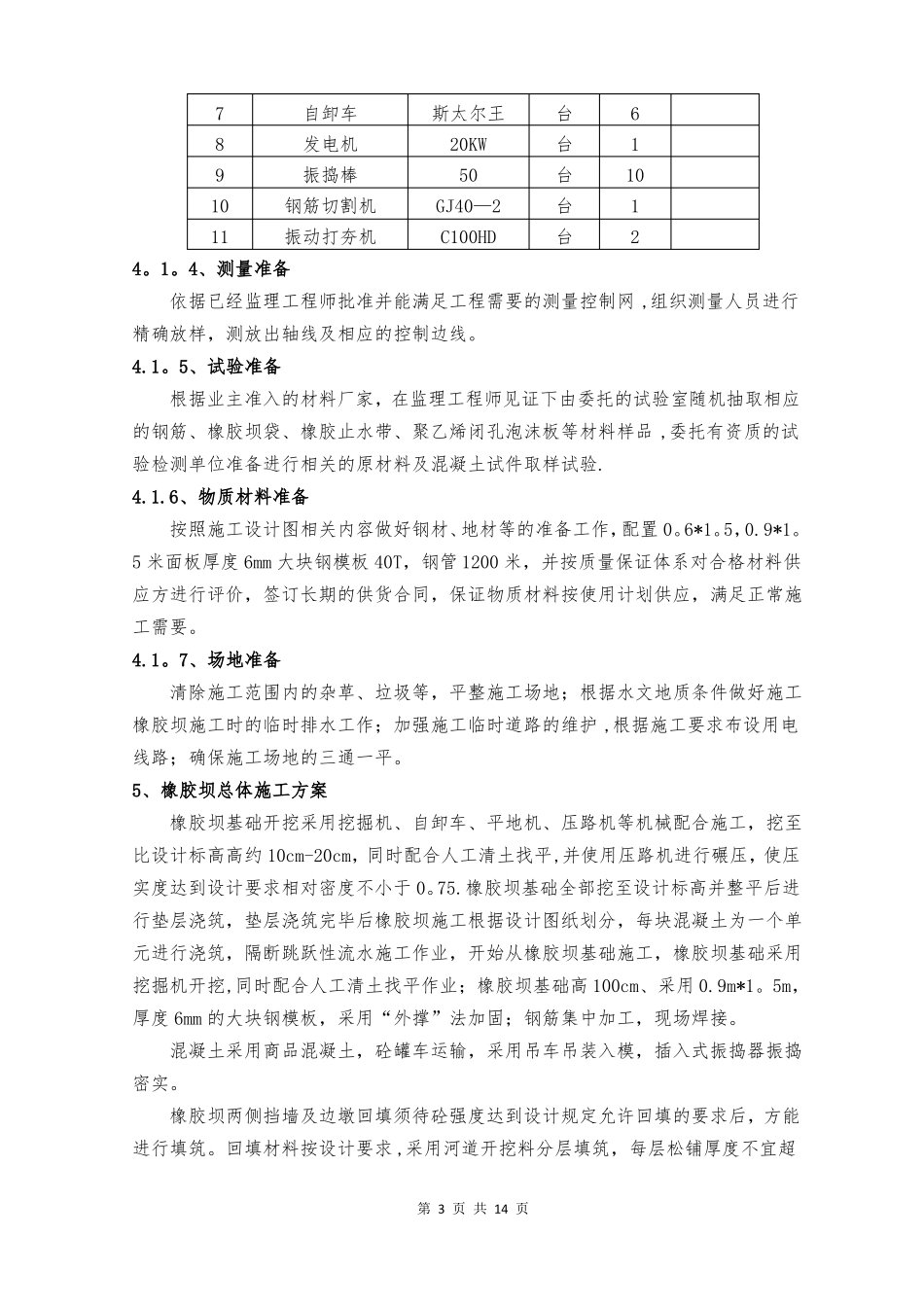

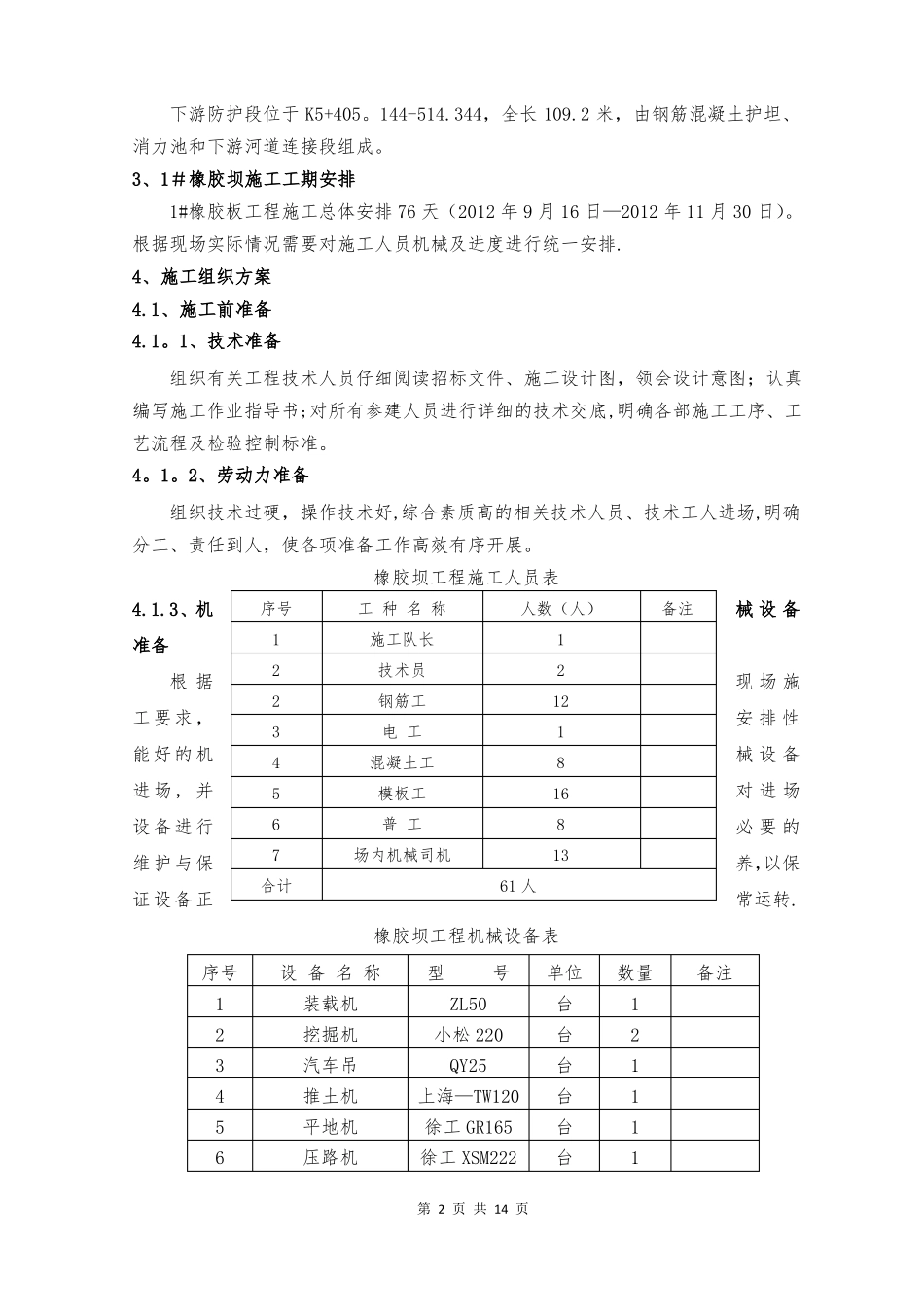

橡胶坝施工方案1、编制说明1。1、编制依据国家现行的规范、规程、标准、合同文件及设计图纸和说明.⑴、《水工混凝土施工规范》(DL/T5144—2001)⑵、《水工混凝土试验规程》(DL/T5150—2001)⑶、《水利水电工程施工测量规范》(SL52—93)⑷、《钢筋焊接及验收规程》(JGJ18-2003)⑸、《混凝土结构工程施工质量验收规范》(GB50204-2002)⑹、《水利水电工程施工质量检验与评定规程》(SL176-2007)⑺、《橡胶坝坝袋》(SL554—2011)⑻、《水利水电工程施工通用安全技术规程》(SL398-2007)⑼、《涿鹿县桑干河综合开发治理工程》一标施工详图⑽、国家及有关行业颁布的规范及标准1。2、编制原则⑴、依据合同文件、设计图纸和说明等相关文件.⑵、坚持技术先进性、科学合理性、经济适用性、安全可靠性相结合。⑶、实施项目法人管理,通过对技术、方案、劳务、设备、材料、资金、信息、时间与空间条件的优化处置,实现工期、成本、质量及社会信誉的预期目标。⑷、合理安排施工顺序,做到布局合理、突出重点、科学组织、均衡生产,以保证施工连续均衡地进行。1。3、编制范围涿鹿县桑干河综合开发治理工程一标段橡胶坝。2、工程概况涿鹿县桑干河综合开发治理工程一标段起讫桩号K4+600-K5+514,全长914m。其中1#橡胶坝起讫桩号K5+348。664-K5+514.344。橡胶坝由上游防护段、橡胶坝段和下游防护段等组成。上游防护段K5+348。664-K5+395。144,长46。5米,由上游河道连接段和钢筋混凝土铺盖两部分组成.1#橡胶坝段K5+395.144-K5+405。144,顺水流方向长10米,中心桩号位于K5+400处,坝高2.6米,垂直水流向全长200米,泄流净宽197米,分四跨布置,跨间设置3座中墩,敦厚1米,边跨坝长49.5米,中跨坝长49米。第1页共14页下游防护段位于K5+405。144-514.344,全长109.2米,由钢筋混凝土护坦、消力池和下游河道连接段组成。3、1#橡胶坝施工工期安排1#橡胶板工程施工总体安排76天(2012年9月16日—2012年11月30日)。根据现场实际情况需要对施工人员机械及进度进行统一安排.4、施工组织方案4.1、施工前准备4.1。1、技术准备组织有关工程技术人员仔细阅读招标文件、施工设计图,领会设计意图;认真编写施工作业指导书;对所有参建人员进行详细的技术交底,明确各部施工工序、工艺流程及检验控制标准。4。1。2、劳动力准备组织技术过硬,操作技术好,综合素质高的相关技术人员、技术工人进场,明确分工、责任到人,使各项准备工作高效有序开展。橡胶坝工程施工人员表4.1.3、机准备根据工要求,能好的机进场,并设备进行维护与保证设备正序号12234567合计工种名称施工队长技术员钢筋工电工混凝土工模板工普工场内机械司机61人人数(人)12121816813备注械设备现场施安排性械设备对进场必要的养,以保常运转.橡胶坝工程机械设备表序号123456设备名称装载机挖掘机汽车吊推土机平地机压路机型号ZL50小松220QY25上海—TW120徐工GR165徐工XSM222第2页共14页单位台台台台台台数量121111备注7891011自卸车发电机振捣棒钢筋切割机振动打夯机斯太尔王20KW50GJ40—2C100HD台台台台台6110124。1。4、测量准备依据已经监理工程师批准并能满足工程需要的测量控制网,组织测量人员进行精确放样,测放出轴线及相应的控制边线。4.1。5、试验准备根据业主准入的材料厂家,在监理工程师见证下由委托的试验室随机抽取相应的钢筋、橡胶坝袋、橡胶止水带、聚乙烯闭孔泡沫板等材料样品,委托有资质的试验检测单位准备进行相关的原材料及混凝土试件取样试验.4.1.6、物质材料准备按照施工设计图相关内容做好钢材、地材等的准备工作,配置0。6*1。5,0.9*1。5米面板厚度6mm大块钢模板40T,钢管1200米,并按质量保证体系对合格材料供应方进行评价,签订长期的供货合同,保证物质材料按使用计划供应,满足正常施工需要。4.1。7、场地准备清除施工范围内的杂草、垃圾等,平整施工场地;根据水文地质条件做好施工橡胶坝施工时的临时排水工作;加强施工临时道路的维护,根据施工要求布设用电线路;确保施工场地的三通一平。5、橡胶坝总体施工方案橡胶坝基础开挖采用挖掘机、自卸车、平地机、压路机等机械配合施工,挖至比设计标高高约10c...
