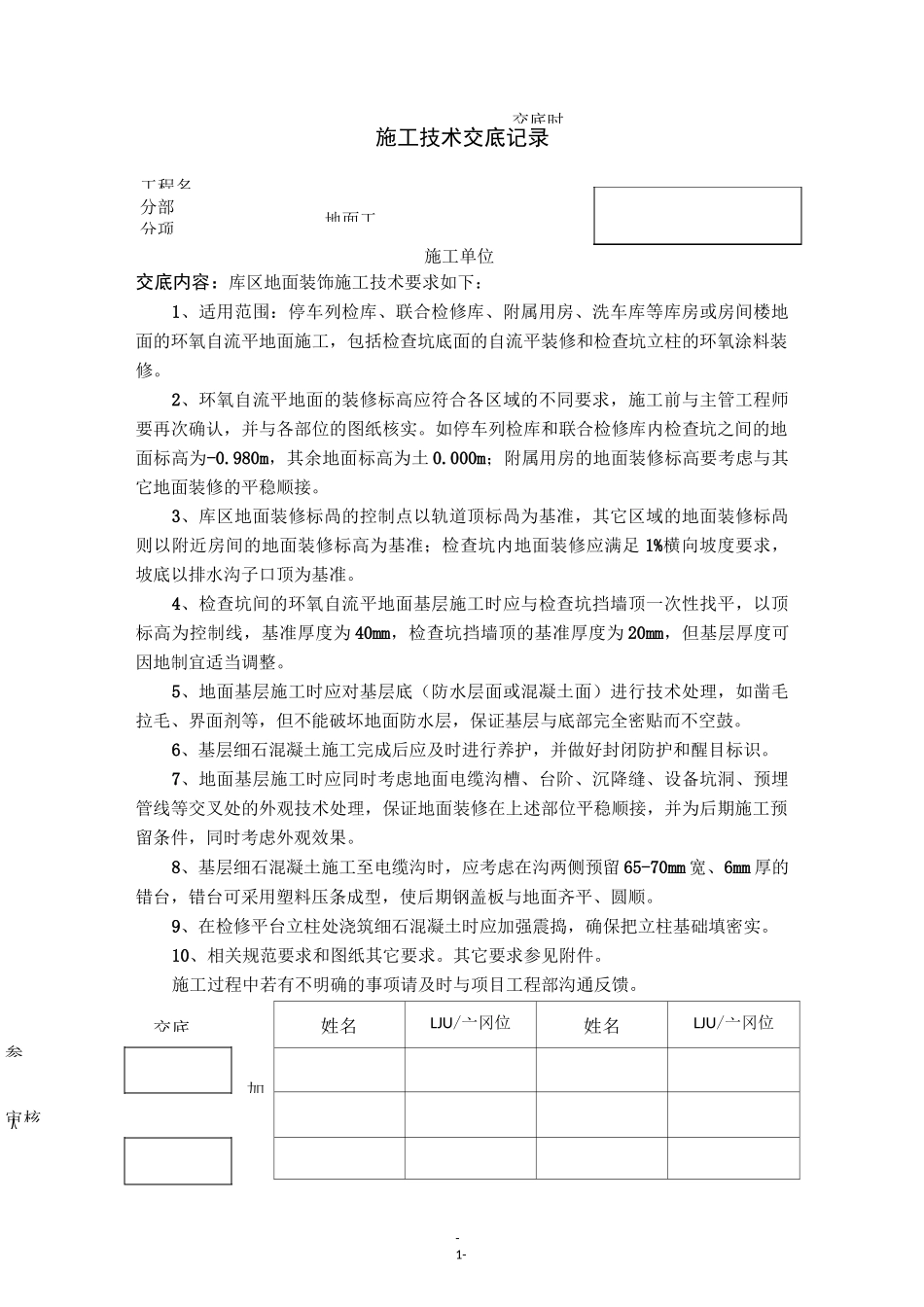

-1-分部分项地面工交底时工程名姓名LJU/亠冈位姓名LJU/亠冈位施工技术交底记录施工单位交底内容:库区地面装饰施工技术要求如下:1、适用范围:停车列检库、联合检修库、附属用房、洗车库等库房或房间楼地面的环氧自流平地面施工,包括检查坑底面的自流平装修和检查坑立柱的环氧涂料装修
2、环氧自流平地面的装修标高应符合各区域的不同要求,施工前与主管工程师要再次确认,并与各部位的图纸核实
如停车列检库和联合检修库内检查坑之间的地面标高为-0
980m,其余地面标高为土0
000m;附属用房的地面装修标高要考虑与其它地面装修的平稳顺接
3、库区地面装修标咼的控制点以轨道顶标咼为基准,其它区域的地面装修标咼则以附近房间的地面装修标高为基准;检查坑内地面装修应满足1%横向坡度要求,坡底以排水沟子口顶为基准
4、检查坑间的环氧自流平地面基层施工时应与检查坑挡墙顶一次性找平,以顶标高为控制线,基准厚度为40mm,检查坑挡墙顶的基准厚度为20mm,但基层厚度可因地制宜适当调整
5、地面基层施工时应对基层底(防水层面或混凝土面)进行技术处理,如凿毛拉毛、界面剂等,但不能破坏地面防水层,保证基层与底部完全密贴而不空鼓
6、基层细石混凝土施工完成后应及时进行养护,并做好封闭防护和醒目标识
7、地面基层施工时应同时考虑地面电缆沟槽、台阶、沉降缝、设备坑洞、预埋管线等交叉处的外观技术处理,保证地面装修在上述部位平稳顺接,并为后期施工预留条件,同时考虑外观效果
8、基层细石混凝土施工至电缆沟时,应考虑在沟两侧预留65-70mm宽、6mm厚的错台,错台可采用塑料压条成型,使后期钢盖板与地面齐平、圆顺
9、在检修平台立柱处浇筑细石混凝土时应加强震捣,确保把立柱基础填密实

10、相关规范要求和图纸其它要求

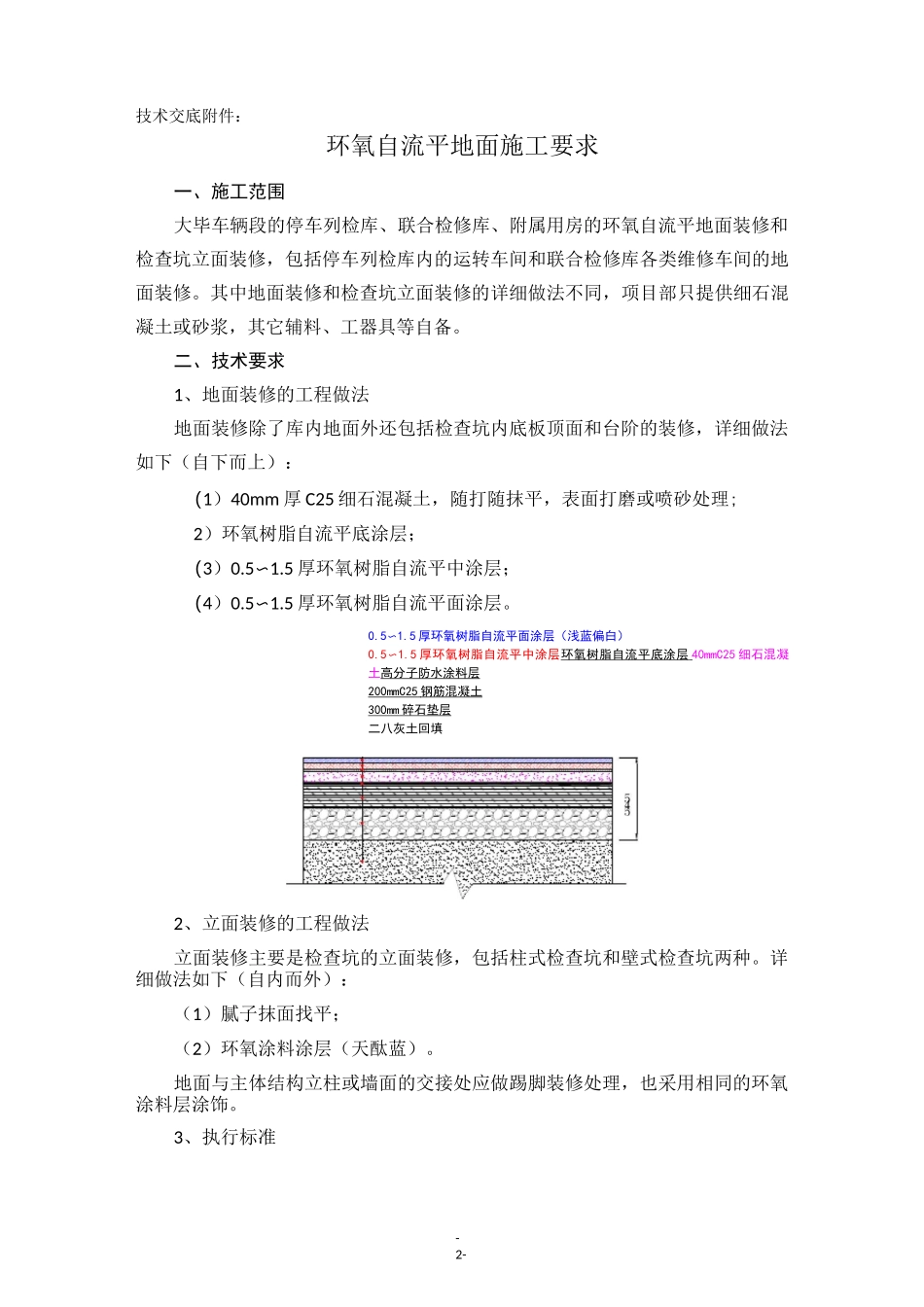

其它要求参见附件
施工过程中若有不明确的事项请及时与项目工程部沟通反馈
