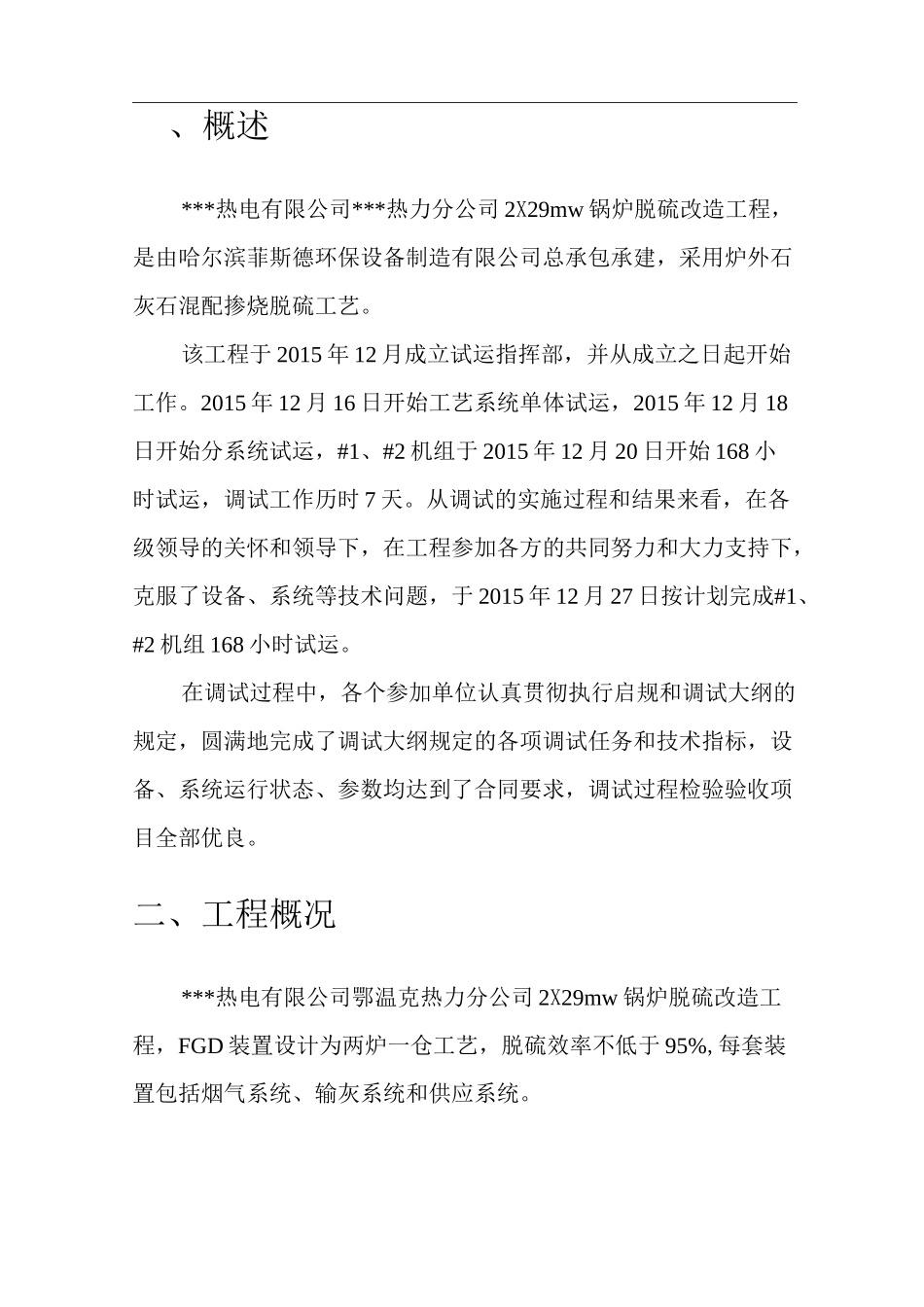

编号:A3401512***热电有限责任公司***分公司1、2号热水锅炉脱硫改造工程调试报告****环保设备制造有限公司2015年12月一、概述88二、工程概况88三、前期准备89四、试运过程90五、调试的质量控制93六、试运过程出现的问题及处理结果94七、结论94八、启动/运行的几点建议及注意事项951、浆液制备与输送系统952、烟气系统953、气力输灰系统95九、其他相关事宜95、概述***热电有限公司***热力分公司2X29mw锅炉脱硫改造工程,是由哈尔滨菲斯德环保设备制造有限公司总承包承建,采用炉外石灰石混配掺烧脱硫工艺
该工程于2015年12月成立试运指挥部,并从成立之日起开始工作
2015年12月16日开始工艺系统单体试运,2015年12月18日开始分系统试运,#1、#2机组于2015年12月20日开始168小时试运,调试工作历时7天
从调试的实施过程和结果来看,在各级领导的关怀和领导下,在工程参加各方的共同努力和大力支持下,克服了设备、系统等技术问题,于2015年12月27日按计划完成#1、#2机组168小时试运
在调试过程中,各个参加单位认真贯彻执行启规和调试大纲的规定,圆满地完成了调试大纲规定的各项调试任务和技术指标,设备、系统运行状态、参数均达到了合同要求,调试过程检验验收项目全部优良
二、工程概况***热电有限公司鄂温克热力分公司2X29mw锅炉脱硫改造工程,FGD装置设计为两炉一仓工艺,脱硫效率不低于95%,每套装置包括烟气系统、输灰系统和供应系统
三、前期准备哈尔滨***环保设备制造有限公司对***热电有限公司***热力分公司2X29mw锅炉脱硫改造工程的调试工作非常重视,体现哈尔滨菲斯德企业创造完美品质的精神,统筹安排,组织多名工艺、电气、机务和热控专业调试人员组成敬业精神、技术过硬、结构合理的调试队伍
2015年12月调试人员便陆续进入呼伦贝尔
