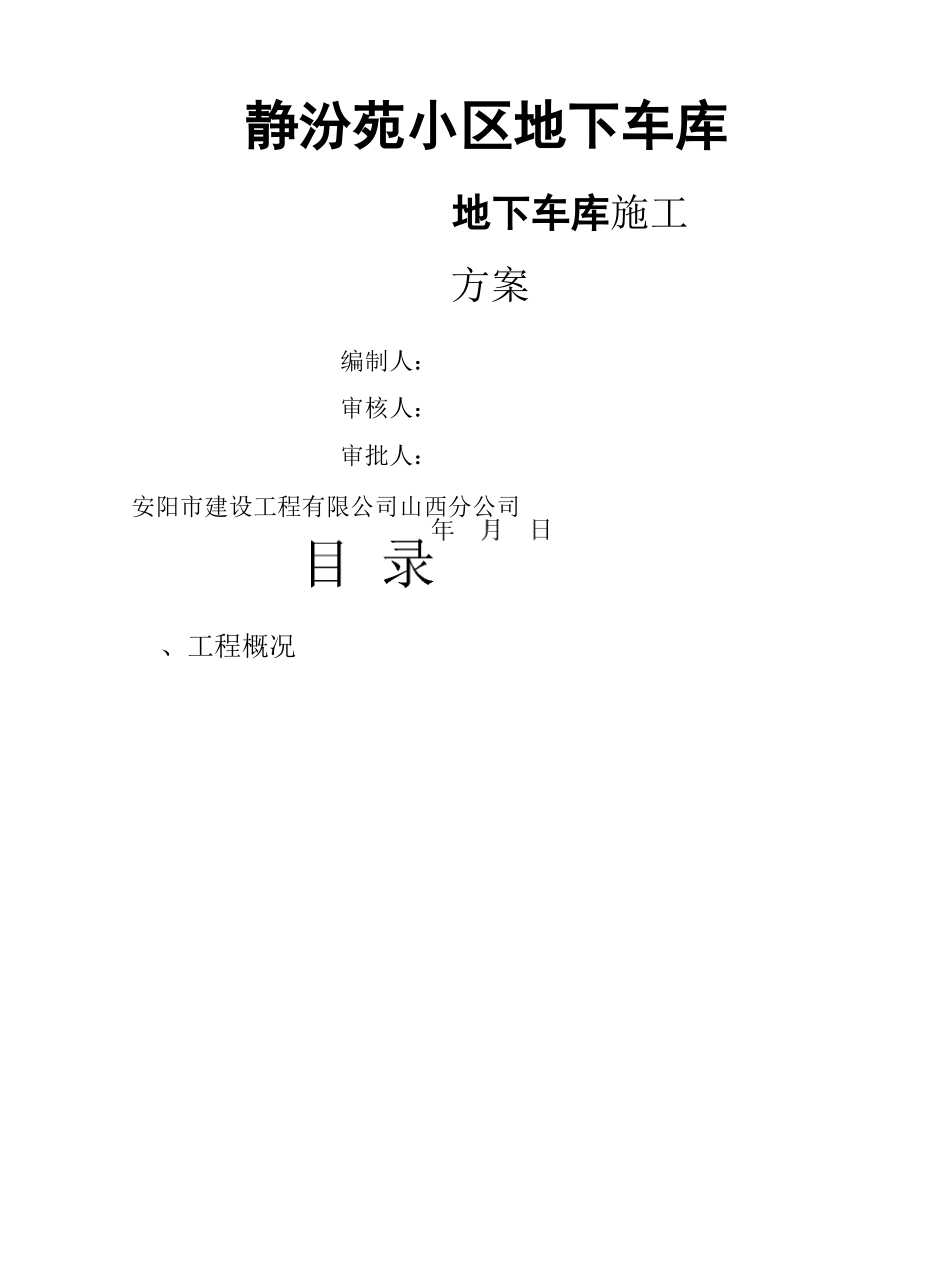

静汾苑小区地下车库地下车库施工方案编制人:审核人:审批人:安阳市建设工程有限公司山西分公司、工程概况二、建筑结构安全等级及设计使用年限三、施工部署四、主要施工方法五、主要施工机具计划六、施工进度计划七、质量保证措施一、工程概况:1
1建筑设计:山西建筑设计研究院设计;1
2工程地址:本工程位于静乐县鹅城镇河西区广场的南侧1
3地下建筑层数:一层地下车库;1

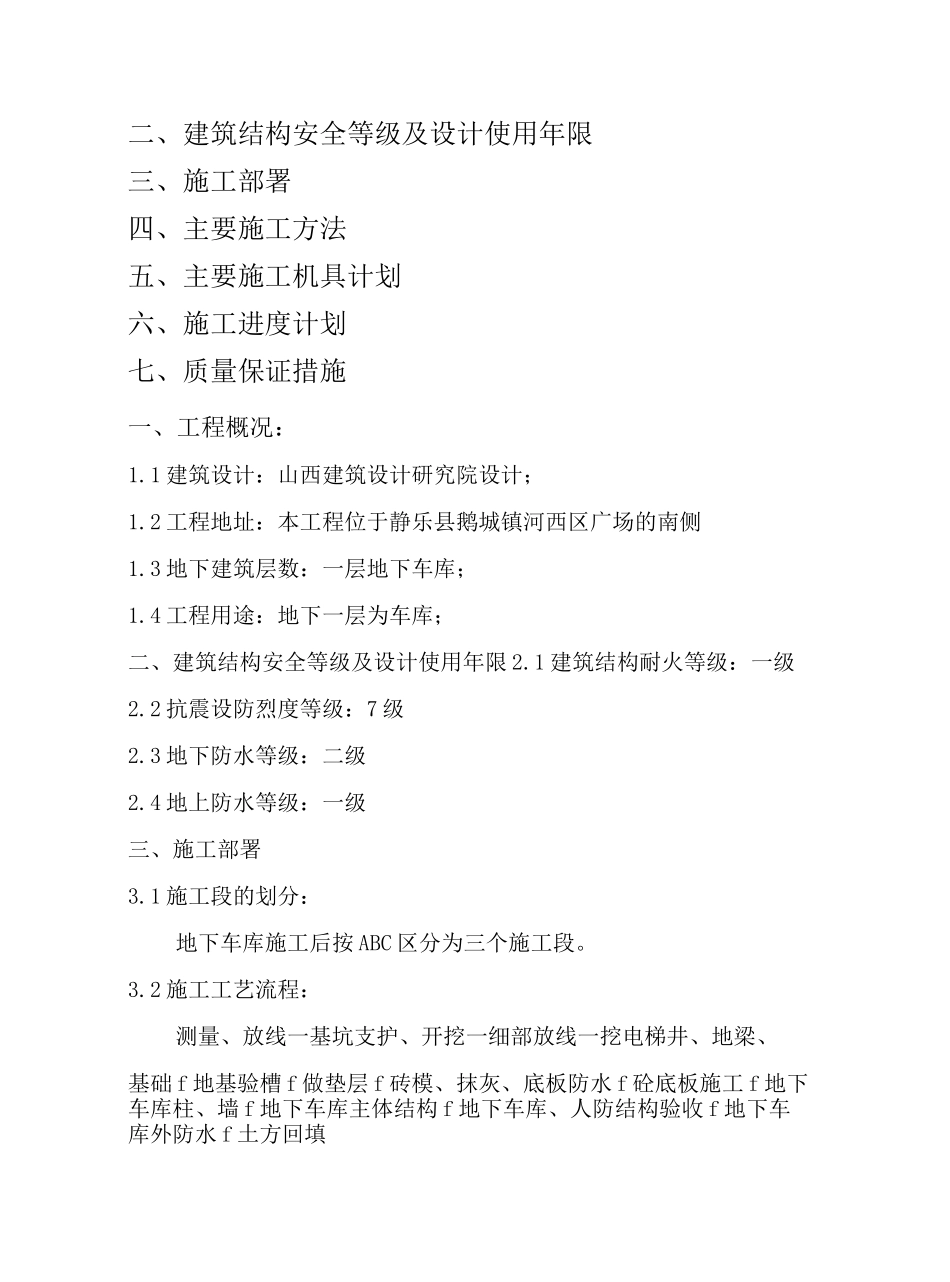

4工程用途:地下一层为车库;二、建筑结构安全等级及设计使用年限2
1建筑结构耐火等级:一级2
2抗震设防烈度等级:7级2
3地下防水等级:二级2
4地上防水等级:一级三、施工部署3
1施工段的划分:地下车库施工后按ABC区分为三个施工段
2施工工艺流程:测量、放线一基坑支护、开挖一细部放线一挖电梯井、地梁、基础f地基验槽f做垫层f砖模、抹灰、底板防水f砼底板施工f地下车库柱、墙f地下车库主体结构f地下车库、人防结构验收f地下车库外防水f土方回填3
3现场安排:地下车库施工时,利用住宅做施工场地,地下车库土方开挖预留斜坡道,地下车库基坑底留0
5米厚保护土层
地下车库基坑内按总平面布置图设钢筋原材料堆场10米X20米、钢筋加工场10米X10米、钢筋半成品堆场10
0米;上述场地铺100厚道渣,周边做好组织排水
钢筋加工场采用钢管、石棉瓦搭设10
四、主要施工方法4
1人工挖基坑、基槽土方开挖及支护完立即进行人工挖基槽、基坑
待土方开挖后,采取边清底,边逐块封闭垫层
垫层施工前须会同甲方、设计院、质监站、监理单位验槽
2底板与顶板防水按设计做法进行防水层施工
3钢筋工程(一)底板钢筋施工(1)施工顺序:绑扎基础、地梁筋f绑扎底板钢筋、安放钢筋支架f绑扎底板面筋f放墙、柱、楼梯、水池线f焊墙、柱定位箍或水平筋f插墙、柱钢筋
(2)钢筋配料:有专人负责,加工时按料单下料,并保证成型后的形
