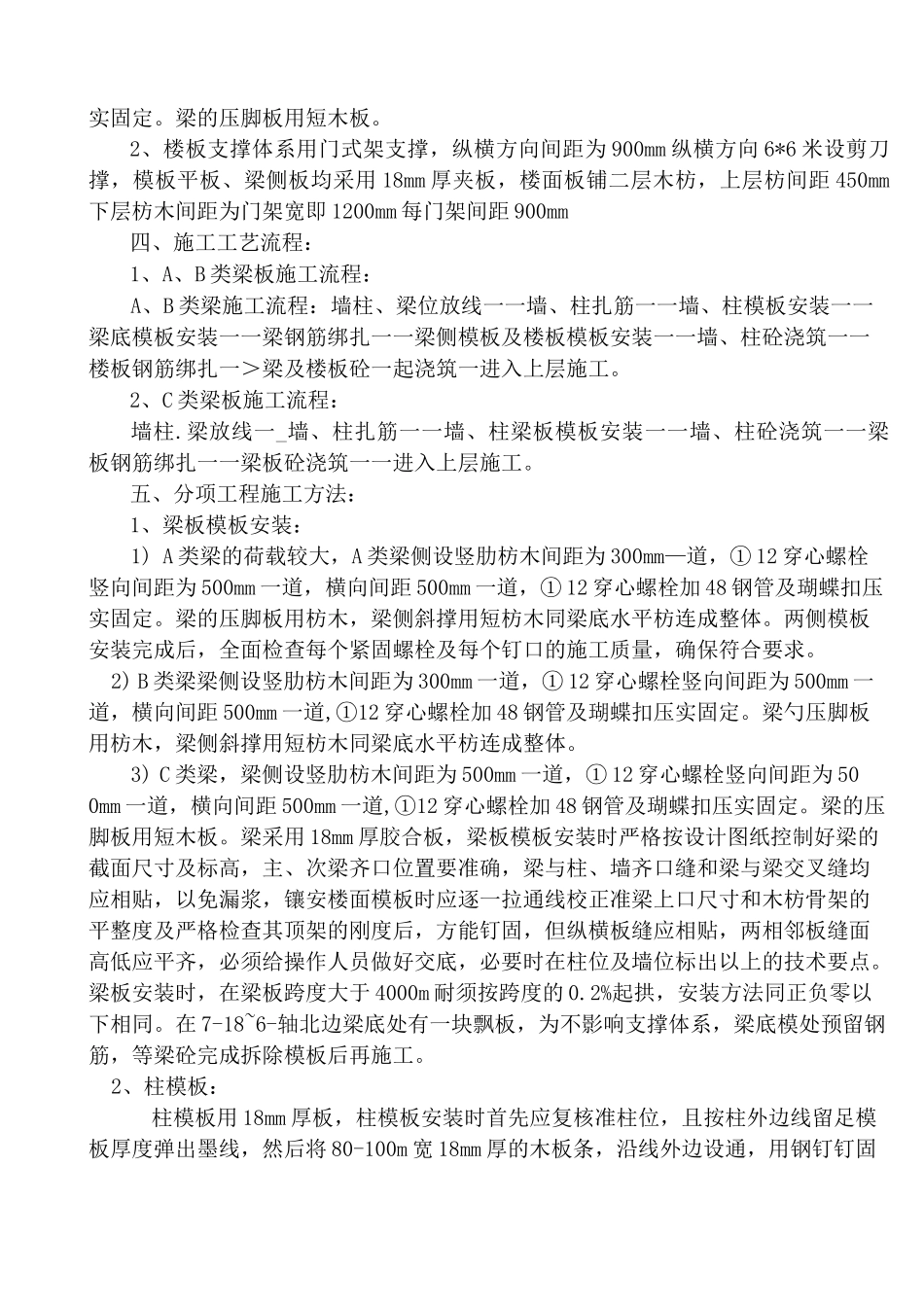

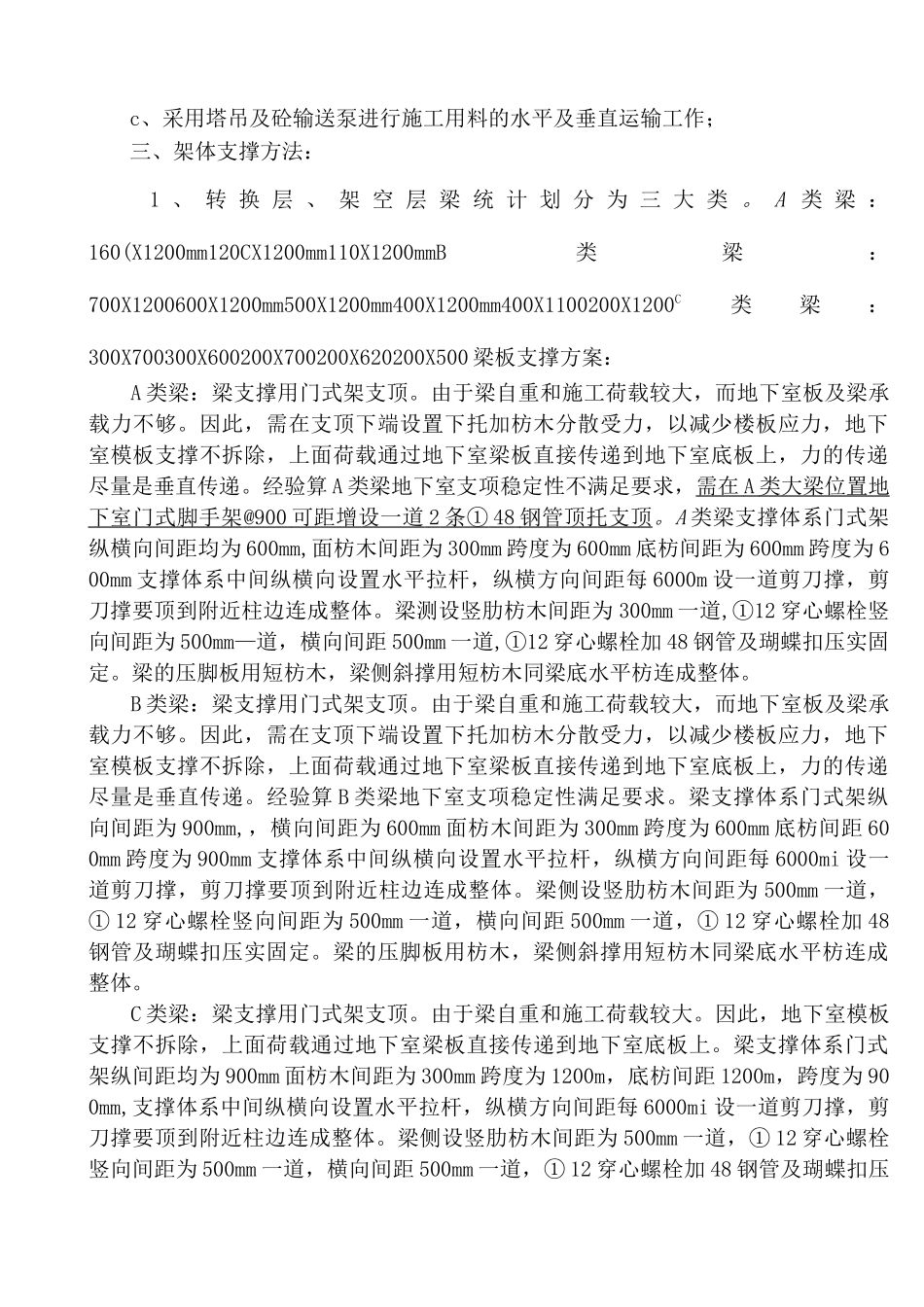

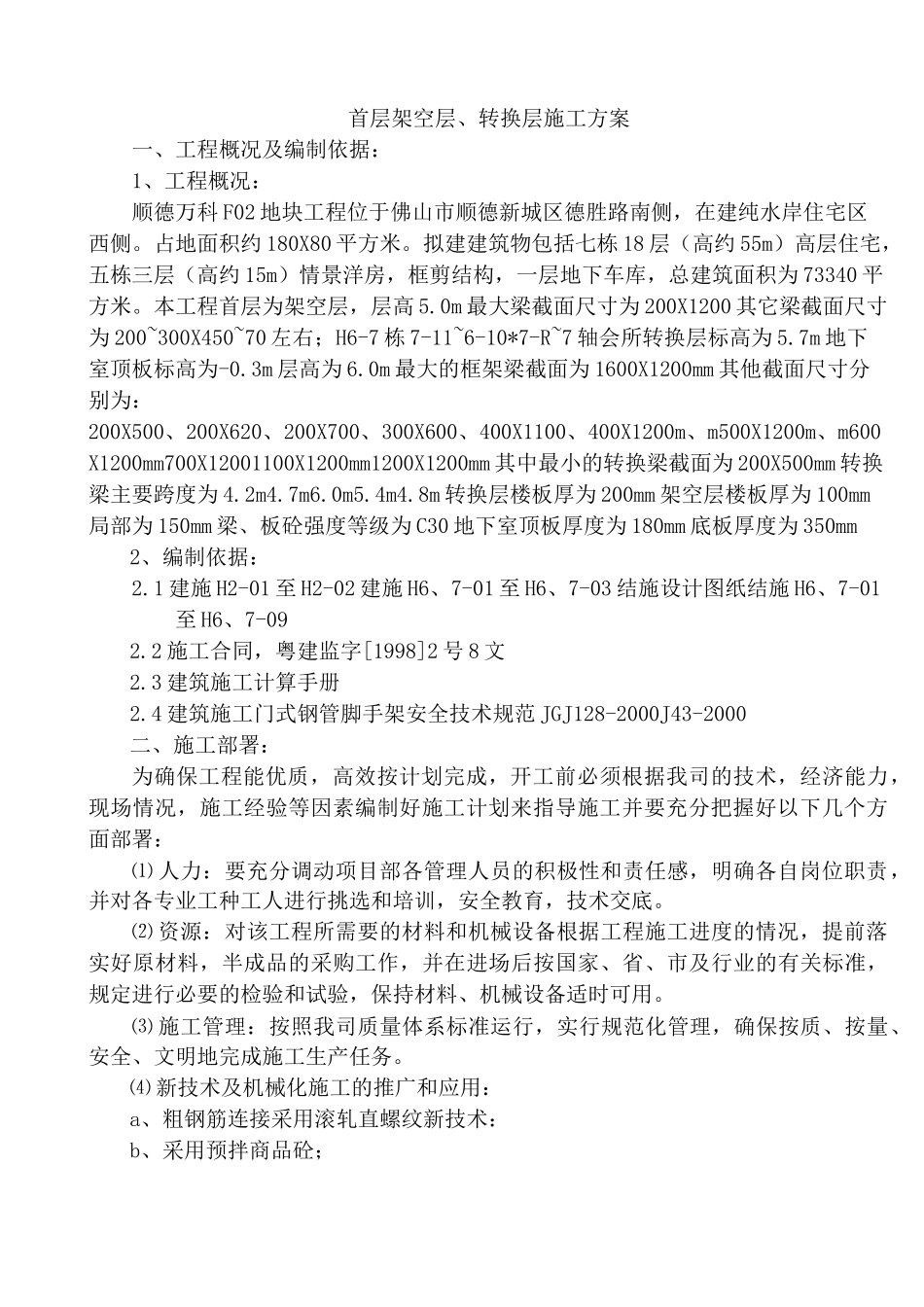

首层架空层、转换层施工方案一、工程概况及编制依据:1、工程概况:顺德万科F02地块工程位于佛山市顺德新城区德胜路南侧,在建纯水岸住宅区西侧。占地面积约180X80平方米。拟建建筑物包括七栋18层(高约55m)高层住宅,五栋三层(高约15m)情景洋房,框剪结构,一层地下车库,总建筑面积为73340平方米。本工程首层为架空层,层高5.0m最大梁截面尺寸为200X1200其它梁截面尺寸为200~300X450~70左右;H6-7栋7-11~6-10*7-R~7轴会所转换层标高为5.7m地下室顶板标高为-0.3m层高为6.0m最大的框架梁截面为1600X1200mm其他截面尺寸分别为:200X500、200X620、200X700、300X600、400X1100、400X1200m、m500X1200m、m600X1200mm700X12001100X1200mm1200X1200mm其中最小的转换梁截面为200X500mm转换梁主要跨度为4.2m4.7m6.0m5.4m4.8m转换层楼板厚为200mm架空层楼板厚为100mm局部为150mm梁、板砼强度等级为C30地下室顶板厚度为180mm底板厚度为350mm2、编制依据:2.1建施H2-01至H2-02建施H6、7-01至H6、7-03结施设计图纸结施H6、7-01至H6、7-092.2施工合同,粤建监字[1998]2号8文2.3建筑施工计算手册2.4建筑施工门式钢管脚手架安全技术规范JGJ128-2000J43-2000二、施工部署:为确保工程能优质,高效按计划完成,开工前必须根据我司的技术,经济能力,现场情况,施工经验等因素编制好施工计划来指导施工并要充分把握好以下几个方面部署:⑴人力:要充分调动项目部各管理人员的积极性和责任感,明确各自岗位职责,并对各专业工种工人进行挑选和培训,安全教育,技术交底。⑵资源:对该工程所需要的材料和机械设备根据工程施工进度的情况,提前落实好原材料,半成品的采购工作,并在进场后按国家、省、市及行业的有关标准,规定进行必要的检验和试验,保持材料、机械设备适时可用。⑶施工管理:按照我司质量体系标准运行,实行规范化管理,确保按质、按量、安全、文明地完成施工生产任务。⑷新技术及机械化施工的推广和应用:a、粗钢筋连接采用滚轧直螺纹新技术:b、采用预拌商品砼;c、采用塔吊及砼输送泵进行施工用料的水平及垂直运输工作;三、架体支撑方法:1、转换层、架空层梁统计划分为三大类。A类梁:160(X1200mm120CX1200mm110X1200mmB类梁:700X1200600X1200mm500X1200mm400X1200mm400X1100200X1200C类梁:300X700300X600200X700200X620200X500梁板支撑方案:A类梁:梁支撑用门式架支顶。由于梁自重和施工荷载较大,而地下室板及梁承载力不够。因此,需在支顶下端设置下托加枋木分散受力,以减少楼板应力,地下室模板支撑不拆除,上面荷载通过地下室梁板直接传递到地下室底板上,力的传递尽量是垂直传递。经验算A类梁地下室支项稳定性不满足要求,需在A类大梁位置地下室门式脚手架@900可距增设一道2条①48钢管顶托支顶。A类梁支撑体系门式架纵横向间距均为600mm,面枋木间距为300mm跨度为600mm底枋间距为600mm跨度为600mm支撑体系中间纵横向设置水平拉杆,纵横方向间距每6000m设一道剪刀撑,剪刀撑要顶到附近柱边连成整体。梁测设竖肋枋木间距为300mm一道,①12穿心螺栓竖向间距为500mm—道,横向间距500mm一道,①12穿心螺栓加48钢管及瑚蝶扣压实固定。梁的压脚板用短枋木,梁侧斜撑用短枋木同梁底水平枋连成整体。B类梁:梁支撑用门式架支顶。由于梁自重和施工荷载较大,而地下室板及梁承载力不够。因此,需在支顶下端设置下托加枋木分散受力,以减少楼板应力,地下室模板支撑不拆除,上面荷载通过地下室梁板直接传递到地下室底板上,力的传递尽量是垂直传递。经验算B类梁地下室支项稳定性满足要求。梁支撑体系门式架纵向间距为900mm,,横向间距为600mm面枋木间距为300mm跨度为600mm底枋间距600mm跨度为900mm支撑体系中间纵横向设置水平拉杆,纵横方向间距每6000mi设一道剪刀撑,剪刀撑要顶到附近柱边连成整体。梁侧设竖肋枋木间距为500mm一道,①12穿心螺栓竖向间距为500mm一道,横向间距500mm一道,①12穿心螺栓加48钢管及瑚蝶扣压实固定。梁的压脚板用枋木,梁侧斜撑用短枋木同梁底水平枋连成整体。C类梁:梁支撑用门式架支顶。由于梁自重和施工荷载较大。因此,地下室模板支撑不拆除,...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

首层架空层、转换层施工方案

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
