装饰装修施工a)施工内容及原则一、装饰工程包括门窗、屋面、室内、外墙四大部份,其中内装饰量最大,占总工期50%,为缩短工期,应尽量缩短主体工期,以便有更多的时间用于内装饰工程,主体断水进行屋面和外装饰工程
二、主要施工程序:1、内装饰:水、电、门窗框安装f内粉及瓷砖墙裙f楼(地)面f门窗扇安装f涂料、油漆f玻璃安装
2、外装饰:搭外架f清基、安雨水管f外装饰线f外墙底糙f外墙面砖、干挂花岗石f拆外架f室外散水,暗沟
三、为确保工期和质量,门窗制作由专业工厂公司加工制作,出厂前除具备有效合格证外,还必须对半成品按规范作认真检验,决不允许非合格品进入现场,为了确保门窗安装质量,门边抹灰不空鼓,门窗在构造柱位置,才用射钉枪固定
四、装饰装修施工原则是先粗后细,先室内后室外,先地面,后天棚、墙面
为了保证工期,应不适时机地采取室内、室外交叉施工,内墙罩面涂料在门框安装完,玻璃安装前施工
内、外墙抹灰均应打巴出柱,外墙分格及不同面层交接处均应弹线做到横平、竖直
窗眉、阳台下口和其它檐口线均应做成滴水线或鹰嘴,针对本工程项目中的特点,现着重说明以下几项的施工
b)天棚抹灰施工一、工艺程序基层处理f弹天棚水平线f喷水润湿f刷108胶水泥浆f抹底层糙灰f抹中层糙灰f找平层检验f抹罩面灰f喷白色无机涂料

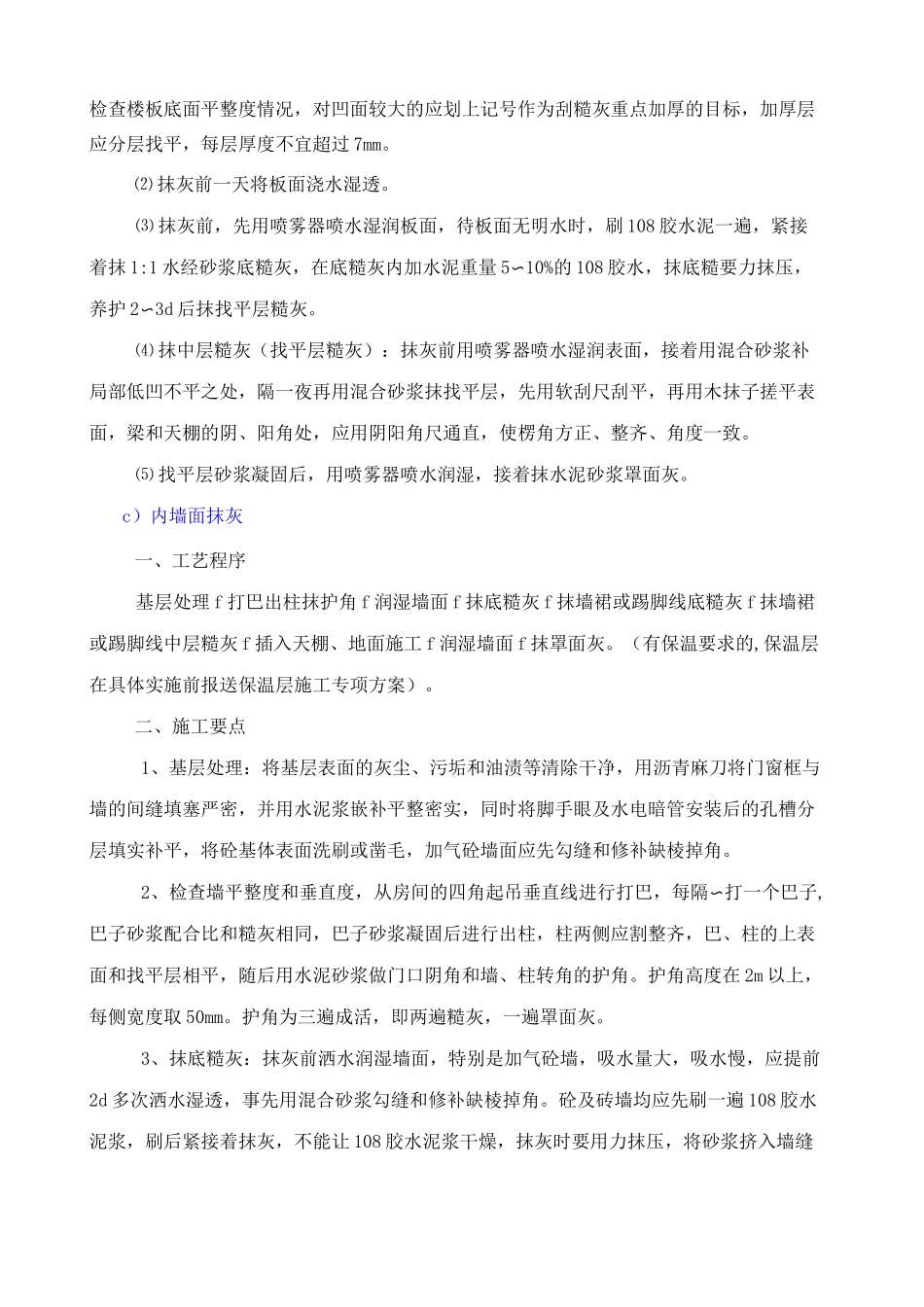

二、施工要点1、基层处理:楼板底面凡是有突出的砂浆或砼,均应剔平,表面光滑的用剁斧砍毛,表面的凹坑,应清洗后用1:2水泥砂浆分层补平
2、天棚抹灰⑴在靠近天棚的墙面上弹出水平线,作为抹灰厚度和阴角平直的控制线,同时拉线检查楼板底面平整度情况,对凹面较大的应划上记号作为刮糙灰重点加厚的目标,加厚层应分层找平,每层厚度不宜超过7mm
⑵抹灰前一天将板面浇水湿透

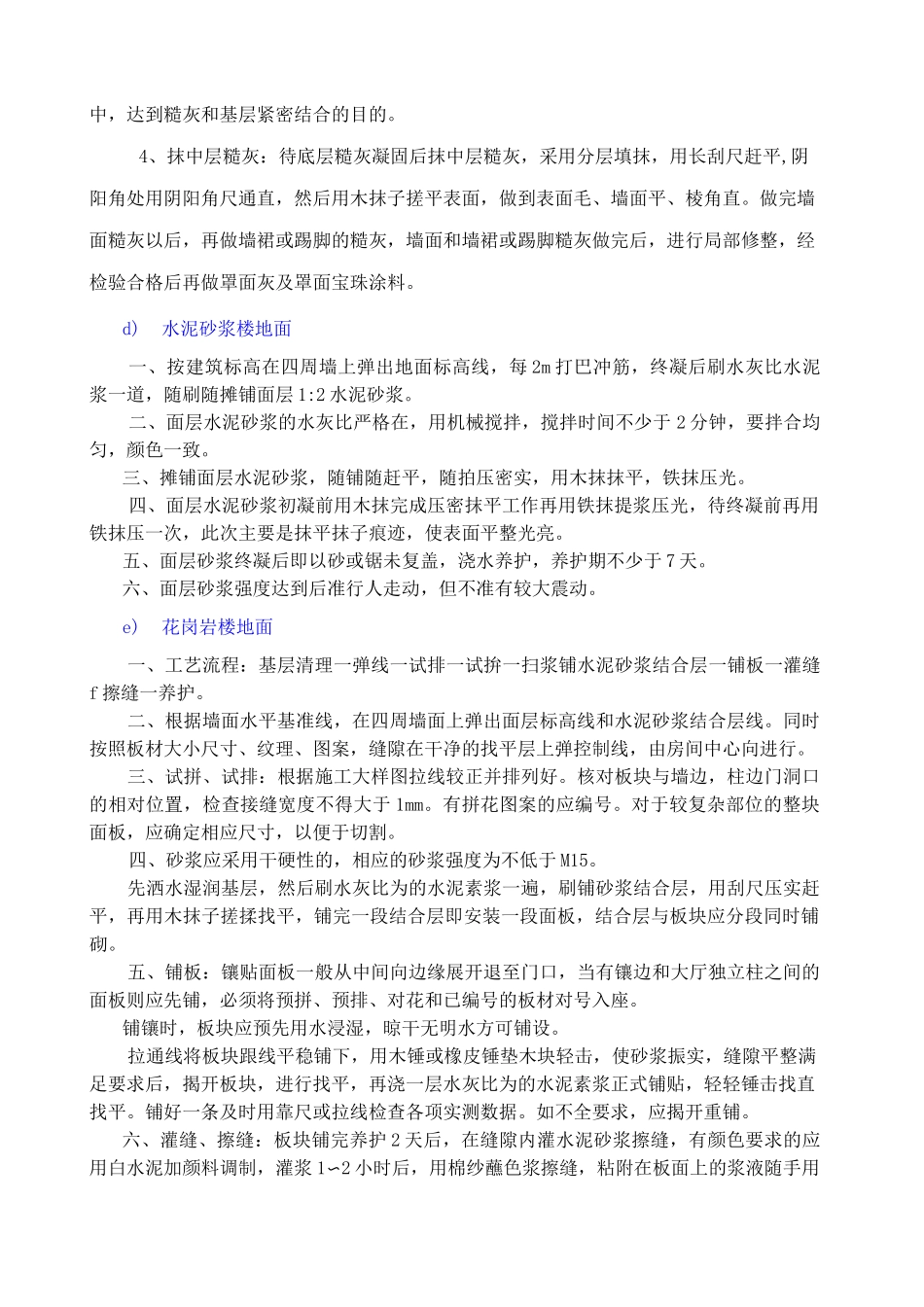

⑶抹灰前,先用喷雾器喷水湿润板面,待板面无明水时,刷108胶水泥一遍,紧接着抹1:1水经砂浆底糙灰,在底糙灰内加水泥重量5〜10%的10
